     原项目名称: 庐江水西门供配电工程

     原项目编号: 2020BFBGZ00831

     原公告日期: 2020年07月02日

二、公告内容(更正事项、内容及日期等)

庐江水西门供配电工程

招标文件补疑1

(项目编号:2020BFBGZ00831

各投标人:

重要提示

1、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【201813号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分 / 元只计取税金。

2、本工程取费按本工程取费按“安装 工程取费标准”中“ 电气设备、自动化控制仪表、建筑智能化工程 ”的费率计取。其中房屋建筑、市政工程中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按房屋建筑工程或市政工程相应费率乘0.6系数。

按业主要求,现对本项目招标工程量清单、最高投标限价编制作出如下补充:

第一部分:招标需求

一、招标范围:

本项目共1个标段,招标范围主要为供电外线主(备)用线路的电缆排管、工井、电缆及架空线路等的施工,园区内变配电设备安装、基础制作,内径电缆排管、桥架、工井、电缆施工等。

(一)安装工程:110KV外线部分,包括电力排管(含拖管)、架空线路施工、10KV电缆敷设等等图纸设计范围内容; 2、内线部分,包括电力排管施工,地下室新增桥架安装,高、低压电缆敷设,配电房设备、箱变安装以及电缆分支箱安装等图纸设计范围内容;

(二)土建工程:110KV外线部分包括工井、手工井施工、电力排管混凝土包封等图纸设计范围内容;2、内线部分包括工井、手工井施工,箱变基础及围栏施工、电力排管混凝土包封等图纸设计范围内容;

(三)土方工程:包括10KV外线、内线排管、工井、手孔井、箱变基础土方的挖、填、运、内倒、外弃等,取土点、弃土点不指定,土壤类别投标人现场勘查,综合考虑,清单按三类土考虑,土方运距控制价按15公里计入,投标人综合考虑,自行报价,含土源费、渣土费,结算时不予调整。

(四)补充说明:

图纸上已设计,但不计入本次招标范围的有:

1、    待建排管、待建工井不计入本次招标范围内;

2、    配电房建筑、结构、电缆沟、照明开关插座不计入本次招标范围内。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算:

1、项目名称:电力电缆(14#楼景观电源),工作内容:14#楼景观电源电缆YJV22-1000-1(4*16)安装敷设,暂定工程量55米,列入安装单位工程分部分项清单中;

2、项目名称:电力电缆(商业街景观电源),工作内容:商业街景观电源电缆YJV22-1000-1(4*16)安装敷设,暂定工程量35米,列入安装单位工程分部分项清单中;

3、项目名称:电力电缆(地下车库扶梯电源),工作内容:地下车库扶梯电源电缆WDZ-YJY-3*25+2*16安装敷设,暂定工程量100米,列入安装单位工程分部分项清单中;

4、项目名称:电力电缆(站内照明电源),工作内容:配电房内照明箱电源电缆ZR-YJV-1000-1(4*10)安装敷设,暂定工程量50米,列入安装单位工程分部分项清单中;

5、项目名称:电力电缆头,工作内容:10mm2干包式电缆头制作,暂定工程量4个,列入安装单位工程分部分项清单中;

6、项目名称:电力电缆头,工作内容:16mm2干包式电缆头制作,暂定工程量4个,列入安装单位工程分部分项清单中;

7、项目名称:电力电缆头,工作内容:25mm2干包式电缆头制作,暂定工程量2个,列入安装单位工程分部分项清单中;

8、项目名称:电缆保护管(内线),工作内容:14#楼景观电源、商业街景观电源电缆φ50 C-PVC电缆保护管,暂定工程量90米,列入安装单位工程分部分项清单中。

(二)以下项目按照业主要求,暂列金额为  / 万元,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

1材料的名称、规格型号、金额:无;

2设备的名称、规格型号、金额:无;

3、专业工程名称、工程内容、金额:无;

上述明细投标人应按招标人所列的金额计入投标总价。

4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1市政破复、排水清淤及施工协调等费用:工井、道路破复、绿化移植恢复,市政管网排水清淤,施工协调等以及相关报批、报建、手续办理等费用,控制价按道路破复100m2、草坪破复400m2,、绿化苗木移植恢复70m2考虑,按1项列入土建工程分部分项工程量清单中,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

2电缆防火封堵: 电缆进出工井、配电房、箱变及各单体外墙处防火封堵,按1项列入庐江水西门安装工程分部分项清单中,控制价按0.5吨防火材料考虑,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

3带电接火:包括10KV架空线路带电接火以及庐江晨光110kV变电站内10KV带电接火,按1项列入安装工程分部分项清单中,控制价按2次,每次3000元计列,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

4备品备件: 配电房标准化配置,本项目范围内的配电房,需按供电部门验收和日常维护要求配备标志牌、工具柜、绝缘垫、验电笔、绝缘手套、绝缘棒、手推车、灭火器、消防铅桶等,满足供电部门验收要求及日常维护要求,1项列入安装工程分部分项清单中,控制价按2万元计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

四、补充图纸及修改图纸的说明:本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无。

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

1 沿线测绘:包括庐江县晨光变10KV开关室备用160间隔至泥河路3#工井之间排管两侧出50cm宽范围内地下管线测绘及黄山路沿线排管两侧出50cm宽范围内地下管线测绘等物探内容不再单独列项,费用含在总价中,投标人应综合考虑,自行报价,中标后不作调整。

业主的其他要求及提示:

1、严格根据(合建质安监[2011]64号)文件执行,投标人必须在施工过程中,达到规范及验收要求,该报价一次性包死,施工过程中不得因连接方式不同、工艺调整等原因,提出影响造价的要求。

210KV高压进线电缆需利用原有市政供电排管,业主已与相关产权单位协调,本次招标不考虑占管费用。

3、中标单位需负责与供电部门协调工程验收等相关手续,并负责通过供电部门的验收。该部分费用清单不单独列项,各投标单位自行考虑并体现在投标总报价中,中标后不得以任何借口增加任何费用。

4、现场土方投标人必须提前认真勘察现场,做好测绘测量复查工作;因事先不勘察现场、不进行测绘测量复查工作等原因造成的所有一切损失,均由投标人自行承担,中标后不得以任何理由要求增加造价,同时施工单位确保施工至设计标高。所有相关费用充分考虑到投标总报价中,中标后不再调整。

5、施工单位中标后需无条件配合业主办理施工许可证直至竣工备案结束的相关手续所产生的费用,费用包含在投标总报价中,投标人综合考虑,自行报价,标后不予调整。

6、室外综合管线及地下管线交叉较多、各投标人应综合考虑管线避让等技术处理措施引起的工程量变化,费用包含在投标总报价中,投标人综合考虑,中标后不得以此为由增加相关费用。

7、现状总包桥架已施工,本次施工需与现状桥架进行无缝对接,包括增加三通、弯头、四通以及对现状桥架进行切割连接等,各投标人应综合考虑具体的连接方案,该部分费用清单不单独列项,包含在投标总报价中,投标人综合考虑,中标后不得以此为由增加相关费用。

第二部分:设计文件及技术补充说明

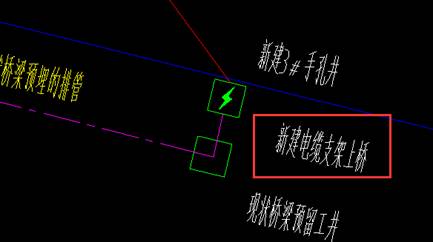

1.主供电源:新建3#手孔井处新建电缆支架上桥段长度不明,请明确。

答:按30米计入,电缆上桥段加DN200镀锌钢管保护。投标人现场勘查,自行报价。

2.黄山路新建21#工井-24#工井排管孔数不明,请明确 。

答:21#工井-24#工井段排管为4孔。

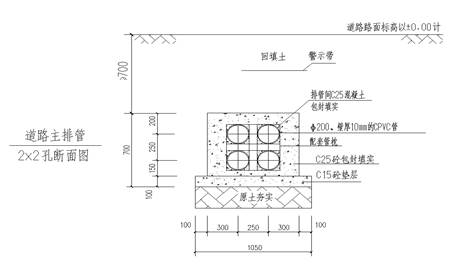

3.新建4孔排管无排管断面布置图。

答:按下图做法

4.地面路径图无排管大样、设计说明、工井(手孔井)做法,请补充。

答:已补充,参考内部工井排管样图。

5.设计说明工井底板基础需开挖至老土层,如设计同现场高差大于500mm需用c20混凝土从老土层垫至底板设计标高,回填量如何确定,是否暂定?

答:投标人自行考虑综合报价,结算不调整,控制价不单列项。

6.明确土壤类别及余土外运距离

答:土壤类别投标人现场勘查,综合考虑,控制价按三类土考虑;余土外运按15Km考虑,实际运距投标人现场勘查后在投标报价中综合考虑,中标后不予调整

7.明确施工破路、垃圾外运距离

答:按15Km考虑,实际运距投标人现场勘查后在投标报价中综合考虑,中标后不予调整

8.明确箱变不锈钢栏杆做法?箱变基础结构做法?

答:按补充箱变基础图(说明: VW~LU7OZKKRLDVS(W@ED13P)做法计入。

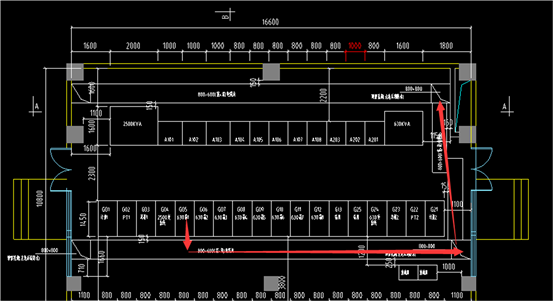

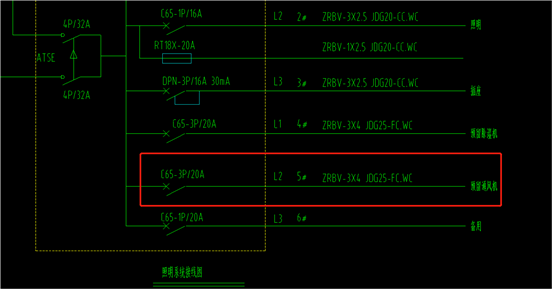

9.请设计明确二类负荷分支箱FD1出线上ALE箱、ALXF箱、AT1箱系统图及平面位置。(如其中AT1箱是否即为14#楼的-AT1箱?)

答:ALE箱、ALXF箱为13#楼消防电源、AT114#-AT1箱,系统图及平面位置详见各单体电气图纸

10.如下图:

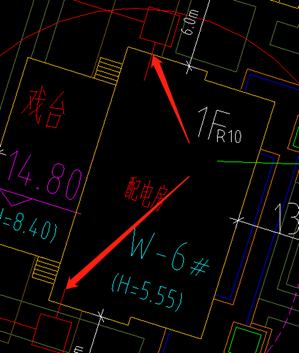

对照地下室图与配电房平面图,配电房预留电缆洞位置与桥架布置位置不符。

答:总包将桥架做至洞口下,本次仅计量引上部分桥架

11.配电房平面在这两个位置未预留穿墙套管?

答:按钢制防水套管计入,并考虑开洞费用。

12.地面箱变出线均走穿墙套管引入地下室,请设计补充相关低压桥架布置图,明确引入电缆敷设的桥架规格及与总包桥架的具体连接点。否则工程量无法计算。另补图中充电桩电缆分支箱出线电缆无桥架连接,也需出图明确。

左图两处应为高、低压电缆进出地库位置,请设计补充低压桥架,图中仅有高压桥架。

答:详见补充图纸(说明: G_Q0P[$D~TMRQQZ0RWX7RX7),新增低压桥架计入本次招标范围

13.工井混凝土等级结构说明与图纸说明不一致以那个为准?

答:混凝土等级C30

14.请提供箱变基础平面图?提供的图纸仅有剖面图。

答:基础平面参照MD201911-PD-D101-037图纸。

15.请明确下排管24*Φ16018*Φ16016*Φ160+6*Φ1103*Φ50+10*Φ160断面图?

答:详见补充图纸(说明: 4R]FME{QO61{_R~W(253I6C

16.平面图示直流屏有两面柜体,实际采购通常为一台机柜(含控制器和电池组),是否按一台设备(含控制器和电池组)编列清单?

答:按一台设备(含控制器和电池组)计入。

17.外线电缆及排管的工程量是否按图纸标注量计入?

答:电缆及排管的工程量按照图纸标注量计入。

18.外线新建电缆支架是否在招标范围内?若在,请明确电缆支架的做法及设置间距?

答:新建电缆支架在招标范围内。(此段电缆支架可参照垂直电缆桥

架的施工工艺)

19.请明确下图 “黄山路21#新建工井”在“地面路径平面图”中的位置?

答:此井对应主供、备用电源线路路径平面示意图中“黄山路21#新建工井”。

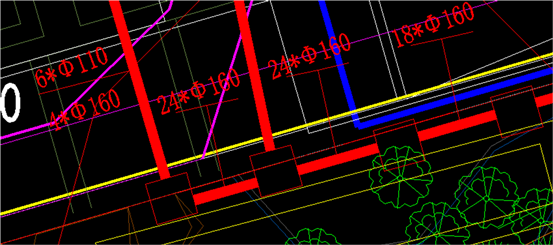

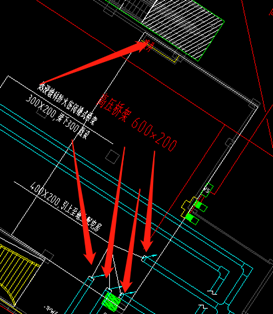

20.明确下截图箭头所指段电力排管的根数及规格型号?

答:答:4CPVC160壁厚6mm

21.图纸设计进地库处预留穿墙套管,地库结构已施工,是否开孔安装刚性防水套管并做防水处理?

答:开孔安装刚性防水套管并做防水处理

22.请明确CPVCΦ110、Φ50管是否有壁厚要求?

答:壁厚5mm

23.本项目排管全部采用砼包封,过路是否有必要采用无碱玻璃钢管?

:过路无碱玻璃钢管改为CPVC管。

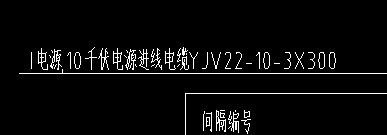

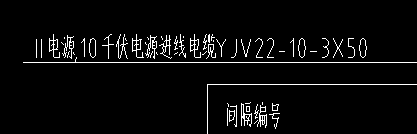

24.高压进线柜主备用回路电缆型号是否有误?

答:主用YJV22-8.7/15-3X300,备用YJV22-8.7/15-3X50

25.高压柜G05~G12至室外1#~8#箱变的电缆路径是否按下箭头所指至配电房东北角预留洞口下地库接高压桥架至室外箱变?

答:进地库沿桥架至各箱变。

26.配电房是否设置风机?若设置请明确规格参数及安装方式?

答:轴流风机(即排气扇)需设置,DZ-2.5换气量1200m³/h,设置2个,嵌墙安装,电源取自配电房配电箱。

27.箱变基础,地面路径平面图显示为联合基础,箱变基础图显示为单个基础,以何为准?

答:箱变基础均为单个独立基础。

28.箱变基础图中基础垫层为C15混凝土,而水西门配电(修20.4.28)图纸中基础垫层为毛石,以何为准?

答:按箱变基础图施工,增加50cm毛石基础。

29、配电房是否设置空调?

答:设置3P柜式分体空调两台

注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
