     原项目名称: 合肥国际人才公寓室外道排工程及景观绿化优化设计、施工工程

     原项目编号: 2020BFFGZ00225

     原公告日期: 2020年08月25日

二、公告内容(更正事项、内容及日期等)

合肥国际人才公寓室外道排工程及景观绿化优化设计、施工工程招标文件补疑2

(项目编号:2020BFFGZ00225-1)

各投标人:

一、按招标人要求对招标文件补充内容如下:

1、本项目拟任项目经理应到达开标现场并签到。说明如下:

1)若本项目拟派项目经理在投标截止时间前到达开标现场,项目经理应为法定代表人的授权委托人,进行签到时应出示法定代表人授权委托书原件(格式见第八章投标文件格式)和有效身份证件,以上未能出示法定代表人授权委托书原件或未能出示有效身份证件或未在签到处进行签到,商务及技术文件评审中将不予答辩,并且该项不得分。

2)若法定代表人作为项目经理参加答辩的须在投标截止时间前到达开标现场,出示法定代表人身份证明原件(格式见第八章投标文件格式)和有效身份证件,并在签到处进行签到;以上未能出示法定代表人身份证明书原件或未能出示有效身份证件或未在签到处进行签到,商务及技术文件评审中将不予进行答辩,并且该项不得分。

答辩先后顺序:按照投标人签到先后顺序进行答辩。

2、本项目招标文件第三章评标办法2.2.35)中“优化方案动画演示(视频时间不少于 8分钟,不超过 10 分钟)”调整为“优化方案动画演示(视频时间不少于 8分钟,不超过 15分钟)”。

3、本项目招标文件中招标项目名称以“合肥国际人才公寓室外道排工程及景观绿化优化设计、施工工程”为准。

二、投标人疑问答复内容如下:

1、问题:请问优化方案动画演示包含哪些部分,有什么具体要求。

答:招标文件已阐述清楚,请仔细阅读并理解相关内容。

2、如保证金采用保函形式,保函原件是否开标现场递交?

答:不需要,招标文件第二章前附表3.4.1已明确。

3、项目经理承诺已经在投标文件商务文件部分资格审查资料中第7项体现,是否还需要通过交易中心诚信库其他资料窗口上传?

答:请按招标文件前附表10.3要求执行。

4、企业业绩已于商务文件、资格审查资料中体现,是否要在技术文件、施工组织设计中重复上传?

答:请仔细阅读招标文件第三章评标办法中的“商务及技术文件评审所需证明材料”,并按照招标文件要求执行。

5、优化方案动画演示节点不支持上传动画格式文件,请问此处上传什么文件?

答:优化方案动画演示电子光盘需开标现场递交,请仔细阅读招标文件前附表3.7.4项及4.1.2项内容,并按招标文件要求执行。

6、项目经理答辩是否与现场项目经理答辩内容一致?是否需要放入投标文件、技术文件、施工组织设计中?是否现场递项目经理答辩交电子文件?

答:项目经理答辩是现场答辩,相应要求见招标文件第三章评标办法2.2.32)项内容及本补疑内容。

7、根据招标文件评标办法2.2.35)优化方案动画演示要求:投标人根据施工图纸及优化设计方案合理安排施工工序并导出施工全过程动漫演示视频。(要包含对重难点的介绍和应对方法,至少应包括以下内容:本工程优化设计方案、施工重难点、后期养护,能反映主要工序、施工主要进度节点、赶工计划的总进度施工模拟(4D)等),因项目体量较大,且分为3个地块8个分区,优化设计内容较丰富,施工工序较复杂,施工重难点较多,8-10分钟的时长无法完整演示,建议更改为15-20分钟。

答:演示时间调整见本补疑。

8、投标保函能否由投标单位的所在地非基本户银行(如:建设银行、招商银行)开具?

答:招标文件第二章3.4已明确相关要求,请按招标文件要求执行。

9、招标文件投标须知前附表1.3.2条计划工期中要求C地块区段工期为120天(计划开工日期:202009月至202012月),本项目截标日期为0914日,进场日期最快也为09月下旬,若技术标中的进度图按照开工日期202009月下旬进行计算,120日历天后C地块的完工日期应为202101月,与招标文件要求有出入。请问开工日期及完工日期可自行确定,只要保证区段工期天数与招标文件一致即可?

答:总工期不变,C地块工期120日历天,计划开工日期:202010月到20211

10、招标文件第二章投标人须知附录6主要管理人员最低要求中项目技术负责人要求提供1名相关专业高级工程师职称证,请明确相关专业是否指:园林(含园林规划设计、园林植物、风景园林、园林绿化等)、园艺、景观等专业?

答:按招标文件附录6要求执行。

11、投标文件制作软件中技术文件施工组织设计部分,投标人业绩在商务文件资格审查资料投标人近年完成的类似项目情况中已体现,请问技术文件此节点是否可以编辑为:详见商务文件资格审查资料部分?

答:请仔细阅读招标文件第三章评标办法中的“商务及技术文件评审所需证明材料”,并按照招标文件要求执行。

12、投标文件制作软件中技术文件施工组织设计部分,项目经理答辩为现场答辩,请问此节点是否可编辑为:详见项目经理现场答辩?

答:可以,项目经理答辩是现场答辩,相应要求见招标文件第三章评标办法2.2.32)项内容及本补疑内容。

13、投标文件制作软件中技术文件施工组织设计部分,优化方案动画演示部分为现场提交,请问此节点是否可编辑为:详见现场递交优化方案动画演示电子光盘?

答:可以,优化方案动画演示电子光盘需开标现场递交,请仔细阅读招标文件前附表3.7.4项及4.1.2项内容,并按招标文件要求执行。

14、绿化工程清单、施工图苗木表、图面三者苗木量有出入,请贵司明确以哪个为准?

答:以清单工程量为准。

15、请提供原设计方案文本。

答:不提供,仅提供施工图。

16、视频动画演示关于施工工序的演示具体是指那些内容?4D应该如何理解?

答:按招标文件要求执行。

17、开标是现场解密还是远程解密?若现场解密是否需要自行携带电脑设备?

答:远程解密。

18、能否提供建筑和整体景观的模型?建议提供便于绿化设计参考。

答:不提供。

19、屋顶花园绿化是否在此次优化范围内?请予以确认。

答:在此次优化范围内。

20、绿化施工图图签中的项目名称与招标文件中不一致,是否修改为招标文件中的项目名称,请予以确认。

说明: 说明: 288384d7070ed004bad065813cbc729

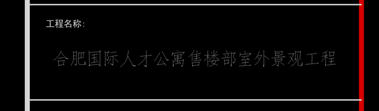

标书中的项目名称

说明: 说明: 87206aac60942b252218544409a311f

施工图图签中的项目名称

答:招标项目名称以招标文件为准。

21、能否提供现状照片?招标文件设计概述里需要对现状地形地貌进行分析。

答:投标人自行踏勘现场。

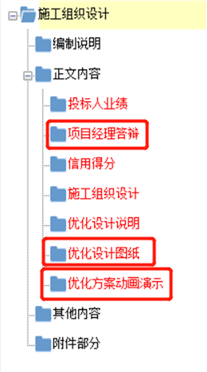

22、由于新点软件上传文件大小有限制,优化设计图纸和优化方案动画演示是否可以另行提供电子版,投标制作软件里不再另外上传?项目经理答辩为现场答辩,施工组织设计里的这部分是否无需提供?

答:优化设计图纸需上传,优化方案动画演示以电子光盘形式递交,软件制作工具中可备注写明“详见电子光盘”;项目经理答辩在软件制作工具中备注写明“详见项目经理现场答辩”。

23、请提供市政道路过路顶管的具体位置及图纸。

答:已提供大样图纸。

24、因动画演示需求,请提供建筑的结构图纸(包含展示屋顶绿化)。

答:不提供。

注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。

合肥文旅博览集团有限公司

安徽诚信项目管理有限公司

                                                         202094

三、附件

      答疑发布日期:2020年09月04日

附件:2020BFFGZ00225-1招标文件补疑2.pdf
