原项目名称: 合肥八中教育设施完善与维修配电增容工程
原项目编号: 2020BFFGZ01982
原公告日期: 2020年08月25日
二、公告内容(更正事项、内容及日期等)
合肥八中教育设施完善与维修配电增容工程招标文件补疑2
(项目编号:2020BFFGZ01982)
各投标人:
按业主要求,现对本项目招标文件作出如下补充:
1、投标人须知前附表:附录 3 资格审查条件(业绩最低要求)和附录 5 资格审查条件(项目经理最低要求)
此处要求竣工验收证明文件是否可以为“竣工验收证明文件(须有建设单位、设计单位、监理单位、施工单位等盖章)或电力主管部门出具的竣工验收证明(须有电力主管部门盖章)”?
答:按招标文件执行。
2、投标人须知前附表:附录 6 资格审查条件(其他管理人员和技术人员最低要求)
因本项目为配电增容工程,所需资质为电力工程施工资质,为了能够更好的为本工程服务,请问本项目要求技术负责人专业是否可以为“机电工程相关专业中级及以上职称或电力工程相关专业中级及以上职称”?
答:可以。
3、标书49页详细评审标准表中投标人业绩与项目经理业绩是否可以重复?请明确。
答:不可。
4、在招标文件中对于设备的电容柜、有源滤波柜并没有推荐品牌,目前市场上这种设备生产厂家各色各样,质量也是参差不齐,实际施工中会对工程质量产生很大隐患,建议列出推荐品牌较为合适。
答:投标人中标后所选用的电容柜、有源滤波柜性能不得低于电力行业标准。
5、工程量清单的配电房改造部分中,第54项,1~3#配电房低压柜抽屉更换,图纸上没有标明是改造哪一部分抽屉?请明确。
答:更换的20个低压抽屉柜内断路器整定电流规格如下:450A(2个)、400A(4个)、350A(4个)、250A(4个)、200A(2个)、160A(2个)、100A(2个),低压抽屉柜具体位置由中标单位施工时与招标人对接确定,根据故障发生率及年代先后原则考虑更换部位。
6、工程量清单的配电房改造部分中,第55项,2~3#配电房将原电容器更换为10组30KVAR,经查,图纸上的型号MVG25-P14/400和MVG50-P14/400为北京英博的补偿组件(包含电容器和电抗器),请问是否更换为图纸上的型号?
答:本项目为维修项目,图纸上型号内容为学校原始设计图纸内容,本次设计仅引用其内容,不作为选型要求。
7、在招标文件中成套推荐厂家为,安徽鑫龙电器股份有限公司、合肥开关厂有限公司、常熟开关制造有限公司、安徽永川电气设备有限公司,其中永川设备市场占有率很小,相对其他厂家品牌档次降低太多,设备质量无法保证,可能会造成成套品牌的指定性、唯一性。请问是否需要将此品牌删除?
答:按招标文件执行。
8、关于招标文件附录6 资格审查条件(其他管理人员和技术人员最低要求)中,要求项目技术负责人技术职称为机电工程相关专业中级及以上要求中,我公司提出异议。
根据建设厅相关资质要求标准,机电工程中级职称为市政专业资质需要配备的人员,电力工程施工资质不涉及此类人员证件,电力资质需要的是建筑(电气)或者电力工程相关职称证。
此项要求可否更改?
答:此项要求更改为“机电工程相关专业中级及以上职称或电力工程相关专业中级及以上职称”。
9、清单项人行道拆除及恢复项目特征中没有描述是否已办理相关市政手续,请招标人明确此手续是否已经办理?若未办理,此项市政手续费用是否在本次招标范围内?
答:规划设计条件已办理,其余手续由投标人自行办理,相关费用(除行政审批明确要求由建设单位缴纳的费用外)包含在投标报价,未尽事项详见投标人须知前附表“10.10,招标人其他需求”。
10、招标范围描述:本标段内容包含嘉和路变30开关专线和国建新城2#开闭所#10开关至学校1#配电房高压电缆、新建排管和工井(其中开挖843米,拖管441米,均为10根管道敷设)、原有主用和备用电缆拆除回收、新建变压器、高低压柜和配电房改造等内容,请问招标人外线部分新建排管、工井、顶管涉及到的市政、规划手续是否已办理?若已办理,请提供相关文件扫描件。若未办理,此项费用是否在本次招标范围内?
答:规划设计条件已办理,其余手续由投标人自行办理相关费用(除行政审批明确要求由建设单位缴纳的费用外)包含在投标报价,未尽事项详见投标人须知前附表“10.10,招标人其他需求”。

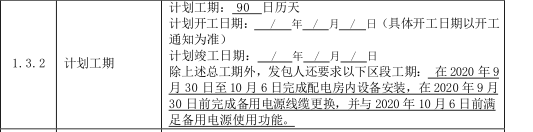

11、招标文件中描述开标时间为2020年9月16日9时30分。投标人须知中1.3.2条计划工期中要求在2020年9月30日至10月6日完成配电房内设备安装,在2020年9月30日前完成备用电线缆更换,并与2020年10月6日前满足备用电源使用功能。我司向设备、电缆厂家咨询设备、电缆生产采购周期至少需要30天时间;外线部分办理相关手续需要40天,外线现场施工需要60天,请问招标天人以上计划工期时间是否能够给予增加?
答:取消区段工期要求,总工期不变。

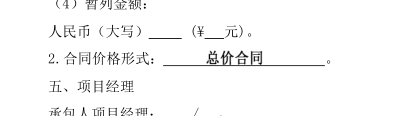

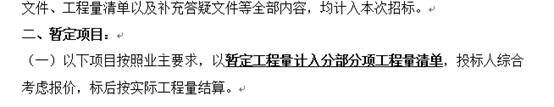

12、招标文件中第四章合同条款及格式中描述合同价格形式为总价合同,补遗文件中描述暂定项目以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程结算。
请招标人明确以哪个文件为准?
合同条款中:
补遗文件中:
答:补遗文件为制式模板,本项目无暂定工程量计入分部分项工程量清单和暂估价的材料、设备、专业工程及其金额。以合同条款文件为准。
13、招标文件中对设备品牌要求中:西门子招标文件要求的系列己停产,可否选用3AE8 招标要求外的元器件?
答:按招标文件执行。
14、图纸中描述供电方案供电公司已同意并批复,请招标人提供批复文件扫描件。
答:
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
合肥市重点工程建设管理局
安徽诚信项目管理有限公司
2020年9月8日
