一、原公告主要信息

     原项目名称: 合肥幼专新建7号学生公寓和校园环境文化提升工程

     原项目编号: 2020BFFGZ01738

     原公告日期: 2020年08月27日

二、公告内容(更正事项、内容及日期等)

合肥幼专新建7号学生公寓和校园环境文化提升工程招标文件补疑3

(项目编号:2020BFFGZ01738-1)

各投标人:

17#公寓土建68项泡沫砼单价为197.93/m3,是否有误?

回复:经复核该项综合单价有误,因涉及造价影响较小,最高投标限价不做调整,请投标人自行考虑报价。

2、招标答疑中如下:

而新建 7#楼公寓项目土建部分单位工程其他项目如下:

请确认?计入其它项目以上四个哪一项里?另外确认下3#分配清单中防水甲供材计哪里?

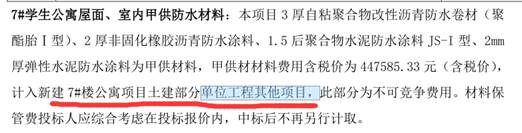

回复:①经复核,Excel版清单和最高投标限价中新建7#学生公寓(土建装饰)单位工程其他项目清单与计价汇总表表格导出有误,实际甲供材材料费用447585.33元(含税价)已计入最高投标限价中,投标人可以按接收的18ZHZB文件格式进行填报,也可以按下表。

H.1 其他项目清单与计价汇总表

工程名称:新建7#学生公寓(土建装饰)

序号

项目名称

金额()

1

暂列金额

2000000

2

专业工程暂估价

3

计日工

4

总承包服务费

5

7#学生公寓屋面、室内甲供防水材料

447585.33

2447585.33

3#分配扩建(土建装饰)单位工程中的防水甲供材已计入新建7#学生公寓(土建装饰)单位工程其他项目清单与计价汇总表中。

33#分配扩建(土建装饰)内墙涂料批腻子层是否漏项,天棚计了腻子,而墙面没有腻子?35项三级钢HRB400E,φ20以内综合单价3059.23是否有误?45项与7#136项特征完全一致,单价却是4.77元,7#楼为6.53元,请复核?

回复:①经复核3#分配扩建(土建装饰)内墙涂料图纸中未设计批腻子层,清单不漏项。

②经复核3#分配扩建(土建装饰)分部分项清单中第35项三级钢HRB400E,φ20以内综合单价有误,因涉及造价影响较小,最高投标限价不做调整,请投标人自行考虑报价。

③经复核3#分配扩建(土建装饰)分部分项清单中第45项综合单价有误,因涉及造价影响较小,最高投标限价不做调整,请投标人自行考虑报价。

43#宿舍楼-装饰工程请明确35-39项钢质防火门防火等级?

回复:JFM表示为甲级钢质防火门,BFM表示为丙级钢质防火门。

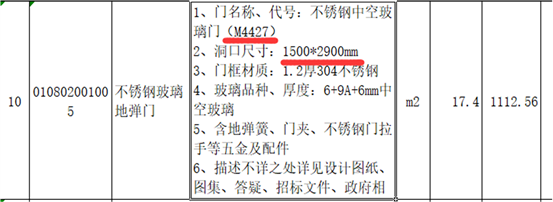

55#宿舍楼-装饰工程请明确以下门尺寸?

复:经复核不锈钢中空玻璃门的名称和代号有误,应为M1529,投标人接收18ZHZB后无需调整,中标后按M1529施工。

6、教学楼-装饰工程2223防火门防火等级请明确?

回复:JFM表示为甲级钢质防火门,该单位工程第2223项防火门防火等级为甲级钢质防火门。

7、改造装饰工程垂直运输是否漏项?

回复:清单和最高投标限价编制按现场已有电梯可利用进行考虑,未计取垂直运输费用,投标人自行踏勘现场,综合考虑报价,中标后不予对此费用进行索赔。

8、 新建7#学生公寓(景观绿化工程)日常养护单价是否有误 ,相差了50%,日常养护按定额应该是保存养护的一半费用计算,2年日常养护,折算成保存养护应该是一年,请复核?

回复:经复核日常养护综合单价有误,下挂定额未乘以2年,因涉及造价影响较小,最高投标限价不做调整,请投标人自行考虑报价。

9、校园景观工程28项氟碳漆一遍19.89/m2,单价请复核?

回复:经复核该项综合单价有误,因涉及造价影响较小,最高投标限价不做调整,请投标人自行考虑报价。

107#楼公寓安装图纸设计有抗震支架,安装清单未见列入,是否漏项

回复:经复核本工程不涉及抗震支架,安装清单未计入,不漏项。

             注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。

           合肥市重点工程建设管理局

           安徽诚信项目管理有限公司

                                                                   2020910

三、附件

      答疑发布日期:2020年09月10日

附件:2020BFFGZ01738-1招标文件补疑3.pdf
