一、原公告主要信息

     原项目名称: 巢湖半岛改善农村人居环境基础设施工程(花塘路、黄师路、竺城路、经三路、经七路、经八路)施工

     原项目编号: 2020BFMGZ01871

     原公告日期: 2020年09月19日

二、公告内容(更正事项、内容及日期等)



路、经七路、经八路)施工招标文件补疑1

(项目标段编号:2020BFMGZ01871

各投标人:

本项目招标文件有如下说明:

第一部分:招标文件补充内容

本项目项目名称应为巢湖半岛改善农村人居环境基础设施工程(花塘路、黄师路、竺城路、经三路、经七路、经八路)施工。招标文件里项目名称以本次答疑说明为准,但经三路因规划调整,不在本次招标范围内。



第二部分:工程量清单、最高投标限价内容

重要提示

1、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【201813号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分0元只计取税金。

2、本工程取费按“市政工程取费标准”中“道路、排水、桥涵工程”的费率计取;其中市政工程中挖或填土石方量大于5000m³的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。

按业主要求,现对本项目招标工程量清单、最高投标限价编制作出如下补充:本项目共一个标段,主要包括以下内容:

⑴花塘路(治中路-老烔中路)南北向次干路,南起治中路,北至老烔中路(具体桩号:K0+032.528K1+768.36),总长约1735.8m,道路红线宽度24米。不含花塘路与相隐路交口(K0+520K0+580)各专业工程量(除交通工程)。

⑵黄师路(治中路-老烔中路)南北向次干路,南起治中路,北至老烔中路(具体桩号:K1+000K2+613.426),总长约1613.4m,道路红线宽度36米。

⑶竺城路西段(花塘路-平顶山路)东西向次干路,西起花塘路,东至平顶山路(具体桩号:K0+032.405K0+433.73),总长约401.3m,道路红线宽度24米。

⑷竺城路东段(黄麓大道-黄师路东西向次干路,西起黄麓大道,北至黄师路(具体桩号:K0+017.428K1+300.15),总长约1281.7m,道路红线宽度24米。

⑸经七路(半岛大道-滨湖大道南北向次干路,北起半岛大道,南至滨湖大道(具体桩号:K0+012.580K1+092.333),总长约1079.753m,道路红线宽度36米。

⑹经八路(焦峔路-滨湖大道南北向次干路,北起半岛大道,南至滨湖大道(具体桩号:K0+007.410K0+752.018),总长约744.608m,道路红线宽度28米。

⑺已设计的经三路(半岛大道-老滨湖大道)因规划调整不纳入本次招标范围。



⑴花塘路(治中路-老烔中路)

第一部分:招标需求

一、招标范围:

花塘路(治中路-老烔中路)南北向次干路,南起治中路,北至老烔中路(具体桩号:K0+032.528K1+768.36),总长约1735.8m,道路红线宽度24米。其中花塘路与相隐路交口(K0+520K0580)道路、排水、照明、绿化工程不在本次招标范围,交通工程在本次招标范围。本次主要建设内容包括:道路工程、排水工程、交通工程、照明工程及绿化工程等,具体内容详见设计图纸及清单。单位工程包括:

1)土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明、绿化)土石方开挖、回填、外弃等所有内容。

2)道路工程:设计图纸施工范围内车行道、非机动车道、人行道、侧石、树池、路基防护及附属等所有内容。

3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。

4)交通工程:设计图纸施工范围内交通标志牌、交通标线、交通信号、电子警察、高清监控、管道敷设及手孔井等所有内容

5)照明工程:设计图纸施工范围内管线预埋、电缆、灯杆灯具、开关柜、路灯箱变采购安装等所有内容。

6)绿化工程:设计图纸施工范围内绿化栽植及养护,护标准:一级养护,成活养护按1个月,保存养护按3个月,日常养护二年,投标人根据工期及实际情况综合报价,标后不予调整;绿化施工严格按照《城市绿化工程施工及验收及规范》、《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》要求进行施工。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。无

(二)按照业主要求,暂列金额285万元,计入土石方单位工程,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

    1、材料的名称、规格型号、金额:无

    2、设备的名称、规格型号、金额:无

    3、专业工程名称、工程内容、金额:无

    上述明细投标人应按招标人所列的金额计入投标总价。

    4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、施工范围内拆除工程:包括施工范围内及沿线所有地上、地下附着物(含道路及附属、各类杆管线、检查井、交通标志牌、交通信号、电警、监控、挡车柱、围墙、挡墙、护坡、广告牌、建筑垃圾、生活垃圾、基础、建筑物、构筑物、化粪池、垃圾池、各类圬工、拆迁后遗留的的房屋砼地坪及基础等)拆除及挖运(清单中列明具体工程量的拆除内容除外)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

2、杆管线保护及加固:包括施工范围内各种杆管线(包含但不限于雨污水、供电、弱电、供水、燃气、供热、交通、照明等)的保护及加固,地下管线物探及明挖探查保护,中标人如在进场施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标人负责。杆管线保护级加固方案需经设计、监理、建设单位、产权单位确认后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

3、临时交通组织设施:施工过程中必须确保全线单位交通出行通畅,沿线各交口均设置通告牌、引导牌及太阳能蓄电池临时信号灯,各交口安排交通疏导员协助指挥交通,临时通道须硬化、保证夜间照明及封闭围挡,人行、车行采用隔离栏隔离;施工区域全封闭围挡(考虑工作面不同,重复设置的围挡)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

4、管道交叉保护:施工范围内管道交叉垂直净距小于30cm处,按照规范要求采用中粗砂填充,填砂厚度从下面管道顶至上面管顶;沟槽开挖对现状管线采取挑起悬吊保护,对于覆土<70cm的以及进入结构层的管线均采用C20砼满包。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

5、检查井井筒升降、更换井盖座、加固:施工范围内各类检查井井筒的升降、更换井盖座(包含但不限于雨污水、供电、交通、照明等),车行道上更换球墨铸铁宽边防沉降艺术井盖(D400)、检查井井周加固等(加固参见排水设计图纸,不含已列清单项的雨污水检查井)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

6、排水、降水:包括沟塘排水、各类管沟、深基坑排水及降水等,以及施工过程中造成现状水系中断临时埋设导流管等相关临时排水设施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

7、道路破复:随道路同步建设的各管种管线(含排水、电排、给水、燃气、弱电、交通、照明等)施工造成现状交叉口或道口道路破除(含附属设施),管线完工后需按不低于现状标准给予恢复,由中标人负责实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

8、临时水电接引:含自来水开口费、接引费、自备发电机、供电报装费、变压器架设的主材及安装等全部费用,接引方案必须经招标人同意后才可以实施。如不具备水电接引到位的情况,投标人应自行解决水电问题,以满足施工需要。竣工验收后中标人应将水电接引的主要设备、材料无偿移交给招标人。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

9、雨污水管网清淤疏通:新老管网无缝衔接,含井壁墙凿洞、修复、加固,保留利用的管网及新老管道衔接处上下游管井清淤、疏通,确保畅通正常使用。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

10、绿化移植:沿线及交叉口现状绿化按管养及产权单位要求移栽至指定地点或移除,确保成活并移交。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

11、临边建筑物、围墙(挡墙)防护: 受临边建筑物、围墙等施工的影响,道路清表及沟槽土石方无法正常放坡施工,施工期间必须保证建筑物、围墙(挡墙)的安全,采用钢板桩临时防护与支护。支护专项方案需经专家论证后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

12、供电杆线迁改:施工范围内非供电产权的各类杆线按要求进行迁改,包含办理相关停电手续、杆线迁建、以及增加或更换的杆线工程量等,应符合供电部门及使用单位的各项要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

13、交通设施迁改:沿线道路交口或道口现状交通标志牌、信号、电子警察、高清监控等交通设施按要求进行迁改,包含新建杆件基础、拆除及安装,以及配套所需的管道、通讯及供电线缆等,应符合交警部分及权属单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

14、路灯杆线迁移:沿线道路交口或道口现状路灯杆线按要求进行迁改,包含新建杆件基础、路灯拆除及安装,管道敷设(过路采用DN100镀锌钢管)、相邻路灯间更换电力电缆等,应符合路灯管理单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

15、现状道路顺接:因新建道路修建挖断沿线现状村村通、机耕路等道路,道路建成需与现状道路无条件顺接,包含路基土石方、路面结构等附属实施,顺接的做法投标人自行考虑,满足地方使用要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。



第二部分 :设计文件及技术补充说明

()共性问题

1、土方:现场情况与地形图基本一致,包括挖、填、运、内倒、外弃等,取土点、弃土点不指定,控制价按15公里计入,实际运距或超出部分的运距、土源费、渣土费、保洁费、运输通道修建及维护等由投标单位勘察现场后自行考虑,土方施工必须符合巢湖市渣土管理相关规定,结算不作调整。道路清表后的挖方(土方或石方)清单控制价按利用考虑,排水、交通及照明管沟余方不参与道路土石方平衡,清单控制价按余方弃置考虑。

2、交通工程设备参数以交警部分接收时的最新相关相求为准,杆件外观颜色经业主及交警部门确认后方可实施。交通工程第三方检测费( 含信号、电子警察、监控、卡口等子系统功能的第三方检测费用及户外壁挂式机箱等设备防护性能的第三方检测费用)、地下管线竣工测量费、雨污水管道 CCTV 检测费、设备参数的升级,不再单列费用,由投标人自行考虑,费用包含在投标报价中。

3、路灯灯杆样式、灯型满足设计相关要求需经业主确认后方可实施,相关费用由投标人在投标报价中综合考虑,标后不予调整。

4、本项目中涉及到的石方”开挖,开挖方式、证件办理及施工审批等所有工作内容,均有中标人自行考虑,挖出的石方均在本项目范围内利用,不准中标人外售或用于其他项目。

()个性问题

5、《清表土方计算表》中挖方量是否包含《老路挖除工程数量表》中水泥砼路面及《沟塘处理工程数量表》中挖淤泥工程量?

答复:不包含。

6、《土方总量计算表》中挖方量是否包含挖方段或填方段填高<80cm路床处理反挖工程量工程量?

答复:包含。

7、《土方总量计算表》中填方量是否包含《路床处理工程数量表》中6%石灰土工程量?
答复:不包含。

8、道路平面设计人行道与非机动车道间中无绿化带(树池),绿化工程平面设计有绿化带(树池),是否以绿化平面设计为准?

答复:以绿化平面设计为准(细部设计以各专业图纸为准)。

9、半岛大道交口衔接加铺处理是否拆除12cm沥青砼面层+18cm水泥稳定碎石,后铺筑36cm5%水泥稳定碎石+12cm沥青砼面层?

答复:是,5%水泥稳定碎石平均厚度按36cm考虑,具体结合现场坡差调整。

10、请提供树池大样图?

答复:详见补充树池大样图(黄师路)。

11、土质边坡及路肩防护喷播草籽为何种草籽?单位面积用量多少?养护具体要求?

答复:喷播植草草籽按黑麦草、高羊茅、早熟禾以3:3:4比例混播。单位面积用量为5g/平方米。一级养护,养护期两年。

12、沥青技术指标是否有更新。

答复:将改性沥青软化点指标由60度调为70度,非机动车道沥青混合料粗集料玄武岩调为石灰岩,改性沥青混合料动稳定度由2800/mm调为3200/mm

13、人行道面砖“同质砖”为何种砖?

答复:修改为彩色环保透水砖。

14、公交站亭图纸为示意图,清单如何考虑?

答复:不在本次招标范围。

15、综合管线沟槽回填及余方弃置如何考虑?

答复:综合管线(给水、燃气、弱电)纵向管沟回填6%石灰土合计6032.9m³,横向过路回填C20砼合计450m³,余方弃置合计3413.7m³。控制价按上述工程量列入清单,工程量一次性包死,投标人自行考虑综合报价,标后不予调整。

16、钢筋混凝土管沟槽管顶以上50cm至路床是否采用6%石灰土回填?

答复:采用6%石灰土回填。

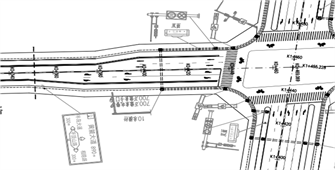

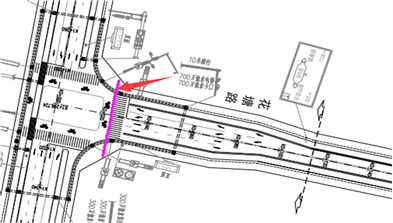

17、花塘路-治中路交通标志牌、信号灯、电警图示淡显部分是否列入清单?(道路施工起点为K0+32.528,建议以下图粉红色线为界均列入清单)

答复:道路施工范围线以内的标志牌、信号灯、电警等交通工程均列入清单。

18、单悬臂标志杆件基础混凝土强度等级大样图为C25,材料数量表为C30,以哪个为准?

答复:以材料数量表C30为准。

19、路名牌基础是否为C30砼?

答复:是C30砼。

20、单悬臂标志背面是否设置标志板?(设计说明F型标志板背面有要求,材料数量表背面有设置)

答复:是。

21、人行灯基础垫层材料?

答复:垫层为C20砼,基础为C30砼。

22、车行灯杆及电子警察基础材料表为C35砼,说明为C30砼;垫层大样图为C30砼,说明为C20砼。请明确。

答复:垫层为C20砼,基础为C35砼。

23、交通设计说明过路钢管采用C30砼回填,工程量表中为C20砼,以哪个为准?

答复:以工程量表C20为准。

24、交通设计说明过路采用顶管施工选用2根镀锌钢管,工程量表中为DE100,壁厚8,以哪个为准?

答复:以工程表中DE100,壁厚8为准。

25、黄师路-半岛大道、黄师路-老烔中路已建交口,交通预埋管道是否采用拉管施工?

答复:是。

26、交通手孔井大样图为砂浆砌筑砖块,工程量表为C20砼,以哪个为准?

答复:以大样图为准。

27、后台存储设备及服务器是否增加管理服务器?

答复:增加服务器3台(信号控制1台、电警1台、监控1)。

28、电子警察综合系统是否增加工业级交换机?

答复:增加4台工业级交换机,设备参数同竺城路东段电子警察综合系统工业级交换机。

29、箱式变压器(100KVA(景观式))、高压进线及分界开关柜清单如何考虑?

答复:箱变及高压进线、分界开关柜均不在本次招标范围。

30、路灯电缆保护管PE50PE63PE150、φ100聚乙烯涂氟钢管壁厚要求?

答复:PE管参考排水管国标,钢管壁厚不小于4mm

31、路灯电缆保护管φ100聚乙烯涂氟钢管过路管沟是否采用C20混凝土回填(厚度20-25cm)?

答复:是。

32、中杆灯基础标注C20是否有误?

答复:C25砼。

33、请提供灯杆灯具大样图?

答复:设计提供了相关控制参数,具体灯杆样式由业主确定后安装。

34、绿化种植土换填(掺拌30%泥炭土)工程量如何考虑?

答复:绿化分隔带换填种植土深度1米,树池换填种植土深度1.6米,花箱回填种植土,种植土均需掺拌30%泥炭土。

35、榉树树穴底部是否设置15cm碎石垫层,并设置φ100PVC通气排水管(长1200mm)?

答复:仅为树池树穴底部均铺设15cm碎石垫层,并设置通气排水管,长度1600mm

36、时令花卉每季具体品种要求?

答复:春季采用金盏菊、三色堇,比例各占一半;夏季采用太阳花、四季海棠,比例各占一半;秋季采用五彩石竹、孔雀草,比例各占一半;冬季采用羽衣甘蓝。



⑵黄师路(治中路-老烔中路)

第一部分:招标需求

一、招标范围:

黄师路(治中路-老烔中路)南北向次干路,南起治中路,北至老烔中路(具体桩号:K1+000K2+613.426),总长约为1613.4m。道路规划红线宽度36米。

本次主要建设内容包括:道路工程、排水工程、交通工程、照明工程及绿化工程等,具体内容详见设计图纸及清单。单位工程包括:

1)土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明、绿化)土石方开挖、回填、外弃等所有内容。

2)道路工程:设计图纸施工范围内车行道、非机动车道、人行道、侧石、树池、路基防护及附属等所有内容。

3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。

4)交通工程:设计图纸施工范围内交通标志牌、交通标线、交通信号、电子警察、高清监控、管道敷设及手孔井等所有内容

5)照明工程:设计图纸施工范围内管线预埋、电缆、灯杆灯具、开关柜、路灯箱变采购安装等所有内容。

6)绿化工程:设计图纸施工范围内绿化栽植及养护,护标准:一级养护,成活养护按1个月,保存养护按3个月,日常养护二年,投标人根据工期及实际情况综合报价,标后不予调整;绿化施工严格按照《城市绿化工程施工及验收及规范》、《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》要求进行施工。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。无

(二)按照业主要求,暂列金额338万元,计入土石方单位工程,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

    1、材料的名称、规格型号、金额:无

    2、设备的名称、规格型号、金额:无

    3、专业工程名称、工程内容、金额:无

    上述明细投标人应按招标人所列的金额计入投标总价。

    4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、施工范围内拆除工程:包括施工范围内及沿线所有地上、地下附着物(含道路及附属、各类杆管线、检查井、交通标志牌、交通信号、电警、监控、挡车柱、围墙、挡墙、护坡、广告牌、建筑垃圾、生活垃圾、基础、建筑物、构筑物、化粪池、垃圾池、各类圬工、拆迁后遗留的的房屋砼地坪及基础等)拆除及挖运(清单中列明具体工程量的拆除内容除外)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

2、杆管线保护及加固:包括施工范围内各种杆管线(包含但不限于雨污水、供电、弱电、供水、燃气、供热、交通、照明等)的保护及加固,地下管线物探及明挖探查保护,中标人如在进场施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标人负责。杆管线保护级加固方案需经设计、监理、建设单位、产权单位确认后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

3、临时交通组织设施:施工过程中必须确保全线单位交通出行通畅,沿线各交口均设置通告牌、引导牌及太阳能蓄电池临时信号灯,各交口安排交通疏导员协助指挥交通,临时通道须硬化、保证夜间照明及封闭围挡,人行、车行采用隔离栏隔离;施工区域全封闭围挡(考虑工作面不同,重复设置的围挡)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

4、管道交叉保护:施工范围内管道交叉垂直净距小于30cm处,按照规范要求采用中粗砂填充,填砂厚度从下面管道顶至上面管顶;沟槽开挖对现状管线采取挑起悬吊保护,对于覆土<70cm的以及进入结构层的管线均采用C20砼满包。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

5、检查井井筒升降、更换井盖座、加固:施工范围内各类检查井井筒的升降、更换井盖座(包含但不限于雨污水、供电、交通、照明等),车行道上更换球墨铸铁宽边防沉降艺术井盖(D400)、检查井井周加固等(加固参见排水设计图纸,不含已列清单项的雨污水检查井)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

6、排水、降水:包括沟塘排水、各类管沟、深基坑排水及降水等,以及施工过程中造成现状水系中断临时埋设导流管等相关临时排水设施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

7、道路破复:随道路同步建设的各管种管线(含排水、电排、给水、燃气、弱电、交通、照明等)施工造成现状交叉口或道口道路破除(含附属设施),管线完工后需按不低于现状标准给予恢复,由中标人负责实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

8、临时水电接引:含自来水开口费、接引费、自备发电机、供电报装费、变压器架设的主材及安装等全部费用,接引方案必须经招标人同意后才可以实施。如不具备水电接引到位的情况,投标人应自行解决水电问题,以满足施工需要。竣工验收后中标人应将水电接引的主要设备、材料无偿移交给招标人。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

9、雨污水管网清淤疏通:新老管网无缝衔接,含井壁墙凿洞、修复、加固,保留利用的管网及新老管道衔接处上下游管井清淤、疏通,确保畅通正常使用。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

10、绿化移植:沿线及交叉口现状绿化按管养及产权单位要求移栽至指定地点或移除,确保成活并移交。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

11、临边建筑物、围墙(挡墙)防护: 受临边建筑物、围墙等施工的影响,道路清表及沟槽土石方无法正常放坡施工,施工期间必须保证建筑物、围墙(挡墙)的安全,采用钢板桩临时防护与支护。支护专项方案需经专家论证后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

12、供电杆线迁改:施工范围内非供电产权的各类杆线按要求进行迁改,包含办理相关停电手续、杆线迁建、以及增加或更换的杆线工程量等,应符合供电部门及使用单位的各项要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

13、交通设施迁改:沿线道路交口或道口现状交通标志牌、信号、电子警察、高清监控等交通设施按要求进行迁改,包含新建杆件基础、拆除及安装,以及配套所需的管道、通讯及供电线缆等,应符合交警部分及权属单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

14、路灯杆线迁移:沿线道路交口或道口现状路灯杆线按要求进行迁改,包含新建杆件基础、路灯拆除及安装,管道敷设(过路采用DN100镀锌钢管)、相邻路灯间更换电力电缆等,应符合路灯管理单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

15、现状道路顺接:因新建道路修建挖断沿线现状村村通、机耕路等道路,道路建成需与现状道路无条件顺接,包含路基土石方、路面结构等附属实施,顺接的做法投标人自行考虑,满足地方使用要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。



第二部分 :设计文件及技术补充说明

()共性问题

1、土方:现场情况与地形图基本一致,包括挖、填、运、内倒、外弃等,取土点、弃土点不指定,控制价按15公里计入,实际运距或超出部分的运距、土源费、渣土费、保洁费、运输通道修建及维护等由投标单位勘察现场后自行考虑,土方施工必须符合巢湖市渣土管理相关规定,结算不作调整。道路清表后的挖方(土方或石方)清单控制价按利用考虑,排水、交通及照明管沟余方不参与道路土石方平衡,清单控制价按余方弃置考虑。

2、交通工程设备参数以交警部分接收时的最新相关相求为准,杆件外观颜色经业主及交警部门确认后方可实施。交通工程第三方检测费( 含信号、电子警察、监控、卡口等子系统功能的第三方检测费用及户外壁挂式机箱等设备防护性能的第三方检测费用)、地下管线竣工测量费、雨污水管道 CCTV 检测费、设备参数的升级,不再单列费用,由投标人自行考虑,费用包含在投标报价中。

3、路灯灯杆样式、灯型满足设计相关要求需经业主确认后方可实施,相关费用由投标人在投标报价中综合考虑,标后不予调整。

()个性问题

4、《清表土方计算表》中挖方量是否包含《老路挖除工程数量表》中水泥砼路面及《沟塘处理工程数量表》中挖淤泥工程量?

答复:不包含。

5、《土方总量计算表》中挖方量是否包含挖方段或填方段填高<80cm路床处理反挖工程量工程量?

答复:包含。

6、《土方总量计算表》中填方量是否包含《路床处理工程数量表》中6%石灰土工程量?
答复:不包含。

7、道路平面设计人行道与非机动车道间中无绿化带(树池),绿化工程平面设计有绿化带(树池),是否以绿化平面设计为准?

答复:以绿化平面设计为准(细部设计以各专业图纸为准)

8、半岛大道交口衔接加铺处理是否拆除12cm沥青砼面层+18cm水泥稳定碎石,后铺筑36cm5%水泥稳定碎石+12cm沥青砼面层?

答复:是,5%水泥稳定碎石平均厚度按36cm考虑,具体结合现场坡差调整。

9、请提供树池大样图?

答复:补充树池大样图。

10、土质边坡及路肩防护喷播草籽为何种草籽?单位面积用量多少?养护具体要求?

答复:喷播植草草籽按黑麦草、高羊茅、早熟禾以3:3:4比例混播。单位面积用量为5g/平方米。一级养护,养护期两年。

11、K2+545K2+595东侧重力式浆砌片石挡墙高度(H)如何考虑?

答复:高度H6m考虑。

12、围堰高度控制价按多少考虑?

答复:控制价按1.5m计取,具体由投标人综合考虑自行报价,标后不予调整。

13、沥青技术指标是否有更新。

答复:将改性沥青软化点指标由60度调为70度,非机动车道沥青混合料粗集料玄武岩调为石灰岩,改性沥青混合料动稳定度由2800/mm调为3200/mm

14、人行道面砖“同质砖”为何种砖?

答复:修改为彩色环保透水砖。

15、公交站亭图纸为示意图,清单如何考虑?

答复:不在本次招标范围。

16、综合管线沟槽回填及余方弃置如何考虑?

答复:综合管线(给水、燃气、弱电)纵向管沟回填6%石灰土合计5702.4m³,横向过路回填C20砼合计768m³,余方弃置合计3912m³。控制价按上述工程量列入清单,工程量一次性包死,投标人自行考虑综合报价,标后不予调整。

17、钢筋混凝土管及双高筋增强聚乙烯(HDPE)缠绕管沟槽管顶50cm至路床是否采用6%石灰土回填?

答复:采用6%石灰土回填。

18、双高筋增强聚乙烯(HDPE)缠绕管垫层至管顶50cm以下是否采用中粗砂回填?

答复:采用中粗砂回填。

19、箱涵倒角尺寸?

答复:以箱涵配筋图为准,不设倒角。

20、钢筋混凝土箱涵沉降缝具体要求?

答复:详见补充沉降缝大样图。

21、设计说明箱涵设置八字翼墙与现状渠道顺接,请提供八字墙设计图纸?

答复:补充八字墙大样图。

22、单悬臂标志杆件基础混凝土强度等级大样图为C25,材料数量表为C30,以哪个为准?

答复:以材料数量表C30为准。

23、路名牌基础是否为C30砼?

答复:是C30砼。

24、单悬臂标志背面是否设置标志板?(设计说明F型标志板背面有要求,材料数量表背面有设置)

答复:是。

25、人行灯基础垫层材料?

答复:垫层为C20砼,基础为C30砼。

26、车行灯杆及电子警察基础材料表为C35砼,说明为C30砼;垫层大样图为C30砼,说明为C20砼。请明确。

答复:垫层为C20砼,基础为C35砼。

27、交通设计说明过路钢管采用C30砼回填,工程量表中为C20砼,以哪个为准?

答复:以工程量表C20为准。

28、交通设计说明过路采用顶管施工选用2根镀锌钢管,工程量表中为DE100,壁厚8,以哪个为准?

答复:以工程表中DE100,壁厚8为准

29、黄师路-半岛大道、黄师路-老烔中路已建交口,交通预埋管道是否采用拉管施工?

答复:是。

30、交通手孔井大样图为砂浆砌筑砖块,工程量表为C20砼,以哪个为准?

答复:以大样图为准。

31、电子警察综合系统是否增加工业级交换机?

答复:增加3台工业级交换机,设备参数同竺城路东段电子警察综合系统工业级交换机。

32、箱式变压器(100KVA(景观式))、高压进线及分界开关柜清单如何考虑?(箱变高压部分、10KV进线未设计,分界开关柜型号等由供电部分确定)

答复:箱变及高压进线、分界开关柜均不在本次招标范围。

33、路灯电缆保护管PE50PE63PE150、φ100聚乙烯涂氟钢管壁厚要求?

答复:PE管参考排水管国标,钢管壁厚不小于4mm

34、路灯电缆保护管φ100聚乙烯涂氟钢管过路管沟是否采用C20混凝土回填(厚度20-25cm)?

答复:是。

35、中杆灯基础标注C20是否有误?

答复:C25砼。

36、请提供灯杆灯具大样图?

答复:设计提供了相关控制参数,具体灯杆样式由业主确定后安装。

37、绿化种植土换填(掺拌30%泥炭土)工程量如何考虑?

答复:绿化分隔带换填种植土深度1米,树池换填种植土深度1.6米,花箱回填种植,种植土均需掺拌30%泥炭土。

38、乔木(黄山栾树、香樟)树穴底部是否设置15cm碎石垫层,并设置φ100PVC通气排水管(长1200mm)?

答复:仅为树池树穴底部均铺设15cm碎石垫层,并设置通气排水管,长度1600mm

39、平面图中为金叶女贞、苗木表为金森女贞,以哪个为准?

答复:以苗木表金森女贞为准。



⑶竺城路西段(花塘路-平顶山路

第一部分:招标需求

一、招标范围:

竺城路西段(花塘路-平顶山路)东西向次干路,西起花塘路,东至平顶山路(具体桩号:K0+032.405K0+433.73),总长约为401.3m。道路规划红线宽度24米。本次主要建设内容包括:道路工程、排水工程、交通工程、照明工程及绿化工程等,具体内容详见设计图纸及清单。单位工程包括:

1)土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明、绿化)土石方开挖、回填、外弃等所有内容。

2)道路工程:设计图纸施工范围内车行道、非机动车道、人行道、侧石、树池、路基防护及附属等所有内容。

3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。

4)交通工程:设计图纸施工范围内交通标志牌、交通标线、管道敷设及手孔井等所有内容

5)照明工程:设计图纸施工范围内管线预埋、电缆、灯杆灯具采购安装等所有内容。

6)绿化工程:设计图纸施工范围内绿化栽植及养护,护标准:一级养护,成活养护按1个月,保存养护按3个月,日常养护二年,投标人根据工期及实际情况综合报价,标后不予调整;绿化施工严格按照《城市绿化工程施工及验收及规范》、《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》要求进行施工。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。无

(二)按照业主要求,暂列金额 81万元,计入土石方单位工程,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

    1、材料的名称、规格型号、金额:无

    2、设备的名称、规格型号、金额:无

    3、专业工程名称、工程内容、金额:无

    上述明细投标人应按招标人所列的金额计入投标总价。

    4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、施工范围内拆除工程:包括施工范围内及沿线所有地上、地下附着物(含道路及附属、各类杆管线、检查井、交通标志牌、交通信号、电警、监控、挡车柱、围墙、挡墙、护坡、广告牌、建筑垃圾、生活垃圾、基础、建筑物、构筑物、化粪池、垃圾池、各类圬工、拆迁后遗留的的房屋砼地坪及基础等)拆除及挖运(清单中列明具体工程量的拆除内容除外)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

2、杆管线保护及加固:包括施工范围内各种杆管线(包含但不限于雨污水、供电、弱电、供水、燃气、供热、交通、照明等)的保护及加固,地下管线物探及明挖探查保护,中标人如在进场施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标人负责。杆管线保护级加固方案需经设计、监理、建设单位、产权单位确认后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

3、临时交通组织设施:施工过程中必须确保全线单位交通出行通畅,沿线各交口均设置通告牌、引导牌及太阳能蓄电池临时信号灯,各交口安排交通疏导员协助指挥交通,临时通道须硬化、保证夜间照明及封闭围挡,人行、车行采用隔离栏隔离;施工区域全封闭围挡(考虑工作面不同,重复设置的围挡)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

4、管道交叉保护:施工范围内管道交叉垂直净距小于30cm处,按照规范要求采用中粗砂填充,填砂厚度从下面管道顶至上面管顶;沟槽开挖对现状管线采取挑起悬吊保护,对于覆土<70cm的以及进入结构层的管线均采用C20砼满包。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

5、检查井井筒升降、更换井盖座、加固:施工范围内各类检查井井筒的升降、更换井盖座(包含但不限于雨污水、供电、交通、照明等),车行道上更换球墨铸铁宽边防沉降艺术井盖(D400)、检查井井周加固等(加固参见排水设计图纸,不含已列清单项的雨污水检查井)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

6、排水、降水:包括沟塘排水、各类管沟、深基坑排水及降水等,以及施工过程中造成现状水系中断临时埋设导流管等相关临时排水设施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

7、道路破复:随道路同步建设的各管种管线(含排水、电排、给水、燃气、弱电、交通、照明等)施工造成现状交叉口或道口道路破除(含附属设施),管线完工后需按不低于现状标准给予恢复,由中标人负责实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

8、临时水电接引:含自来水开口费、接引费、自备发电机、供电报装费、变压器架设的主材及安装等全部费用,接引方案必须经招标人同意后才可以实施。如不具备水电接引到位的情况,投标人应自行解决水电问题,以满足施工需要。竣工验收后中标人应将水电接引的主要设备、材料无偿移交给招标人。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

9、雨污水管网清淤疏通:新老管网无缝衔接,含井壁墙凿洞、修复、加固,保留利用的管网及新老管道衔接处上下游管井清淤、疏通,确保畅通正常使用。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

10、绿化移植:沿线及交叉口现状绿化按管养及产权单位要求移栽至指定地点或移除,确保成活并移交。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

11、临边建筑物、围墙(挡墙)防护: 受临边建筑物、围墙等施工的影响,道路清表及沟槽土石方无法正常放坡施工,施工期间必须保证建筑物、围墙(挡墙)的安全,采用钢板桩临时防护与支护。支护专项方案需经专家论证后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

12、供电杆线迁改:施工范围内非供电产权的各类杆线按要求进行迁改,包含办理相关停电手续、杆线迁建、以及增加或更换的杆线工程量等,应符合供电部门及使用单位的各项要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

13、交通设施迁改:沿线道路交口或道口现状交通标志牌、信号、电子警察、高清监控等交通设施按要求进行迁改,包含新建杆件基础、拆除及安装,以及配套所需的管道、通讯及供电线缆等,应符合交警部分及权属单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

14、路灯杆线迁移:沿线道路交口或道口现状路灯杆线按要求进行迁改,包含新建杆件基础、路灯拆除及安装,管道敷设(过路采用DN100镀锌钢管)、相邻路灯间更换电力电缆等,应符合路灯管理单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

15、现状道路顺接:因新建道路修建挖断沿线现状村村通、机耕路等道路,道路建成需与现状道路无条件顺接,包含路基土石方、路面结构等附属实施,顺接的做法投标人自行考虑,满足地方使用要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。



第二部分 :设计文件及技术补充说明

()共性问题

1、土方:现场情况与地形图基本一致,包括挖、填、运、内倒、外弃等,取土点、弃土点不指定,控制价按15公里计入,实际运距或超出部分的运距、土源费、渣土费、保洁费、运输通道修建及维护等由投标单位勘察现场后自行考虑,土方施工必须符合巢湖市渣土管理相关规定,结算不作调整。道路清表后的挖方(土方或石方)清单控制价按利用考虑,排水、交通及照明管沟余方不参与道路土石方平衡,清单控制价按余方弃置考虑。

2、交通工程设备参数以交警部分接收时的最新相关相求为准,杆件外观颜色经业主及交警部门确认后方可实施。交通工程第三方检测费( 含信号、电子警察、监控、卡口等子系统功能的第三方检测费用及户外壁挂式机箱等设备防护性能的第三方检测费用)、地下管线竣工测量费、雨污水管道 CCTV 检测费、设备参数的升级,不再单列费用,由投标人自行考虑,费用包含在投标报价中。

3、路灯灯杆样式、灯型满足设计相关要求需经业主确认后方可实施,相关费用由投标人在投标报价中综合考虑,标后不予调整。

()个性问题

4、《清表土方计算表》中挖方量是否包含《老路挖除工程数量表》中水泥砼路面及《沟塘处理工程数量表》中挖淤泥工程量?

答复:不包含。

5、《土方总量计算表》中挖方量是否包含挖方段或填方段填高<80cm路床处理反挖工程量工程量?

答复:包含。

6、《土方总量计算表》中填方量是否包含《路床处理工程数量表》中6%石灰土工程量?
答复:不包含。

7、道路平面设计人行道与非机动车道间中无绿化带(树池),绿化工程平面设计有绿化带(树池),是否以绿化平面设计为准?

答复:以绿化平面设计为准(细部设计以各专业图纸为准)

8、土质边坡及路肩防护喷播草籽为何种草籽?单位面积用量多少?养护具体要求?

答复:喷播植草草籽按黑麦草、高羊茅、早熟禾以3:3:4比例混播。单位面积用量为5g/平方米。一级养护,养护期两年。

9、沥青技术指标是否有更新。

答复:将改性沥青软化点指标由60度调为70度,非机动车道沥青混合料粗集料玄武岩调为石灰岩,改性沥青混合料动稳定度由2800/mm调为3200/mm

10、人行道面砖“同质砖”为何种砖?

答复:修改为彩色环保透水砖。

11、围堰高度控制价按多少考虑?

答复:控制价按1.5m计取,具体由投标人综合考虑自行报价,标后不予调整。

12、综合管线沟槽回填及余方弃置如何考虑?

答复:综合管线(给水、燃气、弱电)纵向管沟回填6%石灰土合计1444.7m³,横向过路回填C20砼合计120m³,余方弃置合计842m³。控制价按上述工程量列入清单,工程量一次性包死,投标人自行考虑综合报价,标后不予调整。

13、钢筋混凝土管沟槽管顶50cm至路床是否采用6%石灰土回填?

答复:采用6%石灰土回填。

14、竺城路与平顶山路交口图示淡显标牌、交通信号、电警等是否列入清单?

15、答复:道路工程施工范围线内的标牌、标线、管道敷设及手孔井列入清单,电子警察、交通信号(含基础、杆件、设备及线缆)不在本次招标范围。

16、单悬臂标志杆件基础混凝土强度等级大样图为C25,材料数量表为C30,以哪个为准?

答复:以材料数量表C30为准。

17、路名牌基础是否为C30砼?

答复:是C30砼。

18、单悬臂标志背面是否设置标志板?(设计说明F型标志板背面有要求,材料数量表背面有设置)

答复:是。

19、人行灯基础垫层材料?

答复:垫层为C20砼,基础为C30砼。

20、交通设计说明过路钢管采用C30砼回填,工程量表中为C20砼,以哪个为准?

答复:以工程量表C20为准。

21、交通手孔井大样图为砂浆砌筑砖块,工程量表为C20砼,以哪个为准?

答复:以大样图为准。

22、路灯电缆保护管PE50PE63PE150、φ100聚乙烯涂氟钢管壁厚要求?

答复:PE管参考排水管国标,钢管壁厚不小于4mm

23、路灯电缆保护管φ100聚乙烯涂氟钢管过路管沟是否采用C20混凝土回填(厚度20-25cm)?

答复:是。

24、请提供灯杆灯具大样图?

答复:设计提供了相关控制参数,具体灯杆样式由业主确定后安装。

25、绿化种植土换填(掺拌30%泥炭土)工程量如何考虑?

答复:绿化分隔带换填种植土深度1米,花箱回填种植土,种植土均需掺拌30%泥炭土。

26、时令花卉每季具体品种要求?

答复:春季采用金盏菊、三色堇,比例各占一半;夏季采用太阳花、四季海棠,比例各占一半;秋季采用五彩石竹、孔雀草,比例各占一半;冬季采用羽衣甘蓝。



⑷竺城路东段(黄麓大道-黄师路

第一部分:招标需求

一、招标范围:

竺城路东段(黄麓大道-黄师路东西向次干路,西起黄麓大道,北至黄师路(具体桩号:K0+017.428K1+300.15),总长约为1281.7m。道路规划红线宽度24米。本次主要建设内容包括:道路工程、排水工程、交通工程、照明工程及绿化工程等,具体内容详见设计图纸及清单。单位工程包括:

1)土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明、绿化)土石方开挖、回填、外弃等所有内容。

2)道路工程:设计图纸施工范围内车行道、非机动车道、人行道、侧石、树池、挡墙及附属等所有内容。

3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。

4)交通工程:设计图纸施工范围内交通标志牌、交通标线、交通信号、电子警察、高清监控、管道敷设及手孔井等所有内容

5)照明工程:设计图纸施工范围内管线预埋、电缆、灯杆灯具、开关柜、路灯箱变采购安装等所有内容。

6)绿化工程:设计图纸施工范围内绿化栽植及养护,护标准:一级养护,成活养护按1个月,保存养护按3个月,日常养护二年,投标人根据工期及实际情况综合报价,标后不予调整;绿化施工严格按照《城市绿化工程施工及验收及规范》、《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》要求进行施工。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。无

(二)按照业主要求,暂列金额190万元,计入土石方单位工程,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

    1、材料的名称、规格型号、金额:无

    2、设备的名称、规格型号、金额:无

    3、专业工程名称、工程内容、金额:无

    上述明细投标人应按招标人所列的金额计入投标总价。

    4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、施工范围内拆除工程:包括施工范围内及沿线所有地上、地下附着物(含道路及附属、各类杆管线、检查井、交通标志牌、交通信号、电警、监控、挡车柱、围墙、挡墙、护坡、广告牌、建筑垃圾、生活垃圾、基础、建筑物、构筑物、化粪池、垃圾池、各类圬工、拆迁后遗留的的房屋砼地坪及基础等)拆除及挖运(清单中列明具体工程量的拆除内容除外)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

2、杆管线保护及加固:包括施工范围内各种杆管线(包含但不限于雨污水、供电、弱电、供水、燃气、供热、交通、照明等)的保护及加固,地下管线物探及明挖探查保护,中标人如在进场施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标人负责。杆管线保护级加固方案需经设计、监理、建设单位、产权单位确认后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

3、临时交通组织设施:施工过程中必须确保全线单位交通出行通畅,沿线各交口均设置通告牌、引导牌及太阳能蓄电池临时信号灯,各交口安排交通疏导员协助指挥交通,临时通道须硬化、保证夜间照明及封闭围挡,人行、车行采用隔离栏隔离;施工区域全封闭围挡(考虑工作面不同,重复设置的围挡)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

4、管道交叉保护:施工范围内管道交叉垂直净距小于30cm处,按照规范要求采用中粗砂填充,填砂厚度从下面管道顶至上面管顶;沟槽开挖对现状管线采取挑起悬吊保护,对于覆土<70cm的以及进入结构层的管线均采用C20砼满包。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

5、检查井井筒升降、更换井盖座、加固:施工范围内各类检查井井筒的升降、更换井盖座(包含但不限于雨污水、供电、交通、照明等),车行道上更换球墨铸铁宽边防沉降艺术井盖(D400)、检查井井周加固等(加固参见排水设计图纸,不含已列清单项的雨污水检查井)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

6、排水、降水:包括沟塘排水、各类管沟、深基坑排水及降水等,以及施工过程中造成现状水系中断临时埋设导流管等相关临时排水设施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

7、道路破复:随道路同步建设的各管种管线(含排水、电排、给水、燃气、弱电、交通、照明等)施工造成现状交叉口或道口道路破除(含附属设施),管线完工后需按不低于现状标准给予恢复,由中标人负责实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

8、临时水电接引:含自来水开口费、接引费、自备发电机、供电报装费、变压器架设的主材及安装等全部费用,接引方案必须经招标人同意后才可以实施。如不具备水电接引到位的情况,投标人应自行解决水电问题,以满足施工需要。竣工验收后中标人应将水电接引的主要设备、材料无偿移交给招标人。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

9、雨污水管网清淤疏通:新老管网无缝衔接,含井壁墙凿洞、修复、加固,保留利用的管网及新老管道衔接处上下游管井清淤、疏通,确保畅通正常使用。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

10、绿化移植:沿线及交叉口现状绿化按管养及产权单位要求移栽至指定地点或移除,确保成活并移交。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

11、临边建筑物、围墙(挡墙)防护: 受临边建筑物、围墙等施工的影响,道路清表及沟槽土石方无法正常放坡施工,施工期间必须保证建筑物、围墙(挡墙)的安全,采用钢板桩临时防护与支护。支护专项方案需经专家论证后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

12、供电杆线迁改:施工范围内非供电产权的各类杆线按要求进行迁改,包含办理相关停电手续、杆线迁建、以及增加或更换的杆线工程量等,应符合供电部门及使用单位的各项要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

13、交通设施迁改:沿线道路交口或道口现状交通标志牌、信号、电子警察、高清监控等交通设施按要求进行迁改,包含新建杆件基础、拆除及安装,以及配套所需的管道、通讯及供电线缆等,应符合交警部分及权属单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

14、路灯杆线迁移:沿线道路交口或道口现状路灯杆线按要求进行迁改,包含新建杆件基础、路灯拆除及安装,管道敷设(过路采用DN100镀锌钢管)、相邻路灯间更换电力电缆等,应符合路灯管理单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

15、现状道路顺接:因新建道路修建挖断沿线现状村村通、机耕路等道路,道路建成需与现状道路无条件顺接,包含路基土石方、路面结构等附属实施,顺接的做法投标人自行考虑,满足地方使用要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。



第二部分 :设计文件及技术补充说明

()共性问题

1、土方:现场情况与地形图基本一致,包括挖、填、运、内倒、外弃等,取土点、弃土点不指定,控制价按15公里计入,实际运距或超出部分的运距、土源费、渣土费、保洁费、运输通道修建及维护等由投标单位勘察现场后自行考虑,土方施工必须符合巢湖市渣土管理相关规定,结算不作调整。道路清表后的挖方(土方或石方)清单控制价按利用考虑,排水、交通及照明管沟余方不参与道路土石方平衡,清单控制价按余方弃置考虑。

2、交通工程设备参数以交警部分接收时的最新相关相求为准,杆件外观颜色经业主及交警部门确认后方可实施。交通工程第三方检测费( 含信号、电子警察、监控、卡口等子系统功能的第三方检测费用及户外壁挂式机箱等设备防护性能的第三方检测费用)、地下管线竣工测量费、雨污水管道 CCTV 检测费、设备参数的升级,不再单列费用,由投标人自行考虑,费用包含在投标报价中。

3、路灯灯杆样式、灯型满足设计相关要求需经业主确认后方可实施,相关费用由投标人在投标报价中综合考虑,标后不予调整。

4、本项目中涉及到的石方”开挖,开挖方式、证件办理及施工审批等所有工作内容,均有中标人自行考虑,挖出的石方均在本项目范围内利用,不准中标人外售或用于其他项目。

()个性问题

1、《清表土方计算表》中挖方量是否包含《老路挖除工程数量表》中水泥砼路面及《沟塘处理工程数量表》中挖淤泥工程量?

答复:不包含。

2、《土方总量计算表》中挖方量是否包含挖方段或填方段填高<80cm路床处理反挖工程量工程量?

答复:包含。

3、《土方总量计算表》中填方量是否包含《路床处理工程数量表》中6%石灰土工程量?
答复:不包含。

4、道路平面设计人行道与非机动车道间中无绿化带(树池),绿化工程平面设计有绿化带(树池),是否以绿化平面设计为准?

答复:以绿化平面设计为准(细部设计以各专业图纸为准)。

5、土质边坡及路肩防护喷播草籽为何种草籽?单位面积用量多少?养护具体要求?

答复:喷播植草草籽按黑麦草、高羊茅、早熟禾以3:3:4比例混播。单位面积用量为5g/平方米。一级养护,养护期两年。

6、沥青技术指标是否有更新。

答复:将改性沥青软化点指标由60度调为70度,非机动车道沥青混合料粗集料玄武岩调为石灰岩,改性沥青混合料动稳定度由2800/mm调为3200/mm

7、人行道面砖“同质砖”为何种砖?

答复:修改为彩色环保透水砖。

8、综合管线沟槽回填及余方弃置如何考虑?

答复:综合管线(给水、燃气、弱电)纵向管沟回填6%石灰土合计4524.1m³,横向过路回填C20砼合计240m³,余方弃置合计2365.1m³。控制价按上述工程量列入清单,工程量一次性包死,投标人自行考虑综合报价,标后不予调整。

9、钢筋混凝土管沟槽管顶50cm至路床是否采用6%石灰土回填?

答复:采用6%石灰土回填。

10、单悬臂标志杆件基础混凝土强度等级大样图为C25,材料数量表为C30,以哪个为准?

答复:以材料数量表C30为准。

11、路名牌基础是否为C30砼?

答复:是C30砼。

12、单悬臂标志背面是否设置标志板?(设计说明F型标志板背面有要求,材料数量表背面有设置)

答复:是。

13、人行灯基础垫层材料?

答复:垫层为C20砼,基础为C30砼。

14、车行灯杆及电子警察基础材料表为C35砼,说明为C30砼;垫层大样图为C30砼,说明为C20砼。请明确。

答复:垫层为C20砼,基础为C35砼。

15、交通设计说明过路钢管采用C30砼回填,工程量表中为C20砼,以哪个为准?

答复:以工程量表C20为准。

16、交通设计说明过路采用顶管施工选用2根镀锌钢管,工程量表中为DE100,壁厚8,以哪个为准?

答复:以工程表中DE100,壁厚8为准

17、交通手孔井大样图为砂浆砌筑砖块,工程量表为C20砼,以哪个为准?

答复:以大样图为准。

18、后台存储设备及服务器是否增加管理服务器、信号汇聚回传系统?

答复:增加服务器3台(信号控制1台、电警1台、监控1)及信号汇聚回传系统1套。

19、箱式变压器(100KVA(景观式))、高压进线及分界开关柜清单如何考虑?(箱变高压部分、10KV进线未设计,分界开关柜型号等由供电部分确定)

答复:箱变及高压进线、分界开关柜均不在本次招标范围。

20、路灯电缆保护管PE50PE63PE150、φ100聚乙烯涂氟钢管壁厚要求?

答复:PE管参考排水管国标,钢管壁厚不小于4mm

21、路灯电缆保护管φ100聚乙烯涂氟钢管过路管沟是否采用C20混凝土回填(厚度20-25cm)?

答复:是。

22、中杆灯基础标注C20是否有误?

答复:C25砼。

23、请提供灯杆灯具大样图?

答复:设计提供了相关控制参数,具体灯杆样式由业主确定后安装。

24、绿化种植土换填(掺拌30%泥炭土)工程量如何考虑?

答复:绿化分隔带换填种植土深度1米,花箱回填种植,种植土均需掺拌30%泥炭土。

25、时令花卉每季具体品种要求?

答复:春季采用金盏菊、三色堇,比例各占一半;夏季采用太阳花、四季海棠,比例各占一半;秋季采用五彩石竹、孔雀草,比例各占一半;冬季采用羽衣甘蓝。



经七路(半岛大道-滨湖大道)

第一部分:招标需求

一、招标范围:

经七路(半岛大道-滨湖大道南北向次干路,北起半岛大道,南至滨湖大道(具体桩号:K0+012.580K1+092.333),总长约1079.753m,道路红线宽度36米。

本次主要建设内容包括:道路工程、排水工程、交通工程、照明工程及绿化工程等,具体内容详见设计图纸及清单。单位工程包括:

1)土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明、绿化)土石方开挖、回填、外弃等所有内容。

2)道路工程:设计图纸施工范围内车行道、非机动车道、人行道、侧石、树池、挡墙及附属等所有内容。

3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。

4)交通工程:设计图纸施工范围内交通标志牌、交通标线、交通信号、电子警察、高清监控、管道敷设及手孔井等所有内容

5)电力排管工程:设计图纸施工范围内管道敷设(含包封)、人孔、手孔井等所有内容

6)电信排管工程:设计图纸施工范围内管道敷设(含包封)、人孔、手孔井等所有内容

7)照明工程:设计图纸施工范围内管线预埋、电缆、灯杆灯具、路灯控制箱、路灯箱变采购安装等所有内容。

8)绿化工程:设计图纸施工范围内绿化栽植及养护,护标准:一级养护,成活养护按1个月,保存养护按3个月,日常养护二年,投标人根据工期及实际情况综合报价,标后不予调整;绿化施工严格按照《城市绿化工程施工及验收及规范》、《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》要求进行施工。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

1、电缆:路灯控制箱进线电缆(JN10%V-1KV-5X25),包含电缆敷设、电缆头制作安装等所有内容,暂定500m,列入照明工程分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

2、电缆保护管:路灯控制箱进线电缆保护管(镀锌钢管DN50),包含管沟土石方开挖、余方弃置以及C20砼包封等所有内容,暂定500m,列入照明工程分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

(二)按照业主要求,暂列金额268万元,计入土石方单位工程,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

    1、材料的名称、规格型号、金额:无

    2、设备的名称、规格型号、金额:无

    3、专业工程名称、工程内容、金额:无

    上述明细投标人应按招标人所列的金额计入投标总价。

    4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、施工范围内拆除工程:包括施工范围内及沿线所有地上、地下附着物(含道路及附属、各类杆管线、检查井、交通标志牌、交通信号、电警、监控、挡车柱、围墙、挡墙、护坡、广告牌、建筑垃圾、生活垃圾、基础、建筑物、构筑物、化粪池、垃圾池、各类圬工、拆迁后遗留的的房屋砼地坪及基础等)拆除及挖运(清单中列明具体工程量的拆除内容除外)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

2、杆管线保护及加固:包括施工范围内各种杆管线(包含但不限于雨污水、供电、弱电、供水、燃气、供热、交通、照明等)的保护及加固,地下管线物探及明挖探查保护,中标人如在进场施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标人负责。杆管线保护级加固方案需经设计、监理、建设单位、产权单位确认后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

3、临时交通组织设施:施工过程中必须确保全线单位交通出行通畅,沿线各交口均设置通告牌、引导牌及太阳能蓄电池临时信号灯,各交口安排交通疏导员协助指挥交通,临时通道须硬化、保证夜间照明及封闭围挡,人行、车行采用隔离栏隔离;施工区域全封闭围挡(考虑工作面不同,重复设置的围挡)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

4、管道交叉保护:施工范围内管道交叉垂直净距小于30cm处,按照规范要求采用中粗砂填充,填砂厚度从下面管道顶至上面管顶;沟槽开挖对现状管线采取挑起悬吊保护,对于覆土<70cm的以及进入结构层的管线均采用C20砼满包。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

5、检查井井筒升降、更换井盖座、加固:施工范围内各类检查井井筒的升降、更换井盖座(包含但不限于雨污水、供电、交通、照明等),车行道上更换球墨铸铁宽边防沉降艺术井盖(D400)、检查井井周加固等(加固参见排水设计图纸,不含已列清单项的雨污水检查井)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

6、排水、降水:包括沟塘排水、各类管沟、深基坑排水及降水等,以及施工过程中造成现状水系中断临时埋设导流管等相关临时排水设施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

7、道路破复:随道路同步建设的各管种管线(含排水、电排、给水、燃气、弱电、交通、照明等)施工造成现状交叉口或道口道路破除(含附属设施),管线完工后需按不低于现状标准给予恢复,由中标人负责实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

8、临时水电接引:含自来水开口费、接引费、自备发电机、供电报装费、变压器架设的主材及安装等全部费用,接引方案必须经招标人同意后才可以实施。如不具备水电接引到位的情况,投标人应自行解决水电问题,以满足施工需要。竣工验收后中标人应将水电接引的主要设备、材料无偿移交给招标人。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

9、雨污水管网清淤疏通:新老管网无缝衔接,含井壁墙凿洞、修复、加固,保留利用的管网及新老管道衔接处上下游管井清淤、疏通,确保畅通正常使用。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

10、绿化移植:沿线及交叉口现状绿化按管养及产权单位要求移栽至指定地点或移除,确保成活并移交。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

11、临边建筑物、围墙(挡墙)防护: 受临边建筑物、围墙等施工的影响,道路清表及沟槽土石方无法正常放坡施工,施工期间必须保证建筑物、围墙(挡墙)的安全,采用钢板桩临时防护与支护。支护专项方案需经专家论证后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

12、供电杆线迁改:施工范围内非供电产权的各类杆线按要求进行迁改,包含办理相关停电手续、杆线迁建、以及增加或更换的杆线工程量等,应符合供电部门及使用单位的各项要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

13、交通设施迁改:沿线道路交口或道口现状交通标志牌、信号、电子警察、高清监控等交通设施按要求进行迁改,包含新建杆件基础、拆除及安装,以及配套所需的管道、通讯及供电线缆等,应符合交警部分及权属单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

14、路灯杆线迁移:沿线道路交口或道口现状路灯杆线按要求进行迁改,包含新建杆件基础、路灯拆除及安装,管道敷设(过路采用DN100镀锌钢管)、相邻路灯间更换电力电缆等,应符合路灯管理单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

15、现状道路顺接:因新建道路修建挖断沿线现状村村通、机耕路等道路,道路建成需与现状道路无条件顺接,包含路基土石方、路面结构等附属实施,顺接的做法投标人自行考虑,满足地方使用要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

第二部分 :设计文件及技术补充说明

()共性问题

1、土方:现场情况与地形图基本一致,包括挖、填、运、内倒、外弃等,取土点、弃土点不指定,控制价按15公里计入,实际运距或超出部分的运距、土源费、渣土费、保洁费、运输通道修建及维护等由投标单位勘察现场后自行考虑,土方施工必须符合巢湖市渣土管理相关规定,结算不作调整。道路清表后的挖方(土方或石方)清单控制价按利用考虑,排水、交通、电排、电信及照明管沟余方不参与道路土石方平衡,清单控制价按余方弃置考虑。

2、交通工程设备参数以交警部分接收时的最新相关相求为准,杆件外观颜色经业主及交警部门确认后方可实施。交通工程第三方检测费( 含信号、电子警察、监控、卡口等子系统功能的第三方检测费用及户外壁挂式机箱等设备防护性能的第三方检测费用)、地下管线竣工测量费、雨污水管道 CCTV 检测费、设备参数的升级,不再单列费用,由投标人自行考虑,费用包含在投标报价中。

3、路灯灯杆样式、灯型满足设计相关要求需经业主确认后方可实施,相关费用由投标人在投标报价中综合考虑,标后不予调整。

()个性问题

4、《路基每公里土石方数量表》中总挖方量是否包含《清表工程数量表》中清表土方量?

答复:包含。

5、《路基每公里土石方数量表》中总挖方量是否包含《路床处理工程数量表》中超挖方工程量?

答复:不含超挖工程量。

6、《路基每公里土石方数量表》中总填方量是否包含《清表工程数量表》中碾压沉降回填土方和清表回填土工程量?

答复:不含沉降回填土方,包含清表回填土工程量。

7、路基处理大样图中车行道结构层底路基60cm采用6%石灰土,以下均采用素土回填。《路床处理工程数量表》处理措施车行道6%石灰土按80cm、非机动车道及人行道按40cm,《清表工程数量表》中碾压沉降回填土方和清表回填土均采用6%石灰土,请明确?

答复:机动车道路床顶面采用80cm6%石灰改善土处理,非机动车道及人行道路床顶面采用40cm6%石灰改善土处理。以下部分采用素土回填。

8、请提供双向土工格栅技术指标要求?

答复:土工格栅的双向抗拉强度不小于50KN/m,延伸率不大于3%。格栅纵向搭接长度不小于20cmU型钉间距为1m,要求保证其锚定作用,其技术指标严格执行国标《土工合成材料、塑料土工格栅》。

9、道路工程人行道为6cm花岗岩步道砖,景观工程中为5cm仿石砖,以哪个为准?

答复:采用5cm仿花岗岩面砖,为混凝土材质预制,以景观设计图纸为准。规格详见景观铺装大样图

10、框格植草防护采用何种草籽?养护等具体要求?

答复:矮生百慕大套播黑麦草,养护要求同绿化工程。

11、挖方段盖板边沟如何考虑?

答复:取消盖板边沟,按土质边沟考虑,土方量含在路基挖填工程量中。

12、综合管线沟槽回填及余方弃置如何考虑?

答复:综合管线(给水、燃气)纵向管沟回填6%石灰土合计2591.5m³,横向过路回填C20砼合计384m³,余方弃置合计1847.8m³。控制价按上述工程量列入清单,工程量一次性包死,投标人自行考虑综合报价,标后不予调整。

13、钢筋混凝土管及聚乙烯(PE)缠绕B型结构壁管沟槽管顶50cm至路床是否采用6%石灰土回填?

答复:采用6%石灰土回填。

14、聚乙烯(PE)缠绕B型结构壁管垫层至管顶50cm以下是否采用中粗砂回填?

答复:采用中粗砂回填。

15、人行灯、单柱式车行灯垫层及基础材料品种?

答复:垫层为碎石,基础为C30砼。

16、车行灯基础立面图为C30砼,平面图为C25砼,以哪个为准?

答复:C30砼。

17、智能交通(交通信号、电子警察、交警监控、通用监控及后台设备等)各项工程量以2020-8-27工程量表为准。

18、电力排管断面图中φ100管材材质、管壁厚具体要求?

答复:Φ100管为MPP管,壁厚10mm

19、电力排管沟槽回填是否采用6%石灰土?

答复:采用8%石灰土回填。

20、电力排管工井结构配筋设计,预制盖板参照图集节点?

答复:电力排管工井结构配筋设计,预制盖板参照图集节点。工井大样图参见国网配电网工程典型设计10kv电缆分册第十章。

21、位于非机动车道、机动车道上工井井周加固是否参照排水设计?

答复:可以。

22、通信排管7孔梅花管管径及壁厚具体要求?

答复:通信排管七孔梅花管选用(单孔孔径32mm壁厚2.2mm)

23、通信排管沟槽回填是否采用6%石灰土?

答复:采用8%石灰土回填。

24、本次实施段无路灯箱变,招标是否需要考虑设置箱变?请明确。

答复:路灯箱变不在本次招标范围,路灯配电箱,路灯箱变至配电箱电缆及套管(JN10%V-1KV-5X25-SC50)暂定500m

25、种植土换填具体要求?

答复:绿化分隔带换填种植土深度1米,树池换填种植土深度1.6米,种植土均需掺拌30%泥炭土。

26、树池底部是否设置15cm碎石垫层,并设置φ100PVC通气排水管(长1200mm)?

答复:树池树穴底部均铺设15cm碎石垫层,并设置通气排水管,长度1600mm

27、哪些色块苗木为实生苗?

答复:海桐、法国冬青、红花继木、小叶栀子。

28、公交站亭、垃圾桶图纸均为示意图,清单如何考虑?

答复:不在本次招标范围。

⑹经八路(焦姥路-滨湖大道)

第一部分:招标需求

一、招标范围:

经八路(焦峔路-滨湖大道南北向次干路,北起半岛大道,南至滨湖大道(具体桩号:K0+007.410K0+752.018),总长约744.608m,道路红线宽度28米。

本次主要建设内容包括:道路工程、排水工程、交通工程、照明工程及绿化工程等,具体内容详见设计图纸及清单。单位工程包括:

1)土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明、绿化)土石方开挖、回填、外弃等所有内容。

2)道路工程:设计图纸施工范围内车行道、非机动车道、人行道、侧石、树池、挡墙及附属等所有内容。

3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。

4)交通工程:设计图纸施工范围内交通标志牌、交通标线、交通信号、电子警察、高清监控、管道敷设及手孔井等所有内容

5)电力排管工程:设计图纸施工范围内管道敷设(含包封)、人孔、手孔井等所有内容

6)电信排管工程:设计图纸施工范围内管道敷设(含包封)、人孔、手孔井等所有内容

7)照明工程:设计图纸施工范围内管线预埋、电缆、灯杆灯具、路灯控制箱、路灯箱变采购安装等所有内容。

8)绿化工程:设计图纸施工范围内绿化栽植及养护,护标准:一级养护,成活养护按1个月,保存养护按3个月,日常养护二年,投标人根据工期及实际情况综合报价,标后不予调整;绿化施工严格按照《城市绿化工程施工及验收及规范》、《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》要求进行施工。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

1、电缆:路灯控制箱进线电缆(JN10%V-1KV-5X25),包含电缆敷设、电缆头制作安装等所有内容,暂定500m,列入照明工程分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

2、电缆保护管:路灯控制箱进线电缆保护管(镀锌钢管DN50),包含管沟土石方开挖、余方弃置以及C20砼包封等所有内容,暂定500m,列入照明工程分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

(二)按照业主要求,暂列金额207万元,计入土石方单位工程,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

    1、材料的名称、规格型号、金额:无

    2、设备的名称、规格型号、金额:无

    3、专业工程名称、工程内容、金额:无

    上述明细投标人应按招标人所列的金额计入投标总价。

    4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、施工范围内拆除工程:包括施工范围内及沿线所有地上、地下附着物(含道路及附属、各类杆管线、检查井、交通标志牌、交通信号、电警、监控、挡车柱、围墙、挡墙、护坡、广告牌、建筑垃圾、生活垃圾、基础、建筑物、构筑物、化粪池、垃圾池、各类圬工、拆迁后遗留的的房屋砼地坪及基础等)拆除及挖运(清单中列明具体工程量的拆除内容除外)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

2、杆管线保护及加固:包括施工范围内各种杆管线(包含但不限于雨污水、供电、弱电、供水、燃气、供热、交通、照明等)的保护及加固,地下管线物探及明挖探查保护,中标人如在进场施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标人负责。杆管线保护级加固方案需经设计、监理、建设单位、产权单位确认后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

3、临时交通组织设施:施工过程中必须确保全线单位交通出行通畅,沿线各交口均设置通告牌、引导牌及太阳能蓄电池临时信号灯,各交口安排交通疏导员协助指挥交通,临时通道须硬化、保证夜间照明及封闭围挡,人行、车行采用隔离栏隔离;施工区域全封闭围挡(考虑工作面不同,重复设置的围挡)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

4、管道交叉保护:施工范围内管道交叉垂直净距小于30cm处,按照规范要求采用中粗砂填充,填砂厚度从下面管道顶至上面管顶;沟槽开挖对现状管线采取挑起悬吊保护,对于覆土<70cm的以及进入结构层的管线均采用C20砼满包。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

5、检查井井筒升降、更换井盖座、加固:施工范围内各类检查井井筒的升降、更换井盖座(包含但不限于雨污水、供电、交通、照明等),车行道上更换球墨铸铁宽边防沉降艺术井盖(D400)、检查井井周加固等(加固参见排水设计图纸,不含已列清单项的雨污水检查井)。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

6、排水、降水:包括沟塘排水、各类管沟、深基坑排水及降水等,以及施工过程中造成现状水系中断临时埋设导流管等相关临时排水设施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

7、道路破复:随道路同步建设的各管种管线(含排水、电排、给水、燃气、弱电、交通、照明等)施工造成现状交叉口或道口道路破除(含附属设施),管线完工后需按不低于现状标准给予恢复,由中标人负责实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

8、临时水电接引:含自来水开口费、接引费、自备发电机、供电报装费、变压器架设的主材及安装等全部费用,接引方案必须经招标人同意后才可以实施。如不具备水电接引到位的情况,投标人应自行解决水电问题,以满足施工需要。竣工验收后中标人应将水电接引的主要设备、材料无偿移交给招标人。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

9、雨污水管网清淤疏通:新老管网无缝衔接,含井壁墙凿洞、修复、加固,保留利用的管网及新老管道衔接处上下游管井清淤、疏通,确保畅通正常使用。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

10、绿化移植:沿线及交叉口现状绿化按管养及产权单位要求移栽至指定地点或移除,确保成活并移交。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

11、临边建筑物、围墙(挡墙)防护: 受临边建筑物、围墙等施工的影响,道路清表及沟槽土石方无法正常放坡施工,施工期间必须保证建筑物、围墙(挡墙)的安全,采用钢板桩临时防护与支护。支护专项方案需经专家论证后方可实施。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

12、供电杆线迁改:施工范围内非供电产权的各类杆线按要求进行迁改,包含办理相关停电手续、杆线迁建、以及增加或更换的杆线工程量等,应符合供电部门及使用单位的各项要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

13、交通设施迁改:沿线道路交口或道口现状交通标志牌、信号、电子警察、高清监控等交通设施按要求进行迁改,包含新建杆件基础、拆除及安装,以及配套所需的管道、通讯及供电线缆等,应符合交警部分及权属单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

14、路灯杆线迁移:沿线道路交口或道口现状路灯杆线按要求进行迁改,包含新建杆件基础、路灯拆除及安装,管道敷设(过路采用DN100镀锌钢管)、相邻路灯间更换电力电缆等,应符合路灯管理单位的各项要求。迁改过程中应确保现状设施、设备的完好性,若因迁改造成的损坏,必须按照原样赔偿,所采取的保护措施在投标报价中综合考虑。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

15、现状道路顺接:因新建道路修建挖断沿线现状村村通、机耕路等道路,道路建成需与现状道路无条件顺接,包含路基土石方、路面结构等附属实施,顺接的做法投标人自行考虑,满足地方使用要求。此项费用按1项列入土石方工程分部分项工程量清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

第二部分 :设计文件及技术补充说明

()共性问题

1、土方:现场情况与地形图基本一致,包括挖、填、运、内倒、外弃等,取土点、弃土点不指定,控制价按15公里计入,实际运距或超出部分的运距、土源费、渣土费、保洁费、运输通道修建及维护等由投标单位勘察现场后自行考虑,土方施工必须符合巢湖市渣土管理相关规定,结算不作调整。道路清表后的挖方(土方或石方)清单控制价按利用考虑,排水、交通、电排、电信及照明管沟余方不参与道路土石方平衡,清单控制价按余方弃置考虑。

2、交通工程设备参数以交警部分接收时的最新相关相求为准,杆件外观颜色经业主及交警部门确认后方可实施。交通工程第三方检测费( 含信号、电子警察、监控、卡口等子系统功能的第三方检测费用及户外壁挂式机箱等设备防护性能的第三方检测费用)、地下管线竣工测量费、雨污水管道 CCTV 检测费、设备参数的升级,不再单列费用,由投标人自行考虑,费用包含在投标报价中。

3、路灯灯杆样式、灯型满足设计相关要求需经业主确认后方可实施,相关费用由投标人在投标报价中综合考虑,标后不予调整。

()个性问题

4、《路基每公里土石方数量表》中总挖方量是否包含《清表工程数量表》中清表土方量?

答复:包含。

5、《路基每公里土石方数量表》中总挖方量是否包含《路床处理工程数量表》中超挖方工程量?

答复:不含超挖工程量。

6、《路基每公里土石方数量表》中总填方量是否包含《清表工程数量表》中碾压沉降回填土方和清表回填土工程量?

答复:不含沉降回填土方,包含清表回填土工程量。

7、路基处理大样图中车行道结构层底路基60cm采用6%石灰土,以下均采用素土回填。《路床处理工程数量表》处理措施车行道6%石灰土按80cm、非机动车道及人行道按40cm,《清表工程数量表》中碾压沉降回填土方和清表回填土均采用6%石灰土,请明确?

答复:机动车道路床顶面采用80cm6%石灰改善土处理,非机动车道及人行道路床顶面采用40cm6%石灰改善土处理。以下部分采用素土回填。

8、请提供双向土工格栅技术指标要求?

答复:土工格栅的双向抗拉强度不小于50KN/m,延伸率不大于3%。格栅纵向搭接长度不小于20cmU型钉间距为1m,要求保证其锚定作用,其技术指标严格执行国标《土工合成材料、塑料土工格栅》。

9、道路工程人行道为6cm花岗岩步道砖,景观工程中为5cm仿石砖,以哪个为准?

答复:采用5cm仿花岗岩面砖,为混凝土材质预制,以景观设计图纸为准。规格详见景观铺装大样图

10、框格植草防护采用何种草籽?养护等具体要求?

答复:矮生百慕大套播黑麦草,养护要求同绿化工程。

11、挖方段盖板边沟如何考虑?

答复:取消盖板边沟,按土质边沟考虑,土方量含在路基挖填工程量中。

12、围堰长度、高度清单控制价如何考虑?

答复:围堰长80m,控制价按1.5m计取,具体由投标人综合考虑自行报价,标后不予调整。

13、综合管线沟槽回填及余方弃置如何考虑?

答复:综合管线(给水、燃气)纵向管沟回填6%石灰土合计1787m³,横向过路回填C20砼合计216m³,余方弃置合计1176.6m³。控制价按上述工程量列入清单,工程量一次性包死,投标人自行考虑综合报价,标后不予调整。

14、钢筋混凝土管及聚乙烯(PE)缠绕B型结构壁管沟槽管顶50cm至路床是否采用6%石灰土回填?

答复:采用6%石灰土回填。

15、聚乙烯(PE)缠绕B型结构壁管垫层至管顶50cm以下是否采用中粗砂回填?

答复:采用中粗砂回填。

16、顶管工作井与永久检查井间、接收井盖板以上至路基回填材料品种?

答复:采用级配砂砾石。

17、人行灯、单柱式车行灯垫层及基础材料品种?

答复:垫层为碎石,基础为C30砼。

18、车行灯基础立面图为C30砼,平面图为C25砼,以哪个为准?

答复:C30砼。

19、智能交通(交通信号、电子警察、交警监控、通用监控及后台设备等)各项工程量以2020-8-27工程量表为准。

20、电力排管断面图中φ100管材材质、管壁厚具体要求?

答复:Φ100管为MPP管,壁厚10mm

21、电力排管沟槽回填是否采用6%石灰土?

答复:采用8%石灰土回填。

22、电力排管工井结构配筋设计,预制盖板参照图集节点?

答复:电力排管工井结构配筋设计,预制盖板参照图集节点。工井大样图参见国网配电网工程典型设计10kv电缆分册第十章。

23、位于非机动车道、机动车道上工井井周加固是否参照排水设计?

答复:可以。

24、通信排管7孔梅花管管径及壁厚具体要求?

答复:通信排管七孔梅花管选用(单孔孔径32mm壁厚2.2mm)

25、通信排管沟槽回填是否采用6%石灰土?

答复:采用8%石灰土回填。

26、本次实施段无路灯箱变,招标是否需要考虑设置箱变?请明确。

答复:路灯箱变不在本次招标范围,路灯配电箱,路灯箱变至配电箱电缆及套管(JN10%V-1KV-5X25-SC50)暂定500m

27、草坪是否采用马尼拉草皮?

答复:是。

28、种植土换填具体要求?

答复:绿化分隔带换填种植土深度1米,树池换填种植土深度1.6米,种植土均需掺拌30%泥炭土。

29、树池底部是否设置15cm碎石垫层,并设置φ100PVC通气排水管(长1200mm)?

答复:树池树穴底部均铺设15cm碎石垫层,并设置通气排水管,长度1600mm

30、公交站亭、垃圾桶图纸均为示意图,清单如何考虑?

答复:不在本次招标范围。



注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。

巢湖市重点工程建设管理中心

安徽诚信项目管理有限公司

20209月22日
