一、原公告主要信息

     原项目名称: 撮镇镇瑶河家园安置小区三期工程

     原项目编号: 2020BFDGZ03152

     原公告日期: 2020年11月18日

二、公告内容(更正事项、内容及日期等)



撮镇镇瑶河家园安置小区三期工程招标文件补疑1

招标项目编号:2020BFDGZ03152-12020BFDGZ03152-2



各投标人:

一、本项目疑问回复如下:

1.我司人员 A/B 类安全生产考核证书在疫情期间已到期,由于疫情原因和所属地市政策原因未能及时进行 A/B 类安全生产考核证书的复证工作,但是国家及所属地市行业主管部门有文件通知:根据《住房和城乡建设部办公厅关于加强新冠肺炎疫情防控期间房屋市政工程开复工质量安全工作的通知》(建办质函〔2020106 号)有关规定,在疫情防控期间,企业安全生产许可证和企业主要负责人、项目负责人、安全生产管理人员及特种作业人员安全证书到期的,有效期自动顺延至本市疫情防控结束后三个月。我司同时提供疫情期间过期的A/B 类安全生产考核证书及行业主管部门的文件通知,是否予以认可。

答:予以认可。

2.在招标文件中有提到“逾期竣工违约金的计算方法和最高限额在专用合同条款中约定”,但是在专用合同中并没有明确体现,还请明确违约上限。

答:因承包人原因造成工期延误,逾期竣工违约金的计算方法为:每延期竣工一天,承包人支付发包人合同价款的万分之二的违约金;工程延期28天以上的,每天按合同价款万分之五向发包人支付违约金;延期竣工56天以上的,发包人有权解除合同,并追究连带损失。

因承包人原因造成工期延误,逾期竣工违约金的上限:违约金最高限额为合同价款的4%

3.招标文件要求投标人拟派的设计负责人为本单位正式员工,提供开标之日前近半年内连续三个月社保证明,联合体设计方为100%全资校办的设计企业,拟派设计负责人为事业单位编制人员,养老保险为学校缴纳,我公司提供:

(1)由“省本级机关事业养老保险业务审核”及院校人事部门盖章证明的事业单位在编证明;

(2)由工商行政主管部门开具的我公司为100%全资校企证明;

(3)拟派事业单位编制人员相关注册证书注册单位在我公司的“全国建筑市场监管公共服务平台”(网址:http://jzsc.mohurd.gov.cn/home)查询结果截图;

(4)国家住建部关于类似情况不认定为“挂证”行为的证明。

请问是否认可?

答:予以认可。

4、招标文件第121页中提到项目招标前已完成项目地质勘探可研工作,请提供地质勘探可研报告?

答:可提供可研报告,其它回复详见问题5

5、招标文件中明确本项目施工图审查工作前期已完成,但本次招标资料中只提供了PDF版本的施工图,无法进行图纸工程量计算,请提供CAD版本施工图?

答:此条修改为“1、在项目招标前已完成项目可研、初步设计评审、项目环评报告书(表)等的编制、评审及相关批复,此次招标为装配式EPC设计、采购、施工总承包,中标人在中标后负责完成本项目地勘勘察(包含BM点移交)、施工图设计及图审,并对本项目按照产业化模式对主体和附属进行二次深化设计,并完成相关审图工作,深化图纸需经招标人及相关部门认可,包含但不限于地勘勘察、施工图设计和深化、各项审查和报批等(包含但不限于绿建、消防、排水、人防、竣工验收备案等)及施工等一切费用均在中标价内。”

招标文件126页“43、项目前期工作及费用(1)在项目招标前已完......包含在中标价内。同按此条修改。

6、招标文件中未明确装配率计算所参照的具体文件,鉴于本项目为2020年项目,请问本项目装配率是否参照合肥市城乡建设局发布的《合肥市装配式建筑装配率计算方法(2020版)》?同时,本项目装配率是否执行上述文件并满足不低于30%即可?

答:执行《合肥市装配式建筑装配率计算方法(2020版)》,住宅楼装配率为不低于30%,其它配套为传统现浇钢筋混凝土结构建筑。

7、本项目招标文件中关于装配式的指标表述为“PC预制率”,与目前合肥市文件中的装配率说法不一致,请问以何为准?

答:以装配率为准。

8、招标文件中未见地质初勘报告,请问可否提供?

答:项目地勘由投标人中标后自行或委托有资质的勘察单位实施,相关费用含在投标报价中,投标人自行考虑。

9、招标文件P124页中投标保函的格式中描述“本保函或担保在投标有效期内保持有效。”是否保函有效期满足投标有效期即可?

答:按招标文件执行。

10、关于招标文件P53页商务及技术文件评审所需证明材料:业绩、奖项、荣誉(如有):须在商务文件“其他资料”中注明,奖项、荣誉以行政主管部门或在国内依法登记注册的行业协会(或学会)颁发的奖项、荣誉为准。投标文件中提供的奖项、荣誉证明资料应符合下列要求,否则不予认可:由于投标软件生成文件都已经限制了大小,可能会导致标书内容过大且无法生成投标文件的情况。请问是否可以将投标人业绩放在投标文件(商务文件)→资格审查材料“投标人近年来完成的类似项目情况表”中勾选并备注“商务文件评分用业绩”,请明确。

答:可以。

11、招标文件中未提及到勘察部分,本次招标联合体承诺书中设计单位承担的工作内容是否需要写上勘察工作?

答:需要。

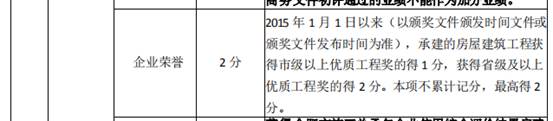

12、“招标文件第三章:评标办法‘商务文件、技术文件和报价文件详细评审标准’

‘企业荣誉’中规定‘获得省级及以上优质工程奖的得2分’”

安徽省建设行业质量与安全协会颁发的“安徽省建筑安全生产标准化示范工地”、中国建筑业协会建筑安全分会颁发的“建设工程项目施工工地安全生产标准化建设工地”是否等同于省级以上优质工程奖项?

答:等同。

13、“招标文件第五章:发包人要求(一)招投标范围内容

1、所有图纸设计范围内的工程量、招标文件(含答疑文件等)及其附件规定的工程范围,除招标人明确不在招标范围内。(二)本项目为实行设计、施工一体化模式,……不在本次招投标范围的内容:

1、单体住宅楼内生活给水立管不计取,由供水集团实施;

2、燃气工程不计取,由燃气集团实施;

3、供电局管及自管配电房土建及内部的设备不计取。

4、有线电视单体管道井内至户内多媒体箱穿线及庭院管道和设备机房内设备不计取,由合肥有线电视台实施;”

除上述内容外,是否有其它不在招标范围内的内容?请明确。

答:上述内容“1、单体住宅.....2、燃气工程......3、供电局管及......4、有线电视......均包含在设计范围内,但不包含在施工范围内,投标人需将上述内容纳入施工图设计范围。

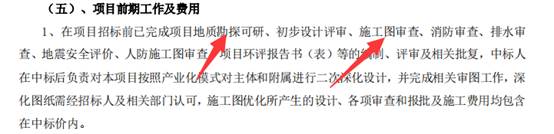

3、“招标文件第五章:发包人要求(五)项目前期工作及费用

1)在项目招标前已完成项目地质勘探可研、初步设计评审、施工图审查、消防审查、排水审查、地震安全评价、人防施工图审查、项目环评报告书(表)等的编制、评审及相关批复,中标人在中标后负责对本项目按照产业化模式对主体和附属进行二次深化设计,并完成相关评审工作,深化图纸需经招标人及相关部门认可,施工图优化所产生的设计、各项审查和报批及施工费用均包含在中标价内。”

项目已完成施工图审查、消防审查、排水审查等,招标文件中只有初步设计文本,并无施工图,是否能够补充完成审查的设计文件?

答:招标文件中此条修改为“1、在项目招标前已完成项目可研、初步设计评审、项目环评报告书(表)等的编制、评审及相关批复,此次招标为装配式EPC设计、采购、施工总承包,中标人在中标后负责完成本项目地勘勘察(包含BM点移交)、施工图设计及图审,并对本项目按照产业化模式对主体和附属进行二次深化设计,并完成相关审图工作,深化图纸需经招标人及相关部门认可,包含但不限于地勘勘察、施工图设计和深化、各项审查和报批等(包含但不限于绿建、消防、排水、人防、竣工验收备案等)及施工等一切费用均在中标价内。”

14、“招标文件第五章:发包人要求(五)项目前期工作及费用

2)设计优化要求:规划方案及布局不允许有变动。”

初步设计图纸中110+66户型内天井过深,不满足2020625日实施的安徽省《住宅设计标准》DB34T 3467-2019的相关规定,已通过审批的规划方案是否需要调整?如需调整,规划方案的修改调整是由原方案设计单位还是中标单位完成?请明确。

答:如需调整由中标单位完成。

15、“招标文件第五章:发包人要求(二)招标人其他具体要求及约定21、本工程为设计绿色建筑。”

在《撮镇镇瑶河家园安置小区三期工程初步设计文本20201023》中00-01瑶河初步设计说明-结构篇10.151.7装配式建筑设计专篇按照绿色2星标准设计且各单体工程装配率计算表Q5项中绿建2分,但《合肥市装配式建筑装配率计算方法(2020版)》装配式建筑装配率评分表Q5项没有绿色建筑评分项。本工程是否为绿建2星?瑶河初步设计说明-结构篇10.151.7装配式建筑设计专篇中各单体装配率计算表中各项得分是否仅为参考,只要满足装配率不低于30%即可?请明确。

答:本工程为绿建2星。按《合肥市装配式建筑装配率计算方法(2020版)》满足装配率不低于30%即可。

16、“招标文件第五章:发包人要求(二)招标人其他具体要求及约定23、本项目的外墙保温须提前集成在PC预制件上。”

在《撮镇镇瑶河家园安置小区三期工程初步设计文本20201023》中00-01瑶河初步设计说明-结构篇10.151.7装配式建筑设计专篇按照30%装配率及各单体工程装配率计算表,均没有选用预制夹心外墙板,该项目的外墙保温是否集成在PC预制件上?请明确。

答:外墙保温必须集成在PC预制件上,与预制构件相连的铝合金窗框也必须提前集成在PC构件上,窗框采用相应的成品保护措施,费用均含在投标报价中。

17、主材推荐品牌中,钢材推荐品牌为“宝武马钢、鞍钢、南钢、莱钢、沙钢、长江等”,结合合肥钢材市场请况,建议推荐品牌中增加马长江。

答:推荐品牌中长江即为马长江。

18、本项目本项目报价包含勘察设计费,不再另外计取。中标后,招标人招标人委托造价事务所编制的清单控制价,并以中标优惠比例折算后,作为进度款支付的依据。进度款支付依据中,勘察设计费如何计取?请明确。

 答:按照招标文件中工程款进度付款周期要求支付,勘察设计费不再单独计取。

二、补充说明:

1、本项目执行国家、安徽省、合肥市、肥东县有关装配式建筑的相关文件规定,尤其是合肥市建设局相关建筑产业化的文件规定,所有费用均含在投标报价中。

2、本项目实行样板引路,在预制件正式生产前三个月,必须在现场临时设施处建造完成二个户型且层数不低于两层的样板房,作为后期产业工人培训和参观的现场样板,相关要求要符合合建产[2019]2号文件规定。样板房完工后,由招标人组织相关单位对样板房的工序合格及技术可靠性进行确认后,方可进行PC件的生产和吊装工作,该部分费用含在投标报价中,中标后不予调整。现场需设置主要材料封样室。装饰装修施工前,应提前实施交房样板。应制定并落实完善的建筑工程质量通病防治措施和工程创优措施,实体质量不得存在严重缺陷和较大尺寸偏差。质量验收应有原始记录并印在实体所查部位。以上工作均由承包人负责,所需费用承包人自理。

3、关于本项目质量须达到“合肥市优质结构工程奖”标准要求,是指不低于总栋数的30%的住宅楼要达到“合肥市优质结构工程奖”标准要求。

4、本项目是住宅工程,必须严格按照安徽省、合肥市住宅工程质量通病防治导则设计及施工。

注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。



招标人

招标人:肥东县重点工程建设管理中心

地 址:肥东县政务中心

联系人:王成

电 话:055167896618

招标代理机构

招标代理机构:安徽诚信项目管理有限公司

地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

联系人:张工

电 话:0551-6622383166223928

                      20201127

三、附件

      答疑发布日期:2020年11月27日

附件:2020BZDGZ00171项目补疑1.pdf
