一、原公告主要信息

     原项目名称: 集贤路(江淮大道-G206)道路工程二标段

     原项目编号: 2020BFEGZ02473

     原公告日期: 2020年11月27日

二、公告内容(更正事项、内容及日期等)



集贤路(江淮大道-G206)道路工程二标段补疑1

(项目编号:2020BFEGZ02473)(第一次重新招标)

各投标人:

重要提示

1、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【201813号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分   0   元只计取税金。

2、本工程取费按“ 市政 工程取费标准”中“ 道路、排水、桥涵 ”的费率计取;其中房屋建筑、市政工程中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按房屋建筑工程或市政工程相应费率乘0.6系数。

按业主要求,现对本项目招标工程量清单、最高投标限价编制作出如下补充:

第一部分:招标文件修改

1、本项目招标文件第三章评标办法中详细评审标准修改为:



详细评审标准

条款号

评分因素

分值

评分标准

2.2.31

业绩、奖项、荣誉

投标人业绩

3

1、企业自201511日以来(竣工验收时间为准),在中华人民共和国境内(不含港澳台)具备:单个合同金额为25000万元及以上的市政道路工程施工业绩,得1.5分,本条最高得1.5分;

2、企业自201511日以来(竣工验收时间为准),在中华人民共和国境内(不含港澳台地区)具备:单个合同金额为25000万元及以上的市政道路工程(需包含桥梁长度不低于300米,最大单跨不低于50米)施工业绩,得1.5分,本条最高得1.5分;

注:

1、依据投标人提供的企业业绩相关资料进行评审。

2、商务文件初步评审标准经评委会认可通过的业绩可以作为详细评审标准业绩。

3、本项最高可得3分。

投标人奖项、荣誉

_2_

企业承接(不含参建)的市政工程项目,自201511日以来获得省级及以上优质工程奖项。

1、 获得过省级及以上优质工程奖(如“黄山杯、鲁班奖”)的,每个业绩得1分。

2、本项最高得2分。

企业资质能力

_1

具有市政公用工程施工总承包特级资质的得1分,依据投标人提供的资质等级证书进行评审,本项最高可得1分。

2.2.32

主要人员

项目经理

业绩

_/_



项目经理奖项、荣誉

_/_



技术负责人业绩

_/_



技术负责人奖项、荣誉

_/_



_/_

2.2.33

履约信誉

信用得分

_5_

获得合肥市施工总承包企业信用综合评价结果市政专业分级情况: AAA5分, AA3分。

_/_

2.2.34

其他商务因素







2.2.35

施工组织设计

主要施工方案与技术措施

_3_

依据各分部分项工程的主要施工方案与技术措施进行评审。优良得2F3分,一般得1F2分,差的得0F1分。

主要物资供应计划

_/_

结合本工程特点,投入的施工材料有详细计划且计划周密,数量、选型配置、进场数量、时间安排合理,满足施工需要。优良得   分,一般得   分,差的得   分。

主要施工机械、设备进场计划

_/_

结合本工程特点,投入的施工机械、设备、机具有详细计划且计划周密,设备数量、选型配置、进场数量、时间安排合理,满足施工需要。优良得   分,一般得   分,差的得   分。

劳动力安排计划

_/_

结合本工程特点,各主要施工工序应有详细周密的劳动力安排计划明细,有各工种劳动力安排计划,劳动力投入经济合理,满足施工需要。优良得   分,一般得   分,差的得   分。

确保工程质量的管理体系与措施

__/

结合本工程特点,依据投标人提出的确保工程质量的管理体系与措施进行评审

确保安全生产的管理体系与措施

_/_

结合本工程特点,依据投标人提出的确保安全生产的管理体系与措施进行评审优良得   分,一般得   分,差的得   分。

工程进度计划与措施及施工网络图

_/_

结合本工程特点,依据投标人提出的工程进度网络计划及保证措施进行评审。优良得   分,一般得   分,差的得   分。

确保文明施工的管理体系与措施

_/_

结合本工程特点,依据投标人提出的确保文明施工的管理体系与措施进行评审优良得   分,一般得   分,差的得   分。

总体筹划与总平面布置

_/_

结合本工程特点,依据投标人提出的施工总体筹划、目标、节点、关键工序及工期保障,施工场地布置等进行评审。优良得   分,一般得   分,差的得   分。

工程重难点及对应保证措施

2

结合本工程特点,依据投标人提出的重难点分析、对应保证措施进行评审。优良得1F2分,一般得0F1分,差的得0

危大工程安全管理

_/_

结合本工程特点,依据投标人补充完善的危大工程清单以及编制的专项施工方案与相应的安全管理措施进行评审。优良得   分,一般得   分,差的得   分。

项目经理答辩

_4_

不另提出答辩问题,项目经理重点阐述本项目的特征、重难点以及对策、管控思路等,自行阐述,要求脱稿(限时5分钟)。

优良得2F4分,一般得1F2分,差的得0F1分。

项目经理答辩要求详见前附表。

2.2.36

技术能力

_/_

2.2.37

其他技术因素

_/_

2.2.38

投标报价评分标准

评标价

_80_

对应评标基准价计算方法一:

f.评标价的偏差率

偏差率=100%×(投标人评标价-评标基准价)/评标基准价

g.评标价得分计算

a)如果投标人的评标价>评标基准价,则评标价得分=F-偏差率×100×E1

b)如果投标人的评标价≤评标基准价,则评标价得分=F+偏差率×100×E2

本招标项目E1=  1.0   E2= 0.5

其中:F是评标价所占的权重分值,E1是评标价每高于评标基准价一个百分点的扣分值,E2是评标价每低于评标基准价一个百分点的扣分值

当评标价得分为负时,均按0分计算。

需要补充的其他内容

商务及技术文件评分要求

1)对于施工组织设计等主观评分项,以0.1分为分割点,即评分依次为00.10.20.3……等。评审内容缺项的该项得0分。

商务及技术文件评审所需证明材料

1)业绩、奖项、荣誉(如有):须在商务文件“其他资料”中注明, 奖项、荣誉以行政主管部门或在国内依法登记注册的行业协会(或学会)颁发的奖项、荣誉为准。投标文件中提供的奖项、荣誉证明资料应符合下列要求,否则不予认可:

①奖项、荣誉应提供颁奖单位的颁奖文件(颁奖文件不含荣誉证书、奖杯、奖牌、奖状)或颁奖单位官网文件的截图;

②“国内依法登记注册”以中国社会组织网查询结果为准。针对国内依法登记注册的行业协会(或学会)颁发的奖项、荣誉,投标文件中须提供颁奖单位在中国社会组织网查询结果截图。

③民政部公布的“离岸社团”、“山寨社团”颁发的奖项、荣誉均无效。

2)技术能力(如有)要求:须在技术文件“其他内容”栏中注明。

3投标人业绩(如有)和项目经理业绩(如有)提供的业绩证明资料同投标人须知前附表附录3中规定提供的业绩证明材料

4)投标人获得合肥市施工总承包企业信用综合评价结果分级情况确认方式如下(如采用):采用开标截止时间前,合肥市城乡建设局官网发布的合肥市施工总承包企业信用综合评价最新分级结果相应专业的分级评分。

①投标人按照第八章投标文件格式提供信用评价承诺,如未提供信用评价承诺或提供的信用评价承诺与投标人实际信用不符的,不予加分,评标时评标委员会保留现场核查权利。

②若发现投标人提供虚假资料谋取中标,招标人有权取消投标人中标(或中标候选)资格,并报监管部门处理。

5)以上涉及到的材料扫描件信息应完整或能充分反映评审因素。



第二部分:招标需求

一、招标范围:

市政专业:本项目分为集贤路(江淮大道-G206)道路工程二标段。本标段标起止点为K8+380 K11+900,单位工程包括:

(一)、道路工程:包括路基、路面及侧石、护坡及公交站亭基础等设计图纸范围内的所有内容。

(二)、排水工程:包括雨水、污水管道、检查井及过路管、箱涵、顶管及排水附属工程等设计图纸范围内的所有内容。

(三)、电排工程:不在本次招标范围内。

(四)、交通工程:包括地面标线、标记、横道线、交通指示标志标牌及杆件、杆件基础等设计图纸范围内的所有内容。

(五)、交通信号、监控工程杆件基础及预埋,预埋管及接线井施工。相关设备不在本次招标范围内。

(六)、照明工程:包含路灯基础、路灯安装、灯杆灯具及光源等材料采购、灯杆具中的引下线、穿线管、电缆、过路管、配电箱及施工后期的穿线、调试等设计图纸施工范围内的所有工作内容。路灯一体化箱变及高压进线系统不在本次招标范围。

(七)、绿化工程:不在本次招标范围;

(八)、桥梁工程:上跨创新大道立交桥图纸设计的所有内容;

(十)、土方工程:包括道路、土方、桥梁、交通基础、照明基础、交通监控基础土方等设计图纸范围内的所有内容。

(十一)、补充说明:

图纸上已设计,但不计入本次招标范围的有:

1、道路植草护坡图纸已设计,但不计入本次招标范围;

2、交通信号、监控工程杆件及设备、电缆图纸已设计,但不计入本次招标范围;

3、公交站亭结构及装饰、照明、站牌、广告牌等图纸已设计,但不计入本次招标范围;

4、第三方检测费用不计入本次招标范围。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

1、挖(弃)不良土及淤泥:位于清表后局部区域可能出现软弱土、引桥挡墙基础换填等部位,暂定工程量12000m3(包括但不限于非适用材料挖除、翻晒后装车弃运),计入土石方工程分部分项工程量清单中。

2、碎石换填:位于清表后局部区域可能出现软弱土、引桥挡墙基础换填等部位,换填材料采用碎石,暂定工程量10500m3(包括但不限于换填、换填材料转运、碎石铺筑、夯实等全部工作内容),计入道路工程分部分项工程量清单中。

3、级配碎石换填:位于引桥挡墙基础换填等部位,换填材料采用级配碎石,暂定工程量1500m3(包括但不限于换填、换填材料转运、级配碎石铺筑、夯实等全部工作内容),计入道路工程分部分项工程量清单中。

46%灰土回填:其他产权单位社会杆管线(包括但不限于供电、供水、燃气、热电、弱电等各类综合杆管线)沟槽回填,回填材料采用6%灰土,暂定工程量30000m3(包括但不限于灰土拌和、回填材料转运、分层铺筑和夯实等全部工作内容),计入土石方工程分部分项工程量清单中。

5、预留管d1500(灌溉过路管预留):灌溉过路管预留d1500钢筋混凝土Ⅱ级承插管暂定工程量540米计入排水工程分部分项工程量清单中。

6、预留管d2000(灌溉过路管预留):灌溉过路管预留d2000钢筋混凝土Ⅱ级承插管暂定工程量360米计入排水工程分部分项工程量清单中。

7、预留2000*1100矩形直线雨水检查井(灌溉过路检查井预留):预留灌溉过路管之间预留灌溉过路检查井,暂定工程量12座计入排水工程分部分项工程量清单中。

8、预留井2300*1100矩形直线雨水检查井(灌溉过路检查井预留):预留灌溉过路管之间预留灌溉过路检查井,暂定工程量12座计入排水工程分部分项工程量清单中。

9、预留管径D1500进水口(灌溉过路进水口预留):灌溉过路进水口暂定工程量6处,排水工程分部分项工程量清单中。

10、预留管径D2000进水口(灌溉过路进水口预留):灌溉过路进水口暂定工程量6处,排水工程分部分项工程量清单中。

11、预留管径D1500出水口(灌溉过路出水口预留):灌溉过路出水口暂定工程量6处,排水工程分部分项工程量清单中。

12、预留管径D2000出水口(灌溉过路出水口预留):灌溉过路出水口暂定工程量6处,排水工程分部分项工程量清单中。

(二)以下项目按照业主要求,暂列金额为 200万元(需另计税金),计入“道路工程”,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、土提围堰土质提顶宽2m,土提高度≥3m,土提坡度比1:1.5,围堰可采用含水量适宜的素土填筑,施工压实要求度参照人行道路基。工程完工后需破除围堰,恢复原沟塘底貌。此费用按一项列入道路工程单位工程分部分项工程量清单中。投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

2、探查保护费用:施工范围内其他产权单位各种杆管线(强弱电、通讯、供水、燃气、供热等)支撑、保护、加固,地下管线物探及明挖探查保护费用。中标单位在进场施工前结合现场实际情况自行物探,施工过程中造成地下管线损坏,不得以任何其他理由向建设单位索赔,维修费用由中标单位负责,此费用按一项6万元列入道路工程单位工程分部分项工程量清单中。该费用一次性包干,中标后不予调整。

3、拆除费用:施工范围内需拆除的工程(包含但不限于旧有路面、基层,绿化带、侧石、铺装、给排水管道、路灯、标志标牌、信号监控、围墙、挡土墙、护坡、钢筋混凝土、树根等),此费用按一项列入道路工程单位工程分部分项工程量清单中。投标单位自行勘察现场,需根据图纸内容和现场勘察情况充分考虑需要拆除的工作内容,费用一次性包干,中标后不予调整。

4、施工范围内其他产权单位检查井,井筒升降、井圈加固、井盖安装:投标单位在投标报价时须认真研究综合管线图、地勘报告并踏勘现场,考虑工程施工过程中可能出现的各种变化,作出合理报价,此费用按一项5万元列入道路工程单位工程分部分项工程量清单中。投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

5、施工便道费用:施工便道、开道口以及沿线单位厂区车辆、居民通行便道费用(包括维护管理、拆除恢复)。便道做法:路5m宽、50cm厚素土、30cm厚碎石基层、25cmC25混凝土面层。需满足沿线通行及杆线、供水、排水、供电、供气等日常基本使用功能,路两边设置土质排水边沟使用功能须满足排水要求;施工便道修筑后需满足现状水系排水畅通且施工结束后需按原貌恢复。此费用按一项列入道路工程单位工程分部分项工程量清单中。投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整

6、施工围栏搭拆:现场施工围栏{拟建所有施工围挡应建成实体,原则上高度不低于3米(非市政道路两侧或绿化遮挡严密处可降低高度,但不得低于2米),围挡应使用金属板材等硬质材料,达到抗风、抗雨雪等户外安全标准。严禁使用彩色编织布、竹笆或安全网等易变形材料。紧邻道路(街道)路面、铺装、草坪处设置施工围挡时,底部应施工0.3m-0.5m的防外溢基础,不得有积水、泥浆外漏现象。市政工程围挡应按要求在顶部设置警示灯,底部设置警示标识}。围挡做法:立柱80*80*5白色方钢立柱(含柱帽),立柱基础300*300*500 C25混凝土基础,边框50mm宽白色槽型金属边框,挡板50mm厚绿色彩钢夹芯板,围挡基础设置300mm搞砖砌围挡。施工围挡应按要求安装喷雾系统,PM2.5监控联动防尘喷雾,喷淋头间距不大于3m,且喷雾系统安装在围挡顶内侧,向内喷洒。在顶部设置警示灯,底部设置警示标识。此费用按一项列入道路工程单位工程分部分项工程量清单中。投标单位需根据图纸内容和现场勘察情况,充分考虑后自行报价,满足创建文明城市相关要求。费用一次性包干,中标后不予调整。

7、施工水电接引(含开工前期发电机自发电、施工期间用水用电),临时水、电报装及接引、日常管理(含配合施工迁移)、拆除。投标单位需自行向供电部门申请基建电的设计安装事宜,确定下火点沿途所有设施的破除及恢复,做好相应的高压防护措施等所有工作;临时用水费含市政管网引至施工点的管道、计量表安装及开户等所有费用;投标单位自行报装和接引。工程完工后,水电设施应在发包人要求的时限内无条件完成拆除、清运并确保移交验收。此费用按一项60万元列入道路工程单位工程分部分项工程量清单中。投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

8、设置通告牌:道路沿线及各交口设置封闭通告牌、交通封闭引导牌、太阳能信号灯、反光漆警示标志、红蓝警示灯等。此费用按一项5万元列入道路工程单位工程分部分项工程量清单中。投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

9、施工排水、降水,工作井、接收井降排水,沟塘沟槽明排水,此费用按一项3万元列入排水工程单位工程分部分项工程量清单中,投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

10、超深井有毒气体防护、超深井支护,根据《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号)所有危险性较大的分部分项工程均需编制详细的施工专项方案与应急方案,按规定进行专家论证并报相关部门批准后方可实施,此费用按一项5万元列入排水工程单位工程分部分项工程量清单中。投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

11、与现状水系沟通,用管涵等沟通方式确保现状水系水流通畅等,需满足相关规范要求等,此费用按一项5万元列入排水工程单位工程分部分项工程量清单中。投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

12路灯电源报装完毕移交前亮灯费按一项30万元列入照明工程单位工程分部分项工程量清单中。投标单位自行报价,综合考虑,费用一次性包干,中标后不予调整。

13、模板、支架一次性投入使用增加费用:此费用按一项10万元列入上跨创新大道立交桥工程单位工程分部分项工程量清单中,投标单位自行考察现场,综合考虑,费用一次性包干,结算时不予调整。

14、施工排水:此费用按一项1.44万元列入上跨创新大道立交桥工程单位工程分部分项工程量清单中,投标单位自行考察现场,综合考虑,费用一次性包干,中标后不予调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:无

六、    温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

1、红线范围内零星构筑物、苗木的拆迁、10KV及以下高低压弱电杆线迁移及周边环境协调。由投标单位自行考察现场,综合考虑,不单独列项费用包含在投标报价中,中标后不予调整。



第三部分:设计文件及技术补充说明

一、共性问题

1、施工现场多余好土是否考虑利用?

答:好土考虑利用。施工现场不可堆土,全部外运。

2、各层水稳之间是否喷洒水泥净浆?如是请明确水泥量是多少kg/m2

答:基层与底基层水稳之间喷洒水泥净浆,水泥用量不小于1.0~1.5 kg/m2

3、土方运距按多少公里考虑计入清单,是否记取渣土费?

答:土方运距投标单位自行考虑,需运至工程所在地城管部门指定位置,土方外运、内运需满足城管、防尘、交警等要求,取土点、弃土点、取弃土点平整、运输通道、渣土费、城管部门办理证照等一切费用投标人自行考虑报价,中标后不予调整。

个性部分(二标段)

一)道路工程

1、请提供分标段的清表、挖淤泥及土石方挖、填工程量列表。

答:已提供补图。

2、挖淤泥时沟塘排水工程量不明,请提供分标段工程量列表。

答:按2.5m水深计。

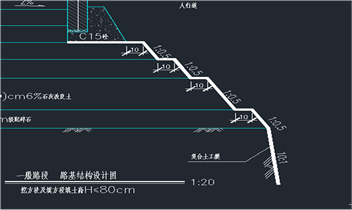

3、如下图,工程量表中说明里的级配碎石和4%石灰改良土是否包含填浜路基处的工程量?

答:含。

4、请明确可利用好土土方是多少立方,请提供分标段工程量列表。

答:二标段244690方。

5、请明确围墙标高0.6m处是否要做混凝土压顶?如是请明确尺寸、混凝土强度等级及配筋?

答:围墙用于人行道外侧单位围墙的恢复重建,围墙标高0.6m处考虑C25混凝土压顶,尺寸为24cmx24cm,纵筋414,箍筋6@200

6、请明确围墙防石面砖的尺寸厚度及结合层厚度及砂浆配合比。

答:参照12J003F29⑤贴面砖做法。

7、围墙成品铸铁花饰栏杆如何选定?请明确。

答:围墙用于人行道外侧单位围墙的恢复重建,具体样式同现状。

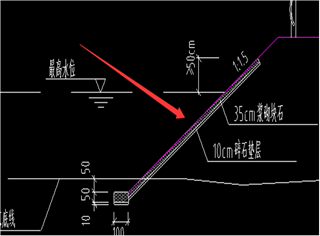

8、下图箭头所指示处仅提供片石护坡长度及做法示意图无法计算工程量,请设计单位明确各段片石护坡坡长或提供相应工程量列表。



答:片石护坡高度按3.0米计算。

9、片石护坡及护堤段是否需考虑围堰?如是请明确围堰做法及相关工程量。

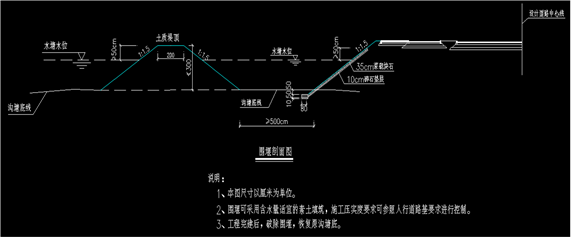

答:围堰长度同临塘护坡长度,具体做法如下图

10、中央分隔带护栏、人行道护栏平面图中未显示具体位置,请设计单位提供分标段工程量。

答:中央分隔带护栏为中分带长度的2倍,人行道护栏长度同沟塘护坡长度。

11、请明确人行道、公交站台、行人驻足区通体砖的尺寸。

答:通体砖规格尺寸为230x115x60mm

12、如下图所示请设计单位提供分标段复合土工膜工程及土工膜技术参数。

答:二标段54950平米;复合土工膜参数为:一布一膜/PE/0.2mm/300g

13、车止石是否按交通图纸统计数量?

答:车止石除图上标注位置外,每个交口和道口三面坡处设置两个,每个公交站台处设置4个,二标段210根。

14、请明确上跨创新大道立交桥两端引道段中分带是按照桥梁混凝土防撞护栏实施,还是按照道路标准段路缘石的做法实施。

答:按照路缘石布置大样图A端部大样图及Gr-Am-4E标准段波形护栏做法实施。

15、A4型挡墙无做法,请明确做法。

答:按A3型挡墙做法执行。

二)排水工程:

1、小方井做法无,请提供做法。

答:采用600nn*600mm砖砌小方井,做法参见0203S51596

2、顶管施工是否采用泥浆平衡法。

答:是。

3、多箅雨水口加固做法是否参照双篦雨水口加固。

答:是。

4、井盖是否采用一体化宽边防沉降球墨铸铁检查井盖座。

答:是。

5、检查井的选型是否以总说明为准。

答:是。

6、东雨104~东雨105之间的植草护坡的深度按多少考虑计入,植被是否需要计入本次清单,如计入请提供植被类型。

答:深度按2米计算,狗牙根草籽护坡,20g/(狗牙根草籽本次不计)

7、西雨116~西雨117之间的土明渠的宽度、高度、坡度按多少考虑计入。

答:深度按2米计算,狗牙根草籽护坡,20g/(狗牙根草籽本次不计)

8、东雨126~东雨127之间的植草护坡的深度按多少考虑计入,植被是否需要计入本次清单,如计入请提供植被类型。

答:深度按2.4米计算;狗牙根草籽护坡,20g/(狗牙根草籽本次不计)

9、工程量表污水管D1200给水PE管,在平面图中未见,是否无此管。

答:不在本标段招标范围内。

10、工程量表污水管D1200钢管,在平面图中未见,是否无此管。

答:不在本标段招标范围内。

11、现状排水管拆除800(K8+380~G206)工程量按多少m计入,请明确拆除管材的规格及材质。

答:本标段无。

12、现状雨水口及连接管拆除65座,(K8+380~G206)工程量按多少个计入,支管拆除每座井按多少米考虑,支管规格是否按D300砼管考虑。

答:本标段无。

13、现状管线迁改300m(K8+380~G206)工程量按多少个计入。

答:本标段无。

14、西污75~西污78剖面图为顶管,平面图中为普通开挖管道,以何为准。

答:为顶管。

15、顶管段工作井接收井是否按照检查井的位置,设置工作井、接收井依次排序间隔布置,多余的井按工作井计入?

答:是

三)交通工程:

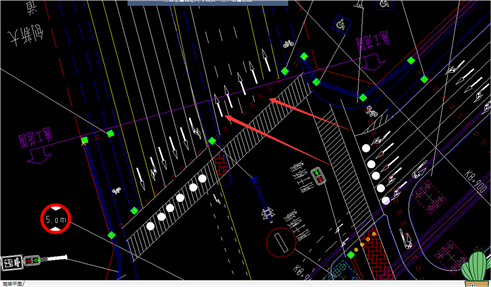

1、以下位置处标识标线是否在本次范围内?

答:在。

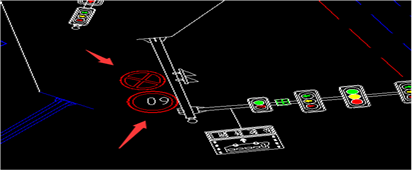

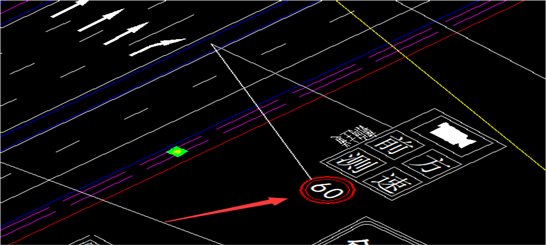

2、以下圆形限速标志无详图,请明确规格尺寸。

答:直径80cm

3、请明确圆形禁令标志与限速标志尺寸是否一致。

答:一致,尺寸80cm

4、以下标志无详图,请明确规格尺寸。

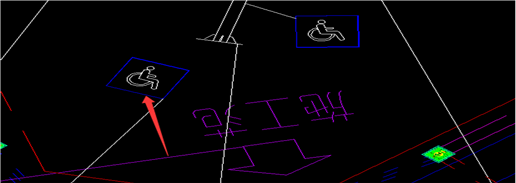

答:详见:市区单柱式无障碍设施平面详图。另外无障碍杆件、单柱正方形、三角形标志、单柱矩形标志等标志立柱净空由2.2米调整为2.5米。

5、道路工程里隔离带和标识标牌里隔离带所述是否为同一位置隔离带。



答:是。

四)照明工程:

1、一体式欧式箱变是否在本次招标范围内?箱变四周是否安装304不锈钢护栏,若安装,请提供护栏大样图?

答:箱变由建设单位另行委托电力院设计,不在本次招标范围。

2、箱变高压进线电缆及配管是否计入,若计入,请明确如何计入并提供进线电缆及配管的规格型号?

答:箱变高压进线由建设单位另行委托电力院设计,不在本次招标范围。

3、过路钢管是否需采用混凝土满包至路面结构层?并明确混凝土的等级。

答:采用C20混凝土。

4、请提供13米高路灯的基础大样图。

答:13米高路灯基础参照14米投光灯基础大样执行。

5、站亭照明、灯箱电源、接线箱电源等管线设备是否在本次招标范围内?

答:站亭工程预埋配管和接线井在本次招标范围。

五)交通监控工程:

1、请提供以下车行灯杆件尺寸及基础大样图。

答:横臂分别参照6米、3米信号灯大样图的横臂尺寸。立柱和基础参照横臂10米信号灯大样图立柱和基础做法。

2、请提供5.5+12米横臂电子警察杆件的基础大样图。

答:参照15米横臂电子警察杆件大样图立柱和基础做法。

六)上跨创新大道立交桥:

1、本次设计的图纸为上部第三联和部分下部图纸,请设计单位提供全部的图纸。

答:本次设计的为变更图纸,新图纸未涉及部分以原图纸为准。

2、请设计单位提供支架基础处理方式。

答:详见桥下铺装及台后回填土示意图,桥下铺装级配碎石2175m3C15混凝土960m3,承台周边回填共计级配碎石2725m3,台后路基处理8%灰土3556m3

3CT-26.5*7.0*3.0m)型承台设计图纸明确适用于P6P7P8,图纸量表说明为10个承台,请设计单位明确CT-2型适用范围。

答:适用于P4P5P6P7P810个承台。

4、请设计单位提供P0桥台的钢筋工程量表。

答:P0桥台钢筋工程量表见原设计图。

5、设计对混凝土的补充要求。

答:除桩基混凝土外其余结构混凝土须满足以下要求: 1)所有混凝土结构里面添加复合纤维膨胀剂,以增加抗裂性能,限制膨胀率指标应满足《混凝土膨胀剂》 GB23439-2017的技术性能要求,掺量控制在30~50kg/m32)现浇混凝土采用聚羧酸系列减水剂,减水率应不低于18%

6、燃气管道保护的两侧级配碎石回填的工程量是否已包含在桥梁级配碎石回填中,请设计单位明确。

答:回填须单独计量,请注意两道燃气分别保护,盖板涵长度按两个燃气管道长度相加,保护长度出道路红线外3米。

7、燃气管道保护预留原状土尺寸标注与1.8m高相矛盾,请设计单位明确。

答:预留原状土距盖板底50cm

8、以下工程量复核与设计主要工程数量表不一致,请设计单位复核。

(1)桥墩混凝土计算376.7m3,工程量表320.9m3

答:桥墩混凝土为376.7m3

(2)桥台混凝土计算317.11m3,工程量表332.5m3

答:桥台台身混凝土计算为317.11m3

(3)防撞护栏混凝土按图计算为640m3,工程量表为898.6m3

答:图中防撞护栏包含桥梁及两侧引道挡墙段工程量,以898.6m3为准。

(4)图纸未见15-7Z15-7P型锚具各16套,请设计单位明确,15-19Z型锚具计算为144个,15-17Z型锚具计算为192个,15-15Z型锚具计算为144

答:经复核,15-7Z15-7P型锚具取消,15-19Z型锚具计算为120个,15-17Z型锚具计算为216个,15-15Z型锚具计算为144个。

(5)现浇箱梁钢筋计算图纸工程量HPB300φ81639.2kgHRB400φ16818042kgHRB400φ20373727.6kg,钢绞线计算图纸工程量为285602.4kg

答:经复核,现浇箱梁钢筋计算图纸工程量HPB300φ81639.2kgHRB400φ16818042kgHRB400φ20373727.6kg,钢绞线计算图纸工程量为285602.4kg

(6)墩身钢筋按图纸计算工程量为199934.43kg,工程量表为170566.4kg

答:墩身钢筋工程量为199934.43kg

(7)承台钢筋按图纸计算工程量为197731.6kg,工程量表为207331.2kg

答:墩身钢筋工程量为197731.6kg

(8)桥台钢筋按图纸计算工程量为29851.6kg,工程量表为36244.5kg

答:墩身钢筋工程量为29851.6kg



注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。



招标人名称:肥西县城乡建设投资(集团)有限公司         

地址:肥西县上派镇

联系人:马工

联系方式:0551-68829702



      招标代理:安徽诚信项目管理有限公司

      地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

      联系人:张工

联系方式:0551-66223672



            20201130







































三、附件

      答疑发布日期:2020年11月30日

附件:2020BFEGZ02473项目招标文件补疑1(第一次重新招标).pdf
