G206连接线一期工程(原三国城路)施工-1标段

招标文件补疑1

项目编号:2021BFLGZ00273-1

各投标人:

重要提示

1、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【201813号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分  0  元只计取税金。

2、本工程取费按“  市政  工程取费标准”中“ 道路、排水、桥涵工程  ”的费率计取;其中市政工程中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。

按业主要求,现对本项目招标工程量清单、最高投标限价编制作出如下补充:

第一部分:清单重新发放

1、本项目清单重新发放,以2021225日发放的为准。

第二部分:招标需求

一、招标范围:

本项目分为一个标段,G206连接线一期工程(原三国城路)起于古城路,途经三十岗乡、大杨镇,终于合淮路,桩号自K0+000K7+617.15,全长约7.62公里,主要施工内容为:道路工程、排水工程、安装工程、桥梁工程、电力排管工程、交通工程、绿化工程等,除特殊说明外,图纸设计范围内的所有内容,均按图计入。

1.   大型土石方工程:包含各专业工程土方开挖、回填、余方弃置、缺方借土挖运等。

2.   道路工程:包含管桩地基加固、机动车道、非机动车道、人行道、盲沟、挡土墙、恢复围墙、大门、护坡、苗木保护、电力杆保护、牌坊基础、老路拆除、护栏基础、公交站亭基础及道路附属工程等;

3.   排水工程雨水施工范围为南侧起点自检查井南Y1至终点检查井南Y200,北侧起点自检查井北Y1至终点检查井北Y193;污水施工范围为西侧起点自检查井重WA1-5至终点检查井重WD26;工程内容为雨污水检查井、雨污水管、雨水口、污水顶管、工作井和接收井、污水压力管、雨水管道附属构筑物、过路箱涵、调蓄池、应急池、截流井、三十岗污水泵站、冲心污水泵站、大科学装置污水泵站等图纸设计范围内全部施工内容;

4.   安装工程包含调蓄池、应急池、截流井、三十岗污水泵站、冲心污水泵站、大科学装置污水泵站相关设备等图纸设计范围内全部施工内容;照明工程中路灯灯杆灯具供货及安装均不在本次范围,其余按图纸内容全部计入;

5.   桥梁工程:包含桥梁及管线桥等设计图纸设计范围内全部施工内容;

6.  电力排管工程:包含110KV10KV排管、工井、手井等供电排管土建工程等;

7.  绿化工程:主要包括绿地整理、苗木栽植、养护、景石、无障碍通道等设计图纸内的所有内容;

8.  交通工程:主要包括道路交通标志标线、护栏、交通监控、交通信号、电子警察、违停抓拍系统、卡口系统及管线、手井等设计图纸内的所有内容。

图纸已设计,但不计入本次招标范围的有:

1.   供电杆线迁改不在本次招标范围;

2.   城市家具(公交站亭、垃圾桶、座椅、方向导视牌等)不在本次招标范围;

3.   路基挡土墙顶部栏杆、人行道护栏及预埋件不在本次招标范围;人行道护栏基础计入本次招标范围;

4.   公交站亭不在本次招标范围,公交站亭基础及预埋铁件在本次招标范围;

5.   环网柜、开闭所不在本次招标范围;

6.   路灯、庭院灯灯杆、灯具供货及安装均不在本次招标范围;

7.   三十岗乡牌坊恢复不在本次招标范围,恢复牌坊桩基及承台在本次招标范围;

8.   现状绿化苗木迁移不在本次招标范围。

9.   方向导视牌杆件、牌面及安装均不在本次招标范围内。

二、暂定项目:

()以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算:

1.    项目名称:苗木栽植道路绿化预留工程量统计表中苗木按暂定工程量计入分部分项工程量清单,标后按实际工程量结算,暂定工程量见下表:

绿化工程苗木预留工程数量表(暂定工程量)

(cm)

枝下高

1

香樟(A)

200

530-580

15

350-400

220-250

2

香樟(B)

10

650-700

20

500-550

280-310

3

高杆女贞

100

430-480

15

300-350

220-250

4

20

450-500

15

300-350

200-230

5

乌桕(A)

50

550-580

15

330-380

200-230

6

乌桕(B)

10

600-650

20

400-450

200-230

7

乌桕(特选)

10

>700

>450

8

合欢(A)

20

500-550

15

350-400

230-250

9

合欢(B)

15

550-600

20

500-550

250-280

10

重阳木

200

550-600

15

350-400

230-250

11

白玉兰

50

400-450

15

350-400

220-250

12

朴树(特选)

5

600-650

550-600

13

榔榆(特选)

5

>800

>500

14

薄壳山核桃

50

530-580

15

300-350

220-250

15

银杏(实生)

50

650-700

15

300-350

250-280

16

三角枫

30

600-650

18

350-400

280-310

17

杂交马褂木

15

600-650

15

450-500

280-300

18

黄山栾树

300

550-600

15

350-400

250-280

19

榉树

240

550-600

15

350-400

250-280

20

金枝槐

30

500-550

12

300-350

220-250

21

60

600-650

12

250-300

250-280

22

造型红花继木桩

5

250-300

220-250

23

桂花(A)

300

250-300

8

200-250

40-60

24

桂花(B)

30

400-450

10

420-450

50-70

25

红花紫薇

60

300-350

10

250-300

60-90

26

60

300-350

10

250-300

60-90

27

木芙蓉

15

200-250

3-4cm/

170-220

28

西府海棠

120

300-350

10

250-300

60-90

29

垂丝海棠

20

300-350

10

250-300

60-90

30

北美海棠

100

250-300

10

250-300

60-90

31

50

250-300

10

250-300

40-60

32

日本晚樱

80

300-350

10

300-350

60-100

33

红叶李

60

250-300

10

250-300

60-100

34

鸡爪槭

50

250-300

10

250-300

40-60

35

茶梅球

15

180

150

36

枇杷

20

300-350

10

300-350

60-90

37

日本早樱

20

300-350

10

300-350

50-80

38

红花夹竹桃

50

200-250

170-220

39

菊花桃

100

300-350

10

250-300

60-90

40

照手桃

50

300-350

10

200-250

60-90

41

红叶石楠球

60

150

200

42

海桐球

20

150

200

43

枸骨球

20

150

200

44

红花继木球

100

120

150

2.    项目名称:下沉式绿化带海绵城市材料预留工程量统计表中下次式绿化带按暂定工程量计入分部分项工程量清单,标后按实际工程量结算,暂定工程量见下表:

海绵城市材料预留工程量统计表(暂定工程量)

项目名称

材料规格

1

下沉式绿化带

砾石层150mm,粒径5-15mm

m3

1230

透水土工布(200g/m2)

m2

8200

1000厚种植土掺30%粗砂,并混合30%泥炭土

m3

8200

(二)按照业主要求,本项目暂列金额为   4500  万元(另计取税金),计入“G206连接线一期工程(原三国城路)-道路工程”其他项目清单,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额:无。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1.   施工范围内需拆除的工程:包含施工范围内地上、地下拆迁遗留物(含现场遗留建筑物、结构物、建筑物及结构物基础、地坪、标志牌、路灯、公交站台、杆线及基础、管道、检查井、工井、台阶、坡道、挡墙、围墙、栏杆、牌坊、老桥拆除、伐树、挖树根等,清单已列明拆除工程量的除外)拆除及清运(含拆迁配合费,中标人应按建设单位指令配合拆迁工作),原有设施按照业主要求拆除以后能利用的应保护性拆除,运至业主指定地点并移交给业主保管,报价需含拆除(开挖)、破碎、集中、现场清理、装车、运输至弃土点、弃土点整理、渣土费等一切与此相关的费用,所涉及的费用按一项列入G206连接线一期工程(原三国城路)-道路工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

2.   智慧工地建设:包含实名制管理系统、远程实时监控系统、无人机实时采集系统、智能车辆管理系统、质量安全内业管理系统、项目端总控中心等管线、设备等安装、调试、运行、维护等全部内容,具体执行“附件:智慧工地建设指南”的要求,按一项(80万元)列入G206连接线一期工程(原三国城路)-道路工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

3.         便道、便桥(含维护及拆除费用):便道(包含施工便道及沿线车辆、居民、厂区通行便道、出入口等)、便桥的位置施工前施工单位应报送书面方案(含维护及拆除),待建设单位确认后方可实施;便道、便桥的规格、材料等具体技术要求必须满足本工程的要求,同时要求晴天不扬尘,雨天不泥泞。横跨沟塘、河道、冲沟等各种水系时须埋设满足流量的管道,施工过程中保证车辆和行人通行需要,投标人必须保证便道畅通,不得影响工程进度,便道拆除按建设单位要求时间内拆除,按一项列入G206连接线一期工程(原三国城路)-道路工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

4.   施工水电接引:水电接引费用(包含临时变压器及临时水表的购买及架设、报装费以及与供电、供水部门协调开通、下火以及报装期间、水电接引完成之前的发电机发电等一切费用),投标单位自行踏勘现场后,自行架设,水电接引方案必须符合临时用电相关要求及招标人同意后才可以实施,建设单位会同监管部门定期检查,所涉及的费用按一项(20万元)列入G206连接线一期工程(原三国城路)-道路工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

5.   施工期间交通导行:包括但不限于为保证道路运营安全及施工安全而进行交通管制(涉及到周边道路保通、限行增加的临时设施费用含在报价中)、交通疏导所需的和媒体、公告等宣传费用、临时交通设施(警示牌、导向牌、公示牌、信号灯、临时照明等)及协管人员经费等全部工作内容,以上所有内容所涉及的费用按一项列入G206连接线一期工程(原三国城路)-道路工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

6.   新旧路面衔接:具体做法详见"新旧路面衔接设计图",报价含现有路基、路面拆除、挖台阶、废料清运、基层铺筑、面层铺筑、土工合成材料等全部工作内容,所涉及的费用按一项列入G206连接线一期工程(原三国城路)-道路工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

7.   弱电、热力、给水、燃气管道等综合管线土方外弃及回填:过路管道、埋深不足0.7m的采用C20混凝土满包,其他管道采用级配碎石回填;所涉及的费用1项列入G206连接线一期工程(原三国城路)-大型土石方工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,以“施工图汇总【C20210220版本图纸为准。具体详见图纸目录。

五、总承包服务费:无。

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

1.    各专业工程的基础及预埋件(路灯、庭院灯、公交站亭、护栏的基础及预埋件等)应按建设单位指令施工,相关配合费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

2.    水泥稳定碎石、水泥混凝土、沥青混凝土、级配碎石均采用商品材料。

3.    石灰土、碎石土采取后场集中拌和,但不需设拌合站,严禁路拌,由此增加的运输费用,投标人报价时综合考虑,中标后不增加费用。

4.    中标单位自行考察取、弃土场,所选取、弃土场必须合法,中标人必须到主管部门及属地政府办理相关审批手续,报建设单位备案。投标人在所报单价中综合考虑借土土资源费及弃土渣土费等费用,中标后土方单价不予调整。投标单位应负责协调一切与该工程有关的地方关系,负责支付工程有关的环保费用,取、弃土场费用包含在投标人的综合报价中。

5.    施工现场仅提供规划道路范围内的场地作为施工用地,施工单位需保证施工期间道路畅通并布置临时交通标志,现场土方随挖随运,投标人自行对现场进行考察后自行考虑沟槽施工的土方堆放及转运方案,所需的临时施工场地及可能发生的各种费用列入投标报价中;投标人应自行勘查施工现场,结合现场条件进行报价,所有因场地引起的造价增加不予调整。

6.    项目施工前,施工单位必须自行调查周边管线埋设状况,避免对已埋雨、污水、供水、供电、燃气等管线造成破坏,管线保护、探沟及物探等所需费用投标人自行考虑并报价,标后不予调整,清单不单独列项。如造成地下管线损坏,管道损坏等维修费用由施工单位负责,发包人不再签证。

7.    中标人应无条件按发包人指令配合现场苗木移植,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

8.    本工程全线需设置全封闭围挡(含居民、企业等门前围挡),围挡材料采用5cm厚彩色夹心钢板,高度2.5m(或根据业主需要,围挡自带喷淋系统,并满足合肥地区安全文明施工标准),施工期间必须保证围挡的完整性,围挡需按业主要求张贴宣传广告及标语;门楼采用钢结构内径不小于5m*5m,门楼每个交口处至少设置1座,相关费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,中标后不予调整。

9.    本项目分为大杨镇、三十岗乡两个片区,同时分别建设施工驻地,相关费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,中标后不予调整。

10.  与本项目有关的沿线居民、厂区出入口与设计道路面层存在高差,投标人结合现场情况做出顺接处理。高差<10cm的可采用顺坡处理,≥10cm以上者采用台阶处理,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

11.  施工范围内受影响的沿线标志牌、景石、LED显示屏、界碑、界桩等迁移,需迁移至建设单位或产权单位指定位置,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

12.  废弃的在路基范围外或埋深较大的管道、检查井,应在废弃管道端头用混凝土封死、检查井内用砼填实,顶部用混凝土盖板封死,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

13.  现状改造的检查井应根据管道接入高程进行改造,若仅改造井筒、则采用MU25混凝土空心砖砌筑,若改造井室、则按照钢筋砼检查井进行新建,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

14.  新建道路、管线等造成的原有市政道路、绿化等破除及原样恢复,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

15.  排水工程中“与本工程有关的原有雨水、污水排水管需从新接入新建检查井内,以及新建排水系统接入下游排水系统,与本工程有关的原有检查井井壁凿雨水、污水管新接口”(含排水管理部门手续办理等一系列费用),所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

16.  新建纵向雨污水管道与原横向的管道存在高程冲突、应按照设计及规范要求调整,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

17.  各类新建管线检查井由管线单位施工至基层底面标高,基层底面至路面部分由道排单位施工;所有原有需保留的管线检查井的升降与加固砌筑井筒与各检查井主体结构衔接, 井筒直径满足现场要求,井筒高度满足现场标高,井筒采用M7.5水泥砂浆砌筑MU10砖,位于车行道上的检查井井盖设置圈梁进行加固;以上内容所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

18.  施工方施工完毕后,需自行进行检测,含信号、电子警察、监控、卡口等子系统功能的检测费用及户外壁挂式机箱等设备防护性能的检测,并形成成果文件,保证项目合格后移交业主单位,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

19.  道路交通信号系统、电子警察系统、标志标线等道路交通工程需满足相关部门验收要求及使用要求,确保验收通过,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

20.  施工期间至移交前保证所有检查井(含其他产权单位的)处于覆盖状态,保证安全,由中标人负责安全维护,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

21.  中标人进场施工时,与所有部门的协调均由中标人自行解决,清单控制价不再单独列项,协调发生任何费用均含在投标报价中,由投标人在投标报价中综合考虑,中标后不予调整。

22.  施工范围内沥青砼路面、水泥砼路面等面层、基层等破除需人工切割成不超过0.5*0.5米的块状后,装载外运,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

23.  本工程施工过程中,须分段同时施工、分段疏导管线、24小时施工抢工期、施工时遇到雨天用砼换填抢工等,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

24.  本工程中标单位进场后,需24小时施工,施工范围内必须保证灯火通明,保证安全施工,施工照明强度、照明数量等所有施工照明必须满足业主要求,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

25.  对于清单中已列支的各项费用,投标人需谨慎报价,后期专项施工方案确定后,不得要求增加任何施工费用,一次性包死,中标后不再调整。

26.  所有的拖管、拉管、顶管等向相关主管部门办理申请、行政缴费等所有一切相关的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

27.  电力排管井、雨污水检查井、雨水收水井、交通监控井等均需按规范制作铭牌,满足验收及移交要求,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

28.  施工期间保持原有和新建给水、强弱电、通信、燃气等通畅要求:施工期间保持原有和新建给水、强弱电、通信、燃气等所有通畅,施工范围内所有现状管线(包括给水、强弱电、通信、燃气等)处理(包括但不限于混凝土包管、管道支护等)必须满足行业规范及原产权单位要求,施工时应保证现有住户及企业的用电、水、燃气等正常使用,特别对于新建管道与原有管道部位重合,投标人自行勘察现场,制定施工方案保证用户的正常使用,所有给水、强弱电、燃气等保证现有住户及企业正常使用畅通方案,需经论证后方可施工,以上均需施工至满足业主、安全、设计、使用、后期施工及验收等的所有要求,清单控制价不再单独列项,费用由投标人在投标报价中综合考虑,中标后不予调整。

29.  在施工期间须针对周边居民、厂区排水进行接引,保证施工期间的正常排水,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

30.  新建污水管道建成前,现状污水管道保留利用,管道及检查井清淤(清淤范围为管道上下游200m)、疏挖、维护、设临时疏导及接引等,现场必须根据周边建筑排水接管实际情况及现场需要增加新建(临时和永久)收水井和收水管等,每个收水井施工期间必须配备抽水泵,沟槽施工期间必须配备充足的抽水泵,24小时不间断抽水,满足现场需要。特别对于新建管道与原有管道部位重合,投标人自行勘察现场,制定施工方案保证用户的正常使用,所有新建场地、雨污水等保证现有住户及企业正常使用畅通方案,需经论证后方可施工,以上内容所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

31.  项目实施范围内的所有地上地下附属物保护、迁移及现场清理等要求:现场积水、图纸设计工程量外的高出土方、菜地、绿色植物、建筑垃圾、拆迁垃圾、现场混凝土块、生活垃圾、淤泥、沟塘、树根、道路两侧房建项目基坑回填土处理、施工范围内水井、其它所有地上地下杆管线(建筑物、构筑物)保护(迁移、维修、处理、赔偿等)、淤泥土及土方不足换填等一切拆除、回填、处理、外运等,施工至满足业主、产权单位、设计及后期施工等的所有要求,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

32.  亮灯要求:路灯完工后至移交前施工单位必须确保亮灯,满足建设单位要求,产生的一切费用均由投标单位自理,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

33.  新修道路与原有道路无缝对接要求:所有新老路必须无缝对接,包括道路、铺装、管道、雨污水、给水、强弱电、交通监控等的所有工程,必须与现有市政管网、线网、路网等无缝对接,保证所有道路、管网、线网等能正常使用,满足业主、总体设计及后期施工等的所有要求,该无缝对接费用包括但不限于以下费用:

1)  施工费、向相关主管部门办理申请、行政缴费等所有一切费用。

2)  所有的接火费用、报装费用等。

3)  所有的设备、设施、器材、元器件等,需要检测的费用。

4)  因管道交叉需要绕道,室外道排、压力排水、强弱电、给水、燃气等所有工程增加检查井(含阀门、井盖)、与市政管网相连接所增加检查井(含阀门、井盖)等的所有一切费用;

5)  因施工所有道路、雨污水管、压力排水、强弱电、给水、燃气等所有工程导致破除及恢复道路、散水坡、入户门厅、栏杆等的所有一切费用;

6)  为实现无缝对接,需要配合水、电、气和其他产权单位施工要破除及恢复道路、散水坡、入户门厅、栏杆等一切费用。

7)  为实现无缝对接,增加的拖管、顶管、雨污水井、阀门、阀门井和管道等一切费用。

以上内容所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

34.  绿化施工范围内破除、恢复、保护等:招标绿化范围内破除、移栽、恢复、保护等费用,包括但不限于以下内容:

1)绿化范围内碎石、水泥稳定碎石、桩头、砼及砼基础、设备基础等所有一切破除、外运、清理等;

2)绿化范围内建筑垃圾、生活垃圾、零星砌体、淤泥、菜地、绿色植物等的清理、处理;施工现场绿化工程与附属工程、主体工程的无缝对接,与路灯基础、道路标牌基础、人行道板等的无缝对接;以及根据业主现场需要进行的其他破除、恢复、清理、外运、处理、保护、无缝对接等;

3)施工时造成人行道、侧石、道路等的破损必须全新恢复,无缝对接等;

4)施工时遇到电排、路灯、监控、强弱电、给水、雨污水等的所有地上地下杆、管、线、建(构)筑物的保护等;

以上内容所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

35.  本工程车行道上的所有检查井均采用宽边重型球墨铸铁“六防”井盖座,参照(合建[2018]241号)《合肥市城镇宽边检查井盖技术规定》的通知。所有检查井增加铭牌及防坠网,铭牌尺寸规格8cm×6cm,材质:铝合金。所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

36.  建筑施工工地安装扬尘污染在线监测监控设施满足“合建〔2017252号 中合肥市城乡建设委员会和合肥市环境保护局关于在我市建筑施工工地安装扬尘污染在线监测监控设施的通知”文件要求,严格执行六个百分百,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

37.  桥梁、桩基、边坡、水池基坑等施工监测、观测费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,中标后不予调整。

38、本工程举行开工仪式、迎检、迎接庆典等费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,中标后不予调整。

第三部分:设计补充说明

Ø   大型土石方工程

1.    本工程开挖的土方是否考虑利用?

答复:本工程道路、桥梁、绿化开挖的土方均不考虑利用,其余专业工程开挖的土方均按利用考虑;土方、建筑垃圾等需24小时及时清运,运出庐阳区境外,不得在现场堆弃,弃土点由投标人在勘察现场后自行考虑,控制价借土运距按5公里、弃土运距按20公里计入,实际运距或超出部分的运距、土源费、渣土费、弃土场、弃土场消纳费、弃土回填点管理维护费用、保洁费、协调费、清表、修建运输通道及地下障碍物等费用,以及市容、路政、环保部门征收的等一切费用,综合考虑在报价中,中标后单价一律不予调整。

Ø   道路工程

1.    S2-9赔偿树木、青苗表中的内容是否在本次招标范围?

答复:不在本次招标范围。

2.    请分别明确“S2-10 砍树、挖根工程数量表”中幼苗、小苗、成苗胸径范围?

答复:幼苗、小苗、成苗胸径范围分别为0-10cm10-20cm20cm以上。苗木砍伐费用由投标人综合考虑在清单项“施工范围内需拆除的工程”综合单价中。

3.    请明确老路拆除(水泥混凝土路面、沥青混凝土路面)结构层材质、厚度分别如何计入?

答复:水泥混凝土路面按25cm混凝土+30cm厚粒料基层计入,工程量16500m2;沥青混凝土路面厚度按10cm厚沥青混凝土+60cm水泥稳定碎石计入,工程量66300m2;具体材质、厚度等由投标单位自行踏勘现场后确定,中标后不予调整。

4.    图纸设计说明中“老路路面水泥稳定碎石可作为路堤填料使用,填筑于路床底以下部分”,本工程是否考虑利用老路拆除的废料?如考虑利用,利用工程量如何计入?

答复:考虑环保因素,不利用老路拆除的废料。

5.    请明确碎石土碎石与土比例?

答复:碎石含量不小于70%(质量比)

6.    S3-2-13-1低填浅挖路基处理设计图中人行道、非机动车道路床为40cm6%石灰土,下方说明及数量表中为40cm4%石灰土,请明确以何为准?

答复:人行道、非机动车道路床均为40cm4%石灰土。

7.    S3-2-12低填浅挖路基处理工程数量表中老路利用段20cm石灰土9150m3是否仅计掺灰?

答复:是,横断面填方工程量已包含老路利用段20cm石灰土处理回填量 。

8.    路基路面设计说明中“老路直接作为路基持力层使用时表部应采用增加碎石垫层处理,S3-2-13-2低填浅挖路基处理设计图中设计为20cm4%石灰土处理,请明确以何为准?

答复:以4%石灰土为准。

9.    S3-2-16陡坡路堤及填挖交界处理工程数量表中回填材料为碎石土,S3-2-17陡坡路堤及填挖交界处理设计图中填挖交界处回填材料为4%石灰土,请明确以何为准?

答复:填挖交界处回填材料为4%石灰土。

10.  请明确S3-2-16陡坡路堤及填挖交界处理工程数量表中双向土工格栅抗拉强度?

答复:双向土工格栅采用TGSG50,纵/横向拉伸强度为50kN/m,纵向伸长率≤15%,横向伸长率≤13%,网格尺寸40x40mm

11.  请复核S3-2-19-1低填浅挖路床处理数量表中6%石灰土工程量是否偏小?

答复:S3-2-19-1低填浅挖路床处理数量表中机动车道路床处理6%石灰土工程量按135043m3计入,路堤4%石灰土按92416m3计入。

12.  S3-2-19-2特殊路基设计工程数量表中遗漏桩帽钢筋、钢板工程量,请补充?

答复:已补充桩帽钢筋、钢板工程量。

13.  S3-2-20-2沟塘段路基处理设计图中底部40cm为碎石,下方说明及数量表中均为填隙碎石,请明确以何为准?

答复:以填隙碎石为准。

14.  S3-2-20-2特殊路基设计图中“沟塘段路基处理纵断面设计图”中示意沟塘顶部土工合成材料为双向钢塑复合土工格栅,“沟塘段路基处理横断面设计图”中示意沟塘顶部土工合成材料为高强土工格室,请明确以何为准?

答复:以高强土工格室为准。

15.  S3-2-20-3~7特殊路基设计图管桩顶部为40cm厚级配碎石,下方说明中为40cm厚碎石,请明确以何为准?

答复:以40cm厚级配碎石为准。

16.  S3-2-20-3~7地基加固处理设计图图纸设计说明中“为方便管线施工,管桩施工范围内需整平场地至道路设计线以下4,方可进行管桩施工”,每公里土石方数量表、特殊路基处理工程数量表中挖方工程是否包含管桩施工范围整平场地工程量?

答复:每公里土石方数量表、特殊路基处理工程数量表中挖方工程量已包含整平场地工程量。

17.  特殊路基设计图S3-2-20-8S3-2-20-9中均有桩帽做法,请明确桩帽做法选用哪种?

答复:桩帽以S3-2-20-9中设计为准。

18.  请提供S3-2-20-10特殊路基设计图中沉降板工程量?

答复:全线共设置24个沉降板。

19.  S3-25-2每公里土石方数量表说明中“清表及填前夯实及沉降按碎石土计量”,清表、填前夯实及沉降回填材料是否为碎石土?

答复:为碎石土。

20.  请明确S3-25-2每公里土石方数量表中场地整平回填方、超宽碾压土方具体材料品种?

答复:均为4%石灰土。

21.  如下图,S3-2-30-9  路基防护工程设计图K0+590~K0+685段挡墙纵断面图中基底高程大于基顶高程,是否有误?

答复:有误,K0+590~K0+685段挡墙纵断面图中基顶高程修改为基底高程,基底高程修改为基顶高程。

22.  S3-2-30-22~24挡墙设计图下方说明中“挖方段墙后采用4%灰土回填”,数量表中“地面以下碎石土,地面上以上4%灰土”,请分别明确碎石土、4%灰土回填工程量?

答复:4%石灰土8705m3,碎石土24645m3

23.  S3-2-30-22~24挡墙设计图下方说明中挡墙墙身混凝土强度等级为C35,数量表为C30,请明确以何为准?

答复:挡墙墙身混凝土强度等级以C35为准,另补充瓜牛公园坡道外侧挡墙数量表,详见补充图纸。

24.  挡土墙数量表中路基处理是否有挖方量?如有,请补充工程量?

答复:挡墙基础处理挖方工程量4791.4m3,投标人结合设计图纸自行踏勘现场后综合考虑报价,工程量一次性包死,中标后不予调整。

25.  请复核S3-2-29-9路基挡墙工程数量表中合计栏汇总是否有误?

答复:合计栏汇总有误,以各行累加为准。

26.  路基挡土墙顶部栏杆预埋件工程量如何计入?

答复:路基挡土墙顶部栏杆预埋铁件取消,后期与栏杆同步实施。

27.  S3-2-30-2路基防护工程设计图中人行道护栏节段间距、基础、预埋铁件做法与城市家具基础图做法不一致,请明确以何为准?

答复:人行道护栏节段间距以城市家具基础图为准;基础做法以S3-2-30-2路基防护工程设计图中人行道护栏基础做法为准,预埋铁件取消,后期与护栏同步实施。

28.  请明确挡墙饰面外墙涂料具体材料品种及工程量?

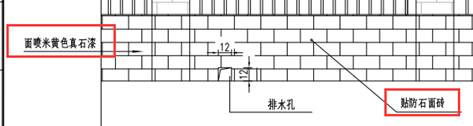

答复:挡墙计至纤维混凝土层(表面拉毛),砂浆层及外墙涂料取消。

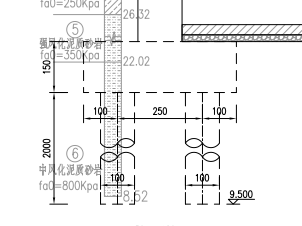

29.  请明确挡土墙喷射混凝土及钢筋网片工程量?

答复:喷射C25细石混凝土工程量11481m2;钢筋网片规格修改为Φ6.5mm,钢筋网片(HPB300)工程量64031kg

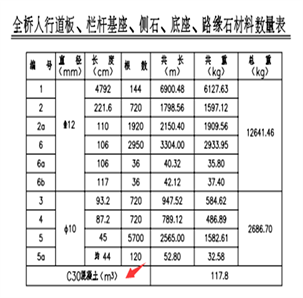

30.  请明确S3-2-32-1 路面结构设计图中人行道4cm厚彩色透水混凝土面层强度等级?

答复:C30,另人行道增加罩面层,做法见下图:

说明: 8ZXF56{8UJ9{URFXMYI_`NW

31.  图纸设计说明中分隔带纵向排水管为软式透水管,S3-2-37-1路基、路面排水工程设计图中纵向排水管为Φ150UPVC打孔管,请明确以何为准?

答复:以Φ150UPVC打孔管为准。

32.  请提供S9-4 接线工程数量表中的填方材料品种?

答复:素土回填

33.  请提供S9-4 接线工程数量表中的“线外涵”详图?

答复:线外涵基础参考S5-1-1-8《雨水管道基础及沟槽回填大样图》,管材、基础做法同雨水管道,全线共设一道线外涵,为1-D500圆管涵,长度6m设于K1+395.988东瞿路南侧,计入排水工程

34.  现状苗木保护钢板桩是否考虑拔出?现状苗木加设的钢管支撑是考虑拆除?现状苗木工程量如何计入?

答复:钢板桩考虑拔出;苗木钢管支撑在路面施工完成后拆除;苗木保护FSP-Ⅳ型拉森钢板桩长度5100m,总重5821.65t,钢围檩共重306.2t;现状苗木加设支撑、绕草绳按2880株计入。

35.  苗木保护采用的钢板桩、钢围檩等所有钢构件是按采购制作考虑还是按租赁周转考虑?

答复:控制价中钢板桩、钢围檩按租赁考虑;无论自有、租赁、购买等形式均由投标人根据设计图纸结合现场踏勘情况综合考虑报价。另钢板桩支护实施前,须报审相关实施方案进行论证,经设计、监理、建设等相关单位论证并批准后方可实施。报价含钢板桩打拔、焊接、运输、拆除等全部内容,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价。

36.  现状苗木加设支撑为三角撑还是“井”字支撑?

答复:苗木支撑按三角撑考虑。

37.  请补充现状电力杆支护排桩数量?

答复:电力杆排桩支护按30根电力杆计入;电力杆保护工程量一次性包死,投标人结合设计图纸自行踏勘现场后充分考虑报价,中标后不予调整。

38.  电力杆支护桩间喷射混凝土及挂网钢筋工程量如何计入?

答复:喷射混凝土1155m2,挂网钢筋23153.8kg

39.  请明确电力杆支护桩立面2cm厚砂浆防水找平层砂浆标号?

答复:防水找平层取消。

40.  S11-3其他临时工程一览表临时交通安全措施,图纸页码为第1页,共2页,未见第2页,请复核是否有第2页?

答复:S11-3其他临时工程一览表临时交通安全措施共1页 。

41.  S3-2-36分隔带排水工程数量表中“涂沥青”、“M7.5水泥砂浆”工程量是否有误?

答复:有误,涂沥青、M7.5水泥砂浆工程量均为23743.44m2

42.  请明确分隔带横向PVC排水管接口形式?

答复:承插粘结。

43.  请明确牌坊恢复计算范围?

答复:仅计桩基及承台。

44.  请明确S3-2-32-1路面结构设计图中机动车道基层、底基层;非机动车道基层、底基层水泥含量分别如何计入?

答复:基层水泥稳定碎石水泥含量按5.0%计入,底基层水泥稳定碎石水泥含量按3.0%计入;具体施工须满足图纸设计抗压强度要求。

45.  请明确S3-2-14桥头路基处理工程数量表水泥稳定碎石水泥含量?

答复:水泥稳定碎石水泥含量5.0%

46.  S3-2-32-1路面结构设计图中图纸标注D型平石,请明确机动车道是否设平石?如设置,请补充大样图?

答复:本工程不设置平石。

47.  请明确侧石花岗岩具体颜色?

答复:按芝麻灰花岗岩计入,具体施工时以建设单位要求的颜色为准,投标人综合考虑报价,中标后不予调整。

48.  请明确造型花岗岩侧石布置间距?

答复:按20m间距计入,具体施工时以建设单位要求的间距为准,投标人综合考虑报价,中标后不予调整。

49.  请明确机动车道与人行道间侧石规格?

答复:按B型侧石实施。

50.  请明确机动车道与非机动车道划分界限?

答复:参照下图中示意的范围,以红色线条为界,以内(侧分带与人行道间)为非机动车道,以外为机动车道。

51.  请明确K2+980北侧顺接现状地坪结构层做法、工程量?

答复:地坪顺接采用水泥混凝土路面,结构层做法:22cm水泥混凝土(C35)面层+20cm5.0%水泥稳定碎石基层,路基为素土压实(压实度≥94%), 恢复地坪总面积540㎡,素土填方工程量650m3。

52.  与合淮路交口范围内“现状中分带改造为沥青”是否在本次招标范围?如计入,请明确结构层做法及工程量?

答复:计入本次招标范围,结构层同本次设计道路机动车道结构层,115m2

53.  请补充人行道排水盲沟大样图及工程数量表?

答复:参照S3-2-37-2中渗沟大样图,梯形断面(上底宽20cm、下底宽10cm、高10cm、取消排水管),长度为13959米。

54.  请明确挡车石工程量?

答复:挡车石504个。

55.  请补充平面交叉工程数量表?

答复:平面交叉工程量已含在S3-2-31路面工程数量表中。

56.  请明确改路数量表中回填轻质混凝土标号?

答复:经核查,轻质混凝土基础已计入桥梁工程,改路数量中轻质混凝土不再重复计入。

57.  请提供S9-4 接线工程数量表中的“恢复沿街大门”详图?

答复:大门设计详图参照标准图集《围墙大门(15J001)》第十页计入恢复大门具体样式、尺寸、做法同现状大门,报价综合考虑恢复费用、协调费等一切费用,具体满足建设单位及产权单位要求,投标人结合设计图纸自行踏勘现场后综合考虑报价,中标后单价不予调整

58.  请明确S9-4 接线工程数量表聚酯玻纤布工程量是否有误?

答复:有误,修改为448m2

59.  S3-2-30-6恢复围墙(人行道外侧单位围墙恢复重建)设计图中无压顶设计、饰面砂浆层厚度及标号不明确,请补充完善?围墙饰面按仿石砖还是真石漆计入?另该段围墙长度如何计入?

答复:清单编制按以下做法计入:压顶采用C25钢筋混凝土,截面尺寸240(宽)*200(高)mm(配筋:纵筋6根Φ12钢筋,箍筋Φ6.5@200);铁艺花饰与围墙连接采用C25素混凝土加预埋件,预埋件尺寸为100*100*8mm砂浆找平粘结层:2cm1:2.5水泥砂浆(内掺建筑胶)饰面:仿石砖。

恢复围墙具体样式、尺寸、做法同现状围墙,报价综合考虑恢复费用、协调费等一切费用,具体满足建设单位及产权单位要求,投标人结合设计图纸充分踏勘现场后综合考虑报价,中标后单价不予调整

60.  S3-2-30恢复围墙(安徽农业大学教学科研示范基地围墙)设计图中无压顶、圈梁设计、饰面砂浆层厚度及标号不明确、墙砖厚度不明确,请补充完善?

答复:清单编制按以下做法计入:压顶采用C25钢筋混凝土,截面尺寸240(宽)*200(高)mm(配筋:纵筋6根Φ12钢筋,箍筋Φ6.5@200);铁艺花饰与围墙连接采用C25素混凝土加预埋件,预埋件尺寸为100*100*8mm砂浆找平粘结层:2cm1:2.5水泥砂浆(内掺建筑胶)饰面:仿石砖。

恢复围墙具体样式、尺寸、做法同现状围墙,报价综合考虑恢复费用、协调费等一切费用,具体满足建设单位及产权单位要求,投标人结合设计图纸充分踏勘现场后综合考虑报价,中标后单价不予调整

61.  恢复围墙数量表中仅有碎石、混凝土工程量且数量表长度与平面图不对应,请明确以何为准?

答复:围墙做法按大样图为计入;恢复围墙长度以数量表为准。

62.  S9-4改路数量表中是否遗漏沥青路面与水泥路面衔接处混凝土工程量?另请明确混凝土标号?

答复:混凝土工程量160.16m3,强度等级C30另补充瓜牛公园坡道外侧接线工程数量表,详见补充图纸。

63.  道路平面图中标注的调蓄池护栏与调蓄池设计是否重复?

答复:重复,调蓄池平台护栏计入调蓄池工程。

64.  分隔带填土与绿化种植土设计是否重复?

答复:重复,分隔带填土计入绿化工程。

65.  根据现场勘查情况,科学院北路交口临时构筑物拆除及土方清运是否计入本次招标范围?如计入,工程量如何计入?

答复:科学院北路交口临时构筑物拆除及土方清运计入本次招标范围;清淤工程量800m3,拆除砌体工程量200m3,挖方工程量17000m3,以上工程量一次性包死,因工程量差异产生的费用由投标人综合考虑在报价中,投标单位结合设计图纸自行踏勘现场后综合考虑报价,中标后不予调整。

66.  非机动车道、改路面层沥青混凝土标号不同,是否统一?

答复:统一按非机动车道面层沥青混凝土标号实施。

67.  机动车道、非机动车道基层、底基层水泥稳定碎石层间是否均实施水泥净浆?

答复:是。

68.  请明确盲道材料品种?工程量如何计入?

答复:盲道采用热熔标线型,颜色为中黄色,厚度4mm,意向图见下图;宽度50cm,工程量7650m2

Ø   排水工程

1.    图纸文件S4-4-5三国城路箱涵,排水箱涵设计说明中显示基坑回填材料可采用粘土及粉质粘土,请设计明确回填材料是否为粘土及粉质粘土?

答复:箱涵基坑回填材料为级配碎石。

2.    “雨水管道基础及沟槽回填大样图/S5-1-1-8”,请设计明确管顶50cm以上的“素土回填”是否调整为6%灰土?

答复:“素土回填”调整为6%灰土。

3.    “污水管道基础及沟槽回填大样图/S5-1-2-11”,请设计明确管顶50cm以上的“灰土压实或按道路要求处理”是否为6%灰土?

答复:“灰土压实或按道路要求处理”为6%灰土。

4.    调蓄池、应急池和及截流井,基坑回填采用6%灰土。

5.    三十岗、冲心和大科学泵站,基坑回填采用6%灰土。

6.    构筑物和管道施工考虑施工倒流和围堰费用,(1)施工导流挖土方工程量按25000m3考虑;埋设过路涵管,Φ1500mm雨水钢筋混凝土承插管(Ⅱ级)长度100米。(2)施工围堰采用编织袋围堰,高度按3米考虑,长度按500米。该项费用列入土石方单位工程相关清单项内,投标人综合报价,中标后不予调整。

7.    “雨水平面图/S5-1-1-4”第2页,北Y4-1雨水支管未标注管径和长度;请设计明确未标注管径和长度的预算支管,清单编制是否可以按平面图量取长度?支管管径结合纵断面图纸推测管径?(其他相同部位同理)

答复:详见对应桩号雨水纵断面图。

8.    “雨水平面图/S5-1-1-4”第5页,请设计明确中央分隔带位置,连接软式透水管的方形图块,是否为矩形检查井?如是,请设计明确规格和做法?(其他相同部位同理)

答复:方形图块为矩形检查井,规格为500x500,做法参照图集02s515-94,500*500mm轻型球墨铸铁井盖;全线按55座考虑。

9.    “雨水平面图/S5-1-1-4”第16页,请设计明确雨水边沟是否采用雨水管连接至雨水检查井?如是,请设计明确该处的具体做法?(其他相同部位同理)

答复:雨水边沟末端采用2m雨水管连接至新建雨水检查井(红线外新建一座φ1000雨水检查井,清单需计入),然后再连接至道路红线内雨水检查井,边沟接雨水管处设置拦污栅,接口做法采用一字进水口。

10.  “雨水平面图/S5-1-1-4”第18页,请设计明确5#截流井至5#调蓄池和5#事故池,雨水连接管是否为DN500管径,长度按CAD图纸测量得出?(其他相同部位同理)

答复:5#截流井至5#调蓄池和5#事故池,雨水连接管为DN1000管径,长度可按图纸量取。

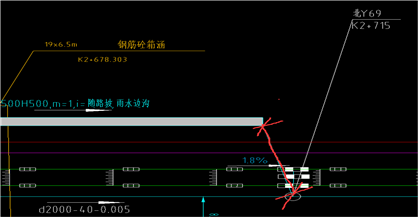

11.  “雨水平面图/S5-1-1-4”第16页,请设计明确“K2+678.303 钢筋砼箱涵19x6.5m”的详图?

答复:K2+678.303 无钢筋砼箱涵,图纸已取消此箱涵。

12.  “雨水平面图/S5-1-1-4”第6页,请设计明确调蓄池和事故池位置的“作业平台”的做法及详图?(其他相同部位同理)

答复:“作业平台”为“调蓄池及应急池总平面图/S5-1-3-1”中的“检修运维便道(4m)”和“人行便道(1.5m)”。

13.  “雨水平面图/S5-1-1-4”,(1)请设计明确桩号K1+390位置“d800沟塘过路连接管”的出水口做法?(其他相同部位同理)(2)请设计明确K1+390K3+493K4+270K4+834K6+100K6+160的沟塘过路连接管的管底标高?

答复:(1)沟塘过路连接管出水口与沟渠垂直的采用八字口,斜交的采用一字口;采用一字进、出水口,进口设置拦污栅,做法详见06MS201-9-9;部分采用八字进出水口,进口设置拦污栅,做法详见06MS201-9-52)设计图纸已更新,明确沟塘过路连接管管底标高。

14.  “河道横断图/S5-1-1-13”第1页,请设计明确“东瞿河设计横断面K1+824、汪堰河设计横断面K2+790”,排水专业编制范围是否包含断面开挖土方、植草护坡、浆砌块石压脚、沿河道路?(1)请设计明确东瞿河和汪堰河的顺接长度?(2)请设计明确浆砌块石压脚的尺寸和砂浆强度?(3)请设计明确沿河道路的尺寸和结构层做法?

答复:(1)范围包含断面开挖土方、植草护坡、浆砌块石压脚、沿河道路,东瞿河和王堰河,顺接长度分别200m

 2)压脚的尺寸1-21提供修改图纸已经补充,砂浆强度M12.5

东瞿河沿河道路做法详见道路图纸,道路净宽2.5m,结构层为4cm彩色透水混凝土、15cmC20砼、15cm级配碎石、花岗岩侧石(断面15*10cm);汪堰河堤顶道路参照东瞿河。

15.  “河道横断图/S5-1-1-13”第2页,请设计明确“王小河设计横断面K3+956”,排水专业编制范围是否包含断面开挖土方、浆砌块石直立挡墙、沿河道路?(1)请设计明确王小河的顺接长度?(2)请设计明确浆砌块石直立挡墙的尺寸和做法?(3)请设计明确沿河道路的尺寸和结构层做法?

答复:(1)范围包含断面开挖土方、植草护坡、浆砌块石压脚、沿河道路,顺接长度分别200m

2) 压脚的尺寸1-21提供修改图纸已经补充,砂浆强度M12.5

3)堤顶道路参照东瞿河。

16.  “河道横断图/S5-1-1-13”第3页,请设计明确“冲心渠设计横断面K5+830、梁河设计横断面K8+077”,排水专业编制范围是否包含断面开挖土方、植草护坡、浆砌块石压脚?(1)请设计明确冲心渠和梁河的顺接长度?(2)请设计明确浆砌块石压脚的尺寸和砂浆强度?

答复:(1)范围包含断面开挖土方、植草护坡、浆砌块石压脚、沿河道路,顺接长度分别200m

2) 压脚的尺寸1-21提供修改图纸已经补充,砂浆强度M12.5

3)堤顶道路参照东瞿河。

17.  “海绵城市设计图/S5-1-1-14”第1页,请设计明确“Φ150mmTS-软式透水管”在机非分隔带内,是否全线布置?如不是,请设计明确机非分隔带内“Φ150mmTS-软式透水管”长度?

答复:Φ150mmTS-软式透水管”在的机非分隔带内不是全线布置,仅在道路纵坡小于0.008的机非分隔带内布置,长度约3912m

18.  “雨水平面图/S5-1-1-4”,中央分隔带内“Φ150mmTS-软式透水管”,清单编制单位依据雨水平面图标注,复核透水管长度为336+54.5+48.9+314+362=1115米;请设计明确中央分隔带内“Φ150mmTS-软式透水管”长度是否有遗漏?

答复:设计图纸已更新,中央分隔带内“Φ150mmTS-软式透水管”长度约770m

19.  “雨水工程数量表/S5-1-1-15”,请设计明确上下游河道顺接的做法及工程量?

答复:上下游河道顺接相关工程量为:河道挖方174740m330cmM10浆砌块石7828m310cm厚碎石垫层2608m3、多边形预制C25混凝土锁链式生态护坡(厚度15cm880m2M10浆砌块石压脚360m3、植草护坡细叶麦冬7000m2

20.  请设计明确“不锈钢成品线性排水沟(道路边沟)b=500,h=600”的具体样式及做法?

答复:不锈钢成品线性排水沟,具体样式及规格由业主现场确认后施工,投标人综合报价,中标后不予调整;基础为150C20混凝土垫层,100厚碎石垫层。

21.  “海绵城市设计图/S5-1-1-14”,请设计明确绿化分隔带内立箅式雨水口,是否为单立箅式雨水口?

答复:绿化分隔带内立箅式雨水口为单立箅式雨水口。

22.  2xB3.2xH1.6箱涵一般构造图/S4-3-5-7”,“道路南侧道路红线外开挖施工采用钢板桩(拉森钢板桩Ⅳ)支护,伸入③粘土层不小于3米;东侧在7#截流井东侧侧墙以外,西侧在箱涵侧墙及八字墙以外,减小对基本农田的影响”;请设计明确能否参照“污水倒虹吸支护设计图/S5-2-2-28”图纸,支护长度按50米考虑?

答复:箱涵道路南侧拉森钢板桩支护长度按50米考虑,做法参照图纸“污水倒虹吸支护设计图/S5-2-2-28”做法,维护桩长按深度6米考虑;该项费用投标人综合考虑报价,结算不作调整。

23.  2xB3.2xH1.6箱涵一般构造图/S4-3-5-7”,箱涵横截面标注混凝土垫层为C20混凝土,垫层混凝土强度与图纸说明不一致,请设计明确垫层是否为C15混凝土?

答复:箱涵垫层混凝土强度为C20

24.  “箱涵八字出水口构造图/S4-3-5-15”,请设计明确箱涵八字口的最外侧开口的宽度?由于八字口部分尺寸不明确,请设计提供“2xB3.2xH1.6箱涵、2xB4.4xH1.3箱涵、2xB3.6xH1.4箱涵”的(1)八字口M10浆砌MU30块石挡墙的工程量?(2)八字口35cmM7.5MU30片石护底的工程量?(3)八字口10cm碎石垫层的工程量?

答复:箱涵八字口的最外侧开口的宽度=B+5米,其中B为箱涵宽度,根据箱涵构造图确定。

八字口相关数量(仅为参考,请清单单位根据答复及图纸计算)

箱涵

M10浆砌MU30块石挡墙(m3)

35cmM7.5MU30片石(m3)

10cm碎石垫层(m3)

2xB3.2xH1.6箱涵

61.86

10.22

4.50

2xB4.4xH1.3箱涵

63.80

12.98

5.68

2xB3.6xH1.4箱涵

60.07

11.14

4.89

合计

185.73

34.34

15.07

25.  2xB3.6xH1.4箱涵一般构造图/S4-3-5-11”图纸描述“顺接挡墙前后顺接5,结构参照道路挡墙”,请设计明确是否参照“路基防护工程设计图/S3-2-30-263.5米高混凝土挡墙做法?

答复:参照“路基防护工程设计图/S3-2-30-263.5米高混凝土挡墙做法。

26.  “海绵城市设计图/S5-1-1-14”的“A型挡水坎仿木挡水板”,“海绵城市设计图/S5-1-1-14”的“B型挡水坎仿木挡水板”,请设计明“A型挡水坎仿木挡水板”和“B型挡水坎仿木挡水板”是否为同一部位?

答复:“A型挡水坎仿木挡水板”和“B型挡水坎仿木挡水板”为同一部位。

27.  “雨水平面图/S5-1-1-4”,请设计明“Φ150TS-软式透水管”进雨水井的连接管,是否采用“Φ300mm雨水钢筋混凝土承插管(Ⅱ级)”,参照雨水口连接管基础做法?

答复:“Φ150TS-软式透水管”进雨水井的连接管,采用“Φ300mm雨水钢筋混凝土承插管(Ⅱ级)”,参照雨水口连接管基础做法。

28.  “雨水工程数量表/S5-1-1-15”,“绿化带开孔路缘石”已在道路的侧石内计量,该排水数量表不再重复计取。

29.  S5-2-1三国城路箱涵”图纸取消,不在本次招标范围。

30.  02-(污水)S5-1-2-13倒虹井工艺图”,CAD图纸内包含有“冲心污水泵站改造相关图纸”、“大科学装置一体化污水泵站相关图纸”,请设计明确该张CAD图纸中是否仅以“过东瞿河污水倒虹井工艺图/C5-2”为准?

答复:是,该张CAD图纸中以“过东瞿河污水倒虹井工艺图/C5-2”为准。

31.  “混凝土满包处理大样图/S5-1-1-12”,(1)请设计明确180°混凝土管道基础是C20混凝土?(2)请设计明确180°混凝土管道基础底部是否为“10cm厚碎石垫层”?

答复:(1180°混凝土管道基础是C20混凝土。(2)管道基础底部是“10cm厚级配碎石碎石垫层”。

32.  “污水平面图/S5-1-2-5”第2页,请设计明确“现状污水管废除”是否指先拆除后回填土?

答复:是。沿线均存在现状污水管道,重力管及压力管均需废除,已经补充相关排水设计说明,污水工程量表中长度有统计。

33.  “排水总设计说明/S5-1-1-1”第3页,图纸说明中“压力流污水管,管道基础采用1:9水泥石硝”;请设计明确污水压力管基础及沟槽回填,是否参照污水重力管基础及沟槽回填做法?如不是,请设计明确污水压力管基础及沟槽回填的横断面尺寸及材质?

答复:污水重力管和压力管的基础及沟槽回填,均按污水“污水管道基础及沟槽回填大样图”做法。

34.  “污水倒虹吸支护设计图/S5-2-2-28”图纸,拉森钢板桩型号是否为B=500mm(宽度)H=200mm(高度)t=19.5mm(厚度)?

答复:拉森钢板桩型号为B=500mm(宽度)H=200mm(高度)t=19.5mm(厚度)。

35.  “污水倒虹吸支护设计图(二)/S5-2-2-28”,请设计明确拉森钢板桩间钢管支撑横向布设间距?

答复:清单控制价按支撑横向布设间距6米一道考虑;该项费用投标人综合考虑报价,结算不作调整。

36.  “污水工程量表/S5-1-2-14”,K10级球磨铸铁管(顶管用)D800D1000mm管道,调整为K12级球磨铸铁管(顶管用)D800D1000mm管道;管内防腐为铝酸盐水泥,壁厚等级K12,有效长度2米;“T”型滑入式柔性胶圈接口。

37.  “污水工程量表/S5-1-2-14”,K10级球磨铸铁管(埋管用),有效长度6米;“T”型滑入式柔性胶圈接口。

38.  “顶管与现状管道连接井构造图/S5-2-2-10""”设计图纸中“砖砌倒挂井”为示意图,工程量为1座;清单控制价编制按1Φ4.5m钢筋混凝土接收井计取,参照“Φ4.5m接收井A结构设计图()/S5-2-2-5”设计图纸编制;该座“砖砌倒挂井”费用,投标人综合考虑报价,后期费用不调整。

39.  “调蓄池及应急池总平面图/S5-1-3-1”,围墙做法参照图集15J001-107-①节点,(1)围墙基础是否参照图集15J001-109-①节点?(2)围墙涂料是否参照图集15J001-117-②节点?(3)大门尺寸长4.2m*2.4m

答复:混凝土围墙高度按2.4米考虑,做法参照图集15J001-107-①节点;围墙基础参照图集15J001-109-①节点;围墙涂料是否参照图集15J001-117-②节点,涂料颜色业主现场确定;铁艺大门尺寸长4.2m*2.4m,铁艺样式业主现场确定,投标人综合报价。

40.  “调蓄池及应急池总平面图/S5-1-3-1”,正装式铝合金平台栏杆高度是否按1.1m考虑?

答复:正装式铝合金平台栏杆高度按1.2m考虑,含预埋件。

41.  1#调蓄池结构设计图(二)/S5-2-3-08”,调蓄池底板顶回填混凝土等级不清,是否同主体结构混凝土等级标号?(其他相同部位同理)

答复:是,同主体结构混凝土等级标号。

42.  “事故应急池结构设计图(二)/S5-2-3-71”,说明中第四条显示应急池预埋踏步材质为塑钢踏步,“事故应急池结构设计图(三)/S5-2-3-72”,说明中第四条显示应急池预埋踏步材质为球墨铸铁踏步,请设计明确踏步材质?

答复:球墨铸铁踏步。

43.  1#调蓄池结构设计图(二)/S5-2-3-08”,通风口加装防雨罩,请设计明确防雨罩材料及规格?(其他相同部位同理)

答复:最新版图纸部分修改为钢筋混凝土框架+百叶窗,百叶窗采用不锈钢材料(5#调蓄池中央绿化带通风井百叶窗外覆遮蔽罩,具体详见城市家具图纸,后补),规格等详见工艺设计图,参见10K121-57,钢筋混凝土框架做法详见结构图纸;其他修改为钢筋混凝土排风竖井+风机。

44.  “调蓄池结构设计总说明()/S5-2-3-03”图纸说明中“填土材料可采用粘土或粉质粘土”,请设计明确调蓄池基坑回填材料是否为“素土”?

答复:调蓄池基坑回填材料为6%灰土;其他水池基坑同样为6%回填回填。

45.  “事故应急池设计总说明/S5-1-3-4”图纸说明中“对于事故应急池五开挖石方采用爆破的方法”,请设计明确“事故应急池五”是否采用爆破方法沉井?

答复:“事故应急池五”无石方爆破,按挖土方沉井考虑。

46.  “调蓄池及应急池总平面图/S5-1-3-1”,检修运维便道(4m)参照人行道结构层,修改为“检修运维便道(4m)参照非机动车道做法”。(其他相同部位同理)

47.  1#调蓄池上层平面图及主要设备材料/S5-1-3-3”,“钢格栅单覆面盖板”,统一调整为“双层钢制植草盖板(底层钢格栅厚度8mm+上层钢板3mm,另附配套锁具)”。(其他调蓄池相同部位同理)

48.  “调蓄池及应急池总平面图/S5-1-3-1”,给水管DE110配套的闸阀井为“钢筋混凝土矩形立式蝶阀井φ1200mm,参照图集7MS101-2-24”。(其他相同部位同理)

49.  “三十岗污水泵站总平图/S5-1-4-1”,数量表中“围墙恢复及大门底部防洪墙长度80m”,(1)请设计明确该围墙的地面以上做法?(2)请设计明确该围墙的地面以下做法?

答复:(1)现状围墙和下部截洪墙拆除长度按130米,控制价按拆除钢筋混凝土450m3考虑组价,投标人综合考虑报价。(2)现状围墙长度130米,地面以上部分优先考虑原样恢复,控制价参照设计图纸的图集15J001-107做法组价,投标人综合考虑报价。(3)现状围墙下部的截洪墙拆除后,优先按原状恢复,控制价按现浇C30混凝土挡墙395m3、现浇HRB400钢筋97.5t组价,投标人综合考虑报价。

50.  “冲心污水泵站总平图/S5-1-5-1”,数量表中“围墙恢复及大门底部防洪墙长度100m”,(1)请设计明确该围墙的地面以上做法?(2)请设计明确该围墙的地面以下做法?

答复:(1)现状围墙和下部截洪墙拆除长度按130米,控制价按拆除钢筋混凝土450m3考虑组价,投标人综合考虑报价。(2)现状围墙长度130米,地面以上部分优先考虑原样恢复,控制价参照设计图纸的图集15J001-107做法组价,投标人综合考虑报价。(3)现状围墙下部的截洪墙拆除后,优先按原状恢复,控制价按现浇C30混凝土挡墙395m3、现浇HRB400钢筋97.5t组价,投标人综合考虑报价。

51.  “冲心污水泵站总平图/S5-1-5-1”,泵站大门口标注有“线性排水沟”,请设计明确线性排水沟是否在排水范围内?如在,是否参照雨水中的不锈钢成品排水沟做法?

答复:线性排水沟宽500*600mmC15混凝土垫层、C20混凝土井壁宽200mm600mm、不锈钢篦子宽500mm)。

52.  “大科学装置污水泵站总平图/S5-1-6-1”,图纸标注有“敷设DN160钢管两根,40m敷设2X240mm电缆”,请设计明确是否在排水范围内?

答复:敷设DN160钢管两根总长度80,敷设YJV22-0.6/1-4*150电缆总长度80米。

53.  “大科学装置污水泵站总平图/S5-1-6-1”,请设计明确人行便道和泵站内部铺装是否参照道路人行道做法?

答复:人行便道和泵站内部铺装,参照道路的人行道做法。

54.  “三十岗泵站改造一般构造图(二)/S5-2-4-11”,请设计明确底板下垫层混凝土等级,是否为C15

答复:是,底板下垫层混凝土等级为C15

55.  “冲心泵站改造一般构造图(二)/S5-2-5-11”,请设计明确底板下垫层混凝土等级,是否为C15

答复:是,底板下垫层混凝土等级为C15

56.  图纸文件“13-S5-2-6大科学装置城泵站”中,请设计明确红框内格栅井及泵站图是否为该张CAD图纸对应内容?

答复:红框内“格栅井及泵站图”为该张CAD图纸对应内容。

57.  冲心泵站“泵站站区电力平面图/S5-3-5”,请设计明确室外电缆沟垫层、侧墙和盖板的材料名称和强度?(三十岗泵站相同部位同理)

答复:室外电缆沟垫层采用C15砼(厚度0.15m),侧墙采用MU10红砖(厚度0.2m),盖板采用预制C25钢筋混凝土(厚度0.12mΦ10mm单层双向钢筋。

58.  冲心泵站“设备基础剖面图/S5-3-5”,请设计明确室内电缆沟垫层、侧墙的材料名称和强度?(三十岗泵站相同部位同理)

答复:室内电缆沟垫层采用C15砼,侧墙采用C30砼。

59.  冲心泵站“设备基础剖面图/S5-3-5”,请设计明确室内砖砌电缆沟垫层、侧墙的材料名称和强度?(三十岗泵站相同部位同理)

答复:设备基础垫层采用C15砼,侧墙采用C30砼。

60.  “格栅井改造一般构造图()/S5-2-5-15”,格栅井位置的“DN1400刚性防水套管”,与“冲心污水泵站改造工艺设计图/S5-1-5-2”的“新增设备材料一览表”中钢套管不一致;请设计明确刚性防水套管是否以“冲心污水泵站改造工艺设计图/S5-1-5-2”工艺图为准?(其他相同部位同理)

答复:刚性防水套管以“冲心污水泵站改造工艺设计图/S5-1-5-2”中“新增设备材料一览表”为准。

61.  “三十岗污水泵站总平图/S5-1-4-1”,洒水栓为DN110mm不锈钢洒水栓。(其他相同部位同理)

62.  “三十岗污水泵站总平图/S5-1-4-1”,污水HDPE管道为承插式,橡胶圈接口。(其他相同部位同理)

63.  “三十岗污水泵站总平图/S5-1-4-1”,电力手工井1200*1200mm为砖砌,结构做法参照电排专业电力手井做法。(其他相同部位同理)

64.  “冲心污水泵站除臭设计图/S5-1-5-5”和“冲心污水泵站除臭设计图/S5-1-5-5”,“玻璃钢格栅花纹盖板”,统一调整为“双层钢制植草盖板(底层钢格栅厚度8mm+上层钢板3mm,另附配套锁具)”。

65.  1#调蓄池结构设计图(十一)/S5-2-3-17”,桩间喷射混凝土表面采用20M15防水砂浆找平层。(其他相同部位同理)

66.  “三十岗值班房及配电室顶平面图/S5-2-4-17”,门窗表中显示窗户为断热铝合金窗,5+12+5中空玻璃,建筑设计说明中明确门窗采用隔热铝合金窗,选用无色中空玻璃(6+12A+6,请设计明确窗户材质及规格?(其他相同部位同理)

答复:门窗采用隔热铝合金窗,选用无色中空玻璃(6+12A+6),按照建筑设计说明中门窗规格,其余相同部位门窗同理。

67.  三十岗值班房及配电室、三十岗泵房、冲心配电房、冲心泵房、大科学装置值班室外墙油漆统一调整为白色真石漆。

68.  “大科学装置泵房值班室建筑设计说明/S5-2-6-7”,墙体工程第一条中本工程内外墙体为200厚加气混凝土砌块墙体,“大科学装置泵房值班室结构设计说明/S5-2-6-11”中第5.7条显示上部结构材料墙体采用煤矸石烧结砖,MU10,混合砂浆M5,请设计明确砌体规格及砂浆规格?

答复:上部结构内外墙墙体采用200厚加气混凝土砌块,MU10,混合砂浆M5

69.  “大科学装置泵房值班室结构设计说明/S5-2-6-11”中第5.7条显示上部结构混凝土为C30混凝土,第3.1.2条显示除结构施工图特别注明外均采用C25,请设计明确混凝土等级?

答复:上部结构均为C30

70.  “三十岗值班房及配电室结构设计说明/S5-2-4-20”,地基与基础第一条中基坑开挖后采用级配砂石分层回填,回填级配砂石统一调整为级配碎石。(其他相同部位同理)

71.  2#调蓄池一般构造图/S5-2-3-62”,调蓄池边阀门井垫层底回填碎石及8%灰土,8%灰土统一调整为级配碎石(其他相同部位同理) ;截流井垫层底、阀门井垫层底、三十岗及冲心泵站配电房基础共回填级配碎石量815m³;调蓄池、应急池、倒虹吸井等其他井室垫层底无需级配碎石回填。

72.  “事故应急池设计总说明/S5-1-3-4”,施工注意事项中第七条提及事故应急池五开挖石方采用爆破的方法,请设计明确爆破石方工程量?

答复:无石方,为正常沉井施工。

73.  三十岗配电房及冲心配电房独立基础底部统一加设100mmC15垫层,出边距离100mm

74.  “三十岗配电室及值班室建筑说明/S5-2-4-16”,卫生间顶棚采用铝合金方形扣板吊顶,请设计明确吊筋规格及间距?(其他相同部位同理)

答复:吊筋规格及间距为φ8@900

75.  “三十岗配电室及值班室建筑说明/S5-2-4-16”,配电间顶棚做法只提供刷白涂料,请设计明确配电间顶棚油漆涂料具体做法?(其他相同部位同理)

答复:刮腻子找平后表面刷(喷)涂料俩遍。

76.  “三十岗配电室及值班室建筑说明/S5-2-4-16”,值班室、配电室面砖地面第四条为30厚细石混凝土,请设计明确细石混凝土等级?(其他相同部位同理)

答复:C20

77.  调蓄池、应急池及截流井位置的人行道、运维便道回填6%灰土;大科学装置污水泵站位置的人行便道和泵站院内地面铺装回填6%灰土;合计回填6%灰土工程量3864m3

78.  “雨水平面图S5-1-14”道路最外侧的雨水边沟,即为不锈钢成品排水沟。

Ø   安装工程

1.    请明确未注明的设备及管件采用什么连接方式?

答复:法兰连接。

2.    三十岗污水泵站及冲心污水泵站中,设备表中设置1#玻璃钢化粪池(含配件),平面图中未设置,以哪个为准?

答复:化粪池取消。

3.    高压进线部分,下火点无法确认,按照500米预留是否合理?

答复:高压进线部分不在本次范围,下火费用不在本次范围。

4.    公交站亭预留管是否计入本次范围?如在本次范围,请明确材质、管径、长度?

答复:预留1000DN100镀锌钢管。

5.    城市家具基础施工图中的路灯、庭院灯基础做法与照明工程图纸设计中的基础做法不同,请明确以何为准?

答复:路灯、庭院灯基础做法以城市家具基础施工图为准。

6.    请明确COD在线监测仪设备的具体参数?

答:成套设备,需能稳定连续运行,能与闸门联动,无具体参数要求

7.         大科学装置泵站、冲心泵站、三十岗泵站内生活给排水系统没有平面图,仅系统图,如何确认设备及管线工程量?

答:三个泵站内生活给排水均按照下表工程量表计入清单

泵站生活给排水工程量及规格型号

给水部分管道

连接方式

材质

工程量

单位

备注

DN100

热熔

PPR

100

配套弯头等附件

DN32

热熔

PPR

4

配套弯头等附件

DN20

热熔

PPR

4

配套弯头等附件

DN15

热熔

PPR

4

配套弯头等附件

截止阀

DN32

螺纹连接

铜质

1

配套弯头等附件

排水部分管道

DN100

热熔

PVC

30

配套弯头等附件

DN50

热熔

PVC

5

配套弯头等附件

卫生洁具

安装图集

材质

工程量

大便器

09S304-87

陶瓷

1

洗脸盆

09S304-39

陶瓷

1

洗涤池

09S304-20

陶瓷

1

地漏DN50

04S301-43

钢制

1

8.    平面图与图纸工程量表不一致的,以哪个为准?

答复:工程量以图纸的工程量表为准

Ø   桥梁工程

1.    请明确东瞿河桥桥台、排桩桩基钢筋数量表是否有误,请复核?

答复:桥台单根桩

基数量以S4-4-1-48《东瞿河桥桥台桩基钢筋构造图》为准,全桥共40根桩基。排桩桩基钢筋数量以数量表为准。

2.    请明确东瞿河桥人行道、护栏、侧石、底座等工程量是否有误,请复核?

答复:以数量表为准。并考虑东瞿河桥、汪堰河桥和王小河桥护栏基座外侧的M10水泥砂浆3cm+花岗岩石材贴面2cm

3.    请明确东瞿河桥排桩桩长是否为12米?

答复:东瞿河桥排桩桩长平均长度为12米。

4.    请明确东瞿河桥、汪堰河桥、王小河桥桥头搭板水泥稳定碎石水泥剂量?

答复:桥头搭板水泥稳定碎石水泥剂量均为5%

5.    请明确路缘石具体规格尺寸、以及布置位置?

答复:东瞿河桥、汪堰河桥和王小河桥人行道花岗岩路缘石尺寸为35cm(高)x12cm(厚),侧分带花岗岩路缘石尺寸为40cm(高)x12cm(厚)。路缘石布置范围均为桥梁范围,桥梁范围外5米范围顺接道路路缘石。

6.    请明确东瞿河桥、汪堰河桥挡墙基础是否需要换填、若换填请提供工程量?

答复:根据地勘报告,东瞿河桥挡墙基础均按158.4m3级配碎石进行换填,汪堰河桥挡墙基础不需要换填,具体施工时,可根据现场实际情况适当调整。

7.    请明确东瞿河桥、汪堰河桥、王小河桥数量表轻质泡沫混凝土、C30混凝土、堤顶路钢筋工程量工程量是否有误,请复核?

答复:东瞿河桥顺接堤顶路按平均高度3.0米、堤顶路宽度平均按4.5m、顺接长度按480米计量轻质泡沫混凝土、C30混凝土、堤顶路钢筋工程量;汪堰河桥顺接堤顶路按平均高度1.6米、堤顶路宽度平均按3.5m、顺接长度按290米计量轻质泡沫混凝土、C30混凝土、堤顶路钢筋工程量;王小河桥顺接堤顶路按平均高度1.2米、堤顶路宽度平均按3.5m、顺接长度120米计量轻质泡沫混凝土、C30混凝土、堤顶路钢筋工程量。25拉筋,纵、横向间距均为1m12钢筋网片,纵、横向间距均为10cm,竖向间距1m。护板钢筋详见 “护板和底板配筋大样图”。

8.    请明确汪堰河桥盖梁及背墙是否均为C35混凝土?

答复:汪堰河桥盖梁及背墙均为C35混凝土。

9.    请明确汪堰河桥防撞墙混凝土等级是否同东瞿河桥为C30

答复:防撞墙混凝土等级均为C40

10.  请明确汪堰河桥浆砌护坡范围及工程量?

答复:汪堰河桥浆砌护坡范围为挡墙范围内1:1.5放坡至堤顶路或盖梁,护坡平面范围约为64.4*6+65*4.8=700m2来计量浆砌片石、碎石垫层工程量,护坡结构层为20cm浆砌片石+10cm碎石垫层。

11.  请明确东瞿河桥、王堰河桥、王小河桥堤顶路路面结构层工程量是否已含在道路工程中?

答复:东瞿河桥、王堰河桥、王小河桥堤顶路路面结构层工程量已含在道路工程中。

12.  请明确东瞿河桥临时支墩具体施工措施如何考虑?

答复:采用临时支墩措施,具体做法为:垫层为C20混凝土153m3、基础为C30混凝土490m3HRB400钢筋为46550kgQ235C645t

13.  图号S4-4-1-14,钢箱梁Q345qD数量为1649844.24kg, 图号S4-4-1-1,桥梁汇总表数量为:1792289.7kg请设计复核确认?

答复:以图号S4-4-1-14,钢箱梁Q345qD数量为1649844.24kg为准。

14.  图号S4-4-1-49:桥面布置图,机动车道为7.5m,非机动车道为3.0m,人行道3.0m,绿化带3.0m,南北桥长48*3,图号S4-4-1-1数量汇总表:高粘高弹改性沥青马蹄酯碎石(SMA-13)、高粘高弹改性沥青马蹄酯碎石(SMA-10)、环氧沥青防水粘结层、3-5mm预拌沥青碎石、环氧富锌底漆、喷砂除锈数量为2448m2,请设计复核此数量?

答复:高粘高弹改性沥青马蹄酯碎石(SMA-13)、高粘高弹改性沥青马蹄酯碎石(SMA-10)面积为1512m2,厚度均为5cm;环氧沥青防水粘结层、环氧富锌底漆、喷砂除锈数量面积为2448m23-5mm预拌沥青碎石面积为1512m2

15.  图号S4-4-1-50:桥面布置图(),现浇砼路缘石为C40砼,而汇总表为C30砼,请设计明确?

答复:现浇砼路缘石为C40砼。

16.图号S4-4-1-52:桥台搭板构造图,桥台结合处玻纤格栅,请设计明确玻纤格栅铺设宽度?搭板砼标注为C30砼和C40砼,请设计明确具体砼标号?

答复:桥台结合处玻纤格栅铺设宽度为2.0m,长度为伸出桥台搭板宽度方向(即横桥向)各2m。搭板砼为C40砼。

17.电力管线桥图号S4-4-4-745:电力管线桥桩基构造图,请设计明确王小河电力管线桥桩基长度?

答复:王小河电力管线桥桩长为22m

18.图号S4-4-1-39,桥墩系梁钢筋构造图,地系梁C30砼数量为25.7m3,HRB400钢筋为2330.60kg, 图号S4-4-1-1, C30砼数量为51.4m3,HRB400钢筋为2788.0kg,请设计复核确认?

答复:东瞿河桥全桥系梁混凝土为1x25.7=25.7m3HRB400钢筋为1x2330.6=2330.60kg

19.请明确堤顶路轻质混凝土等级?

答复:混凝土等级为CL5.0

20.请明确生态护坡预制块混凝土等级?

答复:混凝土等级为C20

Ø   电力排管工程

1.    请明确现状电力杆、管线迁改是否在本次招标范围,如在请补充相关图纸。

答复:不在本次招标范围。

2.    请明确环网柜、开闭所是否在本次招标范围,如在请补充相关图纸。

答复:不在本次招标范围。

3.    110KV10KV工井平、剖面配筋图与图纸说明中工井配筋描述不一,请明确以何为准。

答复:以图纸说明中配筋描述为准。

4.    请明确110KV10KV电排埋深。

答复:按工井顶距路面不小于0.7m考虑。

5.    请明确10KV电排A-AB-B断面详图。

答复:A-A4*5排管、B-B3*4排管

6.    请明确电排沟槽、电排工井周边回填材料种类。

答复:挖深在道路路基以下采用6%灰土回填,道路路基以上同道路标准。

7.    请补充10kv 4孔,110KV 10孔排管断面大样图。

答复:已补充相关断面图纸。

8.    10kv电力工程平面图中,未标三通工井。请明确是否有三通工井。

答复:三通与直通工井结构一样,均按直通计。

9.    10kv电力工程平面图中,未标转角井位置,请明确是否有。

答复:无转角井。

10.  请明确每个工井中M3数量。

答复:工井前后底部设M3M3间用φ20圆钢贯通连接。

11.  请明确每个工井中M1数量。

答复:每个工井中M1数量为3个。

12.  110kv说明中工井支架间距是800mm,平面图中是1000mm,请明确以何为准?

答复:按平面图中间距1000mm为准。

13.  请明确工井电缆吊钩尺寸。

答复:10kV电缆吊钩详见10kV土建-10M2预埋件,110kV电缆吊钩详见110kV土建-05,长度暂按1000mm计列。

14.  请明确110kv转角工井按照图110kV土建-09还是110kV土建-08

答复:110kv转角工井按照图110kV土建-09,转角度数90度计算工程量。

15.  10KV电力排管说明中过路管采用Φ175内径BWFRP,壁厚4.5mm(涂塑层除外)与大样中4.5mm厚内径Φ175N-HAP 热浸塑钢管不一,请明确以何为准。

答复:以大样中4.5mm厚内径Φ175 N-HAP 热浸塑钢管为准。

16.  请明确110KV工井和10KV排管及工井放坡开挖大样。

答复:均按110kV土建-06图中排管放坡开挖大样。

17.  请明确110KV排管管材是否按DN200*5 BWFRP编织缠绕管?

答复:根据电力专项初设会,110KV排管管材全部改为MPP塑钢复合管,内径200mm,壁厚8mm

18.  请明确56#84#井段排管是否需要加筋包封。

答复:56#84#井段排管需要加筋包封。

Ø   交通工程

1.    请明确过路钢管加固做法?

答复:过路钢管采用C15混凝土满包加固。

2.    请明确交通管线管道沟槽回填材料?

答复:沟槽回填材料为4%灰土。

3.    请明确单柱式矩形标志板立柱规格?

答复:立柱尺寸为120*120*4mm,立柱高度详见设计图纸。

4.    交通工程平面图中未标注护栏布设点位,护栏工程量无法核算,请明确如何处理?

答复:中央隔离护栏14360m,机非分隔带护栏13100m,机非隔离护栏335m,钢网护栏2000m;波形梁护栏(含瓜牛公园道口波形梁护栏):普通型Gr-A-4E波形梁护栏2415m,加强型Gr-A-2E波形梁护栏848m,护栏开口端106个。

5.    请明确钢网护栏基础混凝土强度等级?

答复:采用C30混凝土。

6.    设计说明中过路管采用顶管施工,选用2DE100×6PE管,与 G206连接线一期工程综合建设工程交通信号与监控设施清单中顶管材质规格描述不一致,请明确如何处理?

答复:顶管采用DN100*4mm镀锌钢管,内套DN75*5mmPE管,顶管长697m

7.    请明确科苑北路、合淮路交口处车行信号灯及电子警察迁移基础复建做法?

答复:清单编制时车行信号灯基础做法参照机动车信号灯大样图()S7-1-79),共计2个;电子警察杆件基础做法参照电子警察大样图()S7-1-83),共计1个,工程量一次性包死,投标人根据设计图纸自行踏勘现场后综合考虑报价,结算时不再调整。

8.    请明确标志牌杆件基础重建是否计入本次招标范围内,如计入,请提供做法?

答复:计入本次招标范围内,清单编制时新建标志牌杆件基础做法参照单悬臂Ⅰ类型结构及基础设计图()S7-1-74),复建基础尺寸为:4m*1.6m*2.1m,具体做法满足设计及建设单位要求,杆件迁移新建基础共计24处,工程量一次性包死,投标人根据设计图纸自行踏勘现场后综合考虑报价,结算时不再调整。

9.    请明确治安监控杆件拆除并复建是否计入本次招标范围内,如计入,请提供做法?

答复:计入本次招标范围内,本项目清单编制时治安监控复建做法按新建高清网络球形摄像机、杆件、基础考虑,新建治安监控复建做法参照监控大样图(S7-1-76),复建基础尺寸为:1m*1m*1.5m,具体做法满足设计及建设单位要求,治安监控杆件拆除并复建共计31处,工程量一次性包死,报价含杆件新建、设备、基础新建、授权接入、辅材耗材等全部工作内容,投标人根据设计图纸自行踏勘现场后综合考虑报价,结算时不再调整。

10.  请明确回传光纤租赁费用租赁期限如何考虑?

答复:清单编制时按18芯,租赁期三年考虑,具体满足设计及建设单位要求,投标人根据设计图纸自行踏勘现场综合考虑报价,结算时不再调整。

11.  交通工程大样图中路名牌做法与城市家具图纸中路名牌做法不一致,请明确如何处理?

答复:路名牌做法参照城市家具基础施工图中路名牌做法,牌面由连接件、骨架、面板和覆膜组成, ①连接件采用铝合金材料锻压铸造; ②骨架采用2mm厚铝合金板冲压、冲裁成形,通过螺栓、点焊与连接件连接; ③面板采用1.5mm厚铝合金板冲裁成形,通过铝焊与骨架连接;④覆膜采用IV类反光膜丝网印刷或高耐候性透光油墨喷绘,制作完成后整体粘贴至面板上,表面应无明显条纹、色差,使用寿命不应少于10年,具体满足设计及建设单位要求,投标人根据设计图纸综合考虑报价,结算时不再调整。

12.  平面图中未标注方向导视牌设置点位,无法核算方向导视牌工程量,请明确如何处理?

答复:方向导视牌共计34套,仅基础及预埋件计入本次招标范围内。

Ø   绿化工程

1.    请明确绿化苗木养护期及养护等级?

答复:苗木养护等级一级,成活期养护1个月,保存期养护6个月,日常管理养护18个月,执行《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》。

2.    绿化工程平面图中苗木工程量与道路绿化工程量统计表中苗木工程量不一致,请明确如何处理?

答复:以苗木表中工程量为准。另本工程苗木表中榉树调整为红榉,树高、冠幅等参数按苗木表中榉树树高、冠幅等参数计入。

3.    苗木工程数量表中备注要求现状乔木采用钢板桩支护,依据图纸无法核算钢板桩支护及钢管支撑工程量,请明确如何处理?并提供钢板桩支护做法大样图?

答复:钢板桩支护具体做法及相应工程量详见道路图纸,计入道路工程分部分项工程量清单中。

4.    请明确绿化带种植土换填深度?

答复:绿化带换填深度为1米。

5.    雨水花园处块石溢流堰千层石工程量及基础工程量依据图纸无法核算,请明确如何处理?

答复:雨水花园中千层石及河卵石工程量按海绵城市材料数量统计表中数值计入。

6.    请明确植草护坡草籽品种?

答复:清单编制时按百慕大、黑麦草11混播,具体满足设计及建设单位要求,投标人根据设计图纸自行踏勘现场后综合考虑报价,结算时不再调整。

7.    请明确台阶、平台及坡道大样图(S8-8-13)中平台及坡道面层材质标注是否有误?

答复:有误,大样图中500*500*30mm花岗岩及600*600*30mm花岗岩应为黄锈石荔枝面花岗岩。

8.    绿化种植土中的素土是否按外购考虑?

答复:是,借土运距、土资源费、取土场、取土场清表、取土场便道便桥等由投标人踏勘现场后综合考虑在报价中,结算时不予调整。

招标人名称:合肥市庐阳区重点工程建设管理中心

地址:合肥市庐阳区砀山路2199

联系人:胡继明

联系方式:0551-65699023

招标代理:安徽诚信项目管理有限公司

地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

联系人:张工

联系方式:0551-66223672

2021226

三、附件

      答疑发布日期:2021年02月26日

附件:2021BFLGZ00273-1项目招标补疑1.pdf 附件:附件:智慧工地建设指南.pdf
