您现在的位置: 首页 >> 答疑变更 >> 安徽公共资源交易集团项目管理有限公司 >> 工程

项目编号:

项目名称:

一、原公告主要信息

     原项目名称: 肥东白龙通用机场施工

     原项目编号: 2021BFQGZ00316

     原公告日期: 2021年03月23日

二、公告内容(更正事项、内容及日期等)

肥东白龙通用机场施工项目重新招标补疑2

2021BFQGZ00316

1、工程量清单中“肥东白龙通用机场施工-场道工程”部分,表-09 规费、税金项目清单与计价表中规费取费费率为空,因查询不到安徽规费取费文件,请明确此部分应如何取费?城市维护建设税、教育附加费、地方教育附加费、水利建设基金应如何取费?

答:场道工程取费详见图片说明: 2021-03-12 10:37:24.719000,管理费利润土石方工程执行市政土石方工程三类,排水工程及道路工程执行市政道路工程一类执行。城市维护建设税等在表格中已经体现。

2、招标文件中要求“招标人设有最高投标限价的,投标人的投标报价不得超过最高投标限价”,招标人提供的资料中“最高投标限价excel版”明确了所有清单项的控制价,请问投标报价是所有的清单项都不得超控制价超还是仅总报价不得超最高限价?

答:总报价不得超出最高投标限价,具体详见招标文件第三章“评标办法前附表”中“报价文件初步评审标准”。

3、后勤保障楼-安装工程、1#机库-安装工程、2#机库-安装工程、安检道口-安装工程、门房-安装工程、器材间-安装工程单位工程中,分部分项工程量清单中分部存在问题,有的有分部没有分部小计,还有有的无分部但又有分部小计,请明确分部位置及分部名称。如: (1)后勤保障楼(土建装饰)第一个清单前并无分部,但又分部小计且后面分为砌筑工程、混凝土工程等分部工程,请明确前面的清单是否为另一个分部及分部名称; (2)综合航管楼-安装工程中分部弱电预埋管盒有三项清单,有分部小计,但清单174-273项为通风空调,无分部名称及分部;

答:经复核,表格无误。

4、本工程下发图纸缺少飞行区工程(土方工程、地基处理、道面工程、飞行区排水工程、附属工程(围界、大门、巡场路)、飞行区供配电与灯光照明、飞行区消防)等民航专业工程图纸。

答:系统已上传。

5、肥东白龙通用机场清单、最高限价、答疑、图纸目录发放中图纸目录中肥东白龙通用机场施工招标答疑是否是指肥东白龙通用机场施工招标工程量清单、最高投标限价编制补疑。

答:是。

6、根据招标文件详细评审标准2.2.36)技术能力条款中BIM演示要求:依据投标人提供演示视频进行评审,至少包含以下内容:4D 施工进度模拟(从基础至项目竣工,与工期进度要求相符合,可优化),重难点演示、各阶段施工场地平面布置(包括大型机械、安全文明施工、临设等),同步视频语音讲解。 请问4D 施工进度模拟是否仅考虑航站区,不考虑飞行区?除了时间要求外有无其它具体要求?

答:航站区与飞行区都要考虑;其他具体要求执行招标文件。

7、根据投标人须知前附表3.7.4 BIM及非加密投标文件递交中要求BIM要现场移交,请问本工程在投标阶段需要提供哪些BIM模型?BIM模型的创建有无具体要求?

答: BIM模型及其他创建要求执行招标文件。

8、工程量清单能否提供软件版?

答:本项目清单控制价使用新点造价软件V10.0和广联达民用机场工程计价软件编制,投标人不限于使用何种软件。

9、招标公告中招标条件与项目概况与招标范围中对项目名称表述不一致,请问项目名称为肥东白龙通用机场还是肥东白龙通用机场施工?

答:肥东白龙通用机场施工。

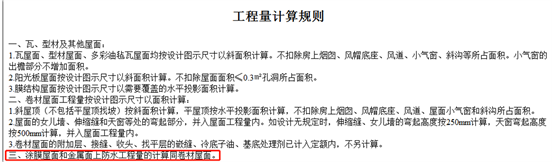

10、航管楼(土建装饰)清单第78项屋面涂膜防水应同卷材屋面工程量为1628.4m2,少计375.78m2;

后勤保障楼(土建装饰)清单第108112项少计屋面卷材上翻工程量(涂膜防水工程量同第一条),121项卷材防水应计算筏板底上翻工程量此项少计,请复核;

答:经复核,工程量无误。

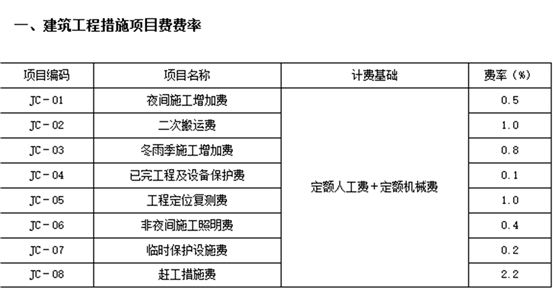

11、共性问题:措施项目清单与计价表中JC-06非夜间施工照明费及JC-08赶工措施费此项费率空白,根据计价规范(建筑工程、安装工程、市政工程及园林工程)分别计取费率

答:为可竞争费用,投标人综合考虑报价,中标后不予调整。

12、 共性问题二次结构构造柱及墙体拉结筋是否采用植筋,清单未列出此子目

答:钢筋清单子目中已包含此部分工程量,具体施工工艺由投标人自行考虑,综合考虑报价,中标后不予调整。

13、招标文件要求设施区采用的是商品砼和预拌砂浆,而场道工程却采用的是自拌混凝土,本工程场道工程混凝土工程量不大,而本工程工期紧张,自拌混凝土施工较慢且质量也不稳定,验收检测都非常麻烦,能否将自拌混凝土改为商品混凝土?

答:根据民航场道工程相关规范及现场实际情况,场道工程需采用自拌混凝土。

14、由于今年疫情影响,春节后各类原材料(有色金属、塑料、纸张等)巨幅上涨,后期材料价格也会随之上涨,而本工程采用的是20212月份材料信息价,材料价格与实际市场价格严重不符,而本合同约定材料价格不调整,这样有可能对合同的履约带来不可预知的风险,能否改为材料调价的合同?

答:按招标文件约定执行。

15、招标文件第三章评标办法、详细评审标准2.2.3项目经理业绩要求:自 2016 1 1 日以来(以合同签订时间为准),拟任项目经理在中华人民共和国境内(不含港澳台)具备 1 2B 级及以上民航机场工程(含机场场道工程)施工且单个合同金额在12000万元(含)以上的施工业绩。

问:若业绩合同金额未达到12000万元(含)以上,但实际结算金额超过12000万元(含)以上,若同时提供第三方工程结算审核报告是否为有效业绩?

答:若业绩合同金额未达到12000万元,但实际结算金额超过12000万元(含)的,投标人须另行提供第三方出具的工程结算审核(或审计)报告(须有业绩建设单位盖章确认),可以作为有效业绩。否则,不予认可。

注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。

招标人:合肥通航控股有限公司

地 址:安徽省合肥市包河区骆岗机场

联系人:江峻

电 话:0551- 65658616

招标代理机构:安徽诚信项目管理有限公司

地 址:合肥市滨湖新区南京路2588号六楼

联系人:陈工

电 话:0551-66223831/66223665

2021324

三、附件

      答疑发布日期:2021年03月24日

附件:2021-0316招标答疑2(重新招标).pdf
