一、原公告主要信息

     原项目名称: 纵川路(金寨南路-杭埠河大道)工程

     原项目编号: 2021BFEGZ00663

     原公告日期: 2021年04月14日

二、公告内容(更正事项、内容及日期等)

纵川路(金寨南路-杭埠河大道)工程补疑2

(项目编号:2021BFEGZ00663

各投标人:

重要提示

1、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【201813号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分0元只计取税金。

2、本工程取费按“市政工程取费标准”中“道路、排水、桥涵工程”的费率计取;其中市政工程中挖或填土石方量大于5000立方米的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。

按业主要求,现对本项目招标工程量清单、最高投标限价编制作出如下补充:

 第一部分:招标需

一、招标范围

本项目为纵川路(金寨南路-杭埠河大道)工程,本项目分为1个标段;本项目桩号K0+80~450段现场已经施工完毕,现K0+206~K0+80段部分路面需要拆除改建,其他图纸设计范围内全部计入本次招标范围内。

(一)本项目单位工程包括:

1、专业土石方工程:设计图纸施工范围内的各专业工程(含道路、桥梁、交通、排水、照明)土石方开挖、回填、外弃等所有内容。

2、道路工程:设计图纸施工范围内车行道、非机动车道、人行道、侧石、树池、挡车柱及道路衔接等所有内容;

3、桥梁工程:潭冲小河桥梁,本桥采用1x20米简支梁桥,桥梁断面由西至东依次为:0.5米栏杆+3.391~3.493)米人行道+3.5米非机动车道+2m侧分带+22米机动车道+2米侧分带+3.5米非机动车道+3.507~3.605)米人行道+0.5米栏杆=41米。桥梁分三幅桥布置,两幅边幅桥,桥宽均为9.17米,一幅中幅桥,桥宽22.62米;具体详见设计图纸。

4、交通工程:交通标志标线标牌、杆件基础工程等;监控系统基础及预埋在本次招标范围内,其他交通监控系统不在本次招标范围内。

5、排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井(阀门井)、雨水口、阀门、井圈加固等所有内容。

6照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具、路灯配电箱采购安装等所有内容。

补充说明:

图纸已经设计,但不计入本次招标范围内的有:

1、绿化工程不在本次招标范围内,仅树池计入。

2、交通监控工程(仅做基础及预埋)。

3、公交站台。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

1、护坡基础遇到淤泥,抛石换填,按照暂定量200m3计入道路工程分部分项清单内。

2、焊接钢管DN100埋地敷设,按照暂定量2000米计入照明工程分部分项清单内。

3、电力电缆YJV22-4X95,按照暂定量2000米计入照明工程分部分项清单内。

4、电力电缆头120平方毫米以下,按照暂定量4个计入照明工程分部分项清单内。

(二)按照业主要求,暂列金额为  100  万元,计入土方工程单位工程,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

    1、材料的名称、规格型号、金额:无

    2、设备的名称、规格型号、金额:无

    3、专业工程名称、工程内容、金额:无

    上述明细投标人应按招标人所列的金额计入投标总价。

    4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、施工范围内拆除工程:施工范围内的道路、侧石、排水(管、涵、渠)、路灯、信号灯、监控、电力排管、各类杆管线、标志、围墙、挡土墙、护坡、建/构筑物、化粪池、垃圾池的拆除、拆除后的房屋砼地坪及基础的拆除,因拆迁引起地上、地下的或沿线单位外弃的建筑垃圾、其他生活垃圾挖运,树根挖除,树穴处理等清表、青苗补偿费、环境协调费所有内容(清单中列明具体工程量的拆除内容除外)。此项费用按一项列5万元入土方工程分部分项工程量清单,投标人自行勘察现场,综合考虑自行报价,中标后不予调整。

2、各类杆管线物探、迁改、临时加固及保护:施工单位必须采取物探及开挖探沟等方案,调查周边管线埋设状况,避免对已埋雨、污水、供水、供电、燃气等管线造成破坏,地上、地下各类管线物探、迁改、临时加固及保护等所需费用。管线迁改、加固及保护方案需经设计、监理、建设单位、产权单位确认后方可实施。此项费用按一项列5万元入土方工程分部分项工程量清单,投标人自行勘察现场,综合考虑自行报价,中标后不予调整。

3、导流、围堰:管涵、沟塘、道路、桥梁等施工时需充分考虑导流和围堰措施,完工后及时拆除清理、多余的垃圾清运;此项费用按一项列入桥梁工程分部分项工程量清单,投标人自行勘察现场,综合考虑自行报价,中标后不予调整。

4、亮灯费:项目移物权单位交前、所发生的一切照明产生的费用,由中标人支付,包括不限于电费、维护费、看管费等全部费用;按照120万元计入专项工程分部分项工程量清单中,一次性包死,投标人自行勘察现场,自行考虑报价。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有最终版定稿图纸,清单控制价编制以上传系统最终定稿图纸为准,具体详见图纸目录。

五、总承包服务费:/

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

七、业主提示:

1、土石方问题: 弃土运距、弃土点及外借土运距、借土点(包括取土场清表、便道、取弃土点平整、保洁费、运输通道等)等由投标人自行踏勘现场,综合考虑,自行报价,含土源费、渣土费(渣土外运涉及的许可证办理、运输证件办理等一切费用)、市容部门办理证照等所有相关费用,中标后不再作签证调整,并确保验收移交。借、弃土点由施工单位自行解决。场内外弃土须随挖随运,不得堆放于施工现场,同时必须满足肥西县文明创建及防治扬尘污染相关规定。

2、路堑高边坡、沟槽深基坑支护,施工围堰、导流等方案,由投标人自行或委托有资质单位进行设计(或施工方案),设计及施工方案需报经建设单位、监理单位、相关主管部门批准(含专家论证、审图等)后方可实施。投标人在投标报价时慎重考虑报价,报价包括支护,施工围堰、导流方案实施费用和专家论证、审图及保证金等一切相关费用在内。在施工中需充分考虑施工的安全性和周边住户、建筑(构筑物)安全,采取相应的工程措施(如钢板桩等),所产生费用,清单控制价不再单独列项,费用由投标人在投标报价中综合考虑,结算时不再调整。

3、路面保洁:工程完工后根据甲方通知及时开放交通,在开放交通至路面保洁移交市容管理部门期间,路面保洁由施工方负责,清单控制价不再单独列项,费用由投标人在投标报价中综合考虑,结算时不再调整。

4、工程竣工测绘:工程竣工测绘由建设单位认可的第三方进行,项目红线内随道路建设的水、电、气等所有管线测量由中标人在项目开工后一个月内,按照合肥市地下管网建设管理办公室要求委托管线测量。清单控制价不再单独列项,费用由投标人在投标报价中综合考虑,结算时不再调整。

5、在施工过程中如下内容须经招标人确定后方可实施,投标人在报价时要充分考虑,决算时不予调整。包括但不限于:护栏样式、规格、材质;树池石的样式、尺寸、材质;生态护坡块的样式、尺寸、材质。

6、本工程水稳层、沥青所用碎石、石粉等均需经监理、业主单位同意后方可实施。

7、新建、改建雨、污水及其他管道(含水、电、气及综合管线等)覆土厚度不能满足要求(进入路面结构层)的均用C20砼包管,所有管道覆土厚度不能满足要求(进入路面结构层)的均用C20砼包管,上述费用含在综合报价中,投标人须充分考虑,不单独计算费用,决算时不予调整(图纸已设计混凝土包管且清单已列入工程量的雨污水管道包封,不在本条所指范围内)。

8、土方计算参照土方断面图及施工图设计说明,根据现场情况,工程量一次性包死,投标人须充分勘察现场综合考虑,决算时不予调整(设计变更除外)。

9、投标人须积极配合路幅内各种管线施工,严格按照招标人要求做好各项配合工作,其费用列入综合报价中。费用含在综合报价中,不单独计算费用,中标后不予调整。

10、本项目必须使用全密闭新型环保智能建筑垃圾运输车,新型车辆必须符合《建筑垃圾运输车技术条件》要求,具备箱体自动强制全密闭功能、良好的安全防护功能、完善的智能管控功能和汽车尾气排放标准达到国IV的要求。该费用含在综合报价中,投标人须充分考虑,决算时不予调整。

11、因交通组织方案需设置限高架、大型标志牌、小型引导标志牌、隔离护栏、满屏移动信号灯、多项位移动信号灯、反光锥桶、太阳能爆闪灯等各种设备(各种规格)必须满足交通组织需要,必须满足交通管理部门和招标人过程中的具体要求(包括施工期间的日常维护、更换),该费用均含在综合报价中,投标人须充分考虑,不单独计算费用,决算时不予调整。

12、投标人在其投标报价中充分考虑到材料、人工、设备价格升降等因素,中标后不得因此原因提出工期及费用索赔。

13、施工期间标段内所有井窖的覆盖保护、施工范围内的各类检查井(除合同内新建排水等)覆盖保护,清单不单独列项,投标人自行勘察现场,综合考虑自行报价,中标后不予调整。

14、现状水系保通、管(渠)疏通及扩挖:施工范围内因施工造成现状水系破坏,需考虑其临时截流、引流等相关措施确保现有水系畅通,需对现状管道进行疏通、沟渠清淤扩挖等施工。对施工范围内损坏的给排水、强弱电等管井进行维修,其维修、更换需满足相关规范要求。清单不单独列项,投标人自行勘察现场,综合考虑自行报价,中标后不予调整。

15、新旧管线衔接:施工范围内新建排水(雨水、污水)、交通、照明等各类管线与沿线交口既有管线无缝衔接,内容主要包括原有井壁凿洞,新旧管接口、破除、接缝衔接、加固处理,施工涉及到的道路破复及绿化移植恢复由中标人负责,需满足相关规范要求等。清单不单独列项,投标人自行勘察现场,综合考虑自行报价,中标后不予调整

16、施工水电接引,包括自来水开口、接引、自发电、供电报装、变压器架设等全部内容。清单不单独列项,投标人自行勘察现场,综合考虑自行报价,中标后不予调整

17、交通封闭和引导,道路全线安装封闭围挡,封闭材料、封闭形式及安全性均需符合相关文件要求,并应做好行人、社会车辆的通行、交通警示、疏导工作,在相关路口须按交警部门的要求设立警示牌、导向牌、公示牌、太阳能信号灯、临时照明等。同时,根据合肥市有关文件要求或业主需要,施工期间必须保证围合的完整性,采用全封闭围挡,自带喷淋系统满足合肥地区安全文明施工标准,并按要求张贴宣传广告及标语相关费用均需考虑到投标报价中。清单不单独列项,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,中标后不予调整。

18、管道CCTV检测,包括施工全部管材检测工作,清单不单独列项,投标人自行勘察现场,自行考虑报价。

第二部分 :设计文件及技术补充说明

一、桥梁工程

1、桩基是否设置声测管?如设置,请明确做法。

回复:设置;详见桥梁补图《桩基声测管构造图(桥施-34)》。

2、桥面防水层材料是什么?

回复:二阶反应型防水材料,详见施工图设计说明。

3、石材饰面只有1厘米厚,是否按图计入?

回复:将石材饰面厚度1厘米调整为2厘米,面积不变。

4、桥梁预制场地,清单按照500平方米考虑,具体由投标人自行踏勘现场综合考虑报价,此费用一次性包死,标后不予调整任何费用。

二、道路工程

1、补铺结构是否还要计入?

回复:计入。

2、补铺结构做法中的防裂土工布,具体技术参数无,请明确。

回复:防裂土工布技术指标如下

单位面积质量,/平方米

500±30

备注

厚度,毫米≥

3.6

断裂强度,千牛/米≥

16.0

纵横向

断裂伸长率,

25100

幅度,偏差,

-0.5

CBR顶破强力, 千牛≥

2.7

撕破强力, 千牛≥

0.42

纵横向

等效孔径00),mm毫米

0.070.2

垂直渗透系数,厘米/

K×(1010)

K=1.09.9

3、补铺结构做法中的自粘式防裂贴,具体是什么材料?请明确。

回复:4毫米高分子聚合物防裂贴,由沥青基的高分子聚合物、高强抗拉胎基、耐高温并与沥青相容的高强织物复合而成。

4、树池做法道路大样和绿化图纸大样矛盾,请明确以哪个为准?

回复:以绿化图纸大样为准,仅计树池侧石及基础,树池内其他种植土、盖板等均不计。

5、所有补铺结构,是否应该都要考虑原道路破除?破除结构层及厚度是否同新建道路?

回复:是,结构层及厚度同新建道路。

6、绿化带中的铺装做法无,是否同人行道铺装?

回复:是。

7、沟塘清淤面积、深度无,相关工程量无,工程量无法计算。

回复:详见“路施-26道路工程量表”中“沟塘清淤工程量”。

8、护坡是浆砌护坡还是植草护坡,图纸标注2种做法。附图如下;

回复:0-50厘米段为植草防护,50厘米以下部分为浆砌片石防护。

9、挡车柱数量无,请提供。

回复:86处。

10、现状高压燃气保护措施,平面图无标注,图示提供工程量为100m,是否按照100米计入本次清单?

回复:按100米计入。

11、沿线边坡防护范围为K1+560~K1+652,具体详见平面图,平面图未表达,H值具体多少,工程量无法计算,请明确。

回复:护坡长度92米,H5米。

12、半填半挖段,平面图无具体表达,土工格栅工程量无法计算,请提供。

回复:沟塘清淤3225平方米,半填半挖段土工格栅总工程量按5430平方米计。

13、纵向填挖交界处理(土质路基段),平面图无具体表达,土工格栅工程量无法计算,请提供。

回复:纵向填挖交界段土工格栅总工程量按8680平方米计。

14、植草防护做法是什么,是什么苗木种类、密度等具体做法无?

回复:喷播植草。黑麦草(冷季草),百慕大(暖季草),百喜草(暖季草)混播。混播比例622

15、图纸中人行道面层为60厚花岗岩面砖,未明确材料具体品种,规格。盲道砖是否也是花岗岩盲道砖?请设计单位明示。

回复:花岗岩品种和规格与当地常用规格一致,采用芝麻灰,盲道砖采用花岗岩材质。厚度改为50厚,规格按照《肥重建【2017139号》

16B型路牙石规格改为95*36*15cm厘米,所有侧石种类,颜色与现状保持一致

17、机动车行车道做法,沥青厚度修改为8cmAC-25(C)粗粒式沥青混凝土+6厘米中粒式沥青混凝土AC-20(C)(SBS改性沥青)+4cmAC-13(C)细粒式SBS改性沥青混凝土;其他不变。

三、排水工程

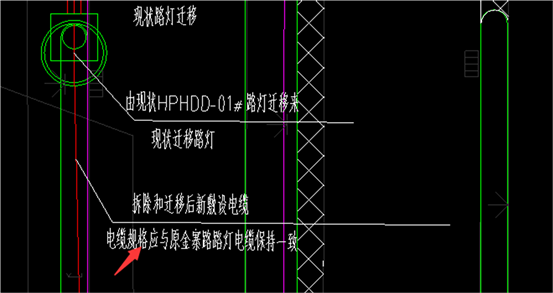

1、下图所示位置,标注为“已设计”是否不计入?附图如下:

回复:是

2、排水管计入到哪个井?K0+450非检查井部位,现场已经完工的应该是到某个井。

回复:现状雨水已施工至井(东西雨)12,污水已施工至井污11

3、沉泥井是哪个井?图纸无标注。

回复:污-21井为沉泥井

4、东雨-15-1井是否在本次招标范围内?

回复:是

5、-14-2井是否在本次招标范围内?

回复:是

6、雨水连接管,图纸设计说明“  雨水口连接管采用180°砂石基础及承插式橡胶圈接口,参照标准图06MS201-1,页21,混凝土满包封,具体做法见图纸。”,请明确是采用180度砂石基础还是混凝土包封?图集是120度混凝土包封。

回复:参照标准图06MS201-1,页21,混凝土满包封.

7、八字出水口是否混凝土?图集是浆砌或者混凝土出水口。

回复:混凝土

8、塑料管和钢筋混凝土管是否均为:管顶上50厘米以下及胸腔部分采用中粗砂回填,管顶上50厘米以上——路基处理底部采用6%灰土回填?

回复:是

9、塑料排水管垫层本次招标按照100毫米计入还是200毫米计入?(图集说明一般土质100毫米,软土200毫米)

回复:100毫米

10、钢管外设混凝土套管,设计说明为DN500,大样图为DN400,请明确以哪个为准?

回复:大样图

11、超深污水检查井做法参考图集哪页?请明确。

回复:污水检查井采用超深井,做法参见06MS201-3P21,必须将图集中盖板加厚80毫米、盖板钢筋提高一档、盖板混凝土采用C30,墙厚加厚50毫米,墙钢筋提高一档。

12、沟槽土方是否可以利用?本工程哪些土方可以利用,哪些不能利用,全部外弃?

回复:沟槽土方考虑利用,清表土方及其他土方按照全部外弃考虑。

13、雨水管对应的检查井规格无,请明确每个井的规格,图纸未标注。

回复:

D1000管子--直线型用1600*1200,三通型用1800*1800,四通型用2000*1800

D1200--直线型用1800*1200,三通型用2200*2200,四通型用2600*2200

D1400--直线型用2000*1200,三通型用2600*2600,四通型用3000*2600

DN1600--直线型用2400*1200,三通型用3000*3000,四通型用3600*3000

14、现状雨污水检查井废除做法是什么?(K0+80~206段涉及拆除)

回复:拆除外运,拆除后井部位挖深在道路结构层以下采用6%灰土回填。

15、检查井井盖均为“五防”宽边井盖。

16、本项目设置临时道路,详见临时道路方案。

四、照明工程

1、照明配电柜AL12电源引自就近变压器,请提供变压器位置?

回复:本次设计道路为新建道路,应新建变压器。焊接钢管DN100及电力电缆YJV22-4X95暂定2000米计入,焊接钢管DN100采用C20砼包封,厚度25厘米计入。

2、请明确新建路灯、中杆灯基础尺寸?

回复:路灯基础尺寸为0.7米×0.7米×1.8米,中杆灯基础尺寸为1.0米×1.0米×2.8米。

3、请补充新敷设电缆、配管规格型号?

回复:电缆和配管型号规格暂定为VV-0.6/1kV (5×25) PE75,最终以开挖后确定的电缆和配管型号规格为准,具体按实结算。

五、智能交通工程

1、智能交通监控系统是否全部计入本次范围?

回复:仅计基础及预埋。

2、智能交通监控系统中拉管位置图中为明确,请设计补充?

回复:不在本次范围,现在为过路钢管,不需要拉管。

招标人名称:肥西县城乡建设投资(集团)有限公司

地址:肥西县上派镇

联系人:张工

联系方式:19942452330

招标代理:安徽诚信项目管理有限公司

地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

联系人:张工

联系方式:0551-66223672

2021426

三、附件

      答疑发布日期:2021年04月26日

附件:2021BFEGZ00663-项目招标补疑2.pdf
