您现在的位置: 首页 >> 答疑变更 >> 安徽公共资源交易集团项目管理有限公司 >> 工程
一、原公告主要信息
原项目名称: 合庐产业新城龙桥路等8条市政道路工程施工
原项目编号: 2021BFNGZ02010
原公告日期: 2021年09月14日
二、公告内容(更正事项、内容及日期等)
合庐产业新城龙桥路等8条市政道路
工程施工-4标段
招标文件补疑1
(项目编号:2021BFNGZ02010-4)
各投标人:
重要提示
1、本次招标项目的最高投标限价随本次补疑一同发放,请投标人及时下载、查看。
2、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【2018】13号)和《关于合肥市建设工程人工价格信息发布及计价应用工作的通知》(合造价【2021】8号),其中定额人工费参与取费、取税,人工信息价相对于定额人工单价增加部分 26.3 元只计取税金。
3、本工程取费按“ 市政 工程取费标准”中“ 道路、排水、桥涵工程 ”的费率计取;其中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。
现对本项目招标工程量清单、最高投标限价编制作出如下补充:
第一部分:招标需求
一、招标范围:
本项目分为四个标段,本标段为第4标段,包括南外环路和经三路。南外环路(经二路-星夜大道),桩号自K0+546.693至K3+240.984,全长约2.694公里;经三路(汤池大道-北外环),桩号自K0+250.081至K2+358.268,全长约2.108公里;主要施工内容为:道路工程、雨污水工程、桥涵工程、交通工程、照明工程、泵站工程等,除特殊说明外,图纸设计范围内的所有内容,均按图计入。
1.
大型土石方工程:包含各专业工程土方开挖、回填、余方弃置、缺方借土挖运等;
2.
道路工程:包含地基加固、机动车道、非机动车道、人行道、人行过街、公交站台铺装、盲沟、护坡、老路面铣刨衔接等;
3.
桥涵工程:包含桥梁及涵洞设计图纸设计范围内全部施工内容;
4.
排水工程:南外环路排水范围为雨水施工范围为西侧起点自检查井南雨-1至终点检查井南雨-65;污水施工范围为西侧起点自检查井南污-1至终点检查井南污-58;工程内容为雨污水检查井、雨污水管、雨水口、污水顶管、工作井和接收井、八字出(进)水口等图纸设计范围内全部施工内容。经三路排水范围为雨水施工范围为北侧起点自检查井经三西雨-1至终点检查井经三西雨-53,经三东雨-1至终点检查井经三东雨-51;污水施工范围为北侧起点自检查井经三污-1至终点检查井经三污-43;压力污水施工范围为北侧起点自检查井经三污压-1至终点检查井经三污压-28;工程内容为雨污水检查井、阀门井、排气井、排泥井、雨污水管、污水压力管、雨水口、污水顶管、工作井和接收井、八字出(进)水口等图纸设计范围内全部施工内容;
5.
照明工程:设计图纸施工范围内管道预埋、手孔井、电缆敷设、杆件基础,灯杆灯具、配电箱采购安装等所有内容;
6.
监控信号工程:设计图纸施工范围内信号控制系统、电子警察综合系统、高清监控系统、管线手井及设备等所有内容;
7.
标志标线工程:设计图纸施工范围内交通标志牌、交通标线等所有内容;
8.
泵站工程:经三路泵站工程设计图纸施工范围内含一体化泵站(水泵、筒体及水泵配套设备,含格栅、扶手、扶梯、盖板等泵站附属设备,含控制柜及PLC控制系统、泵站配套的视频监控系统、配套电气等)、泵站结构沉井、阀门接收沉井、顶管、硬质路面、围墙大门,并建设道路自泵站大门顺接至龙桥路机动车道等所有内容;
图纸已设计,但不计入本次招标范围的有:
(1)
设计图纸第一册,道路工程,公交站亭不在本次招标范围;绿化分隔带和树池内的种植土、基肥、碎石垫层、树池盖板、苗木不在招标范围内。
(2)
设计图纸第三册,给排水工程,给水专业和中水专业不在本次招标范围;
(3)
设计图纸第六册,照明工程,照明一体式箱变、10kv进线、配电箱进线不在本次招标范围;照明箱变、基础、围栏不在范围。
(4)
设计图纸第七册,管线综合工程,雨水专业和污水专业已在对应专业图纸内设计,其他给水、电力等管线不在本次招标范围。
二、暂定项目:
(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算:
1.
d400水系沟通管铺设:管道采用Ⅱ级钢筋混凝土承插管,橡胶圈接口,180°砂石基础,沟槽回填采用4%灰土。本项综合单价包含土方挖运、管道基础、抛石挤淤、管道安放、接口、回填、试验等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 360 m,列入“南外环路排水工程”工程分部分项清单中。
2.
砖砌八字进(出)水口:d400水系沟通管砖砌进出水口参见图集《排水管道出水口》20S517,本项综合单价包含土方挖运、 Mb12.5 砂浆砌筑Mu20 混凝土砌块砖、砼基础、砼帽石、砂浆抹面、回填等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 8 座,列入“南外环路排水工程”工程分部分项清单中。
3.
1.2*1.2m隐形井盖:给水、电排、三网、雨污水等处位于人行道或广场铺装范围内时设置隐形井盖,本项综合单价包含304不锈钢板制安、钢筋制安、砼浇筑、井盖安装等全部工作内容;隐形井盖样式需符合建设单位要求,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 215 座,列入“南外环路排水工程”工程分部分项清单中。
4.
现场挖土及外弃量:本项目暂定现场开挖及外弃土方工程量,用于但不限于路基回填、沟通处理等道路处理范围内。本项综合单价包含开挖、装车、运输及土源费用、保洁费、修建运输通道、路政、环保部门征收的等一切费用,南外环路按暂定工程量 8940 m³,列入“南外环路土石方工程”工程分部分项清单中。
5.
灰土回填量:回填土方按照4%灰土集中拌合后回填,,用于但不限于路基回填、沟通处理等道路处理范围内。本项综合单价包含开挖、装车、运输及土源费用、保洁费、集中拌合厂、修建运输通道、路政、环保部门征收的等一切费用,南外环路按暂定工程量 6050 m³,列入“南外环路土石方工程”工程分部分项清单中。
6.
D600水系沟通管铺设:管道采用Ⅱ级钢筋混凝土承插管,橡胶圈接口,180°砂石基础,沟槽回填采用4%灰土。本项综合单价包含土方挖运、管道基础、抛石挤淤、管道安放、接口、回填、试验等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 400 m,列入“经三路排水工程”工程分部分项清单中。
7.
砖砌八字进(出)水口:d600水系沟通管砖砌进出水口参见图集《排水管道出水口》20S517,本项综合单价包含土方挖运、 Mb12.5 砂浆砌筑Mu20 混凝土砌块砖、砼基础、砼帽石、砂浆抹面、回填等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 8 座,列入“经三路排水工程”工程分部分项清单中。
8.
D1500水系沟通管铺设:管道采用Ⅱ级钢筋混凝土企口管,橡胶圈接口,180°砂石基础,沟槽回填采用4%灰土。本项综合单价包含土方挖运、管道基础、抛石挤淤、管道安放、接口、回填、试验等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 60 m,列入“经三路排水工程”工程分部分项清单中。
9.
砖砌八字进(出)水口:d1500水系沟通管砖砌进出水口参见图集《排水管道出水口》20S517,本项综合单价包含土方挖运、 Mb12.5 砂浆砌筑Mu20 混凝土砌块砖、砼基础、砼帽石、砂浆抹面、回填等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 2 座,列入“经三路排水工程”工程分部分项清单中。
10.
1.2*1.2m隐形井盖:给水、电排、三网、雨污水等处位于人行道或广场铺装范围内时设置隐形井盖,本项综合单价包含304不锈钢板制安、钢筋制安、砼浇筑、井盖安装等全部工作内容;隐形井盖样式需符合建设单位要求,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 168 座,列入“经三路排水工程”工程分部分项清单中。
11.
现场挖土及外弃量:本项目暂定现场开挖及外弃土方工程量,本项综合单价包含开挖、装车、运输及土源费用、保洁费、修建运输通道、路政、环保部门征收的等一切费用,经三路按暂定工程量 11450 m³,列入“经三路土石方工程”工程分部分项清单中。。
12.
灰土回填量:回填土方按照4%灰土集中拌合后回填,本项综合单价包含开挖、装车、运输及土源费用、保洁费、集中拌合厂、修建运输通道、路政、环保部门征收的等一切费用,经三路按暂定工程量 8750 m³,列入“经三路土石方工程”工程分部分项清单中。
(二)按照业主要求,本项目暂列金额暂列金额:无。
(三)执行暂估价的材料、设备、专业工程及其金额:无。
三、按项列入清单的内容,标后不予调整:
以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。
1.
施工水电接引:水电接引费用(包含临时变压器及临时水表的购买及架设、报装费以及与供电、供水部门协调开通、下火以及报装期间、水电接引完成之前的发电机发电等一切费用),投标单位自行踏勘现场后,自行架设,水电接引方案必须符合临时用电相关要求及招标人同意后才可以实施,建设单位会同监管部门定期检查,所涉及的费用按一项列入南外环路土石方工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。
2.
地上、地下杆管线加固、迁移及保护:包含施工范围内地上、地下杆管线加固、迁移及保护(含强弱电、通讯、供水、燃气、供热、排水等杆管线),具体加固、迁移及保护方案由投标人自行踏勘现场后确定,满足相关产权单位、建设单位、设计单位及监理单位要求。清单控制价按一项8万元分别列入南外环路和经三路的土石方工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。
3.
围堰、筑岛、导流、排水、降水等:具体做法投标人结合实际需要,参照设计图中相关做法,报价含填筑、拆埋设、抽排水等全部工作内容,所涉及的费用按一项分别列入南外环路和经三路的土石方工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。(南外环K2+776桥梁围堰清单控制价编制按照3500m³考虑,投标人综合考虑报价,包括填筑及拆除,后期不做调整;明排水按3500立方考虑,槽坑排水按2000立方考虑;K2+776桥梁施工导流清单控制价编制按照埋设Ⅱ级D2000钢筋混凝土企口管28米,投标人综合考虑报价,后期不做调整;南外环道路护坡沟塘段围堰清单控制价编制按照3900m³考虑。经三路K1+356桥梁围堰清单控制价编制按照1693.38m³考虑,投标人综合考虑报价,包括填筑及拆除,后期不做调整;明排水按3200立方考虑,槽坑排水按2100立方考虑;K1+356桥梁施工导流清单控制价编制按照埋设Ⅱ级D2000钢筋混凝土企口管62米,投标人综合考虑报价,后期不做调整;经三路道路护坡沟塘段围堰清单控制价编制按照1800m³考虑)
4.
现状10KV电力杆线迁改:杆线迁改长度约400m,具体需迁改工作量依据实际需要进行开展,具体加固、迁移及保护方案由投标人自行踏勘现场后确定,满足相关产权单位、建设单位、设计单位及监理单位要求,清单控制价按一项10万元,列入南外环路土石方工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。
四、补充图纸及修改图纸的说明:
本工程在第一次发放图纸后,有补充图纸。具体详见图纸目录。
五、
总承包服务费:无。
六、
温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。
1.
1.施工范围内需拆除的工程包含各类附属结构物、建筑物、临时便道、便桥、箱涵、挡墙、花池、给排水管道拆除及回填、管道基础、雨水口、检查井、排水渠、过水涵洞、箱涵、电力工井、各类型路面、绿化带、侧石、杆线及基础、设备基础、伐树、各类树根等及施工范围内不可预见的其他拆除(清单中列明的拆除工程量除外)及清运(含现场遗留建筑垃圾、生活垃圾清运等),原有设施按照业主要求拆除以后能利用的应保护性拆除,运至业主指定地点并移交给产权单位保管,报价需含拆除(开挖)、破碎、集中、现场清理、装车、运输至弃土点、弃土点整理等一切与此相关的费用,清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
2.
沿线居民、单位的通行便道及周边其他通行便道等费用,包括新建、维护管理、拆除弃置等,便道做法须满足招标人要求。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
3.
新建排水接现状排水管网:新建排水管道与现状排水管网衔接,包含管道沟槽土方挖、填、弃、检查井井壁开孔、修复及接头处构筑物拆除等全部工作内容,该项费用不再单独列项,投标人投标报价时需考虑该部分风险,此部分费用综合考虑在投标报价中,中标后不予调整。
4.
施工范围内涉及部分原有井(含强弱电、排水、通讯、供水、燃气、中水、供热等)的升降、加固,以及井盖的更换费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
5.
因施工造成的部分既有绿化、道路、人行道、综合管线等破坏恢复发生费用,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
6.
因施工需要,需对现状苗木进行迁移,迁移至业主单位指定位置,含起挖、运输、栽植、养护等费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
7.
本项目各专项施工方案设计评审论证等相关费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
8.
本项目实施期间的迎检、庆典等活动,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。
9.
土方计算参照土方断面图及施工图设计说明,根据现场情况,工程量一次性包死,投标人须充分勘察现场综合考虑,结算时不予调整(设计变更除外)。设计测绘地貌与施工现状地貌可能存在有细微差异,请投标人自行踏勘现场。投标人中标后不得因设计测绘地貌与施工现状地貌有差异要求变更。
10.
桥梁、桩基、边坡、基坑等施工监测、观测费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,中标后不予调整。
11.
施工单位在进行桩基、围墙等施工之前应对相关位置的地下管线进行复探,无误后方可施工,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。
12.
水土保持监测及水土保持验收报告的编制费用:施工单位需委托相关单位完成水土保持监测及水土保持验收报告的编制,在施工期间配备具有水土保持专业监理资格的工程师。需满足水土监管相关要求包括但不限于环保监测、环保验收等。由水土保持产生的监测、验收等所有费用,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。
13.
清淤疏通:现状雨、污水管道清淤疏通,包含红线范围内现状保留利用的雨、污水管道清淤疏通(必须保证排水通畅)、检查井清淤疏通、排水导流等(满足验收要求),报价含现状管道、检查井清淤疏通、外运等工作内容,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
14.
交口标线顺接、完善:投标人需按照图纸设计进行顺接、完善,满足业主及交通管理部门要求,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
15.
顶管、拖拉管施工时向相关主管部门办理申请、行政缴费等所有一切相关的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
16.
在施工期间须针对周边居民、厂区排水进行接引,保证施工期间的正常排水,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
17.
管网过河段河道护坡开挖、恢复等费用,该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
18.
石灰土拌和场地、混凝土预制构件预制场地,灰土集中拌合、预制构件集中预制运至现场运距等由投标人自行勘察现场确定,并在投标报价中综合考虑,清单不再单独列项,结算时不再调整。
19.
本项目交通监控设备用房内装修,面积约20平方米,内容包含室内装饰、空调、通风、监控、照明等,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
20.
所有工程质量检测、监测(除第三方检测),所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
21.
管道砼加固、保护处理费用:在车道下管顶覆土小于0.7米,在人行道下小于0.6米时进行加固处理,基础做法参见图集04S516-11,此项费用投标人自行踏勘现场,熟悉招标资料,该项费用不再单独列项,投标人投标报价时需考虑该部分风险,此部分费用综合考虑在投标报价中,中标后不予调整。
22.
堆载预压:为有效控制桥台、道路、路堤衔接处及涵洞处工后沉降,可适当延长路基填筑工期,在台背、箱涵路堤填筑完成后进行堆载预压,预压期不少于3个月,并建议宜预留一个雨季的沉降期;投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
23.
桥涵铭牌在本次招标范围,具体样式、材质、做法等后期由建设单位明确,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
24.
现状沿线需拆除及恢复的门卫房、大门均在本次招标范围内,需按原状恢复满足使用单位要求,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
25.
各专业所有挖方,开挖过程中所遇淤泥、建筑垃圾、房屋基础、设备基础、地下障碍物等不利因素投标单位需在投标报价中综合考虑,清单不再单独列项,结算时不再调整。
26.
路基处理反挖土方外侧三角区的开挖和回填工程量,投标单位需在投标报价中综合考虑,清单不再单独列项,结算时不再调整。
27.
土石方工程中暂定量综合单价需要与其它不暂定的土方综合单价保持一致,不允许不平衡报价。
第二部分
:设计补充说明
Ø
南外环路、经三路大型土石方工程
1.
本工程开挖的土方是否考虑利用?
答复:本项目土方开挖、运输及运距:
(一)本项目按全挖全弃方案计算。
(二)投标人自行踏勘现场并结合项目周边取、弃土点情况以及管理部门相关要求,综合考虑报价,费用包干,中标后不予调整。
(三)本项目土方运输中产生的涉及渣土消纳处置、土场费、土源费、保洁费及相关管理部门收取的管理费等所有费用均由投标人自行考虑并含在投标报价中,中标后不得以任何理由提出索赔。
Ø
南外环路-道路工程
1.
南外环路,请设计明确是否有“人行道树池”?如有,请提供“人行道树池”图纸和数量?
答复:(1)有“人行道树池”;(2)树池大小长宽深1.6*1.6*1.6米共计680个,条形树池大小长宽深13.6*1.6*1.6米共计23个,详见树池大样图;(3)1.6*1.6*1.6米方形树池盖板不做,仅做树池侧石。
2.
南外环路,请设计提供新老路面“柔性搭接”的长度?请设计提供新老路面“刚柔搭接”的长度?
答复:柔性搭接长度208m,无刚柔搭接,此数量仅供参考。
3.
南外环路,请设计提供“花岗岩挡车柱”的个数,用于清单工程量编制?
答复:挡车柱200个,此数量仅供参考。
4.
南外环路,“空心六角块构件生态护坡(一)”护坡采用12-15cm厚C35空心六角块砼构件,请明确预制块护坡具体厚度?
答复:15cm,混凝土强度等级为C25。
5.
南外环路,“设计说明,第10页,原则上一般路段采用植物防护详见景观绿化设计”
,请设计明确植物防护是否在本次招标范围?如在,请提供植物防护种类和工程量?
答复:植物防护纳入景观绿化设计范围。
6.
道路两侧植草护坡是否在本次招标范围内?若是请明确范围及植草护坡做法?
答复:植草护坡本次招标范围为预制块护坡范围,植草护坡做法为撒草籽(狗牙根、黑麦草、白三叶、二月兰草籽混播,狗牙根30g/m2,其他共10g/m2);养护等级、年限按:一级养护,成活期养护1个月,保存期养护3个月,日常管理养护9个月。
7.
南外环路,“L1+900-K2+110远期道路平面图/2021-SZ2-08-C-01”,老合铜路远期改造是否在本次编制范围?
答复:老合铜路远期改造不在本次编制范围。
8.
南外环路,“道路平面设计图(六)/2021-SZ2-08-C-01”,现状老合铜路交叉口位置,面层铣刨后罩面,请设计明确罩面的沥青混凝土样式和厚度?
答复:上面层铣刨后与新建部分上面层整体摊铺,罩面采用4cmAC-13(C)细粒式SBS改性沥青混凝土(I-D)。
9.
南外环路,“道路平面设计图(六)/2021-SZ2-08-C-01”,现状老合铜路交叉口位置,现状绿化带破除后,改建为人行过街铺装和机动车道?请设计明确人行过街铺装是否参照“路面结构设计图”中人行道路面结构做法?请设计明确绿化带改建为机动车道是否参照“路面结构设计图”中路面结构二做法?
答复:现状老合铜路绿化带破除后,改建为人行过街铺装,无改建机动车道(车辆右进右出),人行过街铺装结构同人行道路面结构。
10.
南外环路,“道路平面设计图(七)/2021-SZ2-08-C-01”,请设计提供海绵树池的图纸?
答复:D型路缘石见路缘石构造大样图(一),树池大样见附图。
11.
南外环路,“道路平面设计图(九)/2021-SZ2-08-C-01”,顺接县道066的桩号长度是否为K3+240.984-K3+287.523?
答复:是的,K3+240.984-K3+287.523。
12.
南外环路,“路面结构设计图/2021-SZ2-08-C-01”,机动车道顶层细粒式沥青混凝土,碎石骨料是否采用玄武岩?
答复:是的,采用玄武岩。
13.
南外环路,“路面结构设计图/2021-SZ2-08-C-01”,路面结构二中6cmAC-20(C)中粒式SBS改性沥青混凝土(I-D)标注有0.4~0.6%抗车辙稳定剂,其他沥青混凝土面层是否有抗车辙稳定剂?如有,请明确抗车辙稳定剂所在的面层部位和含量?
答复:6cmAC-20(C)中粒式SBS改性沥青混凝土(I-D)有抗车辙剂,其他层不含抗车辙稳定剂。
14.
南外环路,“人行道盲沟大样图/2021-SZ2-08-C-01”,“条形树池设置详见绿化工程图纸为准”,请设计提供条形树池图纸?
答复:树池大样见附图。
15.
南外环路,“小型出入口大样图/2021-SZ2-08-C-01”,请设计明确C’型侧石是否为C型侧石?
答复:是的,C’型侧石为C型侧石。
16.
南外环路,“土方统计表”,现状水泥混凝土路面破除6800平方,清单编制按厚度0.5米考虑,投标人综合考虑报价?
答复:现状水泥混凝土路面破除厚度按0.6m考虑(20cm厚混凝土面层,40cm厚路基基层,含侧石拆除)。
17.
南外环路,“路基处理设计图(一)/2021-SZ2-08-C-01”,请设计提供路基级配碎石垫层设置的双向钢塑土工格栅面积?
答复:双向钢塑土工格栅256484.2平方,此数量仅供参考。
18.
南外环路,“人行道盲沟大样图/2021-SZ2-08-C-01”,请设计明确人行道盲沟是否沿人行道全线布置?排水专业图纸未见人行道盲沟的设计,请设计明确人行道盲沟的横向Φ150PE塑料连接管的总长度?
答复:人行道盲沟全线布置。Φ150PEHDPE双壁波纹管,连接管长度400米,此数量仅供参考。
19.
南外环路,“填挖方衔接段路基处理图/2021-SZ2-08-C-01”,请设计单位提供双向钢塑土工格栅的面积,用于清单编制?
答复:8200平方,此数量仅供参考。
20.
南外环路,“空心六角块构件生态护坡(一)/2021-SZ2-08-C-01”,请设计单位提供需护坡段的参数,用于计算护坡的面积;护坡参数包括桩号、坡底高程、坡顶高程?
答复:用于沟塘段,长度625m,高度2.5米,此数量仅供参考。
21.
南外环路,“桥涵台背路基处理/2021-SZ2-08-C-01”,桥台和暗涵台背过渡段采用8%灰土回填,与桥涵专业中图纸相矛盾,回填材料是否以桥涵专业图纸为准?
答复:桥台和暗涵台背过渡段回填以桥涵专业图纸为准。
22.
南外环路,“无障碍标牌大样图/2021-SZ2-08-C-01”,请设计明确混凝土基础是否为C25素混凝土?
答复:无障碍标牌并杆至附近交通杆件,计入交通工程。
23.
南外环路,“围堰设计图/2021-SZ2-08-C-01”,围堰素土填筑工程量按1000立方考虑,投标人综合考虑报价?
答复:沟塘段围堰高度3米,顶宽1米,底宽3米,长度650米,围堰土方填筑和拆除量为3900立方。
24.
路基处理设计图中说明人、慢车道水泥搅拌桩的水泥掺量建议值13%-14%,机动车道水泥掺量不小于15%,请明确本次水泥的具体掺拌量?
回复:水泥搅拌桩按两喷四搅考虑,空搅按设计实桩标高以上0.5m;人、慢车道水泥搅拌桩的水泥掺量按13%考虑,机动车道水泥搅拌桩的水泥掺量按15%考虑,箱涵水泥掺量参照机动车道水泥含量。实际用量按实验确定,投标人在投标报价中综合考虑,中标价不予调整。
25.
南外环路,道路绿化侧分带补充PE土工膜,做法结合排水图纸“下沉式绿带设计图”,PE膜增加底部工程量。
26.
路基处理,反滤土工布包边,一边4米,两边8米,道路全段做。
答复:是。
27.
绿化分隔带侧石开孔,安装拦污格栅,格栅中到中间距900mm。
答复:是。
28.
土工格室,是由强化的HDPE片材料,经高强力焊接而形成的一种三维网状格室结构。
答复:是。
29.
“路基处理设计图”,沟塘段排水清淤后填筑素土,填平至设计桩顶高程后进行水泥搅拌桩施工;该处回填工程量已包含在总回填工程量内,分别是4%灰土、6%灰土和未筛分碎石。
答复:是。
30.
道路全线土方情况:总挖方170528.33立方(其中沟塘和稻田清淤28232立方,清表挖土方142296.33立方)。总填方271745.02立方(其中未筛分碎石45748立方,6%灰土70114.68立方,4%灰土142675.56立方,绿化分隔带和路肩素土13206.78立方)。
答复:是。
31.
南外环路,“土方总量计算表”人行道盲沟的级配碎石回填,与“人行道盲沟大样图”砾石回填相矛盾?盲沟是否以“人行道盲沟大样图”为准?
答复:“土方总量计算表”的人行道盲沟的级配碎石回填不计取,盲沟以“人行道盲沟大样图”为准,盲沟清单已列项。
32.
道路路肩的素土回填,增加素土回填4390立方。
答复:是。
33.
南外环路“路基处理设计图/2021-SZ2-08-C-01”文字描述中“桩顶垫层30cm未筛分碎石中间及顶端布设一道钢塑土工格栅”,桩顶垫层30cm厚未筛分碎石即为“一般软基段路基处理标准横断面图”中未筛分碎石40cm找平,厚度为40cm。
答复:是。
Ø
南外环路-排水工程
1.
南外环路,综合管线沟槽回填及余土外运是否计入,若计入,其数量如何计入?
答复:给水中水不在本次编制范围,不考虑。
2.
南外环路,设计说明未提及闭水试验的相关说明,是否仅污水管道需进行闭水实验,请明确?
答复:仅污水管道需进行闭水实验。
3.
南外环路,请设计单位明确,路基填方段的沟槽土方开挖,是否先按路基填方至管顶0.5m后进行反挖?
答复:路基填方段的沟槽需填方至管顶0.5m后进行反挖。
4.
南外环路,污水管道采用球墨铸铁管,是否需要进行水压试验,请明确?
答复:不需要。
5.
南外环路,“第三册 设计说明”,第3页,“现状检查井改造”,请设计明确现状需改造检查井数量和部位?或者清单按一项费用考虑,10万元以内?
答复:现状检查井主要位于现状合铜路衔接处,建议清单按照一项费用计列。
6.
南外环路,“第三册 设计说明”,第4页,“灌溉边沟、水系倒虹井见结构详图”,请设计提供灌溉边沟、水系倒虹井结构详图?
答复:水系倒虹图纸中已标注,如上图。水系倒虹井做法参照同雨水矩形检查井做法。
7.
南外环路,“雨水平面设计图(三)”,南雨-13检查井南侧的雨水井未标注井编号,该检查井是否在本次招标范围?
答复:是,南雨-13检查井南侧的雨水井在编制范围。
8.
南外环路,“沉井止水帷幕一般布置图”,(1)灌注桩顶标高是否按检查井标注的自然地面标高?(2)灌注桩底标高是否按沉井刃脚标高往下一米?
答复:(1)灌注桩顶标高按图纸标注的标高。(2)灌注桩底标高按沉井刃脚标高往下1米。
9.

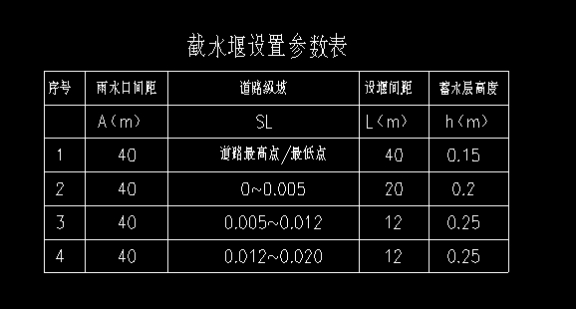

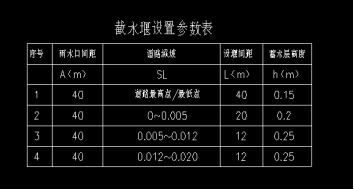

南外环路,“道路低影响开发断面设计图(二)”,请设计单位明确截水堰的布置间距?
答复:按照下表要求计列。。
10.
南外环路,“下沉式绿带设计图”,种植土层是否在本次招标范围?如在,请明确绿化专业种植土的配比要求?
答复:绿化本次不在招标范围,种植土和绿化一起招标。
11.
南外环路,“下沉式绿带设计图”,请设计明确纵向盲沟的软式透水管是否包裹透水土工布?
答复:包裹透水土工布。
12.
南外环路,“下沉式绿带设计图”,请设计明确砾石层用碎石还是砾石?
答复:砾石,粒径粒径Φ10~30。
13.
南外环路,“一般路段进水口、路缘石大样图”,请设计单位将排水专业内路缘石型号与道路专业内路缘石型号统一?
答复:侧石样式以道路为准;绿化分隔带侧石按开孔侧石考虑。
14.
南外环路,“一般路段进水口、路缘石大样图”,请设计单位明确“开孔路缘石”分为400mm和350mm两种高度,如何区分使用部位?
答复:开孔侧石样式以道路专业D型侧石为准,侧石高度400mm。
15.
南外环路,“雨水平面设计图(七)”,南雨-45#检查井未见雨水管支管,但是“雨水纵断面图(七)”标注有雨水支管;请设计明确南雨-45#检查井是否有支管?
答复:南雨-45#检查井有支管,不在南外环路施工范围线内,南外环路排水不用统计该处支管的工程量。
16.
南外环路,“南外环排水工程数量表”,请设计明确污水检查井是否参照图集皖2016S215选型?
答复:参照施工图说明中图集皖2016S215执行,所有工程数量表仅为表述阅读理解图纸使用,如与说明不符,以说明中为准。
17.
南外环路,“管道加固图”,请设计明确雨水口连接管过路段,混凝土加固完成后,沟槽采用何种材料回填至路床?
答复:同雨水管道,采用4%灰土回填至路床。
18.
南外环路,“溢流式雨水口、截水堰大样图(一)”,请设计明确截水堰侧石按尺寸90×15×40cm考虑?
答复:截水堰侧石的横截面尺寸12×40cm。
19.
南外环路,请设计提供混凝土边沟的图纸?

答复:混凝土边沟修改为砖砌边沟,做法按截屏附图。
20.
请明确球墨铸铁污水管防腐做法?
答复:外防腐采用喷锌0.15mm和管道刷沥青漆一遍;水泥砂浆内衬(执行GB/T17457-2009标准)。
21.
请明确排水工程数量表中四篦雨水口是否按2座双篦雨水口考虑?
答复:工程数量表中每座四篦雨水口按2座双篦雨水口统计考虑。
22.
设计说明覆土>4m时,采用Ⅲ级钢筋混凝土管,而量表中均为II级钢筋混凝土管,请明确以何为准?
答复:雨水管道统一按照II级钢筋混凝土管。
23.
南外环路,“第三册 设计说明,第3页”,“污水用球墨铸铁管管基至管顶以上三十公分采用中粗砂回填”,修改为180°砂石基础,管基至路基底范围内采用4%灰土回填。
答复:是。
24.
南外环路,污水的球墨铸铁管道,参照给水的球墨铸铁管道(K9)材质。
答复:是。
25.
南外环路,雨水八字式出水口为浆砌石材料。
答复:是。
26.
南外环路,当管道位于管桩段和红线外时,排水管道下做抛石处理,抛石的宽度同沟槽砂石基础宽度。
答复:仅在红线外管道需要做抛石处理,抛石工程量为850m3。
27.
请明确拉森钢板桩支护如何考虑?
答复:施工范围内雨污水管井需支护处采用拉森IV型钢板桩支护,钢支撑、围檩、土孔回填、细石混凝土、排水措施等方案由投标人自行考虑,满足施工规范要求,采用9m长拉森IV型钢板桩,支护总长度212米计入排水工程分部分项工程量清单中,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,工程量一次性包死,结算时不再调整。
28.
南外环路,临时排水渠是否需要植草护坡。
答复:护坡狗牙根30g/㎡,养护等级:一级,成活期养护1个月,保存期养护3个月,日常管理养护9个月。
29.
南外环路,排水设计说明第3页,“当管道位于路基处理方式为管桩段时,管桩与管桩之间采用 30 公分块石挤淤”,管桩修改为水泥搅拌桩。
Ø
南外环路-桥涵工程
1、
K2+776桥梁桥台承台钢筋构造图(二)中细部工程量显示混凝土等级为C30,主要工程数量表中显示承台混凝土等级为C40,请设计明确承台混凝土等级?
答复:为C30砼。
2、
K2+776桥梁桥台侧墙钢筋构造图,侧墙材料数量表中2#钢筋根数是否有误?
答复:应为42根。
3、
K2+776桥梁桥型布置图,图纸中显示16孔200电力排管、D300燃气管、18孔弱电管是否属于本次施工招标范围,请设计单位明确?
答复:不属于本次施工范围。
4、
K2+776桥梁防撞护栏构造图,道路段防撞护栏基础为防撞护栏基座加一个扩大基座,扩大基座是否配筋,若配筋,请设计明确钢筋工程量?
答复:道路段为素砼基础。
5、
K2+776桥梁防撞护栏构造图,单侧节段防撞护栏材料明细表中显示14米标准段及非标准段工程数量表,请设计明确非标准段长度?本工程64米防撞护栏标准段及非标准段护栏如何排布,请设计明确?
答复:可按标准段计量。
6、
K2+776桥梁桥台搭板钢筋构造图,桥头搭板立面布置显示搭板下施做36cm5%水泥稳定碎石及6%石灰土,桥台台后路基处理图,台后路基处理立面图显示搭板下施做36cm5%水泥稳定碎石及碎石土分层回填,请设计明确36cm水泥稳定碎石下具体回填材料?
答复:采用碎石土。
7、
K2+776桥梁挡墙一般构造图,B2型挡墙结构设计图中显示H为250~400cm,每节材料表中显示L=10m、H=4m,请设计明确挡墙具体总长度L及高度H?
答复:挡墙长度见《桥型布置图》,高度4m。
8、
K2+776桥梁外立面装饰构造图(一),挂板装饰钢筋图显示挂板钢筋为C12@100双网双向布置,请设计明确钢筋工程量?
答复:双层钢筋网12@100满布置,根据面积、间距计量。
9、

K1+593箱涵涵身钢筋构造图,斜涵一端斜布钢筋表中480*4镀锌钢板工程量为43372.04kg,请设计明确此项工程量?
答复:工程量为433.72kg
10、

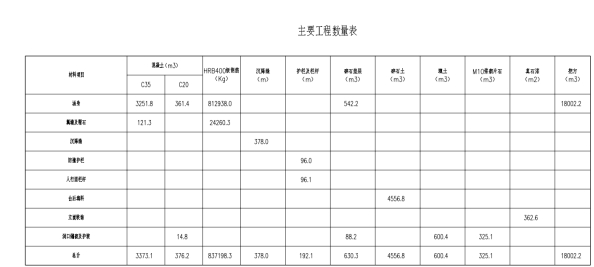

K1+593箱涵涵身钢筋构造图,经复核细部钢筋图汇总钢筋及混凝土工程量与主要工程数量表中涵身钢筋及混凝土量略有出入,请设计明确涵身钢筋及混凝土工程量?
答复:以主要工程数量表为准。
11、
K2+776桥梁围堰清单控制价编制按照3500m³考虑,投标人综合考虑报价(包括填筑及拆除),后期不做调整。K2+776桥梁施工导流埋设Ⅱ级D2000钢筋混凝土企口管28米,投标人综合考虑报价,后期不做调整。
答复:可以。
12、
K2+776桥梁外立面装饰构造图(一),请问桥梁装饰挂板是采用现浇还是预制?
答复:现浇。
13、
K2+776桥梁防撞护栏构造图,全桥一共设几处断缝?接线箱及盖板是否属于本次施工范围?一共几处?
答复:按照一侧4道考虑,接线箱也按照一侧4道考虑,设置在断缝处。
14、
K2+776桥梁防撞护栏构造图,基座内部设置的直径63及75塑料管是否沿基座通长布置?间隔5米埋设5cm(高)*10cm(宽)PVC管是否为间隔5米埋设直径5cm,长10cmPVC管?
答复:通长设置,间隔5米设置排水管规格为直径10cmPVC管,长50cm。
15、
K2+776桥梁上部结构典型横断面图,请设计明确桥梁沥青面层摊铺范围?
答复:桥梁沥青摊铺范围为搭板末端。
16、
K2+776桥梁挡墙一般构造图,右下角说明第五条挡墙基础需要处理至②层粉土夹粉质粘土,再分层回填级配碎石(分层每层厚度20cm)至挡墙基座,地基承载力不小于200KPa,请设计明确此部分具体基础处理厚度及回填级配碎石量?
答复:基础处理按照50cm考虑,回填50cm级配碎石。
17、K2+776桥梁部位的清淤及回填工程量是否已计入道路工程,请明确?
答复:桥梁部位清淤工程量未计入道路工程,清淤600m3,素土回填400m3。
18、桥梁、箱涵装饰未明确做法,请明确?
答复:喷涂仿石涂料面层:涂刷防潮底漆涂6mm厚1:0.3:2.5水泥石灰膏砂浆罩面压光,10mm厚1:3专用水泥砂浆打底、扫毛,刷3厚专用聚合物砂浆一道,底面刮糙或专用界面处理剂甩毛
Ø
经三路-道路工程

1、经三路与汤池大道交口边界线是否为下图箭头所致白色实线,请明确?
答复:是,现状汤池大道路面仅考虑上面层4cm铣刨恢复,2657.2m2。
2、根据现有道路工程图纸,无法确认树池间距,且树池侧石尺寸未明确,请明确?
答复:树池尺寸1.6x1.6x1.6m,数量520,尺寸详见附图;1.6*1.6*1.6米方形树池盖板不做,仅做树池侧石。
3、经三路,水泥搅拌桩是否按照两喷四搅考虑?
答复:水泥搅拌桩按两喷四搅考虑,空搅按设计实桩标高以上0.5m,水泥用量清单控制价按13%考虑,实际用量按实验确定,投标人在投标报价中综合考虑,中标价不予调整。
4、道路图纸中沟塘段护坡采用12-15cm厚C35空心六角块砼构件,请明确具体厚度,提供需护坡段的参数,用于计算护坡的面积;护坡参数包括桩号、坡底高程、坡顶高程?
答复: 15cm,混凝土强度等级为C25。用于沟塘段,长度220m,高程差为2m,坡度1:1.5;此数量仅供参考。
5、哪些部位为柔柔搭接?哪些为刚柔搭接?
答复:除广巢路、汤池大道交口为柔柔搭接外,其余均为刚柔搭接;柔性搭接183.1m,刚柔搭接76.25m。
6、挡车柱的工程量?
答复:240个,此数量仅供参考。
7、道路工程中路名牌为双面,无障碍标志牌为双面、并杆;无障碍标志牌是否为本为单面标志牌,双面放置,还是本身即为双面标志,请明确?
答复:单面标志牌,双面放置。
8、图纸道路平面设计图(七)中:路名牌、无障碍标志牌均与路灯杆并杆放置,无需标志杆、基础;与图纸路名牌大样图、无障碍标牌大样图中需要杆件、基础有冲突,请明确?
答复:按并杆计列。
9、经三路,“设计说明,第10页,原则上一般路段采用植物防护详见景观绿化设计”,请设计明确植物防护是否在本次招标范围?如在,请提供植物防护种类和工程量?
答复:纳入景观绿化设计范围。

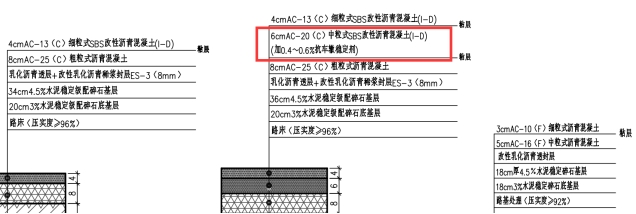

10、经三路,“路面结构设计图/2021-SZ2-08-C-01”,机动车道顶层细粒式沥青混凝土,碎石骨料是否采用玄武岩?
答复:是。
11、经三路,“路面结构设计图/2021-SZ2-08-C-01”,路面结构二中6cmAC-20(C)中粒式SBS改性沥青混凝土(I-D)标注有0.4~0.6%抗车辙稳定剂,其他沥青混凝土面层是否有抗车辙稳定剂?如有,请明确抗车辙稳定剂所在的面层部位和含量?
答复:其它层不含。
12、经三路,“小型出入口大样图/2021-SZ2-08-C-01”,请设计明确C’型侧石是否为C型侧石?
答复:是。
13、经三路,“土方统计表”总填方工程量,是否已包含沟塘段回填工程量?如未包含,请明确沟塘段的回填工程量?
答复:已包含沟塘段回填工程量。
14、经三路,“土方统计表”,现状沥青路面破除2000平方,清单计价按厚度4+6+8cm考虑,投标人综合考虑报价?
答复:可以。
15、
道路全线土方情况:总挖方102275.005立方(其中沟塘和稻田清淤37047立方,清表挖土方48999.52立方,路基、交口、人行道盲沟挖方16228.053立方)。总填方230029.831立方(其中未筛分碎石57219.76立方,6%灰土93364.264立方,4%灰土30143.58立方,绿化分隔带和路肩素土46395.427立方)。
答复:是。
16、经三路,“路基处理设计图(一)/2021-SZ2-08-C-01”,请设计提供路基级配碎石垫层设置的双向钢塑土工格栅面积?
答复:286098.8平方米,仅供参考。
17、经三路,“路基处理设计图(三)/2021-SZ2-08-C-01”,桩帽是否为预制混凝土构件?
答复:桩帽为现场预制。
18、经三路,“人行道盲沟大样图/2021-SZ2-08-C-01”,请设计明确人行道盲沟是否沿人行道全线布置?排水专业图纸未见人行道盲沟的设计,请设计明确人行道盲沟的横向Φ150PE塑料连接管的总长度?
答复:全线布置;645米,工程量仅供参考。
19、经三路,“填挖方衔接段路基处理图/2021-SZ2-08-C-01”,请设计单位提供双向钢塑土工格栅的面积,用于清单编制?
答复:经三路无填挖衔接钢塑土工格栅。
20、经三路,“桥涵台背路基处理/2021-SZ2-08-C-01”,桥台和暗涵台背过渡段采用8%灰土回填,与桥涵专业中图纸相矛盾,回填材料是否以桥涵专业图纸为准?
答复:以桥涵专业图纸为准。
21、经三路,“围堰设计图/2021-SZ2-08-C-01”,围堰素土填筑工程量按1800立方考虑,投标人综合考虑报价?
答复:按1800m3计入。
22、道路两侧植草护坡是否在本次招标范围内?若是请明确范围及植草护坡做法?
答复:在本次招标范围,范围为路基边坡,共3651m2;做法为撒草籽(狗牙根、黑麦草、白三叶、二月兰草籽混播,狗牙根30g/m2,其他共10g/m2);养护等级、年限按:一级养护,成活期养护1个月,保存期养护3个月,日常管理养护9个月。
23、经三路,道路仿石侧石,材料改为花岗岩侧石,请明确?
答复:采用仿石材质。
24、
经三路,水泥净浆的做法请明确?
答复:两层水稳基层之间,基层与底基层之间设置水泥净浆;配合比:水泥用量为1.5-2.0kg/m2,水泥:水=1:0.5,水泥等级可以采用与水稳碎石相同的标号。
25、
经三路,请明确反滤土工布范围?
答复:路基处理,反滤土工布包边,一边4米,两边8米,道路全段做。
26、
经三路,有无围墙拆除工程?
答复:经三路无围墙拆除工程。
27、
箱涵预制混凝土管桩处理,桩帽间填料为何种材质?
答复:为未筛分碎石,计入道路路基处理部分。
28、路基处理设计图中说明人、慢车道水泥搅拌桩的水泥掺量建议值13%-14%,机动车道水泥掺量不小于15%,请明确本次水泥的具体掺拌量?
回复:水泥搅拌桩按两喷四搅考虑,空搅按设计实桩标高以上0.5m;人、慢车道水泥搅拌桩的水泥掺量按13%考虑,机动车道水泥搅拌桩的水泥掺量按15%考虑,箱涵水泥掺量参照机动车道水泥含量。实际用量按实验确定,投标人在投标报价中综合考虑,中标价不予调整。
29、经三路,道路绿化侧分带补充PE土工膜,做法结合排水图纸“下沉式绿带设计图”,PE膜增加底部工程量。
回复:是。
30、“路基处理设计图”,沟塘段排水清淤后填筑素土,填平至设计桩顶高程后进行水泥搅拌桩施工;该处回填工程量已包含在总回填工程量内,分别是4%灰土、6%灰土和未筛分碎石。
回复:是。
31、经三路,“土方总量计算表”人行道盲沟的级配碎石回填,与“人行道盲沟大样图”砾石回填相矛盾?盲沟是否以“人行道盲沟大样图”为准?
答复:“土方总量计算表”的人行道盲沟的级配碎石回填不计取,盲沟以“人行道盲沟大样图”为准,盲沟清单已列项。
32、经三路,排水设计说明第3页,“当管道位于路基处理方式为管桩段时,管桩与管桩之间采用 30 公分块石挤淤”,管桩修改为水泥搅拌桩。
回复:是。
Ø
经三路-排水工程
1、
综合管线沟槽回填及余土外运是否计入,若计入,其数量如何计入?
答复:不在本次招标范围内。
2、
设计说明未提及闭水试验的相关说明,是否仅污水管道需进行闭水实验,请明确?
答复:仅污水进行闭水试验。
3、
污水管道采用球墨铸铁管,是否需要进行水压试验,请明确?
答复:污水重力管不需要进行水压试验,污水压力管需进行水压试验。
4、
雨水工程的工程量汇总表中包含临时排水明渠的工程量,但在图纸中并未体现及其做法未提供?
答复:临时排水明渠底宽1m,深度2m,坡度1:1,长度300m。
5、
排水工程设计说明中描述:本工程新建砖砌排水构筑物均采用 Mu20 混凝土砌块砖、Mb12.5 砂浆砌筑,不得使用实心粘土烧结砖;是否所有排水工程砖砌构筑物均执行此条说明,请明确?
答复:所有构筑物均按此条执行。
6、排水工程中的管道软基处理工程量是否已包含在道路土方工程量表中,请明确?
答复:未包含在道路土方中,需重新计量。
7、请明确拉森钢板桩详细做法。
答复:施工范围内雨污水管井需支护处采用拉森IV型钢板桩支护,钢支撑、围檩、土孔回填、细石混凝土、排水措施等方案由投标人自行考虑,满足施工规范要求,采用9m长拉森IV型钢板桩,支护总长度400米计入排水工程分部分项工程量清单中,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,工程量一次性包死,结算时不再调整。
8、经三路,“第三册 设计说明”,第4页,“灌溉边沟、水系倒虹井见结构详图”,请设计提供灌溉边沟、水系倒虹井结构详图?
答复:经三路无。
9、经三路,“道路低影响开发断面设计图(二)”,请设计单位明确截水堰的布置间距?
答复: 按照下表要求计列。
10、经三路,“下沉式绿带设计图”,种植土层是否在本次招标范围?如在,请明确绿化专业种植土的配比要求?
答复:绿化本次不在招标范围,种植土和绿化一起招标。
11、经三路,“下沉 式绿带设计图”,请设计明确砾石层用碎石还是砾石?
答复:砾石,粒径粒径Φ10~30。
12、经三路,“一般路段进水口、路缘石大样图”,请设计单位将排水专业内路缘石型号与道路专业内路缘石型号统一?
答复:机非隔离侧石材质详见道路图纸,侧石开孔安装拦污格栅,格栅中到中间距900mm。。
13、经三路,八字出水口未明确具体图集号,请明确?
答复:砖砌出(进)水口施工参见图集《排水管道出水口》20S517。
14、临时排水明渠尺寸及坡度,请明确?
答复:宽2m,高4m,长300m,坡度1:2。
15、经三路,“下沉式绿带设计图”,请设计明确纵向盲沟的软式透水管是否包裹透水土工布?
答复:包裹透水土工布。
16、经三路,“管道加固图”,请设计明确雨水口连接管过路段,混凝土加固完成后,沟槽采用何种材料回填至路床?
答复:同雨水管道,采用4%灰土回填至路床。
17、经三路,“溢流式雨水口、截水堰大样图(一)”,请设计明确截水堰侧石按尺寸90×15×40cm考虑?
答复:截水堰侧石的横截面尺寸12×40cm。
18、请明确排水工程数量表中是否未统计平面图中四篦雨水口工程量?
答复:工程数量表中每座四篦雨水口按2座双篦雨水口统计考虑。
19、
经三路,“第三册 设计说明,第3页”,“污水用球墨铸铁管管基至管顶以上三十公分采用中粗砂回填”,修改为180°砂石基础,管基至路基底范围内采用4%灰土回填。
答复:是。
20、
经三路,污水的球墨铸铁管道,参照给水的球墨铸铁管道(K9)材质。
答复:是。
21、
经三路,雨水八字式出水口为浆砌石材料。
答复:是。
22、
经三路,当管道位于管桩段和红线外时,排水管道下做抛石处理,抛石的宽度同沟槽砂石基础宽度。
答复:仅在红线外管道需要做抛石处理,抛石工程量为2476.8m3。
23、
经三路,污水管道包管段,做法及混凝土标号是否同雨水管包管,请明确?
答复:同雨水管。
24、经三路,“下沉式绿带设计图”,是否仅在机非分隔带布置,中央分隔带未设置,请明确?
答复:绿化带盲沟、下沉式绿化带仅在机非分隔带布置。
25、经三路,临时排水渠是否需要植草护坡。
答复:护坡狗牙根30g/㎡,养护等级:一级,成活期养护1个月,保存期养护3个月,日常管理养护9个月。
Ø
经三路-桥涵工程

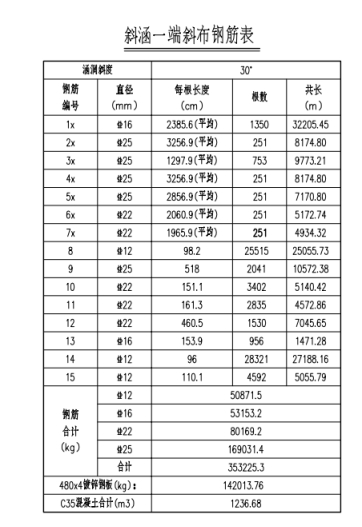

1、K2+281箱涵涵身钢筋构造图,斜涵一端斜布钢筋表中480*4镀锌钢板工程量为142013.76kg,请明确工程量?
答复:工程量为1420.14kg。
2、K2+281箱涵涵身钢筋构造图,经复核细部钢筋图汇总钢筋及混凝土工程量与主要工程数量表中涵身钢筋及混凝土量有出入,请明确涵身钢筋及混凝土工程量?
答复:以《主要工程数量表》为准。
3、桥面工程数量表中盖梁钢筋显示为HPB300,细部图纸中为HRB400,且工程量不一致,请明确?
答复:盖梁钢筋规格及工程量以细部图纸为准。
4、桥梁桥型布置图,图纸中显示16孔200电力排管、D300燃气管、18孔弱电管是否属于本次施工招标范围,请设计单位明确?
答复:不属于本次施工范围。
5、桥梁防撞护栏构造图,全桥一共设几处断缝?接线箱及盖板是否属于本次施工范围?一共几处?
答复:按照一侧4道考虑,接线箱也按照一侧4道考虑,设置在断缝处。
6、桥梁防撞护栏构造图,基座内部设置的直径63及75塑料管是否沿基座通长布置?间隔5米埋设5cm(高)*10cm(宽)PVC管是否为间隔5米埋设直径5cm,长10cmPVC管?
答复:通长设置,间隔5米设置排水管规格为直径10cmPVC管,长50cm。
7、上部结构典型横断面图,请设计明确桥梁沥青面层摊铺范围?
答复:桥梁沥青摊铺范围为搭板末端。
8、桥梁部位的清淤及回填工程量是否已计入道路工程,请明确?
答复:桥梁部位清淤工程量未计入道路工程,清淤3600m3,素土回填2500m3。
9、围堰的尺寸及长度未明确,请明确?
答复:土袋围堰,上宽2m,坡度1:1.5,高3.5m,总长130m。
10、桥梁钢防撞护栏构造图中的路灯基础加固全桥是否仅此一处,有无其他部位杆件基础加固?
答复:全桥仅此一处基础加固,C30混凝土0.15m3,钢筋157.4kg。
11、桥梁、箱涵装饰未明确做法,请明确?
答复:喷涂仿石涂料面层:涂刷防潮底漆涂6mm厚1:0.3:2.5水泥石灰膏砂浆罩面压光,10mm厚1:3专用水泥砂浆打底、扫毛,刷3厚专用聚合物砂浆一道,底面刮糙或专用界面处理剂甩毛
12、满堂支架基础处理详细做法未明确,请明确?
答复:4%灰土换填708m3、C15混凝土垫层地面硬化177m3。
Ø
经三路-泵站工程
1、
沉井接收井与泵站结构井身均采用C30,P8,底板抗渗等级是否也为P8,请明确?
答复:底板抗渗等级采用C30、P8。
2、
泵站机动车道范围内清表至 4 米后抛石 0.8 米,再回填4%石灰土,其余范围清表至 5 米、回填素土至 7.9 米再采用嵌草砖路面。清表工程量、抛石工程量、回填土工程量是否已计入龙桥路道路工程,请明确?
答复:未计入;挖土方451m3,回填素土540m3,回填4%灰土280m3,抛石80m3,。
3、
6.5*6.5m沉井与泵站间采用中粗砂回填,沉井与泵站间自一体化泵站筒底以上50cm以及地面以下30cm采用C30混凝土浇筑固定;请明确?
答复:6.5*6.5m沉井与泵站间采用中粗砂回填,沉井与泵站间自一体化泵站筒底以上50cm以及地面以下30cm采用C30混凝土浇筑固定。
4、
泵站结构图中基础的布置与沉井底板高程重叠,是否以沉井尺寸为准,请明确
答复:以沉井尺寸为准。
5、
过梁与框梁钢筋布置图未提供,请明确?
答复:在结构04中沉井顶板平面配筋图,已提供布置及配筋图。
6、
路面高程发生更改,请明确?
答复:已更改,参见最新图纸。
7、
泵站围墙,大门的材质及做法,请明确?
答复:大门采用成品手动平开大门,材质:SUS304,围墙采用成品围墙,材质:SUS304;尺寸及做法参见03J001-P10。
8、
泵站绿化工程是否在本次招标范围内,请明确?
答复:不在。
Ø
南外环、经三路交通共性问题
1、请明确杆件基础回填材质。
答复:素土分层夯实回填。
2、请明确反光道钉规格、材质。
答复:单面铸铝反光型,边长10cm。
3、请明确杆件基础包封混凝土强度等级及包封尺寸。
答复:包封混凝土强度同基础强度,高度同加筋肋高度,面积同基础截面积。
4、请明确图纸上人行横道提示标志的规格。
答复:为80*80cm。
5、无障碍标牌杆件如何考虑?
答复:杆件与路灯并杆设计。

6、请明确大样图中中央隔离护栏具体位置?
答复:详见下图,余同。
7、一体化泵站进线从哪里引入?
回复:从路灯箱变XB9引入。
8、经三路是否设置中央隔离栏?
回复:不设置。
Ø
南外环、经三路照明工程共性问题:
1、
照明工程中箱变不计入,箱变中的配电柜是否计取?
答复: 计取。
2、
照明工程中公交站台预埋管无路由,请明确?
答复: 仅计取预埋管,线缆不在本次招标范围,南外环路按照4000米计入,经三路按照2800米计入。
3、
路灯杆件长度是否以交通专业标注为准?
答复: 是。
4、路灯杆件的长度照明部分图纸与交通部分图纸标注的不一致时,以哪个为准?
答复:经与交通专业沟通,以交通专业为准。
Ø
南外环、经三路信号监控工程共性问题:
1、信号监控工程中已建道路处采用顶管,是否有误?
答复: 修改为拉管,管道材质及规格不变。
2、信号监控工程中PE100管规格是否有误?
答复: 修改为de75,管材不变 。
3、信号监控工程中部分管线图纸未标注,请明确?
答复: PE管De50*6南外环路768米,经三路1152米;拉管南外环路600米,经三路500米;电力电缆YJV-5*6南外环路18696米,经三路17103米;南外环路RVV10×1.5电力电缆6000米、RVV5×1.5电力电缆6000米、RVV3×1.5电力电缆4800米;经三路RVV10×1.5电力电缆5000米、RVV5×1.5电力电缆5000米、RVV3×1.5电力电缆4000米;48 芯光缆龙桥路7200米,经三路4900米,其余均按照图示计算。
4、请明确信号监控工程中过路钢管包管砼截面?
答复: 截面600*400h。
5、信号监控工程交通平面图中,显示未与路灯共杆的独立杆件,如何考虑?
答复: 图纸未标明的均是和路灯并杆的综合杆,型号同图纸其他部位。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
招标人:安徽省合庐产业新城建设投资有限公司
地 址:合肥市庐江县台创园
联系人:冯飞
电 话:0551-82566505
招标代理机构:安徽诚信项目管理有限公司
地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼
联系人:张工
电 话:0551-66223831;0551-66223280
2021年9月23日
三、附件
答疑发布日期:2021年09月23日
