您现在的位置: 首页 >> 答疑变更 >> 安徽公共资源交易集团项目管理有限公司 >> 工程

项目编号:

项目名称:

一、原公告主要信息

     原项目名称: 合庐产业新城龙桥路等8条市政道路工程施工

     原项目编号: 2021BFNGZ02010

     原公告日期: 2021年09月14日

二、公告内容(更正事项、内容及日期等)



合庐产业新城龙桥路等8条市政道路

工程施工-2标段

招标文件补疑1

(项目编号:2021BFNGZ02010-2)



各投标人:

重要提示

1、本次招标项目的最高投标限价随本次补疑一同发放,请投标人及时下载、查看。

2、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【2018】13号)和《关于合肥市建设工程人工价格信息发布及计价应用工作的通知》(合造价【2021】8号),其中定额人工费参与取费、取税,人工信息价相对于定额人工单价增加部分 26.3 元只计取税金。

2、本工程取费按“ 市政 工程取费标准”中“ 道路、排水、桥涵工程 ”的费率计取;其中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。

现对本项目招标工程量清单、最高投标限价编制作出如下补充:

第一部分:招标需求

一、  招标范围:

本项目共分为4个标段,本标段为2标段,位于合庐产业新城核心区,其中:(1)龙桥路西起牛金路,东至星夜大道,位于合庐产业新城核心区,全长约3028m,规划红线宽度45m,北侧蓝绿空间60m,南侧绿线15m,规划等级为城市主干路;(2)花莲路建设工程北起广巢路,南至南外环,位于合庐产业新城核心区,全长约 1292 米,规划红线宽度 32m,规划为城市次干路;建设内容主要为道路、排水、交通、照明工程等。

单位工程包括:

1、 土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明)土石方开挖、回填、弃置等图纸设计范围内的所有内容

2、 道路工程:设计图纸施工范围内车行道、人行道、侧石、护坡、树池、路基防护等附属工程所有内容;

3、 桥涵工程:包括桩基、承台、桥台、拱圈、侧墙、护栏、涵身、翼墙、填料、护坡桥面铺装及附属工程等图纸设计范围内的所有内容

4、 排水工程:设计图纸施工范围内雨水管道、污水管道、检查井、雨水口、井圈加固等图纸设计范围内的所有内容。井盖样式符合建设单位要求;

5、 监控信号工程:设计图纸施工范围内信号控制系统、电子警察综合系统、高清监控系统、管线手井及设备等所有内容;

6、 照明工程:设计图纸施工范围内管道预埋、手孔井、电缆敷设、杆件基础,灯杆灯具、配电箱采购安装等所有内容;

7、 标志标线工程:设计图纸施工范围内交通标志牌、交通标线等所有内容。

图纸上已设计,但不计入本次招标范围的有:

1、 给水工程不在本次招标范围;

2、 电排工程不在本次招标范围内;

3、 弱电工程不在本次招标范围内;

4、 绿化种植土、基肥、树池内碎石垫层、树池盖板及苗木栽植不在本次招标范围内;

5、 一体化污水提升泵站计入经三路招标范围内。

6、 照明一体式箱变、进线、基础、围栏不在本次招标范围

7、 公交站亭及安装部分不在本次招标范围内。

二、  暂定项目:

(一) 以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。

1、d1500水系沟通管铺设:管道采用Ⅱ级钢筋混凝土企口管,橡胶圈接口,180°砂石基础,沟槽回填采用4%灰土。本项综合单价包含土方挖运、管道基础、抛石挤淤、管道安放、接口、回填、试验等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量  700  m,列入龙桥路排水工程工程分部分项清单中。

2、砖砌八字进(出)水口d1500水系沟通管砖砌进出水口参见图集《排水管道出水口》20S517,本项综合单价包含土方挖运、 Mb12.5 砂浆砌筑Mu20 混凝土砌块砖、基础、砼帽石、砂浆抹面、回填等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量  16  ,列入龙桥路排水工程工程分部分项清单中。

3、1.2*1.2m隐形井盖给水、电排、三网、雨污水等处位于人行道或广场铺装范围内时设置隐形井盖,本项综合单价包含304不锈钢板制安、钢筋制安、砼浇筑井盖安装等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量  278  ,列入龙桥路排水工程工程分部分项清单中。

4、 现场挖土及外弃量:本项目暂定现场开挖及外弃土方工程量,用于但不限于路基回填、沟通处理等道路处理范围内。本项综合单价包含开挖、装车、运输及土源费用、保洁费、修建运输通道、路政、环保部门征收的等一切费用,龙桥路按暂定工程量 19600 m³,花莲路暂定工程量 5600 m³。分别列入各条路“道路工程”分部分项清单中。

5、灰土回填量:回填土方按照4%灰土集中拌合后回填,用于但不限于路基回填、沟通处理等道路处理范围内。本项综合单价包含开挖、装车、运输及土源费用、保洁费、集中拌合厂、修建运输通道、路政、环保部门征收的等一切费用,龙桥路按暂定工程量 8600 m³,花莲路暂定工程量 2500 m³。分别列入各条路“土石方工程”分部分项清单中。

(二) 以下项目按照业主要求,暂列金额:

(三) 执行暂估价的材料、设备、专业工程及其金额如下:

1、 材料的名称、规格型号、金额:无

2、 设备的名称、规格型号、金额:无

3、 专业工程名称、工程内容、金额:无

上述明细投标人应按招标人所列的金额计入投标总价。

4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。

三、   按项列入清单的内容,标后不予调整:

1.  施工水电接引:水电接引费用(包含临时变压器及临时水表的购买及架设、报装费以及与供电、供水部门协调开通、下火以及报装期间、水电接引完成之前的发电机发电等一切费用),投标单位自行踏勘现场后,自行架设,水电接引方案必须符合临时用电相关要求及招标人同意后才可以实施,建设单位会同监管部门定期检查,所涉及的费用控制价按一项列入龙桥路土石方工程分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。

2.  地上、地下杆管线加固、迁移及保护:包含施工范围内地上、地下杆管线加固、迁移及保护(含强弱电、通讯、供水、燃气、供热、排水等杆管线),具体加固、迁移及保护方案由投标人自行踏勘现场后确定,满足相关产权单位、建设单位、设计单位及监理单位要求,所涉及的一切费用按一项8万元)列入龙桥路土石方工程分部分项工程量清单,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,一次性包死,结算时不再调整。

3.  围堰、筑岛、导流、排水、降水本项目施工所涉及的围堰、筑岛、导流、排水、降水等费用,具体方案由投标人自行踏勘现场后确定,满足建设单位、设计单位及监理单位要求,所涉及的一切费用按一项列入各道路土石方工程分部分项工程量清单,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,一次性包死,结算时不再调整。(龙桥路围堰清单控制价编制按照2300m³考虑,花莲路围堰清单控制价编制按照1365.625m³考虑投标人综合考虑报价,包括填筑及拆除,后期不做调整;龙桥路明排水按3200立方考虑,花莲路明排水按1900立方,投标人综合考虑报价,后期不做调整;)

四、  补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,无修改及补充图纸,具体详见图纸目录。

五、  总承包服务费:无。

六、  温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

1.  施工范围内需拆除的工程包含各类附属结构物、建筑物、临时便道、便桥、箱涵、挡墙、花池、给排水管道拆除及回填、管道基础、雨水口、检查井、排水渠、过水涵洞、箱涵、电力工井、各类型路面、绿化带、侧石、杆线及基础、设备基础、伐树、各类树根等及施工范围内不可预见的其他拆除(清单中列明的拆除工程量除外)及清运(含现场遗留建筑垃圾、生活垃圾清运等),原有设施按照业主要求拆除以后能利用的应保护性拆除,运至业主指定地点并移交给产权单位保管,报价需含拆除(开挖)、破碎、集中、现场清理、装车、运输至弃土点、弃土点整理等一切与此相关的费用,清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。

2.  沿线居民、单位的通行便道及红线外临时通行便道、与现状道路顺接等费用,包括新建、维护管理、拆除弃置等,便道做法须满足招标人要求。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。

3.  新建排水接现状排水管网:新建排水管道与现状排水管网衔接,包含管道沟槽土方挖、填、弃、检查井井壁开孔、修复及接头处构筑物拆除等全部工作内容,该项费用不再单独列项,投标人投标报价时需考虑该部分风险,此部分费用综合考虑在投标报价中,中标后不予调整。

4.  施工范围内涉及部分原有井(含强弱电、排水、通讯、供水、燃气、中水、供热等)的升降、加固,以及井盖的更换费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。

5.  因施工造成的部分既有绿化、道路、人行道、综合管线等破坏恢复发生费用,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整

6.  因施工需要,需对现状苗木进行迁移,迁移至业主单位指定位置,含起挖、运输、栽植、养护等费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。

7.  本项目各专项施工方案设计评审论证等相关费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。

8.  本项目实施期间的迎检、庆典等活动,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。

9.  土方计算参照土方断面图及施工图设计说明,根据现场情况,工程量一次性包死,投标人须充分勘察现场综合考虑,结算时不予调整(设计变更除外)。设计测绘地貌与施工现状地貌可能存在有细微差异,请投标人自行踏勘现场。投标人中标后不得因设计测绘地貌与施工现状地貌有差异要求变更。

10.  桥梁、桩基、边坡、基坑等施工监测、观测费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,中标后不予调整。

11.  施工单位在进行桩基、围墙等施工之前应对相关位置的地下管线进行复探,无误后方可施工,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。

12.  水土保持监测及水土保持验收报告的编制费用:施工单位需委托相关单位完成水土保持监测及水土保持验收报告的编制,在施工期间配备具有水土保持专业监理资格的工程师。需满足水土监管相关要求包括但不限于环保监测、环保验收等。由水土保持产生的监测、验收等所有费用,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。

13.  清淤疏通:现状雨、污水管道清淤疏通,包含红线范围内现状保留利用的雨、污水管道清淤疏通(必须保证排水通畅)、检查井清淤疏通、排水导流等(满足验收要求),报价含现状管道、检查井清淤疏通、外运等工作内容,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

14.  交口标线顺接、完善:投标人需按照图纸设计进行顺接、完善,满足业主及交通管理部门要求,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

15.  拖管、拉管、顶管等施工时向相关主管部门办理申请、行政缴费等所有一切相关的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

16.  在施工期间须针对周边居民、厂区排水进行接引,保证施工期间的正常排水,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

17.  管网过河段河道护坡开挖、恢复等费用,该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。

18.  石灰土拌和场地、混凝土预制构件预制场地,灰土集中拌合、预制构件集中预制运至现场运距等由投标人自行勘察现场确定并在投标报价中综合考虑,清单不再单独列项,结算时不再调整。

19.  本项目交通监控设备用房内装修,面积约20平方米,内容包含室内装饰、空调、通风、监控、照明等,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

20.  所有工程质量检测、监测(除第三方检测),所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。

21.  管道砼加固、保护处理费用:在车道下管顶覆土小于0.7米,在人行道下小于0.6米时进行加固处理,基础做法参见图集04S516-11,此项费用投标人自行踏勘现场,熟悉招标资料,该项费用不再单独列项,投标人投标报价时需考虑该部分风险,此部分费用综合考虑在投标报价中,中标后不予调整。

22.  堆载预压:为有效控制桥台、道路、路堤衔接处及涵洞处工后沉降,可适当延长路基填筑工期,在台背、箱涵路堤填筑完成后进行堆载预压,预压期不少于3个月,并建议宜预留一个雨季的沉降期;投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。

23.  桥涵铭牌在本次招标范围,具体样式、材质、做法等后期由建设单位明确,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。

24.  现状沿线需拆除及恢复的门卫房、大门均在本次招标范围内,需按原状恢复满足使用单位要求,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。

25.  各专业所有挖方,开挖过程中所遇淤泥、建筑垃圾、房屋基础、设备基础、地下障碍物等不利因素投标单位需在投标报价中综合考虑,清单不再单独列项,结算时不再调整。



第二部分:设计文件及技术补充说明

一、 共性问题

1、本工程开挖的土方是否考虑利用?

答复:本项目土方开挖、运输及运距:

(一)本项目按全挖全弃方案计算。

(二)投标人自行踏勘现场并结合项目周边取、弃土点情况以及管理部门相关要求,综合考虑报价,费用包干,中标后不予调整。

(三)本项目土方运输中产生的涉及渣土消纳处置、土场费、土源费、保洁费及相关管理部门收取的管理费等所有费用均由投标人自行考虑并含在投标报价中,中标后不得以任何理由提出索赔。

2、与本项目同期建设的综合管线(燃气、给水、电力、弱电)沟槽回填及余方弃置如何考虑?

答复:不在本次招标范围内。

3、现场挖方达到设计标高后是否有超深路基要处理?

答复:无超深路基需要处理。

二、 个性问题

道路工程共性问题

1、 原企业围墙需要拆除,请明确尺寸是否按新做围墙做法考虑?

答复:可按新做围墙考虑。

2、 本项目是否是按照海绵城市设计要求设计?

答复:是。

3、 请注明道路路基处理哪些部位是半填半挖处理?

答复:本项目现场地形较为平坦,无半填半挖路基。

4、 请明确水泥净浆参数。

答复:配合比:水泥用量为1.5-2.0kg/㎡,水泥:水=1:0.5,水泥等级可以采用与水稳碎石相同的标号。

5、 道路两侧植草护坡是否在本次招标范围内?若是请明确范围及植草护坡做法。

答复:在本次招标范围,范围为路基边坡,做法为撒草籽(狗牙根、黑麦草、白三叶、二月兰草籽混播,狗牙根30g/m2,其他共10g/m2);养护等级、年限按:一级养护,成活期养护1个月,保存期养护3个月,日常管理养护9个月。

6、 路床范围内的沟塘段清淤后如何处理?

答复:路床段范围内的沟塘清淤后直接打桩,回填按设计说明中相关路床处理材料。

7、 土石方工程中注明的需要拆除的沥青路结构层及混凝土路面结构层请明确。

答复:清单控制价中拆除沥青路面结构按4cm沥青路面+6cm沥青路面+32cm水稳基层+18cm水稳基层。拆除混凝土路面按20cm素混凝土路面+32cm水稳基层+18cm水稳基层,实际拆除结构层做法投标人现场勘查后投标报价中综合考虑,结算时不予调整。

8、 机动车道上面层沥青混凝土粗骨料是否按玄武岩考虑?

答复:机动车上面层沥青混凝土粗骨料均按玄武岩考虑。

9、 高强土工隔室做法请明确。

答复:HDFE高强土工格室,10cm高,是由强化的HDPE片材料,经高强力焊接而形成的一种三维网状格室结构。

10、 请明确图纸中植草护坡范围?

答复:道路平面图中该图例均为植草护坡范围。

11、 道路土石方工程量中的总回填量是否包含绿化带回填土?

答复:不包含。

12、 路基处理设计图中说明人、慢车道水泥搅拌桩的水泥掺量建议值13%-14%,机动车道水泥掺量不小于15%,请明确本次水泥的具体掺拌量?

13、 答复:水泥搅拌桩按两喷四搅考虑,空搅按设计实桩标高以上0.5m;人、慢车道水泥搅拌桩的水泥掺量按13%考虑,机动车道水泥搅拌桩的水泥掺量按15%考虑,实际用量按实验确定,投标人在投标报价中综合考虑,中标价不予调整。

龙桥路个性问题

1、 本项目是否有填塘六角块构件护坡,长度及围堰做法如何考虑?

答复:有,围堰 及六角块构件护坡均为160m,设围堰处平均水深为2m。具体做法详见设计图纸。设置范围,K0+860位置左侧、K1+340位置左侧、k1+370右侧、K2+220左侧、K2+290左侧。

2、 道路土石工程中明确桥台后回填为8%灰土,相同位置桥桥梁工程明确为6%灰土,请明确以哪个为准?

答复:以桥梁为准。

3、 人行道行道树树池数量请明确。

答复:1.6m*1.6m树池760个。

4、 草皮护坡面积是多少?

答复:植草护坡面积12371.64m2。

5、 挡车石数量请明确。

答复:花岗岩车止石215个。

花莲路个性问题

1、 本项目是否有填塘六角块构件护坡,长度及围堰做法如何考虑?

答复:有,围堰及六角块构件护坡均为95m,设围堰处平均水深为2m。具体做法详见设计图纸。

2、 铣刨沥青厚度按多少考虑?

答复:铣刨沥青按10cm考虑,新铺沥青按新建道路机动车道沥青结构层做法。

3、 搭接便道路面结构做法用于何处?

答复:本条路本次招标无该做法。

6、 人行道行道树树池数量请明确。

答复:1.6m*1.6m树池311个。

7、 草皮护坡面积是多少?

答复:植草护坡面积5333.68m2。

8、 挡车石数量请明确。

答复:花岗岩车止石76个。

桥涵工程

1、 箱涵预制混凝土管桩处理,桩帽间填料为何种材质?

答:为未筛分级配碎石,计入道路路基处理部分。

2、 桥涵命名及施工在本次招标范围,具体样式需经建设单位确认。

3、 请明单管灌注桩钢护筒长度。

答复:清单工程量单根灌注桩钢护筒长度按2m计入,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,工程量一次性包死,结算时不再调整。

花莲路桥梁工程

1、 声测管工程量统计表中的参数与详图中的参数不一致,请明确以哪个为准?

答复:以详图中为准。

2、 桥面沥青做法请明确。

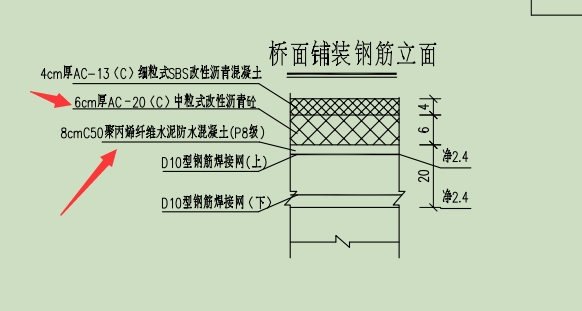

答复:6cm厚AC-20C中粒式SBS改性沥青混凝土+粘层+4cm厚沥青玛蹄脂碎石混合料(SMA-13)。

龙桥路桥梁工程

3、 拱上填料设计说明与详图中的做法不一致请明确以哪个为准?

答:拱上填料为泡沫轻质土。

4、 该两层结构做法与设计说明不一致,请明已哪个为准?

答:沥青混凝土修改为AC-20C中粒式SBS改性沥青混凝土,8cmC50聚丙烯纤维水泥防水混凝土(P8级)取消,按设计图中的20cm厚C40聚丙烯纤维P8防水混凝土。

5、 该水泥稳定碎石铺设范围请明确。

答复:取消该水泥稳定碎石做法。

6、 以上断面配管是否在本次招标范围内?

答复:不在。

排水工程共性问题

1、 路基处理中原预制桩已改为水泥搅拌桩,请明确排水设计说明中管桩间采用30公分块石挤淤是否取消?

答复:管桩间30公分块石挤淤取消。当管道位于红线外时采用120 公分抛石挤淤,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。

2、 请明确排水管道基础做法?

答复:排水管道基础统一采用180°砂石基础,详见图集06MS201-1第11页,图中基础底部C1厚度小于200mm时按200mm,图中基础底部C1厚度大于200mm时按照图集厚度。

3、 请明确排水管基至路基底范围内沟槽材料。

答复:雨污水管基至路基底范围内统一采用4%灰土。

4、 请明确球墨铸铁污水管系列。

答复污水管道和泵站出水管道均采用球墨铸铁管(K9)系列。

5、 请明确球墨铸铁污水管防腐做法。

答复:外防腐采用喷锌0.15mm和管道刷沥青漆一遍;水泥砂浆内衬(执行GB/T17457-2009标准)。

6、 请明确排水工程数量表中是否未统计平面图中四篦雨水口工程量?

7、 答复:工程数量表中每座四篦雨水口按2座双篦雨水口统计考虑。

8、 设计说明5.2.8条雨水口连接管采用180°砼基础参见06MS201-1页22;与《管道加固图》不一致,以何为准?

9、 答复:以《管道加固图》为准。

10、 施工图总说明5.2.6条溢水口参照16S518砖砌平箅式雨水口;而溢流式雨水口大样图中说明参照图集06MS201-8砖砌平篦式双篦雨水口。请明确以何为准?

答复:以《溢流式雨水口大样图》及 16S518 砖砌平箅式雨水口为准。

11、 请明确开口路缘石处预制拦污格栅中到中间距。

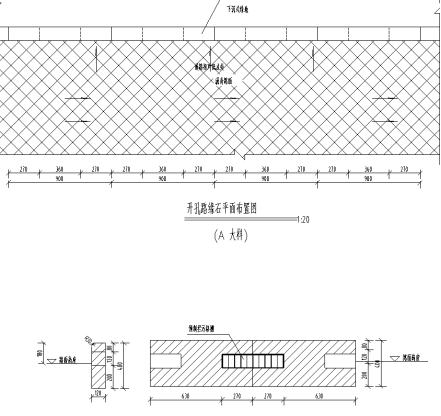

答复:机非隔离侧石材质详见道路图纸,侧石开孔安装拦污格栅,格栅中到中间距900mm,计入道路单位工程。

12、 截水堰高度按照多少计入?

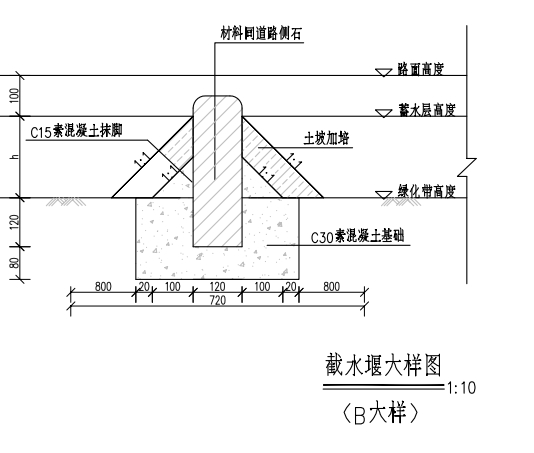

答复:截水堰侧石高度400mm。

13、 请明确截水堰中到中间距多长?

答复:设堰间距20m。

14、 φ1250污水检查井参照图集2016S215,38页。此图集中无φ1250污水检查井,是否应为φ1200污水检查井?

答复:为φ1200。

15、 污水管道平面图中标注d500是否应为DN500?

答复:为DN500。

16、 设计说明覆土>4m时,采用Ⅲ级钢筋混凝土管,而量表中均为II级钢筋混凝土管,请明确以何为准?

答复:雨水管道统一按照II级钢筋混凝土管。

17、 下沉式绿带侧复合防渗土工膜高度多少?

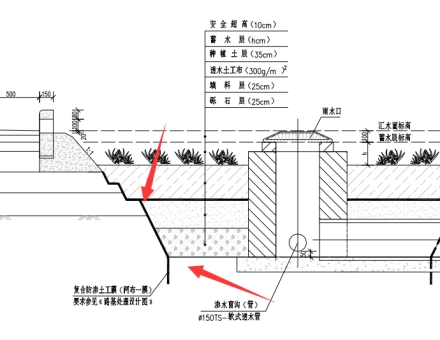

答复:下沉式绿带侧复合防渗土工膜高度按展开1.2m考虑。



龙桥路排水工程

1、 请明确围墙破除恢复具体位于何处?请补充围墙大样图。

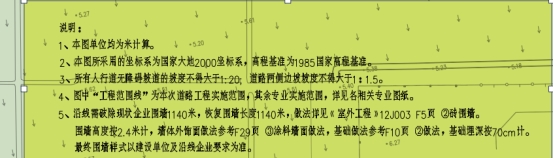

答复位于K0+550处,破除围墙长度32米计入道路单位工程,围墙做法详见道路专业图纸。

2、 请明确拉森钢板桩支护如何考虑?

答复:施工范围内雨污水管井需支护处采用拉森IV型钢板桩支护,钢支撑、围檩、土孔回填、细石混凝土、排水措施等方案由投标人自行考虑,满足施工规范要求,9m拉森IV型钢板中线水平支护长度清单工程量按429m,12m拉森IV型钢板中线水平支护长度清单工程量按156m计入排水工程分部分项工程量清单中,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,工程量一次性包死,结算时不再调整。

3、 泵站出水管中污28-1、污-28、污-27、污-20、污-19、污-17、污-15、污-7、污-5、污-5-1仅是节点还是存在检查井?

答复-XX”仅代表编号,无检查井。

4、 泵站出水管中污28-1~污-28、污-28~污-27管道是否应为DN600?

答复:污28-1~污-28、污-28~污-27管道为DN600。



5、 请明确φ1800污水超深井位于何处?

答复W-48~W-51。

6、 请明确W-48-1、W48-2及其管道是否计入本标段?

答复W-48-1、W48-2及其管道不计入本标段,计入经三路范围内。

18、 平面图中污水过合铜路段为拉管,而污水设计说明为顶管,请明确以何为准?

答复:过现状合铜路污水压力拉管施工段采用 SIA Wb 自锚接口球墨铸铁管。

7、 请明确过合铜路段污水压力管道拖拉管范围。

答复:污-19~污-20。

花莲路排水工程

1、 花莲路排水设计说明与龙桥路不一致,以何为准?如砌体结构、沟槽回填、雨水口做法、雨水口连接管等。

答复:排水设计说明不一致时以龙桥路为准。

2、 请明确花莲路雨污水是否涉及钢板桩支护、围墙破复等内容?若涉及请明确工程量及具体做法。

答复:不涉及。

交通工程共性

1、 请明确杆件基础回填材质

答复:素土分层夯实回填。

2、 请明确反光道钉范围、规格、材质

答复:反光道钉设置在中央分隔带靠近人行道范围内,单面铸铝反光型,边长10cm。



3、 请明确杆件基础包封混凝土强度等级及包封尺寸。



答复:包封混凝土强度同基础强度,高度同加筋肋高度,面积同基础截面积。

4、 设计说明小于等于3㎡的铝合金板采用2mm厚,而无障碍标志牌大样图中标注为3mm厚,请明确以何为准?

5、 答复:小于等于3㎡的铝合金板均采用2mm厚

龙桥路交通

1、 请明确无障碍标牌基础大样及配筋做法。

2、 答复:无基础及杆件,与路灯并杆,450*450*2无障碍标志板88块。

花莲路交通

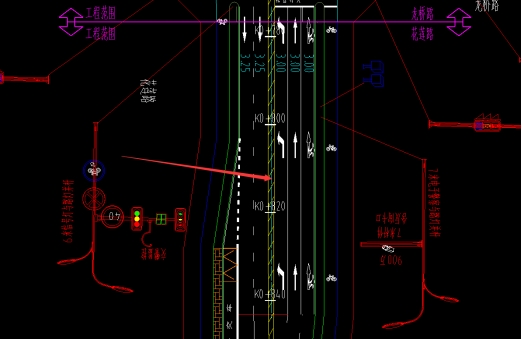

1、 请明确大样图中中央隔离护栏具体位置。

答复:详见下图,余同。



2、 请明确无障碍标牌基础大样及配筋做法。

答复:无基础及杆件,与路灯并杆,450*450*2无障碍标志板南外环至龙桥路

28块,龙桥路至广巢路28块。

3、 请明确图中规划路标牌基础及杆件做法。

答复:单悬臂和路灯并杆的综合杆,单面标牌,不单独设置杆件,余同。



照明工程:

1、 照明工程中箱变不计入,箱变中的配电柜是否计取?

答复: 计取。

2、 照明工程中公交站台预埋管无路由,请明确?

答复: 仅计取预埋管,线缆不在本次招标范围,龙桥路按照4000米计入,花莲路按照1960米计入。



信号监控工程:

1、 信号监控工程中已建道路处采用顶管,是否有误?

答复: 修改为拉管,管道材质及规格不变。

2、 信号监控工程中PE100管规格是否有误?

答复: 修改为de75,管材不变

3、 信号监控工程中部分管线图纸未标注,请明确?

答复: PE管De50*6龙桥路1296米,花莲路576米;拉管龙桥路500米,花莲路200米;电力电缆YJV-5*6龙桥路21842米,花莲路26655米;电力电缆RVV10×1.5、电力电缆RVV5×1.5一个路口1000米;电力电缆RVV3×1.5一个路口800米;48 芯光缆龙桥路6600米,花莲路3000米,其余均按照图示计算。

4、 请明确信号监控工程中过路钢管包管砼截面?

答复: 截面600mm*400mm。

5、 信号监控工程交通平面图中,显示未与路灯共杆的独立杆件,如何考虑?

答复: 图纸未标明的均是和路灯并杆的综合杆,型号同图纸其他部位。

6、 信号监控工程交通平面图中,无8米电警综合杆大样,如何考虑?

答复: 参考9米电警综合杆大样。



注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。

招标人:安徽省合庐产业新城建设投资有限公司

     址:合肥市庐江县台创园

       联系人:冯飞

     话:0551-82566505

        招标代理机构:安徽诚信项目管理有限公司

     址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

      联系人:张工

话:0551-66223831;0551-66223280

2021年9月23日



三、附件

      答疑发布日期:2021年09月23日
