一、原公告主要信息
原项目名称: 合庐产业新城龙桥路等8条市政道路工程施工
原项目编号: 2021BFNGZ02010
原公告日期: 2021年09月14日
二、公告内容(更正事项、内容及日期等)
合庐产业新城龙桥路等8条市政道路
工程施工-3标段
招标文件补疑1
(项目编号:2021BFNGZ02010-3)
各投标人:
重要提示
1、本次招标项目的最高投标限价随本次补疑一同发放,请投标人及时下载、查看。
2、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【2018】13号)和《关于合肥市建设工程人工价格信息发布及计价应用工作的通知》(合造价【2021】8号),其中定额人工费参与取费、取税,人工信息价相对于定额人工单价增加部分 26.3 元只计取税金。
3、本工程取费按“ 市政 工程取费标准”中“ 道路、排水、桥涵工程 ”的费率计取;其中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。
现对本项目招标工程量清单、最高投标限价编制作出如下补充:
第一部分:招标需求
一、招标范围:
本项目共分为四个标段,本标为三标段,三标段共包括白果路、阿里山路、经二路等三条路,其中白果路建设工程设计起点为牛金路,终点为星夜大道,全长 3111.285米,红线宽度 32 米,规划为城市次干路;阿里山路建设工程北起广巢路,南至汤池大道,全长 1768.521 米,规划红线宽度 32米,规划为城市次干路;经二路本次设计起点为北外环,终点为汤池大道(桩号K0+271.276至K2+612.208),全长 2340.932 米,北外环至乐桥路段规划红线宽度 50m,乐桥路至白果路段规划红线宽度 55m,白果路至汤池大道段规划红线宽度 50m。
单位工程包括:
1、
土石方工程:设计图纸施工范围内的各专业工程(含道路、排水、交通、照明)土石方开挖、回填、弃置等图纸设计范围内的所有内容。
2、
道路工程:设计图纸施工范围内车行道、人行道、侧石、护坡、树池、路基防护等附属工程所有内容;
3、
排水工程:设计图纸施工范围内雨水管道、污水管道、检查井、雨水口、井圈加固等图纸设计范围内的所有内容。井盖样式符合建设单位要求;4、标志标线工程:设计图纸施工范围内交通标志牌、交通标线等所有内容;
5、监控信号工程:设计图纸施工范围内信号控制系统、电子警察综合系统、高清监控系统、管线手井及设备等所有内容;
6、照明工程:设计图纸施工范围内管道预埋、手孔井、电缆敷设、杆件基础,灯杆灯具、配电箱采购安装等所有内容;
7、桥涵工程:包括桩基、承台、桥台、拱圈、侧墙、护栏、涵身、翼墙、填料、护坡桥面铺装及附属工程等图纸设计范围内的所有内容。
图纸上已设计,但不计入本次招标范围的有:
1、给水工程不在本次招标范围;
2、电排工程不在本次招标范围内;
3、弱电工程不在本次招标范围内;
4、绿化种植土、基肥、树池内碎石垫层、树池盖板及苗木栽植不在本次招标范围内;
5、照明一体式箱变、进线、基础、围栏不在本次招标范围;
6、公交站亭不在本次招标范围内。
一、
暂定项目:
(一)
以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。
1、d1200水系沟通管铺设:管道采用Ⅱ级钢筋混凝土企口管,橡胶圈接口,180°砂石基础,沟槽回填采用4%灰土。本项综合单价包含土方挖运、管道基础、管道安放、接口、回填、试验等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 320 m,列入“白果路排水工程”工程分部分项清单中。
2、d1500水系沟通管铺设:管道采用Ⅱ级钢筋混凝土企口管,橡胶圈接口,180°砂石基础,沟槽回填采用4%灰土。本项综合单价包含土方挖运、管道基础、管道安放、接口、回填、试验等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 1200 m,列入“经二路排水工程”工程分部分项清单中。
3、砼八字进(出)水口:d1200水系沟通管砖砌进出水口参见图集《排水管道出水口》20S517,本项综合单价包含土方挖运、 Mb12.5 砂浆砌筑Mu20 混凝土砌块砖、砼基础、砼帽石、砂浆抹面、回填等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 12 座,列入“白果路排水工程”工程分部分项清单中。
4、砼八字进(出)水口:d1500水系沟通管砖砌进出水口参见图集《排水管道出水口》20S517,本项综合单价包含土方挖运、 Mb12.5 砂浆砌筑Mu20 混凝土砌块砖、砼基础、砼帽石、砂浆抹面、回填等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 28 座,列入“经二路排水工程”工程分部分项清单中。
5、4000*1700阶梯式跌水井:参见图集《钢筋混凝土及砖砌排水检查井》20S515P295,跌水井跌差按2m考虑,为本项综合单价包含土方挖运、回填、砼浇筑、井盖安装等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 12 座,列入“白果路排水工程”工程分部分项清单中。
6、D800雨水管道加固:做法详见排水设计图纸管道加固图,为本项综合单价包含土方挖运、回填、砼浇筑等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 60 米,列入“阿里山路排水工程”工程分部分项清单中。
7、D1000雨水管道加固:做法详见排水设计图纸管道加固图,为本项综合单价包含土方挖运、回填、砼浇筑等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 36 米,列入“阿里山路排水工程”工程分部分项清单中。
8、1.2*1.2m隐形井盖:给水、电排、三网、雨污水等处位于人行道或广场铺装范围内时设置隐形井盖,本项综合单价包含304不锈钢板制安、钢筋制安、砼浇筑、井盖安装等全部工作内容,投标人根据图纸结合现场踏勘情况综合考虑报价。本项按暂定工程量 483 座,列入“经二路排水工程”工程分部分项清单中。
9、现场挖土及外弃量:本项目暂定现场开挖及外弃土方工程量,用于但不限于路基回填、沟塘处理等道路路基处理范围。本项综合单价包含开挖、装车、运输及土源费用、保洁费、修建运输通道、路政、环保部门征收的等一切费用,白果路按暂定工程量 12000 m³,阿里山路暂定工程量 3900 m³,经二路按暂定工程量 8500 m³。分别列入各条路“道路工程”分部分项清单中。
10、灰土回填量:回填土方按照4%灰土集中拌合后回填,用于但不限于路基回填、沟塘处理等道路路基处理范围。本项综合单价包含开挖、装车、运输及土源费用、保洁费、集中拌合厂、修建运输通道、路政、环保部门征收的等一切费用,白果路按暂定工程量 8500 m³,阿里山路暂定工程量 1600 m³,经二路按暂定工程量 6600 m³。分别列入各条路“土石方工程”分部分项清单中。
(二)
以下项目按照业主要求,暂列金额:无。
(三)
执行暂估价的材料、设备、专业工程及其金额如下:
1、
材料的名称、规格型号、金额:无
2、
设备的名称、规格型号、金额:无
3、
专业工程名称、工程内容、金额:无
上述明细投标人应按招标人所列的金额计入投标总价。
4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。
二、
按项列入清单的内容,标后不予调整:
1.
施工水电接引:水电接引费用(包含临时变压器及临时水表的购买及架设、报装费以及与供电、供水部门协调开通、下火以及报装期间、水电接引完成之前的发电机发电等一切费用),投标单位自行踏勘现场后,自行架设,水电接引方案必须符合临时用电相关要求及招标人同意后才可以实施,建设单位会同监管部门定期检查,所涉及的费用控制价按一项列入“经二路土石方工程”分部分项工程量清单,投标人自行勘察现场,自行考虑报价,施工至满足业主、设计及后期施工等的所有要求,一次性包死,中标后不予调整。
2.
地上、地下杆管线加固、迁移及保护:包含施工范围内地上、地下杆管线加固、迁移及保护(含强弱电、通讯、供水、燃气、供热、排水等杆管线),具体加固、迁移及保护方案由投标人自行踏勘现场后确定,满足相关产权单位、建设单位、设计单位及监理单位要求,所涉及的一切费用按一项(8万元)列入“经二路土石方工程”分部分项工程量清单,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,一次性包死,结算时不再调整。
3.
围堰、筑岛、导流、排水、降水等:本项目施工所涉及的围堰、筑岛、导流、排水、降水等费用,具体方案由投标人自行踏勘现场后确定,满足建设单位、设计单位及监理单位要求,所涉及的一切费用按一项列入“经二路土石方工程”分部分项工程量清单,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,一次性包死,结算时不再调整。(经二路围堰清单控制价编制按照23603.75m³考虑,白果路围堰清单控制价编制按照7906.25m³考虑,阿里山路围堰清单控制价编制按照287.5m³考虑,投标人综合考虑报价,包括填筑及拆除,后期不做调整;经二路明排水按32840立方考虑,白果路明排水按11000立方考虑,阿里山路明排水按400立方考虑,投标人综合考虑报价,后期不做调整;)
三、
补充图纸及修改图纸的说明:
本工程在第一次发放图纸后,无修改及补充图纸,具体详见图纸目录。
四、
总承包服务费:无。
五、
温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。
1.
施工范围内需拆除的工程包含各类附属结构物、建筑物、临时便道、便桥、箱涵、挡墙、花池、给排水管道拆除及回填、管道基础、雨水口、检查井、排水渠、过水涵洞、箱涵、电力工井、各类型路面、绿化带、侧石、杆线及基础、设备基础、伐树、各类树根等及施工范围内不可预见的其他拆除(清单中列明的拆除工程量除外)及清运(含现场遗留建筑垃圾、生活垃圾清运等),原有设施按照业主要求拆除以后能利用的应保护性拆除,运至业主指定地点并移交给产权单位保管,报价需含拆除(开挖)、破碎、集中、现场清理、装车、运输至弃土点、弃土点整理等一切与此相关的费用,清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
2.
沿线居民、单位的通行便道及周边其他通行便道等费用,包括新建、维护管理、拆除弃置等,便道做法须满足招标人要求。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
3.
新建排水接现状排水管网:新建排水管道与现状排水管网衔接,包含管道沟槽土方挖、填、弃、检查井井壁开孔、修复及接头处构筑物拆除等全部工作内容,该项费用不再单独列项,投标人投标报价时需考虑该部分风险,此部分费用综合考虑在投标报价中,中标后不予调整。
4.
施工范围内涉及部分原有井(含强弱电、排水、通讯、供水、燃气、中水、供热等)的升降、加固,以及井盖的更换费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
5.
因施工造成的部分既有绿化、道路、人行道、综合管线等破坏恢复发生费用,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
6.
因施工需要,需对现状苗木进行迁移,迁移至业主单位指定位置,含起挖、运输、栽植、养护等费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
7.
本项目各专项施工方案设计评审论证等相关费用。该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
8.
本项目实施期间的迎检、庆典等活动,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。
9.
土方计算参照土方断面图及施工图设计说明,根据现场情况,工程量一次性包死,投标人须充分勘察现场综合考虑,结算时不予调整(设计变更除外)。设计测绘地貌与施工现状地貌可能存在有细微差异,请投标人自行踏勘现场。投标人中标后不得因设计测绘地貌与施工现状地貌有差异要求变更。
10.
桥梁、桩基、边坡、基坑等施工监测、观测费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,中标后不予调整。
11.
施工单位在进行桩基、围墙等施工之前应对相关位置的地下管线进行复探,无误后方可施工,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。
12.
水土保持监测及水土保持验收报告的编制费用:施工单位需委托相关单位完成水土保持监测及水土保持验收报告的编制,在施工期间配备具有水土保持专业监理资格的工程师。需满足水土监管相关要求包括但不限于环保监测、环保验收等。由水土保持产生的监测、验收等所有费用,清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。
13.
清淤疏通:现状雨、污水管道清淤疏通,包含红线范围内现状保留利用的雨、污水管道清淤疏通(必须保证排水通畅)、检查井清淤疏通、排水导流等(满足验收要求),报价含现状管道、检查井清淤疏通、外运等工作内容,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
14.
交口标线顺接、完善:投标人需按照图纸设计进行顺接、完善,满足业主及交通管理部门要求,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
15.
顶管、拖拉管施工时向相关主管部门办理申请、行政缴费等所有一切相关的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
16.
在施工期间须针对周边居民、厂区排水进行接引,保证施工期间的正常排水,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
17.
管网过河段河道护坡开挖、恢复等费用,该项清单中不单独列项,由投标人在投标报价中综合考虑,中标后不予调整。
18.
石灰土拌和场地、混凝土预制构件预制场地,灰土集中拌合、预制构件集中预制运至现场运距等由投标人自行勘察现场确定,并在投标报价中综合考虑,清单不再单独列项,结算时不再调整。
19.
本项目交通监控设备用房内装修,面积约20平方米,内容包含室内装饰、空调、通风、监控、照明等,所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
20.
所有工程质量检测、监测(除第三方检测),所涉及的费用由投标单位自行考虑,综合考虑在报价中,清单不再单独列项,结算时不再调整。
21.
管道砼加固、保护处理费用:在车道下管顶覆土小于0.7米,在人行道下小于0.6米时进行加固处理,基础做法参见图集04S516-11,此项费用投标人自行踏勘现场,熟悉招标资料,该项费用不再单独列项,投标人投标报价时需考虑该部分风险,此部分费用综合考虑在投标报价中,中标后不予调整。
22.
堆载预压:为有效控制桥台、道路、路堤衔接处及涵洞处工后沉降,可适当延长路基填筑工期,在台背、箱涵路堤填筑完成后进行堆载预压,预压期不少于3个月,并建议宜预留一个雨季的沉降期;投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
23.
桥涵铭牌在本次招标范围,具体样式、材质、做法等后期由建设单位明确,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
24.
现状沿线需拆除及恢复的门卫房、大门均在本次招标范围内,需按原状恢复满足使用单位要求,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
25.
各专业所有挖方,开挖过程中所遇淤泥、建筑垃圾、房屋基础、设备基础、地下障碍物等不利因素投标单位需在投标报价中综合考虑,清单不再单独列项,结算时不再调整。
26.土石方工程中暂定量综合单价需要与其它不暂定的土方综合单价保持一致,不允许不平衡报价。
第二部分:设计文件及技术补充说明
一、共性问题
1、本工程开挖的土方是否考虑利用?
答复:本项目土方开挖、运输及运距:
(一)本项目按全挖全弃方案计算。
(二)投标人自行踏勘现场并结合项目周边取、弃土点情况以及管理部门相关要求,综合考虑报价,费用包干,中标后不予调整。
(三)本项目土方运输中产生的涉及渣土消纳处置、土场费、土源费、保洁费及相关管理部门收取的管理费等所有费用均由投标人自行考虑并含在投标报价中,中标后不得以任何理由提出索赔。
2、与本项目同期建设的综合管线(燃气、给水、电力、弱电)沟槽回填及余方弃置如何考虑?
答复:不在本次招标范围内。
3、现场挖方达到设计标高后是否有超深路基要处理?
答复:无超深路基需要处理。
一、
白果路
(一)
道路工程
1、道路设计说明“在铺筑上层水稳基层前,应在下层顶面先撒薄层水泥或水泥净浆”,请明确具体采用哪种形式,如采用水泥净浆,请提供水泥净浆的配比?水稳基层与水稳底基层之间是否也需设置?
回复: 采用水泥净浆,采用水泥:水=0.5:1的配比,水泥浆洒布量1.5~2.0kg/m2, 水稳基层与水稳底基层之间也设置。
2、请明确本项目是否设置D型路缘石?如需设置,请明确具体设置部位?
回复:D路缘石为适用于海绵城市设计,D型设置位置详见排水工程相关内容。
3、请明确树池石是否在本次招标范围,如在,请明确树池的平面尺寸、数量以及树池石的做法?
回复:树池做法参照下图,数量为808个。
4、请提供车止石工程量?
回复:挡车柱252个。
5、请提供人行道盲沟相应工程量?

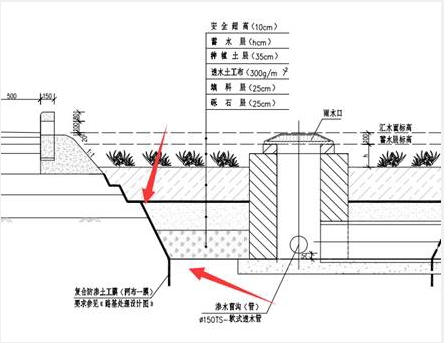

回复:盲沟总长度约5880米,具体工程量按《人行道盲沟大样图》计。
6、请提供路基处理中GSZ钢塑土工格栅工程量?
回复:土工格栅面积230143.8m2。
7、请提供空心六角块构件生态护坡及植草护坡的相应工程量?
回复:空心六角块生态护坡面积为1100m2,边坡植草防护面积为11000m2。植草皮做法为撒草籽(狗牙根、黑麦草、白三叶、二月兰草籽混播,狗牙根30g/m2,其他共10g/m2);养护等级、年限按:一级养护,成活期养护1个月,保存期养护3个月,日常管理养护9个月。
8、请提供现状沥青路面破除结构层材质及厚度?
回复:现状沥青路面破除结构层为10cm沥青混凝土+36cm水稳。
9、白果路与老合铜路交口处分近期和远期施工,请明确两次工程量是否均在本次实施范围?
回复:平面图中所示远期改造范围,本次均按近期施工做法考虑。
10、请明确沿线交口施工范围是否仅施工至人行道外边线?
回复:详见图中施工范围线。
11、请明确本项目刚柔接头和柔柔接头如何考虑?
回复:清单中按照刚柔接头50m,柔柔接头600m考虑,投标人应自行踏勘现场,综合考虑报价,中标后不予调整。
12、人行道盲沟大样图中过路Ø150给水管是否在本次招标范围?
回复:在本次招标范围。
13、围堰、护坡设计图中护脚采用M7.5浆砌片石,而空心六角块构件生态护坡中中护脚为C25素砼,请明确以哪个为准?
回复:C25素砼。
14、请明确沥青路面绑宽的实施范围?

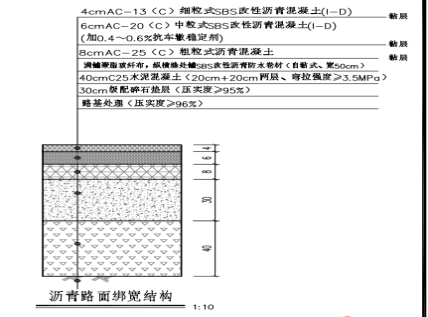

回复:用于老合铜路现状绿化带破除后硬化路面结构。聚酯玻纤布改为钢塑土工格栅,参数详见设计图纸。原道路平面设计图(五)中绿化带破除硬化路面做法取消。
15、请明确道路平面图中白果路与老合铜路交口处面层铣刨后罩面的具体做法?
回复:铣刨4cm老沥青路面,然后铺4cm AC-13(C)细粒式 SBS 改性沥青混凝土(I-D)。
16、请提供沥青路面绑宽结构中聚酯玻纤布的相关参数?
回复:材质调整为钢塑复合土工格栅,参数详见设计图纸。
17、请提供土工格室的相关参数?
回复:土工格室,是由强化的HDPE片材料,经高强力焊接而形成的一种三维网状格室结构。
18、路床范围内的沟塘段清淤后如何处理?
答复:路床段范围内的沟塘清淤后直接打桩,回填按设计说明中相关路床处理材料。
19、机动车道上面层沥青混凝土粗骨料是否按玄武岩考虑?
答复:机动车上面层沥青混凝土粗骨料均按玄武岩考虑。
20、《土石方总量计算表》中绿化带填方是否为种植土?
答复:为素土回填,该工程量包含路肩回填土方量。
21、请注明道路路基处理哪些部位是半填半挖处理?
答复:本项目现场地形较为平坦,无半填半挖路基。
22、请明确无障碍标牌是否按单柱式考虑?
回复:是。
23、
路基处理设计图中说明人、慢车道水泥搅拌桩的水泥掺量建议值13%-14%,机动车道水泥掺量不小于15%,请明确本次水泥的具体掺拌量?
回复:水泥搅拌桩按两喷四搅考虑,空搅按设计实桩标高以上0.5m;人、慢车道水泥搅拌桩的水泥掺量按13%考虑,机动车道水泥搅拌桩的水泥掺量按15%考虑,实际用量按实验确定,投标人在投标报价中综合考虑,中标价不予调整。
24、请明确道路侧石中无障碍通道位置的侧石长度为多少?
回复:该侧石工程量并入相应位置侧石总量中,清单控制价中不单独列项。
(二)桥涵工程
1、桥型布置图中桩基长度为28m,桥台1.2m桩基钢筋图中桩基长度为30m,请明确以哪个为准?
回复:桩长30m。
2、请提供承台垫层构造尺寸及砼标号?
回复:垫层采用10cm厚C20混凝土,每边伸出承台10cm。
3、请提供桥台前墙、侧墙构造图及《材料数量表》?
回复:构造图见桥台一般构造图,侧墙内侧3:1,配筋见说明第7条。

4、《桥面铺装材料数量表》中工程量与《主要工程数量表》不一致,请明确以哪个为准?
回复:以<主要工程数量表>为主。
5、请提供拱上侧墙构造图及《材料数量表》?
回复:参照桥型布置图、上部结构图,侧墙内侧3:1,外立面根据拱圈和纵断面变化,配筋见说明第7条。
6、请提供台后碎石盲沟的横向布置间距?
回复:横向宽度为桥梁全宽加道路按1:2放坡的横向宽度。
7、请提供上部结构中护拱构造图及《材料数量表》?
回复:经复核,取消护拱。

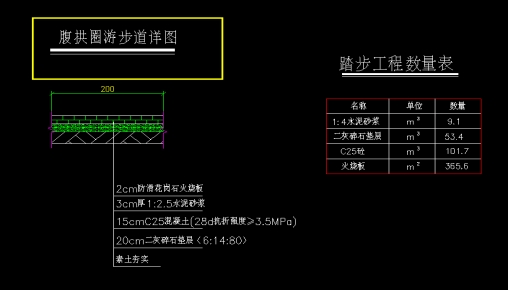

8、踏步大样图中《踏步工程数量表》中工程量与《主要工程数量表》不一致,且踏步横剖面做法中结构层与《踏步工程数量表》中也不一致,请明确以哪个为准?
回复:踏步做法及工程量详见下图。
9、《栏杆构造图》中说明所示栏杆构造仅供参考,具体栏杆构造样式及材料由业主确定,清单如何考虑?
回复:清单按图纸所示考虑。
10、道路中桥涵台背回填为6%灰土,而桥涵图纸中设计为2:1碎石土,请明确以哪个为准?
回复:桥梁中台背回填为6%灰土,箱涵台背回填为2:1碎石土。
11、请明确《防撞护栏构造图》中《防撞护栏预埋件数量表》(标准段)是否为单侧防撞护栏预埋件工程量?
回复:单侧。
12、《主要工程数量表》中提供了真石漆工程量,请提供真石漆涂刷部位、施工工艺及相关技术参数?
回复:见《结构表面装饰详图》
13、经复核,每处箱涵的帽石及翼墙钢筋工程量应为11847.4kg,而《主要工程数量表》中帽石及翼墙钢筋工程量应为21334.1kg,请确认?
回复:以主要工程数量表为准。
14、请明确《桥面排水材料数量表》中工程量是否为单边每5米工程量?
回复:是。
15、《主要工程数量表》锥坡、游步道中碎石164m3是否有误?
回复:经复核,取消该工程量。
16、《上部结构典型断面图》中桥面铺装钢筋立面与桥面铺装材料数量表以及说明中做法不一致,请明确以哪个为准?
回复:10cm沥青砼+二阶反应型防水粘结材料(二层)+20cmC40防水砼。
17、请明确桥面排水、台后排水6%灰土4480m3和填方2375.8m3是否重复?
回复:灰土为台后路基处理,填方为承台开挖后两侧直至游步道土方回填,不重复。
18、请明确涵洞洞口铺砌及护坡填土为什么材质?
回复:素土。
(三)排水工程
1、除双箅雨水口外,以下标注是否均为四箅雨水口?
回复:是。
2、主要工程数量表中下沉式绿化溢流堰是否指的是截水堰?
回复:是。
3、设计说明5.2.8条雨水口连接管采用180°砼基础参见06MS201-1页22;与《管道加固图》不一致,以何为准?
答复:以《管道加固图》为准。
4、截水堰中仿石侧石高度按多少计入?
回复:高度400mm。
5、设计图纸说明排水明渠每米按15方计,H是否应为3m?
回复:排水明渠每米按15方计考虑了明渠开挖清表工程量,H为2m。
6、请明确雨水跌水井跌差按多少考虑?
回复:雨水跌水井跌差按照2m计,根据图集统计台阶数。
7、请明确与其他道路交口范围的检查井及管道是否在本标段范围?
回复:工程范围线内的管道及检查井均在本标段,且范围线上的井计入本标段。
8、
路基处理中原预制桩已改为水泥搅拌桩,请明确排水设计说明中管桩间采用30公分块石挤淤是否取消?
回复:管桩间30公分块石挤淤取消。当管道位于红线外采用120公分抛石挤淤,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
9、
请明确球墨铸铁污水管系列。
回复:污水管道和泵站出水管道均采用球墨铸铁管(K9)系列。
10、请明确球墨铸铁污水管防腐做法。
回复:外防腐采用喷锌0.15mm和管道刷沥青漆一遍;水泥砂浆内衬(执行GB/T17457-2009标准)。

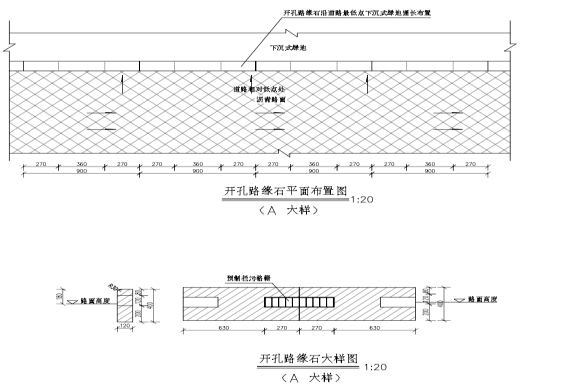

11、请明确下图开口路缘石处预制拦污格栅中到中间距?
回复:机非隔离侧石采用仿石材材质,侧石开孔安装拦污格栅,格栅中到中间距900mm。
12、设计说明覆土>4m时,采用Ⅲ级钢筋混凝土管,而量表中均为II级钢筋混凝土管,请明确以何为准?
回复:雨水管道统一按照II级钢筋混凝土管。
13、请明确拉森钢板桩支护如何考虑?
回复:施工范围内雨污水管井需支护处采用拉森IV型钢板桩支护,钢支撑、围檩、土孔回填、细石混凝土、排水措施等方案由投标人自行考虑,满足施工规范要求,9m拉森IV型钢板中线水平支护长度清单工程量按1415m,12m拉森IV型钢板中线水平支护长度清单工程量按698m计入排水工程分部分项工程量清单中,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,工程量一次性包死,结算时不予调整。
14、下沉式绿带侧复合防渗土工膜高度多少?
回复:下沉式绿带侧复合防渗土工膜高度按展开1.2m考虑。
(四)交通工程

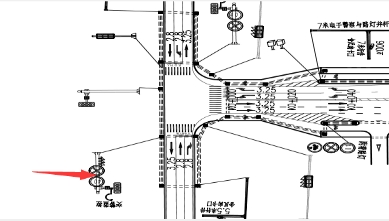

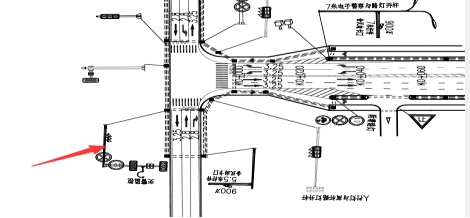

1、请提供下图标志牌尺寸?并明确杆件及基础做法?
回复:230cm*100cm。杆件及基础做法采用“与单悬臂并杆的综合杆件”
2、白果路与其他道路交口交通工程是否不在白果路施工范围?
回复:工程范围线内的交通工程计入白果路,其余不计入。
3、平面图未见路名牌,请明确路名牌数量。
回复:参见道路图纸。
4、与标志牌、电子警察、信号灯等并杆杆件及基础是否均参照交通工程中大样图做法,其余参照路灯图纸中杆件及基础工程做法?

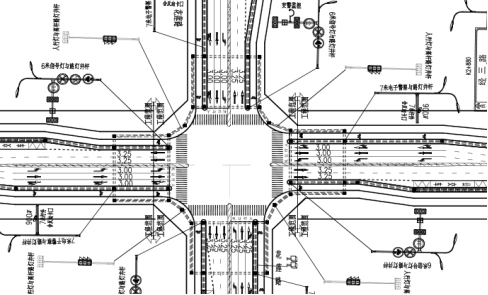

回复:是。
5、请明确杆件基础回填材质。
回复:素土分层夯实回填。
6、所有标牌是否均为单面板?
回复:指路标志和分道行驶标志调整为双面。
7、请明确杆件基础包封混凝土强度等级及包封尺寸。
答复:包封混凝土强度同基础强度,高度同加筋肋高度,面积同基础截面积。
8、
请明确排水工程数量表中拉森钢板桩的数量是否为基坑支护周长?
回复:是。
9、
《主要设备清单》中De100的PE管调整为De75的PE管。
10、
设计说明小于等于3㎡的铝合金板采用2mm厚,而无障碍标志牌大样图中标注为3mm厚,请明确以何为准?
回复:小于等于3㎡的铝合金板均采用2mm厚。
(五)照明工程
1、请明确PE50管壁厚?
回复:壁6mm。
2、路灯箱变是否在本次招标范围?
回复:路灯箱变由建设单位另行委托设计,不在本次招标范围,本次仅计入路灯配电柜。
3、路灯接箱变电缆及预埋管是否需考虑?
回复:不考虑。
二、阿里山路
(一)道路工程
1、道路设计说明“在铺筑上层水稳基层前,应在下层顶面先撒薄层水泥或水泥净浆”,请明确具体采用哪种形式,如采用水泥净浆,请提供水泥净浆的配比?水稳基层与水稳底基层之间是否也需设置?
回复: 所有水稳层间设水泥净浆,水泥用量为1kg/㎡,水灰比2.5:1。
2、
请明确本项目是否设置D型路缘石?如需设置,请明确具体设置部位?
回复:D路缘石为适用于海绵城市设计,D型设置位置详见排水工程相关内容。
3、请提供空心六角块构件生态护坡及植草护坡的相应工程量?
回复:空心六角块生态护坡面积为40m2,边坡植草防护面积为7200m2。植草皮做法为撒草籽(狗牙根、黑麦草、白三叶、二月兰草籽混播,狗牙根30g/m2,其他共10g/m2);养护等级、年限按:一级养护,成活期养护1个月,保存期养护3个月,日常管理养护9个月。
4、请提供现状沥青路面破除结构层材质及厚度?
回复:现状沥青路面按4cmAC13+6cmAC20+32cm5%水稳+18cm3.5%水稳计。
5、请提供车止石工程量?
回复:车止石按76个计。
6、请提供人行道盲沟相应工程量?
回复:盲沟总长度约3110米,具体工程量按《人行道盲沟大样图》计。
7、请提供路基处理中GSZ钢塑土工格栅工程量?
回复:GSZ钢塑土工格栅132279.4平米。
8、请明确沿线交口施工范围是否仅施工至人行道外边线?
回复:按施工范围线执行。
9、道路工程与交通工程图纸中均设计有路名牌,请明确以哪个为准?
回复:交通工程应为指路标牌,请复核,若重复,以道路为准。
10、道路平面图中无障碍标牌为并杆,请明确与哪个杆件并杆?
回复:与交通工程人行灯等相关杆件并杆。

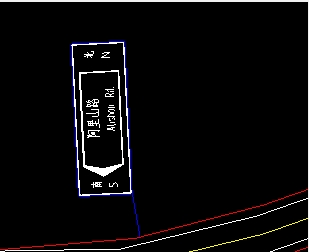

11、请提供树池大样做法及树池数量?
回复:树池尺寸1.6*1.6m,做法参照下图,数量为430个。
12、请明确本项目刚柔接头和柔柔接头如何考虑?
回复:清单中按照刚柔接头38m,柔柔接头160m考虑,投标人应自行踏勘现场,综合考虑报价,中标后不予调整。
13、人行道盲沟大样图中过路Ø150给水管是否在本次招标范围?
回复:在本次招标范围。

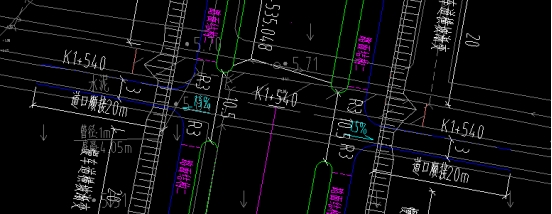

14、请明确下图所示现状路口是否需老路拆除,并明确该段老路结构层厚度?
回复:该范围老路需拆除,破除面积为926m2,拆除结构层分别为4cmAC-13+8cmAC-25沥青砼+36cm5%水稳+20cm3.5%水稳。
15、请明确下图搭接便道的施工范围?
回复:下图道口顺接参照此做法,面积为120m2。
16、围堰、护坡设计图中护脚采用M7.5浆砌片石,而空心六角块构件生态护坡中中护脚为C25素砼,请明确以哪个为准?
回复:C25素砼。
17、请提供土工格室的相关参数?
回复:土工格室,是由强化的HDPE片材料,经高强力焊接而形成的一种三维网状格室结构。
18、路床范围内的沟塘段清淤后如何处理?
答复:路床段范围内的沟塘清淤后直接打桩,回填按设计说明中相关路床处理材料。
19、机动车道上面层沥青混凝土粗骨料是否按玄武岩考虑?
答复:机动车上面层沥青混凝土粗骨料均按玄武岩考虑。
20、《土石方总量计算表》中机非分割带填方是否为种植土?
答复:为素土回填,该工程量包含路肩回填土方量。
21、请注明道路路基处理哪些部位是半填半挖处理?
答复:本项目现场地形较为平坦,无半填半挖路基。

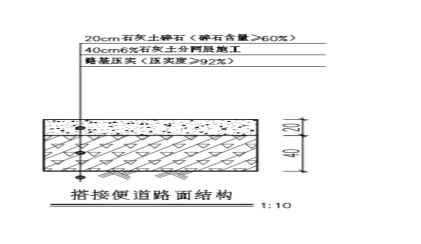

22、请明确搭接便道路面结构层中20cm石灰碎石土的比例?
回复:石灰:土:碎石=10:30:60。
23、无障碍标牌大样图为单柱式,但平面图为并杆,请明确以哪个为准?
回复:按单柱式考虑。
24、请提供高强土工格室的面积?
回复:5120m2。
24、
路基处理设计图中说明人、慢车道水泥搅拌桩的水泥掺量建议值13%-14%,机动车道水泥掺量不小于15%,请明确本次水泥的具体掺拌量?
回复:水泥搅拌桩按两喷四搅考虑,空搅按设计实桩标高以上0.5m;人、慢车道水泥搅拌桩的水泥掺量按13%考虑,机动车道水泥搅拌桩的水泥掺量按15%考虑,实际用量按实验确定,投标人在投标报价中综合考虑,中标价不予调整。
25、请明确道路侧石中无障碍通道位置的侧石长度为多少?
回复:该侧石工程量并入相应位置侧石总量中,清单控制价中不单独列项。
(二)
桥涵工程
1、道路中桥涵台背回填为8%灰土,而桥涵图纸中设计为2:1碎石土,请明确以哪个为准?
回复:以桥涵专业图纸为准。
2、阿里山路共包含两处箱涵,分别为K1+357.5,涵长34.75m;K1+708,涵长32m,但设计图纸提供的两处箱涵《主要工程数量表》里面的工程量完全一致,请复核?
回复:K1+357.5箱涵无误,K1+708箱涵打印错误,参考下表。
![]() |
回复:是。
4、《主要工程数量表》中提供了真石漆工程量,请提供真石漆涂刷部位、施工工艺及相关技术参数?
回复:涂刷部位为箱涵及栏杆基座所有外露立面,施工工艺及相关技术参数参照“合庐产业新城龙桥路(牛金路—新合铜路)建设工程——(牛金路—星夜大道)段”第四册 第一分册 K2+483.903桥梁 结构表面装饰图。
5、经复核,每处箱涵的帽石及翼墙钢筋工程量应为9448.2kg,而《主要工程数量表》中帽石及翼墙钢筋工程量应为15305.96kg,请确认?
回复:帽石两道,翼墙四处。
6、请明确涵洞洞口铺砌及护坡填土为什么材质?
回复:素土。
(三)排水工程
1、截水堰中仿石侧石高度按多少计入?
回复:高度400mm。
2、主要工程数量表中下沉式绿化溢流堰是否指的是截水堰?
回复:是。
3、设计说明5.2.8条雨水口连接管采用180°砼基础参见06MS201-1页22;与《管道加固图》不一致,以何为准?
答复:以《管道加固图》为准。
4、截水堰中仿石侧石是否均更改为花岗岩侧石?高度按多少计入?
回复:是,同道路,为花岗岩侧石,高度400mm。
5、请明确与其他道路交口范围的检查井及管道是否在本标段范围?
回复:工程范围线内的管道及检查井均在本标段,且范围线上的井计入本标段。
6、路基处理中原预制桩已改为水泥搅拌桩,请明确排水设计说明中管桩间采用30公分块石挤淤是否取消?
回复:管桩间30公分块石挤淤取消。管桩间30公分块石挤淤取消。当管道位于红线外采用120公分抛石挤淤,投标人在投标报价中自行考虑,清单不再单独列项,结算时不再调整。
7、请明确球墨铸铁污水管系列。
回复:污水管道和泵站出水管道均采用球墨铸铁管(K9)系列。
8、请明确球墨铸铁污水管防腐做法。
回复:外防腐采用喷锌0.15mm和管道刷沥青漆一遍;水泥砂浆内衬(执行GB/T17457-2009标准)。
9、请明确下图开口路缘石处预制拦污格栅中到中间距?
回复:机非隔离侧石采用仿石材材质,侧石开孔安装拦污格栅,格栅中到中间距900mm。
10、设计说明覆土>4m时,采用Ⅲ级钢筋混凝土管,而量表中均为II级钢筋混凝土管,请明确以何为准?
回复:雨水管道统一按照II级钢筋混凝土管。
11、请明确拉森钢板桩支护如何考虑?
回复:施工范围内雨污水管井需支护处采用拉森IV型钢板桩支护,钢支撑、围檩、土孔回填、细石混凝土、排水措施等方案由投标人自行考虑,满足施工规范要求,9m拉森IV型钢板中线水平支护长度清单工程量按200m计入排水工程分部分项工程量清单中,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,工程量一次性包死,结算时不予调整。
12、请明确排水数量表中D800八字出水口2个具体位置?
回复:应为800一字出水口,位置位于是汤池大道排水沟改造处,具体位置详见设计图纸。
13、排水数量表中偏沟式雨水口及溢流式平篦雨水口数量是否有误?
回复:偏沟式雨水口数量应为34个,溢流式平篦雨水口数量应为63个。
14、请明确排水数量表中D800、D1000雨水管道加固的具体位置?
回复:800和1000的加固量为暂定量。
15、下沉式绿带侧复合防渗土工膜高度多少?
回复:下沉式绿带侧复合防渗土工膜高度按展开1.2m考虑。
16、阿里山路管道基础及软基处理方式是否同白果路?
回复:是。
17、请明确排水工程数量表中拉森钢板桩的数量是否为基坑支护周长?
回复:是。
18、
请明确雨水纵断面图是否有误?
回复:有误,雨水纵断面图详见下图。
19、
《工程数量表》中雨污水检查井型号、数量与调整后断面图不一致,以哪个为准?
回复:以调整后断面图为准。
(四)交通工程

1、请提供以下标志牌大样图,杆件及基础做法?
回复:标志牌尺寸为1*3m,附着与现状路灯杆。
2、请明确以下标志牌尺寸及杆件基础做法?
回复:标志牌尺寸为1*2.3m,这是指路标志,采用“与单悬臂并杆的综合杆件”。
3、阿里山路,请提供如下图所示并杆标志牌杆件及基础做法。
回复:矩形标志牌尺寸为1*2.3m,采用“与单悬臂并杆的综合杆件”。
4、请明确下图人行横道提示标志牌是否为80cm*80cm?
回复:是。
5、平面图未见路名牌,请明确路名牌数量。
回复:参见道路图纸。
6、交警监控系统是否考虑设置监控杆件?
回复:不考虑,并杆于信号灯横臂。
7、
《主要设备清单》中De100的PE管调整为De75的PE管。
8、
交通平面设计图(一)中3m信号灯杆件更改为6m信号灯杆件,增加一套箭头灯。修改前后信号灯截图如下:
回复:修改前
修改后:
9、设计说明小于等于3㎡的铝合金板采用2mm厚,而无障碍标志牌大样图中标注为3mm厚,请明确以何为准?
回复:小于等于3㎡的铝合金板均采用2mm厚。
(五)照明工程
1、请明确PE50管壁厚?
回复:壁厚6mm。
2、路灯箱变是否在本次招标范围?
回复:路灯箱变由建设单位另行委托设计,不在本次招标范围。
3、路灯接箱变电缆及预埋管是否需考虑?
回复:不考虑。
二、
经二路
1、
请注明道路路基处理哪些部位是半填半挖处理?
答复:本项目现场地形较为平坦,无半填半挖路基。
2、
本项目是否有填塘六角块构件护坡,长度及围堰做法如何考虑?
答复:有,围堰及六角块构件护坡均为1642m,设围堰处平均水深为2m。具体做法详见设计图纸。
3、
何处有桥台台背回填和暗涵台背回填?
答复:无。
4、
设计说明中要求道路沥青面层需要考虑添加抗车辙剂,但道路结构层图中未见设计有该做法,请明确时序需要考虑添加?
答复:经二路不考虑抗车辙剂。
5、
道路平面图中注明新建道路与现状道路顺接面积,请明确与现状道路顺接做法。
答复:与现状道路顺接做法按照新建道路机动车道结构层做法考虑。
6、
人行道行道树树池数量请明确。
答复:1.6m*1.6m树池591个。
7、
草皮护坡面积是多少?
答复:植草护坡面积13891.094m2
8、
挡车石数量请明确。
答复:花岗岩车止石207个。
9、
请明确拉森钢板桩支护如何考虑?
答复:施工范围内雨污水管井需支护处采用拉森IV型钢板桩支护,钢支撑、围檩、土孔回填、细石混凝土、排水措施等方案由投标人自行考虑,满足施工规范要求,9m拉森IV型钢板中线水平支护长度清单工程量按600m,12m拉森IV型钢板中线水平支护长度清单工程量按50m计入排水工程分部分项工程量清单中,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑报价,工程量一次性包死,结算时不再调整。
10、请明确道路侧石中无障碍通道位置的侧石长度为多少?
回复:该侧石工程量并入相应位置侧石总量中,清单控制价中不单独列项。
照明工程:
1、
照明工程中箱变不计入,箱变中的配电柜是否计取?
答复: 计取。
2、
照明工程中公交站台预埋管无路由,请明确?
答复: 仅计取预埋管,线缆不在本次招标范围,经二路按照2600米计入。
信号监控工程:
3、
信号监控工程中已建道路处采用顶管,是否有误?
答复: 修改为拉管,管道材质及规格不变。
4、
信号监控工程中PE100管规格是否有误?
答复: 修改为de75,管材不变 。
5、
信号监控工程中部分管线图纸未标注,请明确?
答复: PE管De50*6经二路1056;拉管经二路300米;电力电缆YJV-5*6经二路17385米;电力电缆RVV10×1.5、电力电缆RVV5×1.5一个路口1000米;电力电缆RVV3×1.5一个路口800米;48 芯光缆经二路5400米,其余均按照图示计算。
6、
请明确信号监控工程中过路钢管包管砼截面?
答复: 截面600*400h。
7、
信号监控工程交通平面图中,显示未与路灯共杆的独立杆件,如何考虑?
答复: 图纸未标明的均是和路灯并杆的综合杆,型号同图纸其他部位。
8、
信号监控工程交通平面图中,无8米电警综合杆大样,如何考虑?
答复: 参考9米电警综合杆大样。
9、设计说明小于等于3㎡的铝合金板采用2mm厚,而无障碍标志牌大样图中标注为3mm厚,请明确以何为准?
回复:小于等于3㎡的铝合金板均采用2mm厚。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
招标人:安徽省合庐产业新城建设投资有限公司
地 址:合肥市庐江县台创园
联系人:冯飞
电 话:0551-82566505
招标代理机构:安徽诚信项目管理有限公司
地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼
联系人:张工
电 话:0551-66223831;0551-66223280
2021年9月23日
