一、原公告主要信息

     原项目名称: 合肥新桥机场S1线合肥西站枢纽先行段工程土建施工总承包

     原项目编号: 2021BFQGZ02149

     原公告日期: 2021年09月28日

二、公告内容(更正事项、内容及日期等)





合肥新桥机场S1线合肥西站枢纽先行段工程土建施工总承包招标文件补疑3

项目编号:2021BFQGZ02149



各投标人:

第一部分 招标人澄清

对本项目招标文件补充如下:

第七章 技术标准和要求“20.9本项目履约期间,承包方应按发包方要求,至少承办一次市级或省级应急演练活动,相关费用按项一次性包死,由承包人自考虑报价,中标后不予调整。履约过程中只有发生了相应级别的演练且演练组织活动获得发包人认可时,发包人根据清单报价足额支付此行费用,若发包人未要求承包人组织实施演练活动,则该项费用不予支付。”调整为:“20.9本项目履约期间,承包方应按发包方要求,至少承办一次市级或省级应急演练活动,相关费用由承包人自考虑报价,中标后不予调整。履约过程中只有发生了相应级别的演练且演练组织活动获得发包人认可时,发包人根据清单报价足额支付此行费用,若发包人未要求承包人组织实施演练活动,则该项费用不予支付。”



第二部分 投标人疑问回复

1、部分图纸不能解压,图纸解压显示压缩文件格式未知,麻烦请重新上传。

回复:图纸已于930日重新上传。

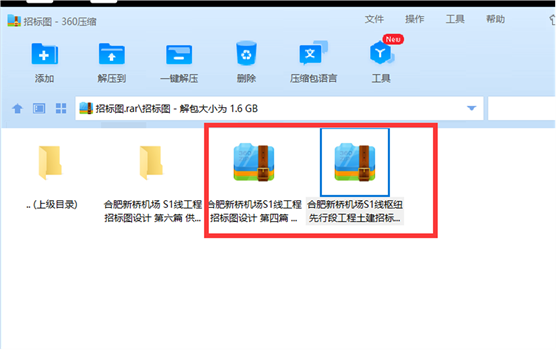

2、招标图纸“车站建筑”中固镇路站建筑招标图PDF缺少HFS1210-Z-JZ-01-001HFS1210-Z-JZ-01-029图纸,请补充。

回复:图纸已上传补图,请注意及时下载。

3、招标文件中工期要求“合肥西站二次结构施工、固镇路站~合肥西站预留盾构井区间和合肥西站~史河路站区间盾构接收需满足合肥西站建设时间”,能否提供合肥西站建设时间节点?

回复:请投标人自行了解,统筹考虑

4、能否提供本标段工程筹划图?

回复:盾构工程筹划图已上传补图,请投标人及时下载。

5、招标图纸中车站结构中固镇路站设计说明(HFS1211-B-JG-02-001)“中固镇路站大小里程均为盾构接收”,而区间工程中固镇路站~盾构井区间平、纵断面图设计说明(HFS1311-B-QJ-01-01)中“本区间采用盾构法施工,两台盾构机先后从固镇路站大里程端始发掘进区间隧道左、右线,至盾构井小里程端接收。”两者相互矛盾,请明确以哪个为准?

回复:以固镇路站盾构井区间图纸中盾构工筹为准。

6、招标文件P37页项目安全负责人中要求具有国家安全生产监督管理局颁发的注册安全工程师证书,请问提供应急管理部的中级注册安全工程师证书是否满足?请明示?

回复:满足。

7、招标文件P64页第2.2.3款“投标人奖项、荣誉”要求投标人承接的市政公用工程项目,自201611日以来获得的优质工程奖,“市政公用工程项目”是否包含城市道路、桥梁、隧道,地铁项目,请明确??

回复:市政公用工程有明确定义,按招标文件执行。

8、招标文件中,所有        (招标项目名称)   标段施工投标文件,下划线处是否都可填写为合肥新桥机场S1线合肥西站枢纽先行段工程土建施工总承包(招标项目名称) / 标段施工投标文件即可,请明确?

回复:可以。

9、招标文件P37页附录6项目技术负责人的资历要求“技术职称为相关专业(土木工程,或市政道桥,或铁路,或公路,或轨道交通土建工程专业)高级工程师技术职称及以上”,请问我单位提供技术职称为隧道与地下工程、道桥与隧道、桥梁与隧道、市政工程专业是否满足?请明确?

回复:满足。

10、招标文件,投标人须知表“1.3.2计划工期”,描述“合肥西站二次结构施工、固镇路站~合肥西站预留盾构井区间和合肥西站~史河路站区间盾构接收需满足合肥西站建设时间”,能否明确合肥西站建设时间;或者上述本工程,业主要求的施工时间区间。

回复:请投标人自行了解,统筹考虑

11、招标文件第198页至200页,工程重难点,描述相关内容如:固镇路站地质单元、车站尺寸等描述前后不一、且与设计图纸不符,以哪一个为准?

回复:固镇路站所在地质单元为二级阶地,具体地质概况详见勘察资料。车站尺寸及基坑深度以设计图纸为准。

12、固镇路站导墙立面图与导墙配筋图中,导墙立面图描述导墙约一半埋入硬化地面,而配筋图描述导墙高出地面20cm,以哪一个为准?另,导墙立面图上标注的200×200  C25挡水圈有无配筋要求,如有请明确配筋。导墙下垫层范围是多少,是否等同导墙平面投影面积?请明确。

回复:以导墙配筋图为准,挡水圈配筋参考导墙配筋,导墙下垫层同导墙平面投影。

13、招标文件第64页,详细评审标准,“投标人奖项、荣誉”中的奖项联合体成员方提供是否可以?

回复:联合体投标的,投标人结合自身情况,提供自认为最具代表性的奖项即可。

14、投标保函示范文本,标段名称请明确,可否写成“合肥新桥机场S1线合肥西站枢纽先行段工程土建施工总承包1标段”

回复:标段名称写成“合肥新桥机场S1线合肥西站枢纽先行段工程土建施工总承包”或合肥新桥机场S1线合肥西站枢纽先行段工程土建施工总承包1标段”或合肥新桥机场S1线合肥西站枢纽先行段工程土建施工总承包/标段”均可

15、组成联合体投标的投标人名称是否填写联合体牵头单位名称?签章是否只需联合体牵头单位签章即可?

回复:投标人名称填写联合体牵头人名称或联合体全称均可,签章相关要求具体详见招标文件第二章投标人须知前附表10.9条第5款。

16、组成联合体投标的法定代表身份证明、授权委托书是否只需联合体牵头单位提供?

回复:联合体牵头人提供即可。

17、招标文件P37页附录6项目技术负责人的资历要求“技术职称为相关专业(土木工程,或市政道桥,或铁路,或公路,或轨道交通土建工程专业)高级工程师技术职称及以上”,请问我单位提供技术职称为城市轨道交通工程专业是否满足?

回复:满足。

18、安全负责人的简历是否可以参照“拟委任的项目经理(项目技术负责人)简历”模版填写,所附证件放置在商务文件的其他资料中即可?

回复:可以。

19、投标文件中所有标段处能否填写为 / 标段?

回复:可以。

20、投标人须知前附表1.4.2条中的“共同投标协议”是否指招标文件P214页的联合体协议书?

回复:是。

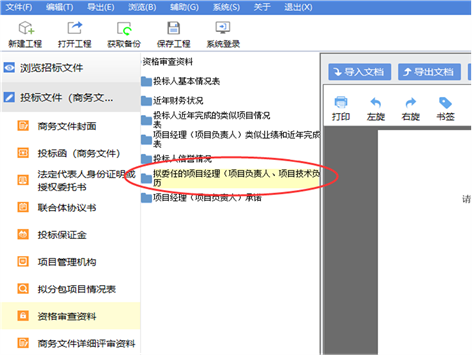

21、项目安全负责人简历是否上传至下图所圈模块?简历表的表头是否修改为“(六)拟委任的项目经理(项目技术负责人、项目安全负责人)简历”?

回复:简历表头修改或不修改均可。项目安全负责人简历可以在此模块上传,也可以在商务文件其他材料中上传。

22、“联合体协议书”是否上传各方签字盖章后的扫描件,再由牵头人电子签章?

回复:“联合体协议书”可由联合体各方电子签章上传,也可上传联合体各方签字盖章后的扫描件,只要投标文件中体现联合体各方的盖章,均予以认可。

23、联合体投标的,除“联合体协议书”外投标文件中所有“投标人”落款处是否只需填写牵头人信息?法定代表人身份证明和授权委托书是否由牵头人提供即可?

回复:详见本补疑第15条、第16条回复。

24、报价文件中的“(十八)招标人推荐的材料品牌响应表”、“(十九)异常低价评审表”、“(二十)投标报价需要说明的其他资料”三个表格在制作工具中无上传节点,请明确如何上传。

回复:在报价文件中任一节点上传均可,例如上传至“工程量清单报价书”节点或在“异常低价评审”节点上传,备注清楚即可。

25、招标图纸史河路站两头始发接收区间里程与史河路站(建筑和结构)端头里程不衔接,如:合肥西站~史河路站区间右线为ZK45+901.951ZK46+854.362,史河路站~五里墩站区间右线为ZK47+142.162ZK47+075.249,而史河路站起终点里程:ZK46+122.551ZK46+417.551,请问以哪个为准?

回复:以区间图纸为准。

26、计划工期:1528日历天;

计划开工日期:20211025日(具体开工日期以开工通知为准);

计划竣工日期:20251231日;

除上述总工期外,发包人还要求以下区段工期:本标段盾构区间土建工程均于2024930日前实现洞通(含联络通道完成);车站于2024630日前完成,附属工程均于2025630日前完成。其中合肥西站二次结构施工、固镇路站~合肥西站预留盾构井区间和合肥西站~史河路站区间盾构接收需满足合肥西站建设时间。为便于工期安排,请问能否明确合肥西站建设时间?

回复:请投标人自行了解,统筹考虑

27、若为联合体投标,投标人是否可以写联合体牵头人名称,请明示。

回复:详见本补疑第15条回复。

28、目录是否可以放到封面中上传?

回复:可以。

29、软件中的投标函与招标文件中的投标函内容有不同,请问是否按软件中的投标函即可?请明示。

回复:按招标文件中的投标函内容填写。

30、投标文件格式中:“(招标项目名称)   标段”中标段前是否可以写为:“(招标项目名称) / 标段”,请明示。

回复:可以。

31、P35页附录4资格审查条件,注2、联合体投标时,联合体各方均满足此项要求。是否投标函仅需要填写联合体牵头人名称即可?

回复:投标函中的投标人填写联合体牵头人名称或联合体各方名称均可,

但联合体各方均须满足此项要求。

32、投标文件格式中未提供项目安全负责人格式,相关资料是否可在“九、其他资料”中提供,格式是否可以自拟?请明示。

回复:可以,格式可参照“拟委任的项目经理(项目技术负责人)简历”模版填写。

33、投标文件(报价文件)格式中“工程名称”是否可以填写为招标项目名称?请明示。

回复:可以。

34、P227页(四)信用评价等级承诺,格式中日期少个“日”,是否可以自行补足?请明示。

回复:可以自行补足。

35、本项目体量较大,施工组织设计导入电子交易系统最大支持50兆,能否相应增大系统导入施工组织设计的容量?

回复:请投标人根据自身情况编制施工组织设计内容,系统容量不作调整。

36、招标文件P4页业绩要求中“城市轨道交通”仅指地铁,请问莞惠城际轨道交通项目、佛莞城际轨道交通工程主要工程内容有地下车站、盾构区间是否符合业绩要求。

回复:按招标文件要求执行。

37、投标制作软件中技术文件有 “投标报价总评价”是否删除节点对应,或填写无?若不是,请明确具体写何内容。

回复:此处若无需填写,可删除或填写无。

38、招标文件P36页详细评审标准未明确2.2.31-2.2.38)占分比例及分值,请明确以下内容分值:

1)、2.2.31)业绩、奖项荣誉具体分值,其中投标人业绩包括5个因素进行综合评价,请明确5个细节评分得分,例如单个合同业绩金额,合同金额多大得分多高是否同时具有盾构区间和地下车站,若有得几分单个区间单线盾构区间最大长度,请明确多大长度得多少分是否竣工验收,如有竣工验收报告得分多少是否独立完成或作为牵头人完成,若是得多少分。

22.2.32)项目经理业绩包括3个评分因素进行综合评价,请明确每一个对应的要求及得分:单个合同业绩规模具体多大得分情况,担任岗位分值,有竣工验收资料分值。

32.2.33)请明确信用评价得分分值。

42.2.35)请明确施工组织设计具体分值及对应3个模块细化的具体分值。

52.2.38)请明确投标报价详细评审标准分值。

回复:本项目评标办法为定性评审法,评标委员会按招标文件规定结合各投标人的投标文件,针对各评审因素进行综合评价,无具体分值。

39、本项目于929日正式发布招标文件,930日上传招标清单控制价、图纸等,过程历经国庆7天长假,108日招标清单控制价又新发补疑2调整。

至此投标文件编制时间非常紧张且不符合招投标法关于招标人对招标文件做必要澄清或修改,澄清或者修改的内容可能影响投标文件编制的,招标人应当在投标截止时间至少15日前,通知所有招标文件的潜在投标人;不足15 日的,招标人应当顺延提交投标文件的截止时间。建议本项目投标截止时间适当顺延。

回复:本项目所有文件发布的时间均符合法律法规的规定,其中补疑2中已明确投标人可以在930日发布的18zhzb中自行修改,并未强制要求在新发放的18zhzb中编辑。

故本项目不延期,请各投标人理解,并积极准备投标文件。

40、固镇路站:P198,车站施工方法汇总表中固镇路站地层为二级阶地、在车站重难点汇总表中为一级阶地,以何为准?

回复:固镇路站地质单元为二级阶地,详见勘察资料。

41、固镇路站:根据图纸设计说明,本基坑采取坑内疏干降水、坑外设置减压降水井,根据围护结构图纸014,基坑内设置疏干井和降压井,以何为准?

回复:以图纸为准。

42、固镇路站:围护结构图014 设计说明第12条中“主体结构分为2个基坑施工,先施工44-55轴基坑,再施工1-44轴”,请明确具体施工顺序,是否去设置隔断桩?

回复:固镇路站基坑整体开挖,无需设置隔断桩,以基坑图纸为准。

43、史河路站:根据一期交通疏解图纸38,一期交通疏解进行车站西侧附属及箱涵施工,但一期交通疏解围挡仅包含3号出入口和部分雨水箱涵,3号出入口外箱涵未在围挡范围内,请明确该部分雨水箱涵施工时间及围挡。

回复:请投标人自行考虑,具体需满足现场施工要求。

44、史河路站:两端盾构区间,该站采用半盖挖施工,盾构机需进行平移,请明确端头井内结构立柱与盖挖临时立柱的相关处理措施。

回复:平移范围内结构立柱后做,盖挖临时立柱在采取相应措施后割除。

45、合肥西站:请明确合肥西站为提供进场二次结构 和盾构接收条件的时间节点,以便本工程工期安排。

回复:请投标人自行了解,统筹考虑。

46、报价质疑:P68页,本次评标采用定性评审法……

请问商务、施组、报价是否进行详细打分?若打分,能否提供赋分规则?

回复:本项目评标采用定性评审法,不打分,具体详见本补疑第38条回复。

47、招标文件P37附录6中项目安全负责人自立要求1、具有国家安全生产监督管理局颁发的注册安全工程师证书并在投标人(或联合体牵头人)本单位注册;由应急管理部及人力资源社会保障部印发关于《注册安全工程师职业资格制度规定》和《注册安全工程师职业资格考试实施办法》的通知可知:中级注册安全工程师职业资格考试合格者,由各省、自治区、直辖市人力资源社会保障部门颁发注册安全工程师职业资格证书(中级)。该证书由人力资源社会保障部统一印制,应急管理部、人力资源社会保障部共同用印,在全国范围有效。请问采用应急管理部新颁发证件是否可行?

回复:可以。

48、补遗1号文件提到人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【201813号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分26.3元只计取税金。请问报价文件编制过程中人工费是否按照最新公布的人工费单价编制?

回复:请投标人自行考虑。

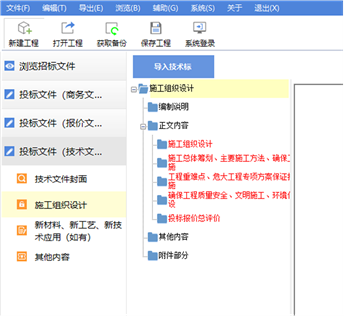

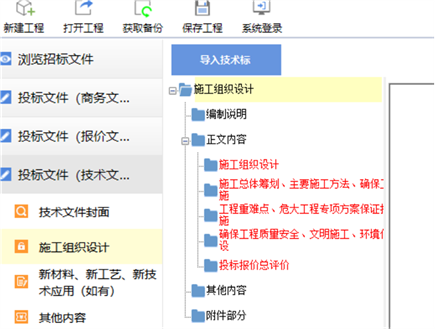

49、技术标上传页面中,有“施工组织设计”及“投标报价总评价”,同时“施工组织设计”下面有施工总体工筹、工程重难点、各种措施等内容,请问:

⑴“施工组织设计”这一项内容是不是包含“施工总体工筹、工程重难点、各种措施”等内容。如果包含的话,“施工组织设计”这一项该放什么内容?

⑵“投标报价总评价”指的是什么?

⑶招标文件中,技术部分“附表一~附表六”在上传界面中,放在哪一个位置,是其他内容,还是附件部分?

回复:(1)施工组织设计项详见第三章详细评审标准中的2.2.35)相关内容,并结合2.2.35)相关内容进行编辑。

2“投标报价总评价”模块无需编辑。

3)放在其他内容或附件部分均可。



注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。

合肥市轨道交通集团有限公司

地址:合肥市阜阳路17

联系人:高平波

联系方式:0551-62662835

安徽诚信项目管理有限公司

地址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

联系人:张工

联系方式:0551-6622383166223927

20211011

三、附件

      答疑发布日期:2021年10月11日

附件:2021BFQGZ02149项目招标文件补疑3.pdf
