     原项目名称: 潜川路(金湖大道-渡江路)、鼓山支路(金巢大道-潜川路)建设工程

     原项目编号: 2021BFKGZ02176

     原公告日期: 2021年10月01日

二、公告内容(更正事项、内容及日期等)

潜川路(金湖大道-渡江路)、鼓山支路(金巢大道-潜川路)建设工程招标补疑2

项目编号:2021BFKGZ02176

各投标人:

现对本项目招标补疑如下。

第一部分:投标人疑问回复

1.有其他国企及非国企单位人员到我公司任职,其在原单位时评审颁发的职称证是否继续有效,是否仍然按原职称等级使用?

答:招标文件对人员、职称等要求已载明,请投标人按招标文件约定执行。

2.招标文件21页附录5资格审查条件中项目经理技术职称为市政工程相关专业中级及以上。请问我单位提供的道路与桥梁工程专业是否满足要求?

答:满足。

3.招标文件投标人业绩要求:自 201611日以来(以竣工验收时间为准),投标人在中华人民共和国境内(不含港澳台)须具备单个合同金额不低于8000万元市政道排工程施工业绩;请问满足时间和合同额要求的市政道路工程且工程内容包含道路工程、排水工程等,是否满足要求?

答:招标文件对业绩类型、金额等指标均已明确,请投标人仔细研读。

第二部分:清单控制价

本项目于109日重新发布了清单控制价,请投标人自行下载查阅。鉴于清单控制价重新发放,本项目开标时间顺延至202110251100分,投标文件递交截止时间变更为202110251100分。开标地点变更为合肥市滨湖新区南京路2588号要素交易市场A区(徽州大道与南京路交口)31号开标室。

重要提示

1、人工费执行《关于贯彻执行2018版安徽省建设工程计价依据的通知》(合造价【201813号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分31.79元只计取税金。

2、本工程取费按“市政工程取费标准”中“道路、排水、桥涵工程”的费率计取;其中房屋建筑、市政工程中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。

按业主要求,现对本项目招标文件作出如下补充:

第一部分  招标需求

一、招标范围:

本项目分共1个标段,潜川路起点为金湖大道,终点至渡江路,全长1317.72米,其中,金湖大道至亚父路规划红线宽32米,规划为城市次干路,设计速度40km/h该段道路长594.243;亚父路至渡江路,规划红线宽20m,城市支路设计,设计速度20km/h该段道路长723.477鼓山支路(金巢大道-潜川路)位于巢湖市东北部,合巢经开区鼓山安置点西侧,为城市支路。本段鼓山支路南起金巢大道,北至潜川路,红线宽20m,全长约0.5km,均为新建路段;主要内容包括:道路工程、排水工程、交通工程(含监控)、照明工程、绿化工程等

单位工程主要包括:

1、土石方工程:含道路土方、排水沟槽土方、交通沟槽土方、绿化种植土换填,具体为土方的开挖、外运、回填、清淤、换填等内容;

2、道路工程:包含路基、路面、人行道、道路附属工程等设计图纸施工范围内的所有工程;

3、排水工程:包含管道、检查井、雨水井、出水口、排水附属等设计图纸施工范围内的所有工程;

4、交通工程:交通标志标牌(含基础)、标线全在本次招标范围内。智能交通部分:300万电子警察综合系统、900万电子警察综合系统、信号控制系统、监控系统等内容;

5、照明工程:包含电缆保护管、电缆,一体化箱变、灯杆、灯具、灯杆具中的引下线、等安装,以及灯杆基础、手孔井等,所有照明工程的设计内容;

6、绿化工程:本工程绿化养护等级一级,成活养护1个月,保存养护3个月,日常养护2年,图纸设计范围内所有绿化;

图纸上已设计,但不计入本次招标范围的有:无

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算:

1IId500钢筋混凝土管铺设:包括管道铺设、土方开挖、回填、余土弃置等内容,列入潜川路排水工程分部分项工程量清单中,清单工程量暂定   200   m

2、钢筋混凝土污水检查井φ1000:包括检查井砼浇筑、井盖安装等内容,列入潜川路排水工程分部分项工程量清单中,清单工程量暂定   6   座。

3IId1200钢筋混凝土管铺设:包括管道铺设、土方开挖、回填、余土弃置等内容,列入潜川路排水工程分部分项工程量清单中,清单工程量暂定   193   m

4、钢筋混凝土污水检查井1700x1100:包括检查井砼浇筑、井盖安装等内容,列入潜川路排水工程分部分项工程量清单中,清单工程量暂定   5   座。

5电力电缆YJV-22-3*95mm2专用箱变以上的铜芯电缆,穿管敷设,包括电缆敷设、电缆接头等内容,列入潜川路照明工程分部分项工程量清单中,清单工程量暂定   1000   m

6、电缆保护管--DN100镀锌钢管:包括管道施工土方挖填、余方弃置、基础施工、管道铺设、砼满包等所有费用,列入潜川路照明工程分部分项工程量清单中,清单工程量暂定   1000   m

7、道口顺接:道口做法详见图纸中新建道路做法,包括面层、基层、底基层等所有费用,列入鼓山支路道路工程分部分项工程量清单中,清单工程量暂定   200   m2

8A1型挡墙:挡墙高度H=1.5m,断面详见图纸,C30砼,内容包括基础开挖、回填、垫层、墙体砼浇筑、钢筋、立模、沉降缝、反滤等所有费用,列入鼓山支路道路工程分部分项工程量清单中,清单工程量暂定   150   m

9、砖砌围墙:墙高度按2.1m,墙体材料:M7.5水泥砂浆砌筑MU10砌块,基础坐落于砼挡墙顶,围墙成品铸铁花饰高150cm,样式由各家单位各自确定,需业主及各家单位认可,投标单位需充分考虑报价;含砌墙、粉刷、栏杆等所有内容,列入鼓山支路道路工程分部分项工程量清单中,清单工程量暂定   150   m

10、浆砌片石和碎石垫层:软基段抛石换填段路基处理中临塘护坡按坡长暂定4.5m,长度暂定80米,列入鼓山支路道路工程分部分项工程量清单中,则浆砌片石暂定清单工程量  178  m3,碎石垫层暂定清单工程量  53.6  m3

(二)以下项目按照业主要求,暂列金额为 450  万元。计入潜川路土方工程其他项目清单中,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人综合考虑,综合考虑报价,中标后不予调整。

1、    土方建筑垃圾外运(余方弃置):因房屋拆迁引起的或沿线单位外弃的建筑垃圾、生活垃圾外运作为一项列入潜川路土方工程分部分项清单,最高限价中共列入外运垃圾土方2000m3,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

2、    施工降排水(含沟塘排水):此内容按一项分别列入潜川路土方工程、鼓山支路土方工程分部分项清单中,潜川路最高限价列入排水5000m3,鼓山支路最高限价列入排水3000m3;投标人自行踏勘现场,综合考虑报价,中标后不予调整。

3、    临时水电接引费用:投标人自行踏看现场,充分考虑水电接引费用,含开工前期发电机自发电、路灯调试等一切水电费用;投标人需自行向供电部门申请基建电的设计安装等事宜,确定下火点,完成沿线电缆、电杆、工井、排管及现场变压器等相关设施的材料供应和安装工作,沿途所有设施的破除恢复均包含在内,并做好相应的高压防护措施;临时水的接引含市政管网引至施工点的管道、阀门、计量表等的供应及安装,并包含开户等所有费用;工程完工后,水电设施需在发包人要求的时限内无条件完成拆除、清运并确保移交验收,如不具备水电接引到位的情况,投标人应自行解决水电问题,以满足施工需要,按一项列入潜川路土方工程分部分项清单,最高限价中按6万元计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

四、补充图纸及修改图纸的说明:

本工程在第一次发放图纸后,有补充图纸,最后一次发放图纸为准,具体详见图纸目录。

五、总承包服务费:无

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。以下内容清单中不单独列项,费用综合考虑在投标总价中,中标后不予调整。

1、      地质报告误差风险费,投标人投标报价时需结合图纸及地勘报告,自行踏勘现场,充分考虑道路沿线沟塘清淤、路基挖石方、沟槽挖石方(含雨污水沟槽、弱电、给水、燃气等所有沟槽)等在地勘和设计图纸中存在误差的风险,并将该原因导致的风险增加费用综合考虑在投标总价中,中标后不予调整。

2、      红线范围内既有混凝土硬化道路、排水渠、排水管道、过水涵洞、侧分带、围墙、挡土墙、路灯、信号灯、宣传栏、护坡及拆除后的房屋地坪圬工构筑物等所有拆除及清理,图纸所提供拆除工程量以外的所有零星及隐蔽的拆除,投标人需根据图纸内容和现场勘察情况充分考虑需要拆除的工作内容,所有费用投标人均需综合考虑在投标总价中,中标后不予调整。

3、      施工范围内地上、地下杆管线保护、加固、迁移、改造等,工作内容包括对施工现场的既有杆线(包含强电、军用、联通、电信、铁路、有线电视光缆、路灯、标牌、信号设施地上杆线、变压器(含基础)、配电箱柜等)进行迁移、加固、保护,红线范围内施工过程中现状管线的保护及加固、吊装等所有工作内容,涉及产权单位的内容,需按照产权单位相关规定实施,杆线迁移后由中标人负责沟槽及基坑回填(回填材料同道路回填材料),所有费用投标人均需综合考虑在投标总价中,中标后不予调整。

4、      原有及新建的其他管道(线)井座的升降、加固、井盖座更换、改造,施工范围内涉及部分原有管道(线)井座的升降、加固、改造均属于本工程施工范围,新建的其他管线检查井(不包括新建雨、污水)的升降与加固、井盖更换、井圈加固,位于车行道及非机动车道内的需更换为重型球磨铸铁宽边防沉降五防井盖,具体做法参见《合肥市城镇宽边检查井盖技术规定》,所有费用投标人均需综合考虑在投标总价中,中标后不予调整。

5、      因原排水管道废除重建,建设期间原汇入排水管道中的雨污水须采取措施保证临时排水通畅,需就近排入现状已成系统的排水管道中,投标人均需自行踏勘现场综合考虑在投标总价中,中标后不予调整。

6、      新建管道(包括排水管道、路灯预埋管道等)与现状市政管道、小区管道对接,破除现状路面及现状检查井,施工完成后恢复原状,确保管道及道路无缝对接;未接入检查井的排水预留管道端口需要临时砖砌封堵,采用240砖墙封堵。清单中已经明确的破除恢复费用除外。上述施工需要与相关产权单位沟通协调并办理相关手续,由此产生的费用也由投标人负责。以上所有费用投标人均需综合考虑在投标总价中,中标后不予调整。

7、      施工范围内市政绿化苗木迁移及办理相关行政许可手续等费用,业主不指定移栽地点,中标单位自行与管养产权单位对接,按管养产权单位要求移栽到位并负责养护、移交,投标人均需综合考虑在投标总价中,中标后不予调整。

8、      原管道利用的雨、污水管道清淤疏通、与原有雨污水管道连接处清淤(必须保证排水通畅)及对老管道在开挖过程中进行加固、改造、原管位重建新管道时的临时排水,投标人均需综合考虑在投标总价中,中标后不予调整。

9、      现状排水沟渠、扩挖、疏通等费用,投标人投标报价时需充分考虑为确保雨水排放畅通,对现状沟渠、河道需进行扩挖、疏浚施工,确保排水畅通,并对原有雨污水管道、箱涵、其他管道及检查井等的清淤及疏通,上述所涉及的一切费用,投标人应自行勘察现场,综合考虑在投标总价中,中标后不予调整。

10、    本项目施工需到城管、交警、燃气、供水、供电、属地政府等部门或单位办理有关施工手续,手续的办理由中标人完成,其中涉及的押金由中标单位支付,工程结束后押金的索回也由中标单位自行解决,除押金外,其他所有费用投标人均需综合考虑在投标总价中,中标后不予调整。

11、    本项目涉及到与既有道路、排水等的衔接施工,且周边存在现状小区、学校及多家开发商在建项目、铁路在建项目等,投标人需结合图纸,自行踏勘现场,充分考虑外围环境的不利影响及交叉施工所导致的功效降低,交界处施工加固、保护(含深基坑支护、道路施工造成对方围挡、临时设施损坏恢复等),雨污水施工沟槽支护(支护形式自行考虑,确保沟槽施工安全),现场土方无临时堆土地点、土方随挖随运及环保安全措施费用增加等发生的费用,因此而产生的一切费用均需综合考虑在投标总价中,中标后不予调整。

12、    本次招标道路设计范围内,存在路堑挖方地段,考虑近期沿线其他项目施工等原因有可能导致现状地形与地形图存在差异,为保证后期运行安全,对全线施工范围采取如下措施:

1)道路两侧红线范围内土方全部外弃,挖方边坡按1:2考虑;

2)挖方边坡两侧撒播草种(马尼拉),道路设计范围内已经设计的按照设计防护做法实施;

3)道路建成后,道路红线外2米范围应清理干净(含近期沿线其他项目施工等原因导致现状地形与地形图存在差异部分),高程不得高于道路设计标高。

投标人应结合图纸及地勘报告,自行勘察现场,将上述措施所发生的一切费用,综合考虑在投标总价中,中标后不予调整。

13、    地下管线调查及相应处理,中标单位在开工前应委托有相关资质的单位进行地下管线调查并出具报告,且中标人需根据调查报告制定合理的施工方案,并采取必要的保护措施,投标人应结合图纸及地勘报告,自行勘察现场,将上述所发生的一切费用综合考虑在投标总价中,中标后不予调整。

14、    路幅内各种管线施工配合费,对于其他分包及参建单位,中标人需及时无偿提供施工场地、材料堆放场地、施工临时用水用电、进出场道路等,同时,中标人需对相关单位施工完成的检查井、管道、工井等进行保护,避免施工造成损坏,若发生损坏由中标人负责原状修复,修复导致的二次开挖回填由中标人实施,该部分费用投标人需综合考虑在投标总价中,中标后不予调整。

15、    本工程安全文明施工必须符合有关文件的规定,且符合合肥市创建文明卫生城市的要求,施工现场卫生保洁需自开工之日起一直实施至工程竣工移交。为有效做好扬尘防污染治理,要求在工地围挡出入口必须配备冲洗台(4*6*1.3米,设三级沉淀池、自动喷射装置),对渣土车进行冲洗,全线设置自动喷淋系统(含监控显示屏),施工沥青时必须配备真空吸尘车对作业面进行清扫,以及对红线外土方采取覆盖或撒草籽等扬尘防治措施,上述喷淋系统设施、扬尘污染在线监测监控设施等,必须与市建委、环保主管部门联网。投标人应结合图纸,自行勘察现场,综合考虑报价,中标后不予调整。

16、    为确保施工及周边环境的安全,中标人需根据现场需要及业主要求对施工影响范围内的建、构筑物等进行沉降、变形监测,沉降、变形监测需委托有相关资质的单位实施,定期出具监测报告,投标人应自行勘察现场,并根据施工方案,将上述所产生费用综合考虑在投标总价中,中标后不予调整。

17、    现场的相关临时用地、办公用房及工人住宿用房、材料堆放、加工场地的建设等要充分考虑场地的限制,本项目临时办公用房(屋顶规格为五脊四坡)面积不低于400平方,办公区面积不低于800平方,会议室面积不低于60平方并配备相关会议设备(如投影仪等),需组建项目工地现场实验室(满足施工现场试验要求),实验室面积不得小于60平米,其他场地面积由投标人根据实际需要建设,中标人需自行解决临时用地等相关事宜(包括属地政府及相关部门审批手续),且投标人需考虑到使用期间的保洁、维护、更新等费用,相关费用需包含综合考虑在投标报价中,中标后不再调整。

18、    本项目存在与现状道路交口施工,涉及到过路管线需要采取定向钻(顶管)等暗挖施工工艺的(地质按照岩石考虑组价),要采取安全措施,确保周边环境安全,考虑注浆加固措施。投标人应结合施工图纸自行勘察现场,将因地质风险造成各种管线过路方案调整等增加的费用综合考虑在投标报价中,中标后不再调整。

19、    本项目实施时,若现状道路交口存在照明、交通信号、电力排管等缆线的保护管,实施过程中,需确保道路交口四个方向所有管线能够衔接,并保证后期正常使用,为确保道路交通运营安全,在道路配电工程未实施结束前,投标人需采取临时接电措施,保证道路的交通信号灯、路灯能够正常运行,且充分考虑使用期间的维修、保护、更新所有工作,投标人应结合图纸自行勘察现场,将上述所发生的一切费用综合考虑在投标报价中,中标后不再调整。

20、    本项目附近在建项目基坑等开挖若存在超挖情况,超挖部分需由本项目中标人进行回填,回填需采用分层回填、分层夯实,回填材料采用4%灰土,与原状土拼接部分采用挖台阶形式,台阶宽度为2米,高度为40cm4%内向坡。投标人需结合图纸,并自行勘察现场,充分考虑该因素对投标报价的影响,因此产生的一切费用需综合考虑在投标总价中,中标后不予调整。

21、    本项目所有设备、杆件的外型颜色等,在采购前需报建设单位确认,投标人投标报价时需充分考虑建设单位对设备、杆件的外型颜色要求与设计图纸或招标文件中规定不一致时,造成的费用增加,上述费用需综合考虑在投标总价中,中标后不予调整。

22、    覆土复测和CCTV检测:为保证该工程的排水管线建设成果规范性和后期运行的稳定性,中标人必须委托专业公司,对完工管道进行检测,并提供成套影像资料,作为验收和移交的附件资料。

检测内容及相关要求如下:(1)排水管道是否按照规划设计要求进行铺设,主要检测管道竖向标高参数、路面标高、管径、材质等基础数据。(2)对新建管道本体结构及排水功能进行CCTV检测,主要检查管道是否存在结构缺陷(变形、破裂等),排水功能是否满足建设需要,是否存在功能性缺陷。(3)检测成果数据入库:为保证排水系统完整性,检测成果必须满足排水信息系统入库和移交管养要求。(4)同时,需在竣工后的检查井内设置检查井名牌(需注明井的坐标、井底高程、水流方向等信息)。

23、    道路亮灯费用,路灯在未交工之前,需满足道路照明要求,费用投标人综合在照明工程报价中,中标后不再调整;

24、    改建段及交口处交通组织的费用,由投标人自行考虑,自行组织评审报批等,所有相关费用综合在报价中,中标后不作调整。

25、    其他详见招标文件、设计图纸。

第二部分 :设计文件及技术补充说明

共性问题

1、     本项目土方开挖、运输及运距

(1)本项目道路工程工程量清单土方按图纸中提供的横断面土方表和道路处理土方表合计计算,道路工程中土方按不考虑利用的方案计算。
(2)
本项目最高投标限价余土外弃运距按5公里计算,借土运距按7公里计算,取、弃土点位置由甲方指定,投标人应自行踏勘现场并结合项目周边情况以及管理部门相关要求,综合考虑报价,费用包干,中标后不予调整。
(3)
本项目土方运输中产生的涉及渣土消纳处置、土场费、土源费、保洁费及相关管理部门收取的管理费等所有费用均由投标人自行考虑并含在投标报价中,中标后不得以任何理由提出索赔。

(4) 排水工程沟槽开挖土方考虑利用, 交通工程和照明工程的沟槽按素土回填;

个性问题--潜川路工程

一、道路工程

1、   图中金湖大道交口处破除现状人行道和破除现机动车道时基层是否一道破除,破除的厚度如何考虑;

回复:是,按0.44m考虑。

2、   平面图中“与鼓山支路交口北侧进口道拓红线宽3m,增加一个右转车道,南侧因用地受限,不进行扩大交口设计。”该部分内容是否已设计图中体现,本次清单编制时不再另行考虑;

回复:已在图纸中体现,详见道路平面图。

3、   在标准横断面中双层HDPE防渗膜的铺设宽度不详工程量无法计算;

回复:靠非机动车道侧防渗膜宽1.5米,靠机动车道侧防渗膜宽2.5米。

4、   道路的水泥稳定层中水泥含量有一般要求,和最大剂量,清单编制是否按一般要求计入;

回复:按一般要求计。

5、   无障碍大样图中“缘石坡道内应设置车止石,间距1.5米”,该工程量如何计算,图中未标注具体位置;是否按主要工程材料表中的数量计入;

回复:按工程材料标中的数量计入。

6、   临塘护坡本次是否需要计入,图中长度54m,数量表中体现;若计请设计提供坡长;

回复:是,坡长按4.5米考虑。

7、   植草护坡是否按路基处理主要工程数量表中工程量计入;

回复:按表中计入,植草品种按百慕大和黑麦草混播计入。

8、   水泥搅拌桩图中仅有根数,具体L1L2长度不明确;同时提供长度为L2的具体根数;

回复:长度及数量详见设计说明水泥搅拌桩参数表(表中长度为L1长度,数量为L1L2总和,L2长度=L1长度×2/3L2数量=分段长度×2/桩间距+2,总数-L2数量即为L1数量)。

9、   隐形井盖大样图中要求“人行道上铺装地面上的给水井、电力井或弱电井等井盖均使用该隐形井盖”,该工程量如何计入,是否按主要工程材料表中的数量计入;每个井井盖的大小如何确定;是否均按图中尺寸计入;

回复:参考主要工程材料表中的数量,大小以大样图中尺寸计入。

10、 主要工程材料表中破除水泥混凝土路面的工程量是否按表中数量计入;其中厚度70cm,是否要分面层和基层;

回复:破除量参考表中数量,面层+基层总厚度以70cm计。

11、 路基处理工程量是否均参照“路基处理主要工程数量表”数量计入;

回复:参照路基处理主要工程数量表计入;

12、 横断面图土方表中挖方和填方与路基处理主要工程数量表中的工程量是否有冲突;

回复:两者不冲突,横断面图土方表中挖方和填方是原地面以上的土方,该土方中包括机非分隔带回填土方,按素土计入,其余填方按4%灰土计入;

13、 本项目涉及沟塘处理时是否需要设置围堰,若设置断面如何确定;

回复:对于沟塘较大的需要进行围堰,采用土围堰,顶宽2.0,边坡按1:1.5放坡,高出常水位50cm; 长度按230m计算;

二、排水工程

14、 在图纸说明主要工程数量表中,其他系统中沟槽清淤、沟底护砌、给水、燃气保护及预留是否均安表中数量计入;

回复:按表中数量计入,其中沟底护砌采用箱涵出水口处的M10浆砌片石做法计入,预留量按表中计入。

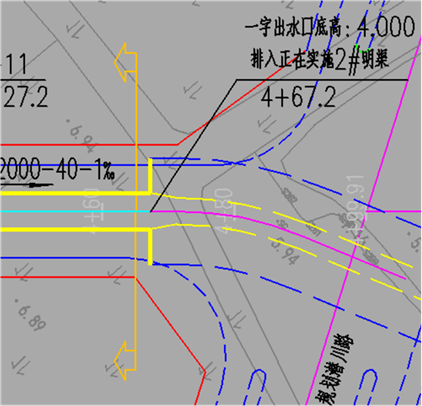

15、 潜川路与金湖大道交口设计的雨水和污水管道(道路范围线外)是否不在本次施工范围;

回复:不在。

16、 桩号3+75~5.92段现状雨水和污水管道是否不在本次范围内;

回复:不在。

17、 图纸亚父路交口处箱涵及雨水污水均是否不在本次范围;

回复:不在。

18、 电排及给水管道保护结构图中本次是否计入

回复:该工程量按工程数量表中计入。

19、 图中箱涵二“进水口前设置格栅”,该格栅如何计入,图中无做法;

回复:设置D6的钢筋网片,钢筋网片纵横钢筋间距100mm,刷沥青2道防腐拦污,钢筋网与周边墙面采用材质为304不锈钢膨胀螺栓固定,螺栓间距300mm

20、 设计说明中“雨水排出口采用八字式,详见图集20S517,7”,材质按是否按砼计入;

回复:详见图集20S517,7,材质为C30砼。

三、交通工程

21、 亚父路范围内的交通管线过路是否拉管方式施工;

回复:是。

22、 交通标志牌指路标志、车辆分道行驶标志牌是否均为单面标志;

回复:单面。

四、照明工程

23、 照明工程中路灯专用箱变和供电高压电缆是否在本次招标范围;

回复:路灯专用箱变及供电高压电缆均计入本次范围,其中专用箱变以上的高压线缆YJV-22-3*95mm2及埋管DN100镀锌钢管,长度按暂定1000m计入。接入费并入路灯专用箱变内,包括高压接入设计及评审费等,报价时需充分考虑业主及相关部门可能对电缆规格型号、长度等进行调整引起的费用变化,报装费、开户费、设计费、接线停电费等包含在报价中,最高限价中报装接入费按8万元计入;投标人综合考虑综合报价,中标后不予调整。

24、 设备材料表中电缆YJV22-1KV 4×35+1×16长度是否为暂定量,还是工程量有误;

回复:为图纸中实际长度计入。

25、 设备材料表中路灯迁移、现状人行道及绿化带破复两项如何计入,具体工程量不详;

回复:人行道破复45m,破复宽度0.5m,绿化带破复20米,,破复宽度0.5m,具体详见平面图。

五、绿化工程

26、 绿化苗木表中景石共8组,是否为每组不小于1.5*0.6*1米白千层石;

回复:是的。

六、箱涵工程

27、 箱涵中的护栏是同道路工程的防护栏杆;

回复:两者不在同一位置,不重复;

28、 箱涵外出水口处护砌做法不详;

回复:护砌作法同箱涵翼墙处护坡,35cmM10浆砌片石,10cm碎石垫层。

29、 箱涵施工时是否考虑引流;

回复:箱涵处施工时出水量不大,具体施工措施由中标人自行考虑,费用综合在相应报价中;

个性问题--鼓山支路工程

一、道路工程

1、   本条道路与潜川路有多处设计不同,其中人行道和路缘石的材质均不同,两条是否需要统一;

回复:鼓山支路的人行道面层和侧石材质统一按潜川路图纸做法计入;

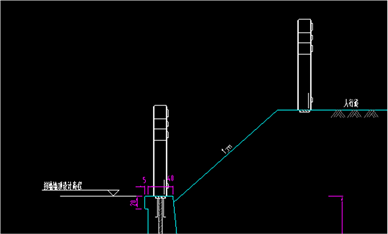

1.侧石安放大样:

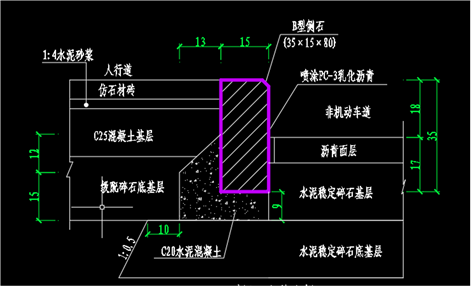

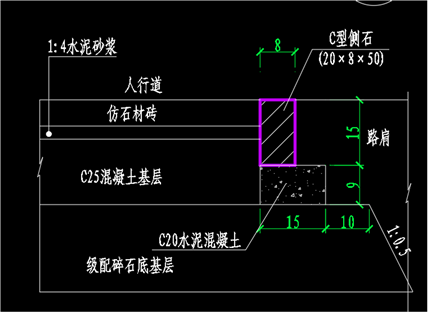

车行道侧侧石安装

人行道侧侧石安装

绿化带端头及道口圆弧处侧石安装

侧石安装大样图--平面图

说明:对于道路沿线圆弧段侧石,根据圆弧半径和弧长预制,不得采用直线型侧石拼接;花岗岩饱和极限抗压强度不低于120MPa,饱和抗折强度不低于9MPa

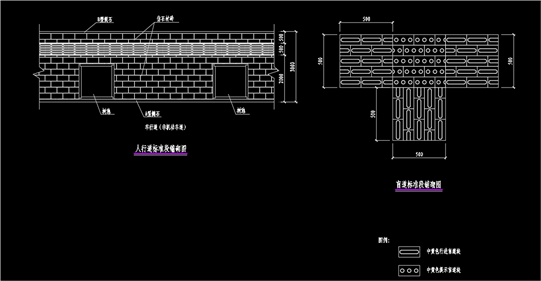

2)人行道及盲道铺设大样:

说明:在行进盲道的起点、终点及拐弯处应设圆点形提示盲道。

3)花岗岩侧石及人行道相关技术指标及其附表

A.花岗岩侧石相关技术参数参见CJJ1-2008《城镇道路工程施工与质量验收规范》第十三章“人行道铺装”表13.2.1及表13.4.1,并满足花岗岩相关放射性水平应满足放射性比活度CRa 1000Bq/Kg镭当量浓度的要求。

B.人行道铺砌指标附表(参照):

2、   图纸说明中“路面结构:4cm AC13C细粒式改性沥青砼SBS(Ⅰ-D”,而在结构层大样中,以哪一种作法为准;

回复:按图纸说明做法为准;

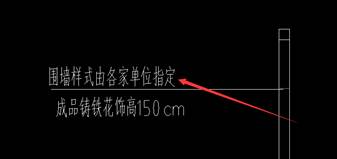

3、   A1-1型挡墙的墙顶的栏杆是指定还是就按成品铸铁花饰高150cm计入;

回复:本图为围墙结构的示意图;如工程建设中须布设,具体形式由建设单位指定。长度同A1型挡墙,墙高度按2.1m,墙体材料:M7.5水泥砂浆砌筑MU10砌块,基础坐落于砼挡墙顶,围墙成品铸铁花饰高150cm,样式由各家单位各自确定,需业主及各家单位认可,投标单位需充分考虑报价;

4、   A1-1型挡墙的高度H如何确定;

回复:考虑到沿线的平均高差,A1-1型挡墙的高度H均按1.5m取用。

5、   土方工程中“外露块石5200立方,另计挤入块石6500立方。”该工程量如何计入;

回复:调整土方工程中块石总量为9500立方,其中外露块石计列为5200立方,另计挤入块石计列为4300立方;另计挤入块石4300立方为道路工程合计填方之外另计的量,须列入工程量中;外露块石5200立方已经包含在道路工程合计填方之内。

6、   平面图中该两处工程量 是按暂定量计入还是按实体;

回复:按暂定量计入,工程量以实际发生量为准。

7、   挡车柱在图纸没有标注具体位置,是否按图纸中计入;

回复:挡车柱数量按图纸中给出的数量计入。

8、   人行道的盲道砖材质没有明确,是否为6cm厚人行道通体砖;

回复:盲道砖材质同潜川路盲道砖做法;

9、   图纸“软基段抛石换填段路基处理”中干砌片石支档是否计入,图纸未见具体位置,支档的厚度也不详;

回复:“干砌片石支档”是设置于软基边缘与现状地面相互接触处(详见路基结构设计图(一),起保证软基边缘与现状地面相互接触处路基稳定的作用,范围为沿道路软基全长,支挡厚度1.5m,干砌片石体积计为1250立方。

10、 图纸“软基段抛石换填段路基处理”中护坡是否计入,图纸未见具体位置,护坡的长度不详;

回复:为防止道路沿线在开发过程中地形地貌发生变化,护坡保留,计列为80米暂定量,坡长暂定4.5m,工程量以实际发生量为准。

11、 图纸中双向钢塑土工格栅是否仅桩号2+604+65段的路基处理段计入;层数是否为一层;

回复:是的。

12、 图纸中是否有“横向半填半挖段处理”及“纵向填挖衔接处理”,具体位置不详;该处需计算双向玻纤土工格栅四层;

回复:须计列双向玻纤土工格栅,具体根据图纸地形图及设计高程。

13、 本条道路是否需要设置隐形井盖,具体数量不明,做法不明;

回复:本条道路不设置隐形井盖;

14、 本项目涉及沟塘处理时是否需要设置围堰,若设置断面如何确定;

回复:对于沟塘较大的需要进行围堰,采用土围堰,顶宽2.0,边坡按1:1.5放坡,高出常水位50cm; 长度按70m计算;

二、排水工程

15、 红线外连通渠是否在本次范围;

回复:连通渠不在本次招标范围;

16、 工程量统计表中“现状沥青路面破除恢复”该内容破除的厚度和恢复的结构做法是否同道路结构层做法;

回复:同道路结构层做法。

17、 工程量统计表中“现状雨水管、供水管保护”具体内容不详,如何计价;

回复:现状管道位于规划路与金巢大道交口内,采用C20砼满包。

18、 图纸说明中污水用聚乙烯(PE)缠绕B型结构壁管接口采用典型承插式电熔连接,该连接是否合适,是否为胶圈接口;

回复:污水管管材调整为Ⅱ级砼承插管,橡胶圈接口。

19、 在“挡墙、箱涵总体布置图”中“12、箱涵处理计列挖方2000立方,抛石2500立方。”该挖土方与抛石与道路中的路基处理工程量是否重复;

回复:不重复,须计列其中。

20、 水工结构中箱涵沉降缝一般构造图“6.沉降缝具体位置见箱涵总体布置图,箱涵进出口处沉降缝不设包箍。”平面图中并没有明确几处设置沉降缝,请设计明确;

回复:每隔15米设置一道沉降缝。

21、 水工结构中挡墙的长度和高度不详,如何计算工程量,挡墙的沉降缝共设置几处;

回复:挡墙每隔15米设置一道沉降缝,不足15米挡墙不设置沉降缝。长度按照箱涵构造图(一)所示,高度H4.0米高钢筋混凝土挡墙计列。

22、 在截图位置是否需要设置出水口;

回复:不用,与潜川路的箱涵已连接;

23、 本箱涵出口处栏杆如何设置,具体部位不详,做法不详;

回复:箱涵出口处仅2+64处左右设置,在人行道的边缘处和挡墙顶处各设一道,做法详见人行道栏杆一般构造图()

三、交通工程

24、 交通监控工程量是否按主要设备清单计入;

回复:是的;

四、照明工程

25、 主材表中电缆YJV-0.6/1kV 4×35路灯控制柜进线电缆及HDPE90长度是否为暂定量;

回复:按实际长度计入;电源接至潜川路箱变处;

26、 主材表中金巢大道迁移路灯基础,基础尺寸不详;

回复:迁移路灯基础规格及做法同图中新建路灯基础。

招标人:巢湖经济开发区建设发展有限公司

     地 址:巢湖市金巢大道1

     联系人:胡工

     电 话:0551-82320323

     招标代理机构:安徽诚信项目管理有限公司

     地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

     联系人:张工

     电 话:0551-66223937;66223831

20211014

三、附件

      答疑发布日期:2021年10月14日

附件:2021BFKGZ02176补疑2.pdf
