一、原公告主要信息

     原项目名称: 合肥高新区天堂寨路(长江西路-大别山路)、天龙路(规划支路2-长江西路)道排及附属工程施工

     原项目编号: 2021BFGGZ02563

     原公告日期: 2021年11月13日

二、公告内容(更正事项、内容及日期等)

合肥高新区天堂寨路(长江西路-大别山路)、天龙路(规划支路2-长江西路)道排及附属工程施工项目招标文件补疑1

项目编号:2021BFGGZ02563

各投标人:

重要提示

1、 人工费执行《关于贯彻执行 2018 版安徽省建设工程计价依据的通知》(合造价【2018】13 号)和《关于合肥市建设工程人工价格信息发布及计价应用工作的通知》(合造价【2021】8号文)。其中定额人工费参与取费、取税,其相对于定额人工费增加的部分  31.79  元只计取税金。

2、 合肥高新区南岗科技园2021年第一批市政及配套工程取费按  市政  工程取费标准”中“  道路、排水、桥涵工程   ”的费率计取;其中市政工程中挖或填土石方量大于5000m3的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。

按业主要求,现对本项目招标工程量清单、最高投标限价编制作出如下补充:

第一部分:招标需求

一、招标范围:

合肥高新区天堂寨路(长江西路-大别山路)、天龙路(规划支路2-长江西路)道排及附属工程位于合肥市高新区,包含天堂寨路和天龙路,共计两条道路。天堂寨路位于高新区南岗,南北走向,起点为大别山路,终点为长江西路,桩号范围为K0+00-K9+18.586,道路全长918.586m,道路红线宽度为15m,城市支路。横断面形式为:3m人行道+4.5m车行道+4.5m车行道+3m人行道。天龙路起于磨子潭路、终于长江西路本次实施桩号范围为K0+270.756~K0+353道路全长82.244m,规划红线宽度为32m,城市支路。横断面形式为:3m人行道+3.5m非机动车道+2m绿化带+7.5m机动车道+7.5m机动车道+2m绿化带+3.5m非机动车道+3m人行道。单位工程包括:

一、天堂寨路

1、天堂寨路-土石方工程:包含天堂寨路道路、排水、交通标志标线、智能交通、电排、照明等土石方挖填、运输等内容;

2、天堂寨路-道路工程:包含天堂寨路新建机动车道、人行道、侧石、现状道路拆除及恢复、新建树池石、红线外交口铣刨加铺、新旧路面衔接等内容;

3、天堂寨路-排水工程:包含天堂寨路新建雨污水管网、检查井、雨水口、新建管道与现状检查井的衔接处理、检查井及雨水口加固等内容

4、天堂寨路-交通标志标线工程:包含天堂寨路新建交通标志牌、标线、现状标线的清除及杆件的拆除等内容;

5、天堂寨路-智能交通工程:包含信号灯、管、线、井等内容;

6、天堂寨路-电力排管工程:包含井、管道等内容;

7、天堂寨路-照明工程:路灯照明配电箱、路灯、管、线缆及检查井等内容;

二、天龙路

1、天龙路-土石方工程:包含天龙路道路、排水、交通标志标线、智能交通、电排、照明等土石方挖填、运输等内容;

2、天龙路-道路工程:包含天龙路新建机动车道、非机动车道、人行道、侧石、新建树池石、拆除混凝土便道、现状围墙的拆除及恢复等内容;

3、天龙路-排水工程:包含天龙路新建雨污水管网、检查井、雨水口、新建管道与现状检查井的衔接处理、检查井及雨水口加固等内容;

4、天龙路-交通标志标线工程:包含新建天龙路交通标志牌、标线等内容;

5、天龙路-智能交通工程:包管、井等内容;

6、天龙路-电力排管工程:包含井、管道等内容;

7、天龙路-照明工程:路灯、管、线缆及检查井等内容;

图纸上已设计,但不计入本次招标范围的有:

1、天堂寨路及天龙路绿化工程(新建树池石,树池及绿化带内回填素土除外)不在招标范围;

2、天堂寨路及天龙路新建车止石不在招标范围;

3、天堂寨路及天龙路交通监控、违停抓拍、电子警察的设备、杆件及其基础不在招标范围。

二、暂定项目:

(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算

1、天堂寨路路灯照明配电箱进线电缆1300米计入,其中1000米为固定工程量,300米为暂定工程量,以实际发生为准。

(二)按照业主要求,暂列金额为 50 万元,计入天堂寨路-道路工程”其他项目清单中,投标人应按招标人所列的金额计入投标总价。

(三)执行暂估价的材料、设备、专业工程及其金额如下:无。

三、按项列入清单的内容,标后不予调整:

以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

1、 弱电给水、燃气管道等综合管线回填及配合费用:配合各类综合管线(包含弱电、给水、燃气、中水等配套工程单位完成相关建设工作,提供施工水电接口,并负责沟槽回填(管顶20cm以上)及余土外运(含新建、迁改及既有管道);井盖安装(含标识);井筒标高衔接、与部分既有检查井座的升降、加固、井盖座更换等。投标人在投标报价时须认真研究综合管线图、地勘报告并踏勘现场,对相应工程量进行认真复核,考虑工程施工过程中可能出现的各种变化,作出合理报价。最高投标限价编制时考虑不足部分请投标人在报价时综合考虑。此项费用分别按一项列入“天堂寨路-土石方工程 “天龙路-土石方工程 单位工程分部分项清单中,投标人综合考虑,自行报价,标后不予调整

2、新旧路面衔接包含天堂寨路、天龙路实施范围内新旧路面衔接处顺接、搭接,老路路基路面挖除外弃、新铺道路基层、面层等全部内容,此项费用分别按一项列入“天堂寨路-道路工程 “天龙路-道路工程 单位工程分部分项清单中,投标人综合考虑,自行报价,标后不予调整。

四、补充图纸及修改图纸的说明:本工程在第一次发放图纸后,有补充图纸,具体详见图纸目录。

五、总承包服务费:详见招标文件

六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。

1、土石方包括挖、填、外弃、外借等;弃(借)方运距由投标单位踏勘现场后自行考虑,弃土场、取土场由投标单位自行解决,投标人在投标报价中充分考虑弃土场费、弃土场整平、取土场费(土源费)、保洁费、协调费、清表、修建运输通道及地下障碍物等费用,综合考虑报价中,中标后不予调整。

2、本工程最高投标限价中不计取赶工措施费用,投标人在投标报价中充分考虑此费用,综合报价,中标后不予调整。

3、施工排水、降水费用,清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

4本项目范围内的沟塘排水及围堰等措施项目,清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

5、临时水电接引费用,清单不单独列项投标人综合考虑到报价中中标后不予调整。投标单位应自行解决水电问题,以满足施工需要,包含自来水开口费、接引费、自备发电机、供电报装费、变压器架设的主材及安装等全部费用。

6、现状建筑物、构筑物地上及地下各种管线等保护费用,包含施工过程中对现状建筑物构筑物地上及地下各种管线的保护所采取的措施,破坏后按原样恢复等相关费用清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

7、本项目范围内的既有围挡、电线杆等拆除及处理费用,清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

8、交通工程第三方检测费用,清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

9、因投标人在签订合同时对新冠病毒疫情及影响已经可以合理预见,清单不单独列项投标人综合考虑到报价中中标后不予调整

10、本项目所涉及到的拆除、迁改、更换等市政设施原有的材料及设备等资产,由中标单位进行回收,相关费用由投标人在投标报价中自行考虑。

11、本项目所涉及到的绿化苗木迁移、配合及办理相关手续等费用,清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

12、本项目新建雨污水管道与现状各类管道交叉时,需要对现状管线采取悬吊、加固等各种保护措施的,中标人需按照产权单位要求进行保护,采取的措施需取得相关产权单位认可。此项内容清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

13、投标人中标后按照国家、省、市关于水土保持的文件和编制的项目水土保持方案进行水土保持施工监测及竣工验收等,并通过相关验收及检查,此项费用清单不单独列项投标人综合考虑到报价中,中标后不予调整。

14、本项目需按设置智慧工地平台,相关内容按《高新城创智慧工地平台市政工程建设标准执行,并应满足建设单位要求,验收合格。该项费用清单不单独列项,投标人综合考虑到报价中,中标后不予调整。

15本补疑与招标文件不一致之处,以本补疑为准。

16其他详见招标文件。

第二部分:设计文件及技术补充说明

一、 共性答疑

1、 本项目最高投标限价编制土石方运距按10km,缺方内运运距10km天堂寨路道路利用方场内倒运运距按1km计入,天龙路不考虑利用方场内倒运。弃土点由投标人在踏勘现场后自行考虑,实际运距或超出部分的运距、土源费、弃土场、弃土场消纳费、弃土回填点管理维护费用、保洁费、协调费、清表、修建运输通道及地下障碍物等费用,以及市容、路政、环保部门征收的等一切费用,综合考虑在报价中,中标后不予调整。

2、 明确天堂寨路及天龙路雨、污水管道基础及沟槽回填做法,并提供设计大样图

答:天堂寨路及天龙路排水管道基础及沟槽开挖回填方式如下

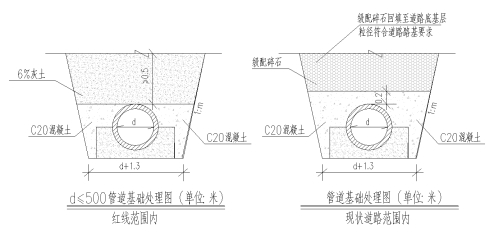

①雨水口连接管:沟槽开挖深度按1.2m计算,管道采用180°混凝土基础,做法参见图集06MS201-1P19,沟槽采用C20混凝土回填至道路基层底。

红线范围内雨污水管:管道采用180°混凝土基础,做法参见图集06MS201-1P19管径≤d500mm的雨、污水管道,采用C20混凝土包管到管顶,以上部分采用6%石灰土回填;管径>d500mm的雨污水管道,沟槽采用6%石灰土回填。

③现状道路范围内新建雨污水管:管道采用180°混凝土基础,做法参见图集06MS201-1P19采用C20混凝土包管到管顶以上20cm,以上部分采用级配碎石回填至道路底基层底面

雨、污水管柔性接口部位的现浇混凝土基础采用变形缝分离,变形缝宽30mm,缝内填充材料选用聚乙烯发泡板,参见04S531-1P27。

3、 弱电、给水、燃气管道等综合管线回填沟槽深度及材质如何考虑?

答:最高投标限价编制时,管道沟槽回填宽度按1m,深度1m计算回填工程量,回填材料按6%石灰土计入。投标人自行踏勘现场,综合考虑到报价中,中标后不予调整。

4、 请明确本项目雨污水检查井采用何种类型。

答:本项目天堂寨路及天龙路雨污水检查井均采用预制装配式钢筋混凝土检查井,做法参照图集皖2016S215,检查井井筒厚度不小于20cm。

5、 本项目天堂寨路与天龙路图纸设计雨水口型号及其加固方案,雨、污水井加固方案不一致,请明确是否统一。

答:雨水口型号及其加固,雨、污水井加固均与天堂寨路的相关设计和补充说明保持一致。

6、请明确雨污水管是否需要做闭水试验?

答:除雨水口连接管外,雨、污水管均需要做闭水试验。

7、请明确排水工程沟槽挖土方否利用回填?

答:

二、天堂寨路个性答疑

(一) 道路工程

1、 请明确机动车道基层水泥稳定碎石底基层低剂量水泥稳定碎石中水泥含量分别为多少?

答:基层水泥稳定碎石中水泥含量为5%,底基层水泥稳定碎石中水泥含量3%。

2、 设计说明显示上面层沥青混凝土粗集料采用玄武岩,请明确机动车道及人行道上面层沥青混凝土是否采用玄武岩?

答:

3、 人行道混凝土基层横缝是否需要设置传力杆?若需要,请提供做法大样图。

答:不需要。

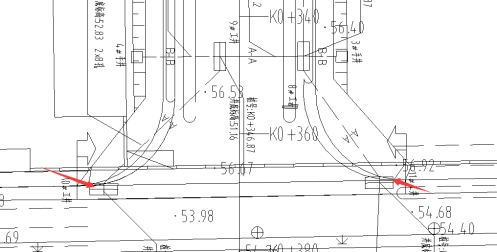

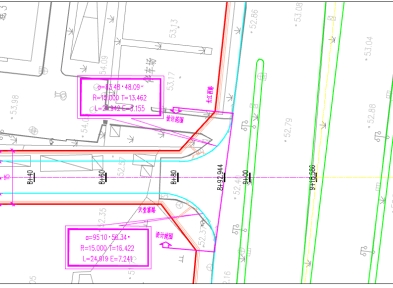

4、 道路平面图说明显示原长江西路预留交口与天堂寨路路幅不匹配,该交口纳入本次施工范围内,请明确纳入本次范围的界限是否以下图设计范围线为准?

答:以道路平面图中设计范围线为准。

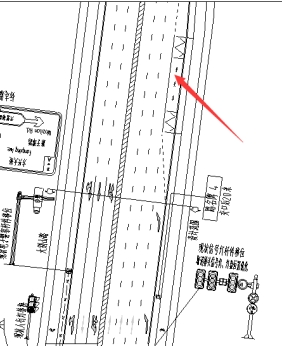

5、 道路平面图显示对现状道路交口位置进行铣刨后新铺沥青混凝土,请明确铺设沥青混凝土之前是否洒布粘层?

答:

6、 图纸设计说明显示道路水稳基层上设置封层,但下图显示为沥青表面处治,如何考虑?请明确沥青表面处治材料类型。

答:按沥青表面处治计入。沥青表面处治采用乳化沥青,厚度6mm,集料S14用量7-9m3/1000m2,乳化沥青用量0.9-1.0kg/m2 。

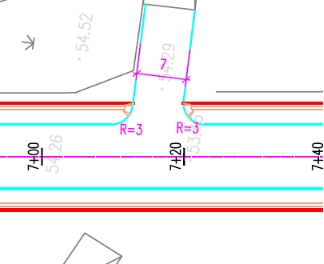

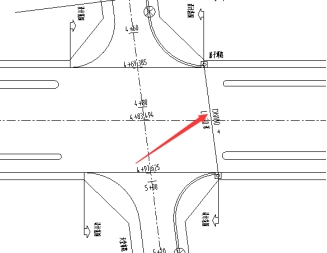

7、 请提供如下箭头所指机动车道低剂量水泥稳定碎石底基层平台宽度及放坡系数。

答:底基层平台宽度为5cm,放坡系数1∶0.5。

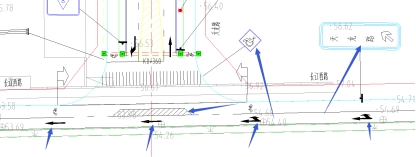

8、 请明确如下图所示未注明设计范围线的各类交口处,实施范围以何为界限?

答:沿线道口均为现状,以顺接现状交口为界限。

9、 请明确人行盲道是在沥青混凝土面层上现浇还是在人行道混凝土基层上现浇?

答:沥青混凝土面层上现浇。

10、 请明确图号道路-16-2-2土方计算表说明中第五项沟塘清淤及回填工程量与第三项、第四项挖填方工程量是否重复?

答:不重复。

11、 图号道路-16-2-2土方计算表说明第三项显示路基填方中6%石灰土工程量为13248m3,请明确是否除道砟石、级配碎石以外,剩余部分回填方均为4%石灰土?

答:是。

12、 请明确土方计算表说明中路基挖方部分哪些能作为路基回填方利用?

答:根据地勘报告,桩号1+45~3+20段道路位于③1层,该段③1层土方可利用,可利用回填土方量为8210立方米其余土方外弃。

(二) 排水工程

1、 设计说明显示雨水口加固设计参见皖2015S209-P94、95,但设计图纸也给出了雨水口加固构造图,请明确以哪个为准?

答:以设计图纸中雨水口加固构造图为准。

2、 设计说明显示雨水口做法参见16S518-P27、P28,而主要材料表显示雨水口做法按皖2015S209P91、P92,请明确以哪个为准?

答:做法参见图集16S518-P27、P28。

3、 复核主要材料表中雨、污水φ1000预制装配式钢筋混凝土检查井采用图集页码是否有误

答:φ1000预制装配式钢筋混凝土检查井参见图集2016S215P20。

4、 排水工程平面图中本次新建管道接入大别山路、磨子潭路交口检查井,请明确接入的现状检查井是否需要拆除重建?

答:本次新建管道接入大别山路、磨子潭路交口现状4座检查井,其中2座现状雨水检查井(雨1、雨13)保留利用,新建管道开孔接入;2座现状污水检查井(编号污1、污11)按拆除重建计入。最高投标限价编制时,按拆除φ1500mm 钢筋混凝土检查井,井深3m计入。投标人需自行踏勘现场,综合考虑报价,中标后不予调整。

5、 请复核主要材料表中道路破路恢复面积是否有误

答:排水管道沟槽开挖引起的大别山路交口道路破除修复面积按440 m2磨子潭路交口道路破除修复面积按260m2计入。

6、 请提供需拆除恢复的大别山路、磨子潭路道路各结构层材质及厚度。

答:结合原设计图纸大别山路、磨子潭路拆除恢复的道路结构层材质及厚度如下其中透层、粘层、沥青表面处治及玻纤格栅做法同新建天堂寨路):

大别山路交口拆除及恢复道路结构层

5cm厚 细粒式沥青混凝土AC-13(C)SBS(I-C) 玄武岩

粘层

6cm厚 中粒式沥青混凝土AC-20(C)

粘层

7cm厚 粗粒式沥青混凝土AC-25(C)

透层+沥青表面处治+玻纤格栅

36cm厚5%水泥稳定碎石

20cm厚3%低剂量水泥稳定碎石

磨子潭交口拆除及恢复道路结构层为:

4cm厚 细粒式沥青混凝土AC-13(C)SBS(I-D)改性剂3%~4% 玄武岩

粘层

7cm厚 中粒式沥青混凝土AC-20(C) SBS(I-D)改性剂3%~4%

透层+沥青表面处治+玻纤格栅

32cm厚5%水泥稳定碎石

20cm厚3%低剂量水泥稳定碎石

7、 由于道路工程已将大别山路、磨子潭路两处交口处均铣刨重新铺设上面层,排水工程引起的道路拆除及恢复时,是否还需要考虑最上面层沥青混凝土及粘层的拆除及恢复?

答:需要。待排水工程施工完成,道路破除恢复后,再进行交口铣刨加铺。

(三) 交通标志标线工程

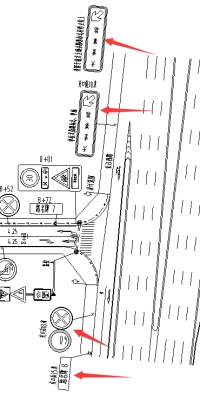

1、请明确如下标志牌是否为拆除新建?另请明确标志板规格。

答:标志版拆除新建,尺寸2*4m。

2、请明确图示中工程范围外的彩色图示标志是否计入本次范围?

答:是。

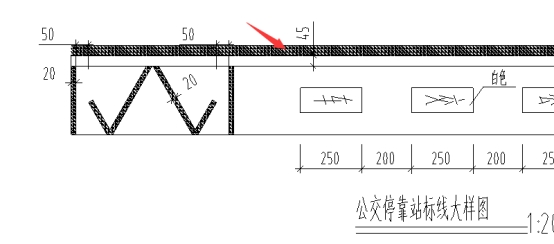

3、请明确此处公交站标线是否计入本次范围?

答:不计入。

4、请明确公交站标线箭头处白色线宽?

答:45cm。

5、设计说明和大样图中导流线内部线的线宽不一致,请明确以哪个为准?

答:宽度45cm。

6、请明确标志板的厚度如何确定?

答:2*4m指路标志牌厚3mm,其他标志牌厚2mm。

7、请明确工程量表中杆件拆除规格尺寸,杆件拆除后是否利用于新建标志杆件

答:拆除单悬臂,立柱为Φ180~Φ240*10*6800mm拆除单柱式,立柱为100*100*4*3580mm杆件拆除后不利用

8、请明确标志版面反光膜调整是否计入?

答:计入。

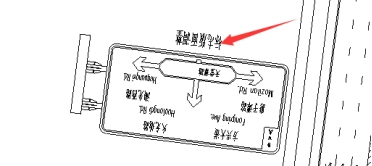

9、请提供学校区域警报标志的杆件结构大样图?

答:与单柱矩形标志杆件一致,保证净高2.5米。

10、请明确附着在监控杆件上的交通标志牌是否计入?

答:计入,且增加2个单柱式杆件、1个单柱并杆杆件,杆件规格详见标志杆结构设计图。

(四) 智能交通工程

1、请统计交通监控与信号灯工程需要计入本次编制范围的工程量,需考虑与现状设施搭接产生的工程量,出具新的材料表?

答:交通平面图中已考虑,工程量已计入交通监控清单中。

2、接电电缆与光钎是否计入?

答:不计入。

(五) 排工程

1、图纸标注为现状工井的电缆仅是否仅计改造费用,未标注现状的电缆井均为新建电缆井?

答:现状工井仅计改造费用,未标注现状的电缆井均为新建电缆井。

(六) 照明工程

1、路灯照明配电箱电源进线及保护管接入位置不确定,相应工程量如何考虑

答:保护管按图纸工程量计入,电缆按1300米计入,其中1000米为固定工程量,300米为暂定工程量,以实际发生为准。进线部分过路产生的拉管或者道路破除及修复等费用,由投标人自行探勘现场,在报价中综合考虑,中标后不予增加

2、请明确如下箭头所指的管道材质及施工工艺如何考虑?

答:按拉管计入,材质和规格为高强度PE管,De90

三、天龙路个性答疑

(一) 道路工程

1、施工现场范围内有大量建筑垃圾,需要清运,请提供相应工程量。

答:建筑垃圾工程量按3140m3计入。

2、请说明路基土石方表中挖土方能否用于路基回填和路床灰土处理?

答:道路开挖II类及以上土方可利用。

3、施工现场范围内有混凝土便道需要拆除清运,请明确便道结构形式及拆除路面工程量、拆除路缘石材质及工程量。

答:拆除现状25cm厚水泥混凝土施工便道共计440m2;拆除现状水泥混凝土路缘石194m,共计12m3 。

4、请明确土石方表中是否包含路床反挖的工程量?

答:不包含。

5、请明确路面结构层各类型水稳碎石中水泥型号及含量。

答:水泥稳定碎石基层7天抗压强度宜达到4MPa,水泥含量一般为4%~4.5%,具体水泥含量应根据实验确定,压实度不小于98%;低剂量水稳碎石底基层水泥剂量为2~3%,7d抗压强度控制在2.0~3.0Mpa,压实度不小于97%。

6、请明确沥青混凝土上面层粗集料是否均采用玄武岩?

答:表面层粗集料采用玄武岩。

7、请说明各交口新老路拼接及雨污水施工导致现状道路拆除恢复的老路结构层形式及厚度。

答:老路结构层形式及厚度与新建道路一致。

8、 请明确现状围墙护栏拆除重建范围。

答:如图示道路东侧部分,

(二) 排水工程

1、下图示雨污水井是否为拆除重建?

答:上图示雨水检查井(Y13)现状检查井无需拆除重建污水检查井(W12现状检查井需拆除重建。

(三) 交通标志标线工程

1、请明确图示标志牌及标线是否在本次编制范围

答:

2、设计图纸与说明中车行道分界线、车行道边缘线宽度不一致,请明确以哪个为准?

答:以结构图为准。

3、请明确该标志杆规格型号。

答:120*120*4*4500mm

(四) 智能交通工程

1、请统计交通监控与信号灯工程需要计入本次编制范围的工程量,需考虑与现状设施搭接产生的工程量,出具新的材料表?

答:材料表中已考虑与长江路等现状路搭接的窨井、管线等工程量。

2、无信号灯控制系统,是否有遗漏?

答:无信号灯

3、无信号灯基础、控制箱的技术参数及基础大样图,请补充?

答:无此内容

4、过路钢管的规格未标注,请补充?

答:两根虚线代表2根DN100的镀锌钢管。

(五) 电排工程

1、请统计电力排管工程需要计入本次编制范围的工程量,需考虑与现状设施搭接产生的工程量,出具新的材料表?

答:材料表中已考虑与现状长江路等搭接的工程量。

2、如下箭头所指的检查井型号没有标注,请补充?另外平面排管的根数未标注,请明确?

答:四通井。A-A截面的是16根,b-b截面,连接手井的是8根。

(六) 照明工程

1、请统计照明工程需要计入本次编制范围内的工程量,需考虑与现状设施搭接产生的工程量,出具新的材料表?

答:材料表中已考虑与现状长江路等搭接的工程量。

2、路灯电缆的保护管规格未标注,请补充?

答:保护管采用HDPE63(壁厚大于4.6mm),过路管采用热镀锌钢保护管(DN80)保护。

注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力,请投标人及时下载。

招标人:合肥高新城创建设投资有限公司

址:合肥市长江西路2221

联系人:徐工

话:0551-65393630

      招标代理机构:安徽诚信项目管理有限公司

     址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼

         联系人:

话:0551-66223230

20211115

三、附件

      答疑发布日期:2021年11月15日

附件:2021BFGGZ02563项目补疑1.pdf
