您现在的位置: 首页 >> 答疑变更 >> 安徽公共资源交易集团项目管理有限公司 >> 工程
一、原公告主要信息
原项目名称: 十五里河西堤顶路(宿松路-花园大道)道路工程
原项目编号: 2022BFBGZ00036
原公告日期: 2022年01月08日
二、公告内容(更正事项、内容及日期等)
十五里河西堤顶路(宿松路-花园大道)道路
工程补疑1招标项目编号:2022BFBGZ00036
一招标文件修改
1、招标文件前附表10.9招标人补充的其他内容重要提示第五条质量管理修改为:
1)本项目确保庐州杯、争创黄山杯(“黄山杯”奖项所产生的其他相关税费由中标人自行承担)。
2)质量控制:承包人应按照施工图纸、技术规范及设计交底等要求,合理组织施工,保证工程质量达到发包人要求的质量等级和标准;如因承包人原因导致质量不符合要求,承包人应返工达到质量等级和标准要求,增加的费用由承包人自行承担,并承担给发包人带来的损失;施工现场发生违规行为,发包人有权制止和下发暂停施工令;发包人、现场监理进行的检查和检验,不免除或减轻承包人按照合同约定应当承担的责任。
3)该项目必须采用样板引路选择代表性节点位置进行样板施工,包括但不限于:灰土、级配、水稳、侧石、人行道、井盖、路灯、绿化、沥青等,样板段不少于 100米、路灯样板不少于 1 盏,样板段须经发包人、监理、设计等单位验收合格后方能进行后续施工。该项在清单中不单独列项,请投标人结合图纸,综合考虑在投标报价内,中标后不予调整。
4)项目实行举牌验收制度,每一道工序要求举牌验收,并注明验收部位、验收时间、参加验收人员等关键信息,保留相应的影像资料,专监举牌,其他验收人员入镜;重点材料加工、水稳拌和、沥青加工等工艺,必须派驻专监后场监造、旁站;进场材料验收合格后盖 pass 章。
5)施工坚持一次成型原则,确保质量,返工次数不得超过一次,否则返工重做;首次施工、首件工程要形成施工样板、质量标杆,做到“先样板引路、认可后推广”,样板工程须通过业主组织的专家组联合验收。
6)绿化养护期内,须按合肥市最新绿化导则进行养护。
7)关于工程检测试验:1)施工单位投标报价包含除检测机构收取的工程试验检测费以外的其它一切费用,包括试件试块制作,取样,送样,检测报告归档等;2)因施工单位自身原因造成工程质量试验检测不合格的,由施工单位承担复检所需的一切费用,复检合格后方可进入下步工序。
8)工程竣工验收前,影像资料整理编册、刻光盘报建设单位存档,否则建设单位将拒付尾款。
9)承包人须无条件执行合肥经开区管委会职能部门颁发的项目所有移交管理制度;须服从后期管养接收单位统一管理;项目验收移交只有一次整改机会,整改不合格的发包人将视情给予处理。
2、本项目因疫情原因取消项目经理答辩。
3、本项目计划工期360日历天,计划开工日期: 2022 年 2 月 15 日(具体开工日期以开工通知为准),计划竣工日期: 2023 年 2 月 10 日,除上述总工期外,发包人还要求以下区段工期: /
4、本项目第三章评标办法报价文件初步评审标准响应性评审标准中需评审人工和主要材料一览表评审删除。
5、本项目评标办法中详细评审标准修改为:
详细评审标准
条款号 |
评分因素 |
分值 |
评分标准 |
|
2.2.3(1) |
业绩、奖项荣誉 |
投标人业绩 |
_6_分 |
自 2016 年1月1日以来(以竣工验收时间为准),投标人在中华人民共和国境内(不含港澳台)须具备单个合同金额12000万元及以上的市政道路工程施工业绩。 注: 1、商务文件初步评审经评委会认可通过的业绩不作为本项的加分业绩。 2、每个业绩得3分,总分 6 分。 3、业绩需要提供的资料见第二章前附表附录3。 |
投标人奖项荣誉 |
_4_分 |
投标人承接的市政公用工程,自2016 年1月 1日以来(以颁奖单位的颁奖文件时间为准)获得过省级及以上优质工程奖项的,每个奖项得2分,满分4分。 注:同一项目获得不同等奖奖项的,仅以最高等级奖项计分一次。。 |
||
2.2.3(2) |
主要人员 |
项目经理 业绩 |
__/分 |
|
项目经理奖项荣誉 |
__/分 |
|
||
技术负责人业绩 |
_/_分 |
|
||
技术负责人奖项荣誉 |
_/_分 |
|
||
2.2.3(3) |
履约信誉 |
信用得分 |
__5分 |
合肥市施工总承包企业信用综合评价结果分级情况信用综合评价结果: 采用施工总承包信用评价结果市政专业; AAA级5分, AA级3分。 |
2.2.3(4) |
其他商务因素 |
|
_/_分 |
|
2.2.3(5) |
施工组织设计 |
主要施工方案与技术措施 |
__2分 |
结合本工程特点,依据各分部分项工程的主要施 工方案与技术措施,投标人编制的季节性(高温季 节、冬季、雨季)施工措施及方案,关键工序控制 措施进行评审;结合本工程特点,依据投标人提出 的施工总体筹划、目标、节点、关键工序及工期保 障,施工场地布置等进行评审。优良得 1<F≤2 分,一般得0.5<F≤1 分,差的得 0≤F≤0.5 分。 |
物资供应计划及施工机械设备进场计划 |
_2_分 |
结合本工程特点,投入的施工材料及施工机械有详细计划且计划周密,数量、选型配置、进场数量、时间安排合理,满足施工需要。优良得 1<F≤2 分,一般得 0.5<F≤1 分,差的得 0≤F≤0.5 分。 |
||
确保工程质量的管理体系与措施 |
_2_分 |
结合本工程特点,依据投标人提出的确保工程质量的管理体系与措施进行评审。优良得 1<F≤2 分,一般得0.5<F≤1 分,差的得 0≤F≤0.5 分。 |
||
确保安全生产的管理体系与措施 |
_2_分 |
结合本工程特点,依据投标人提出的确保安全生产的管理体系与措施进行评审。优良得 1<F≤2 分,一般得0.5<F≤1 分,差的得 0≤F≤0.5 分。 |
||
工程进度计划与措施及施工网络图 |
_2_分 |
结合本工程特点,依据投标人提出的工程进度网络计划及保证措施进行评审。优良得 1<F≤2 分,一般得0.5<F≤1 分,差的得 0≤F≤0.5 分。 |
||
确保文明施工的管理体系与措施 |
_2_分 |
结合本工程特点,依据投标人提出的确保文明施工的管理体系与措施进行评审。优良得 1<F≤2 分,一般得0.5<F≤1 分,差的得 0≤F≤0.5 分。 |
||
总体筹划与总平面布置 |
_2_分 |
结合本工程特点,依据投标人提出的施工总体筹划、目标、节点、关键工序及工期保障,施工场地布置等进行评审。优良得 1<F≤2 分,一般得0.5<F≤1 分,差的得 0≤F≤0.5 分。 |
||
工程重难点及对应保证措施 |
_4_分 |
结合本工程特点,依据投标人提出的重难点分析、对应保证措施进行评审。 优良得 3<F≤4 分,一般得 1.5<F≤3 分,差的得 0≤F≤1.5 分。 |
||
危大工程安全管理 |
_3_分 |
结合本工程特点,依据投标人补充完善的危大工程清单以及编制的专项施工方案与相应的安全管理措施进行评审。优良得 2<F≤3 分,一般得 1<F≤2 分,差的得0≤F≤1 分。 |
||
农民工工资管理 |
_4_分 |
结合本工程特点,依据投标人提出的农民工管理水平进行评审。优良得 3<F≤4 分,一般得 1.5<F≤3 分,差的得 0≤F≤1.5 分。 |
||
2.2.3(6) |
技术能力 |
|
_/_分 |
|
2.2.3(7) |
其他技术因素 |
|
_/_分 |
|
2.2.3(8) |
投标报价评分标准 |
评标价 |
_60_分 |
对应评标基准价计算方法: e.评标价的偏差率 偏差率=100%*(投标人评标价-评标基准价)/评标基准价,偏差率保留两位小数(小数点后第三位“四舍五入”),即为*.**%。 f.评标价得分计算 (a)如果投标人的评标价>评标基准价,则评标价得分=F-偏差率* 100* E1; (b)如果投标人的评标价≤评标基准价,则评标价得分=F+偏差率* 100* E2。 本招标项目E1=2;E2= 1 其中:F是评标价所占的权重分值,E1是评标价每高于评标基准价一个百分点的扣分值,E2是评标价每低于评标基准价一个百分点的扣分值。 当评标价得分为负时,均按0分计算。 注:评标基准价除存在计算错误之外,不随任何因素发生变化。 |
需要补充的其他内容 |
||||
商务及技术文件评分要求 |
(1)对于施工组织设计等主观评分项,以0.1分为分割点,即评分依次为0、0.1、0.2、0.3、0.4……等。评审内容缺项的该项得0分。 (2)对商务及技术文件详细评审评委汇总总分在90%以上(含)、60%以下(含)的投标人,评委要提出充足的理由,并在评标报告中书面记录。 |
|||
商务及技术文件评审所需证明材料 |
(1)业绩、奖项、荣誉(如有):在商务文件详细评审资料对应窗口上传。奖项、荣誉以行政主管部门或在国内依法登记注册的行业协会(或学会)颁发的奖项、荣誉为准。投标文件中提供的奖项、荣誉证明资料应符合下列要求,否则不予认可: ①奖项、荣誉应提供颁奖单位的颁奖文件(颁奖文件不含荣誉证书、奖杯、奖牌、奖状)或颁奖单位官网文件的截图; ②国内依法登记注册”以中国社会组织网或中国社会组织政务服务平台中“全国社会组织信用信息公示平台(试运行)”查询结果为准。投标文件中须提供该协会在中国社会组织网或中国社会组织政务服务平台中“全国社会组织信用信息公示平台(试运行)”查询结果截图。 ③民政部公布的“离岸社团”、“山寨社团”或中国社会组织政务服务平台中“全国社会组织信用信息公示平台(试运行)”公示的“涉嫌非法社会组织”颁发的荣誉、奖励均无效”。 (2)技术能力(如有)要求:须在技术文件“其他内容”栏中注明。 (3)投标人业绩(如有)和项目经理业绩(如有)提供的业绩证明资料同投标人须知前附表附录3中规定提供的业绩证明材料。 (4)投标人获得合肥市施工总承包、装饰企业信用综合评价结果分级情况确认方式如下(如采用):采用投标截止时间前,合肥市城乡建设局官网最新公布的合肥市施工总承包、装饰企业信用综合评价结果的通知为准。 ①投标人按照第八章投标文件格式提供信用评价承诺,如未提供信用评价承诺或提供的信用评价承诺与投标人实际信用不符的,不予加分,评标时评标委员会保留现场核查权利。 ②若发现投标人提供虚假资料谋取中标,招标人有权取消投标人中标(或中标候选)资格,并报监管部门处理。 (5)以上涉及到的材料扫描件信息应完整或能充分反映评审因素。 |
二、投标人疑问:
1、问:目招标文件附件技术要求或其他招标需求中项目会签表内容与招标文件不一致的地方,以哪个为准?
答:以招标文件为准。
三、重要提示
本工程措施项目费率和不可竞争费率按“ 市政 工程取费标准”中“ 道路、排水、桥涵工程 ”的费率计取;其中房屋建筑、市政工程中挖或填土石方量大于5000m3的大型土石方工程,措施项目费率和不可竞争费率按房屋建筑工程或市政工程相应费率乘0.6系数。
四、招标需求
(一)招标范围:
市政专业:本项目为1个标段,十五里河西堤顶路位于合肥市经开区东部,本次招标范围为宿松路至花园大道,工程起点处与现状宿松路相接,终点处与规划花园大道相接,长2977米,规划为城市支路,红线宽20米。除特殊说明外,图纸设计范围内的所有内容,均按图计入。
1.大型土石方工程:包括道路、排水、照明、交通、电力排管、绿化、给水等各专业土方挖、填、外弃、外借等图纸设计范围内的所有内容。
2.道路工程:包括路基、路面、人行道、侧石、护坡、挡土墙、围墙、桩基等图纸设计范围内的所有内容。
3.排水工程:包括雨污水管道、检查井、雨水口、排水沟等图纸设计范围内的所有内容。
4.绿化工程:包括树池、景观座椅、中粗砂改良、绿地整理、苗木栽植、移植、养护等设计图纸范围内的所有内容。
5.交通标志标线工程:包括交通标志标牌、标线、标记、杆件、基础等图纸设计范围内全部内容。
6.智能交通工程:包括监控、信号灯、电子警察、基础、杆件、穿线管、电缆、手孔井等图纸设计范围内的所有内容。
7.照明工程:包括箱变、路灯配电柜、灯具、穿线管、线缆、过路管、手孔井等图纸设计范围的所有内容。
8.电力排管工程:包括10kV、110kV排管、工井等设计图纸范围内的所有内容。
9.补充说明:图纸上已设计,但不计入本次招标范围的有:无
(二)暂定项目:
1.以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。
无
2.以下项目按照业主要求,暂列金额 400 万元列入“大型土石方工程”单位工程,投标人应按招标人所列的金额计入投标总价:
3.执行暂估价的材料、设备、专业工程及其金额如下:
无
(三)按项列入清单的内容,标后不予调整:
以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。
无
(四)补充图纸及修改图纸的说明:
本工程以最新发布的图纸为准,具体详见图纸目录。
(五)总承包服务费:无。
(六)温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。
(七)业主其他要求:
1.关于智能交通相关内容需接入现有交警智能交通管理系统,并通过交警部门验收,相关费用投标人自行考虑在报价中,清单不单独列项。
2.本工程最高投标限价中不计取赶工措施费用,投标人在投标报价中充分考虑此费用,综合报价,中标后不予调整。
3.各类综合管线沟槽回填及土方挖运:各类综合管线(清单已列工程除外)沟槽回填及土方挖运,沟槽回填材料同路基回填材料。弱电、供水及燃气等综合管线横向过路沟槽采用 C20 混凝土包封(包封厚度不小于 20cm),过路管道涉及路基处理部分由投标人处理,费用投标人综合考虑在报价中,清单不单独列项。
4.拆除工程:含路基、路面(含铣刨)、侧石、便道、标志牌、信号灯、监控、路灯、箱涵、雨污水 管道、检查井、雨水口、工井、围墙、挡土墙、护坡、台阶、构筑物、基础、拆除后的房屋地坪及基础、建筑垃圾、生活垃圾、绿化、树木迁移后遗留的树干(根)等一切障碍物(清单已列拆除工程除外),费用投标人综合考虑在报价中,清单不单独列项。
5.现状道路、绿化拆除与恢复(含侧石):路面按新建道路结构恢复,绿化按原品种、原规格恢复(因雨污水、电排、交通、照明等管道、检查井施工造成的现状路面、绿化破复,清单已列项除外),费用投标人综合考虑在报价中,清单不单独列项。
6.施工期临时交通导改费用:施工时应保证沿线车辆、居民通行(包括交通限速牌、警示牌、改道牌、路栏及警示灯等交通维护、交通指挥费用、便道确保居民通行顺畅安全维护等),必须满足交通组织需要,严格执行交通管理部门和招标人过程中的具体要求,投标人根据设计图纸并结合现场踏勘情况综合考虑进行报价,费用含在投标报价中,清单不单独列项。
7.各种现有管杆线(强弱电、通讯、供水、燃气、供热、交通等)支撑、保护、加固、迁移等(清单已列工程除外):中标单位制定加固保护迁移措施,并征得产权单位同意后方可施工(对于覆土低于 70cm 的以及进入结构层的管线均采用 C20 砼满包),施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标单位负责,费用投标人综合考虑在报价中,清单不单独列项。
8.临时用水用电接引:投标人应自行解决水电问题,以满足施工需要,含变压器购买及架设、报装费、配套杆线以及与供电、供水部门协调开通、挂表、下火以及报装期间、水电接引完成之前的发电机发电等一切费用,费用投标人综合考虑在报价中,清单不单独列项。
9.除图纸设计外的雨污水管道和其他管道等清淤、疏通、各综合管线(雨污水、给水、电源线等)的管线碰接、管井衔接及对老管道在开挖过程中进行加固、改造项目:雨污水管道、箱涵和其他管道等清淤、疏通、增加管线、增加管配件、更换老旧管线、增加管、改造维修管井、凿洞进井并修复及对老管道在开挖过程中进行加固、改造、原管位重建新管道时的临时排水、现状已有保留利用以及新建与原管道连接处上下游管网及检查井需清淤、疏通,管道清淤范围为上下游300米范围,施工前应调查并探沟明确,施工中必须做好安全保护,投标人自行勘察现场,综合考虑在报价中,清单不再单独列项,中标后不予调整,并确保验收移交。
10.各类综合管线新建检查井(燃气、给水、弱电等,不含雨污水、电排、交通、照明)及各类现状保留利用检查井的升降、井圈加固及井盖座更换(清单已列工程除外),位于车行道上须更换为宽边防沉降井盖,检查井升降材料同原检查井材料,升降高度自行考虑,费用投标人综合考虑在报价中,清单不单独列项。
11.管道交叉保护:管道交叉垂直净距小于 0.3m 时,中间用砂填充,填砂面积为 3DX3D(D 为上面管道直径),填砂厚度从下面管道顶至上面管道顶,费用投标人综合考虑在报价中,清单不单独列项。
12.交口标线清洗、顺接、完善:投标人需按照图纸设计进行清洗、顺接、完善,满足业主及交通管理部门要求,费用投标人综合考虑在报价中,清单不单独列项。
13.为确保施工及周边环境的安全,需对施工影响范围内的建、构筑物等进行沉降、变形监测,沉降、变形监测需委托有相关资质的单位实施,定期出具监测报告,监测费用投标人应根据施工方案及现场情况计算,上述所产生的费用,投标人综合考虑在报价中,清单不再单独列项,中标后不予调整。
14.中标人在施工前必须对雨污水、供电、供水、弱电等专业管线的位置进行综合考虑、把关、召开管线综合协调会,严禁在侧石位置布置各种井盖,否则由中标人对井盖进行移位、加固、升降等,该项清单中不单独列项,投标人结合图纸,综合考虑在投标报价内,中标后不予调整。
15.本项目施工需到城管、燃气、供水、供电、属地政府等部门或单位办理有关施工手续,涉及到既有道路衔接施工、排水衔接施工、围墙影响范围、周边房屋及其他在建项目建设驻地段施工,需充分考虑外围环境的不利影响所导致的功效降低及执行环保措施、安全措施而产生的费用,确保施工顺利进行和周边住户出行方便,上述所产生的费用,投标人综合考虑在报价中,清单不再单独列项,中标后不予调整。
16.道路圆弧段路侧石必须采用工厂定制加工,道路侧石靠背必须立模后浇筑混凝土,如有预埋管道一律摆放在背离主车道一侧,该项清单中不单独列项,投标人结合图纸,综合考虑在投标报价内,中标后不予调整。
17.施工期间按照智慧工地要求配备相关硬软件设施,项目按要求接入“智慧工地”系统,现场具备环境、人员、质量、安全、内业等处理功能费用含在投标报价内,清单不再单独列项,中标后不予调整。
18.施工单位须现场设置拌和场地,集中拌和水泥土,满足设计及相关规范要求。
19.排水工程施工一段检测一段,中标人需委托专业公司,对现状利用和新建的管道进行成像检测(采用 CCTV 管道机器人、电法测漏仪、声呐检测成像系统、潜望镜 QV成像检测系统等检测设备)并提供成套影像资料,作为验收和移交的附件资料(排水工程需满足合肥市排水导则及网格化普查等有关要求)。清单不单独列项,相关费用包含在综合报价中,投标人须充分考虑,结算时不予调整。
五、计文件及技术补充说明
(一)共性问题
1.本项目土方开挖、运输及运距
1.1本项目工程量清单土方按部分利用计算(土方除清表土不利用外,其余土方均考虑利用);
1.2本项目最高投标限价余土外弃运距按30公里计算,借土运距按10公里计算,投标人应自行踏勘现场并结合项目周边取、弃土点情况以及管理部门相关要求,综合考虑报价,费用包干,中标后不予调整。
1.3土石方包括挖、填、运、内倒、外弃等;弃(缺)方运距由投标单位勘察现场后自行考虑,弃土场、取土场由投标单位自行解决,在投标报价中充分考虑渣土处置费、弃土场费、弃土场整平、取土场费(土源费)、保洁费、协调费、清表、修建运输通道等费用,综合考虑在报价中,结算时不予调整。
(二)个性问题
1.大型土石方工程
1.1给水管道沟槽回填及多余土方场地内利用计入本次招标范围,DN1400管道长1800米;DN2600管道长1720米;DN300管道长3400米,其中位于人行道的有2900米,位于机动车道的有500米,本次招标的回填范围为管顶50cm以上范围,回填材料为4%水泥土回填。
2.道路工程
2.1挖土方(含清表)工程量表中是否含有淤泥?淤泥工程量为多少?
答:清单控制价不计沟塘,投标人勘察现场,自行确定。
2.2喷播植草护坡按多少面积计入?
答:植草护坡8000平方米,三维网植草护坡1820平方米。
2.3水泥搅拌桩的水泥标号及掺量?
答:42.5级普通硅酸盐水泥,掺量20%。
2.4道路工程量表中老路破除面层、基层的材质、厚度?
答:沿线水泥路面破除8368平方米,破复道路232m2,破除道路均按按22cm水泥砼+20cm级配碎石计列。
2.5围墙剖面图中此下部是否均为混凝土基础?基础混凝土标号多少?
![]() |
答:是,C25.
2.6围墙装饰面砖的详细做法(找平层、粘接层、面砖规格)?成品铸铁花饰围栏的材质规格?

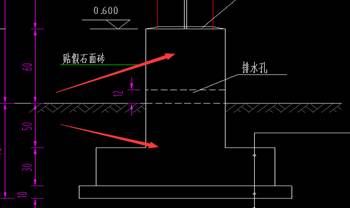

答:围墙、挡墙装饰面砖采用假石贴面,假石面砖按原围墙形式,20*10cm厚度2cm,粘结层3cm1:3水泥砂浆计量;成品铁艺围栏,材质为铸铁构件,高度1.5米,按原围墙原状恢复。
2.7路基设计图(四) 半填半挖路基的土工格栅以及路基设计图(二) 特殊路基地基处理中的双向钢塑复合土工格栅是否均相同?双向钢塑复合土工格栅工程量总计按多少m²计入?
答:是,土工格栅为钢塑复合土工格栅,采用GSZ60-20,横向断裂强度为60kN/m,纵向断裂强度为20kN/m,伸长率≤4%,网格尺寸15x15cm。特殊路基地基处理中的双向钢塑复合土工格栅按4层计算工程量。
2.8挡土墙长度平面图、工程量表中与挡墙纵断图不同,以何为准?
答:以挡墙纵断图为准。
2.9水泥搅拌桩在图纸说明中采用湿法施工,而在路基设计图(二)中注明采用干法施工,以何为准?
答:采用湿法施工。
2.10图纸说明中人行道10%水泥土的厚度为15cm,而路面结构设计图(一)中其厚度为10cm,以何为准?
答:10cm。
2.11花岗岩侧石采用什么种类?
答:侧石均为芝麻灰花岗岩,规格详见图纸,最终选型由业主及设计单位确认。
2.12顺接道路是否按机动车道做法?
答:是,按相应桩号道路机动车道做法。
2.13 K0+420处顺接道路、K2+860处现状道路破复58m、与花园大道交接处顺接35米至现状道路,各按多少面积计入?
答:分别按200 m²、232 m²、150 m²计入
2.14波形梁护栏混凝土基础尺寸、混凝土标号、深度?油漆做法?是采用普通型还是加强型?
答:没有基础, 直接打入路基中。采用普通型Gr-A-4E护栏、绿色喷漆。
2.15钢板桩支护图(三)中腰梁连接大样侧视图加劲肋板一-50x6数量按多少?钢托架每隔三米焊接一个是否有误?
答:加劲肋板一数量按每道钢管支撑(两端)共8根计入;钢托架按每道钢管支撑(两端)共6个计入。
2.16钢板桩支护图(三)中1-1剖面图Φ350圆堵板6mm厚尺寸是否有误?
答:圆堵板按钢管支撑直径外扩50mm计。
2.17综合管线(给水、燃气、弱电等)隐形井盖的规格及具体数量为多少?
答:综合管线(给水、燃气、弱电等)隐形井盖按50座计入,清单控制价中规格按800mm*800mm计入,具体规格投标人需根据现场井盖大小确定,投标人自行考虑报价,后期不再调整。
3.排水工程
3.1排水管网沟槽回填材料是否应该同道路路基处理材料?
答:是,沟槽回填材料选用4%水泥土。
3.2雨水口连接管是否考虑砼包管?
答:雨水口连接管全部采用C25砼包管。
3.3图纸说明中检查井图集的规格与数量表中不一致,请复核?
答:以数量表中检查井规格为准。
3.4请提供现状雨污水检查井筒改造具体做法。
![]() |

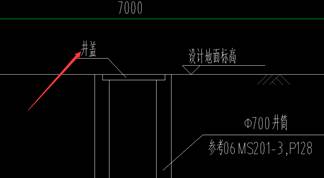

答:该项为新建雨水口连接管接入现状雨水检查井,现状检查井井筒需破除重建,井盖更换,井筒做法参考图集06MS201-3,P127。
3.5结构井改造图纸中的井筒为φ700,图集做法为φ800井筒,请复核。
答:图集改为06MS201-3,P127。
3.6检查井改造图纸中的井盖是否考虑更换?
![]() |
3.7截流井改造的数量为多少?
答:需改造的截流井为3座,倒虹井1座,分别对应改造结构图纸中的4种做法,截流井内闸门螺杆(不锈钢材料)及固定螺杆的卡箍需更换。
![]() |

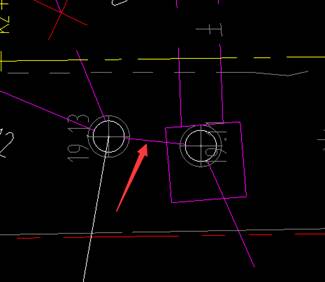

答:现状管道处的雨水口及连接管为新建;此处D1800管道为现状管道。
3.9此处管道及检查井是否为新建?
![]() |
答:此处管道为现状,WS45为新建。
4.绿化工程
4.1图纸说明该项目泥炭土为甲供,请问泥炭土是否为甲供?泥炭土是否按30%含量拌合改良?
答:泥炭土不甲供,由投标人自行购置符合要求的泥炭土,采用现场集中拌合,按照30%含量拌合改良。
4.2图纸说明中草皮、花卉加10%粗砂改良,本次是否考虑?具体改良厚度?
答:考虑,改良厚度30cm。
4.3是否所有的无患子均采用树穴疏水?
答:15cm碎石垫层仅在树池部位设置,通气排水管是所有乔木均需设置。
4.4请给出绿化养护等级及养护期。
答:一级养护,成活养护期一个月,保存养护期3个月,日常管理养护期1年。
4.5现场是否有苗木需要移植,请给出苗木移植的数量、规格及苗木种类。
答:移植苗木需保证成活,养护等级及养护期同新栽植苗木,清单控制价移植苗木数量、种类及规格按下表计入,投标人勘察现场,自行确定移植苗木规格、种类、数量,后期不再调整。
苗木迁移位置 |
品种 |
规格胸径 |
数量 |
|
花园大道交口 |
朴树 |
15 |
5 |
|
合欢 |
15 |
27 |
||
榉树 |
15 |
6 |
||
香樟 |
15 |
11 |
||
黄山栾树 |
12~15 |
4 |
||
紫叶李 |
地径8-10 |
8 |
||
木槿 |
地径8-10 |
5 |
||
小海桐、南天竹、杂树和灌木等 |
- |
约1300㎡ |
||
繁华大道交口 |
杨树、丛生桂花、红叶石楠、杂树和灌木等 |
|
约1700㎡(注:杨树规格在12-20cm之间不等) |
|
- |
||||
- |
||||
- |
||||
- |
||||
宿松路交口 |
法国梧桐 |
15-20 |
7 |
|
香樟 |
12~15 |
6 |
||
十五里河(花园大道-京台高速)沿线 |
杨树、丛生桂花、红叶石楠、杂树和灌木等 |
- |
约5406㎡ |
|
4.6树池石是否采用芝麻灰花岗岩?
答:是。最终选型由业主及设计单位确认。
4.7石木长凳的整石花岗岩是否为芝麻灰花岗岩,龙骨材质未注明?
答:整石花岗岩为芝麻灰,龙骨材质为镀锌角钢。最终选型由业主及设计单位确认。
5.标志标线工程
5.1 2个圆形φ60cm标牌并杆时采用的标杆规格、高度、基础做法?
答:见矩形结构及基础设计图。
5.2人行道指示标志的规格?单独设置时采用哪种标杆?
![]() |
5.3路名牌立柱是不锈钢管,还是镀锌喷塑?其牌面尺寸是多少?
答:立柱是镀锌喷塑φ89*4钢管,牌面尺寸为1200*360*43mm
5.4标杆基础回填是否均采用级配碎石回填?
答:是。
5.5标杆基础钢筋φ10以内的是否采用圆钢HPB300?φ10以上的是否采用螺纹钢筋HRB400?
答:是。
5.6标杆基础、护栏基础混凝土(不含垫层)标号是否统一采用C30?
答:是。
6.照明工程

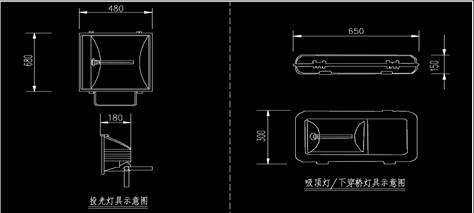

6.1请提供吸顶灯大样图。
答:以下图为准。
![]() |
答:箱变及箱变基础计入。箱变进线电缆按YJV22-10KV-3*70 1000米计入,箱变基础规格为2.85m*2m*2m,具体以设备厂家为准。箱变底板采用20CMC25砼,压顶采用C25砼,砖砌墙身厚370mm。
6.3路灯配电柜进线管线长度是否按设计清单计入?
答:箱变设置于大连路交口东南侧,路灯配电柜进线管线长度按2500米计入。
6.4单挑路灯是否应为144套?
答:是,以平面图为准。
6.5 PE50是否应为6541米,VV-5x10是否应为6714米,RC100是否应为295米?
答:是,以平面图为准。
6.6现状有3个排口截流井配电检测箱、1个拦蓄盾控制柜及3处监控需要迁移。工作内容包含拆除、安装、迁改涉及到的基础、管线、电缆等所有费用,投标人自行踏勘现场、自行报价,中标后不予调整。
6.7现状2根380V低压电缆VV-1KV-4X50+1X25需迁改,总长2900m,后期电缆可从道路电力排管中敷设。
7.智能交通工程
7.1电子警察系统中,电警机柜应为4台?
答:是。
7.2管线设施中,PE管应为12650米,过路钢管应为1300米?
答:是,以平面图为准;交通工程质量、功能、安全等检测费用计入。
8.电力排管工程
10kV排管
8.1与花园大道、大连路交口已设计工井及其间排管是否应不计?
答:已设计工井及之间的黄线排管不计。
8.2四通井是否应为33座?
答:工井符号中为十字的都是四通井,是。
8.3 A-A断面是否为主排采用4*4孔,中间过路排管是否B-B断面采用2*4孔、平面图有标注的以平面图为准?
答:是的。
8.4第1、3条如是,相应是否涂塑钢管为44208米?
答:是,以平面图为准。
8.5土建排管断面图中含有七孔梅花管,是否计入?
答:计入。
8.6手孔井设计说明与大样图不一致,以何为准?
答:以大样图为准。
110KV排管
8.7与花园大道已设计工井是否不计?
答:不计。
8.8电排平面图转角井规格为9.5*3*1.9,土建图纸为10.2*3*1.9,规格是否以电排平面图为准?
答:以土建图纸为准,平面图是标注位置信息的。
8.9MFPT管φ200、φ250长度均应为26697米?
答:是,以平面图为准。
