原项目名称: 合肥高新区2022年第一批市政工程施工
原项目编号: 2022BFGGZ00658
原公告日期: 2022年04月02日
二、公告内容(更正事项、内容及日期等)
合肥高新区2022年第一批市政工程施工补疑1
招标项目编号:2022BFGGZ00658
各投标人:
重要提示
1、本工程取费按“市政工程取费标准”中“道路、排水、桥涵工程”的费率计取;其中市政工程中挖或填土石方量大于5000m³的大型土石方工程,其企业管理费率8%、利润率8%,措施项目费率和不可竞争费率按市政工程相应费率乘0.6系数。
第一部分:招标文件补充修改
现将招标文件补充修改如下:
一、关于企业更名通知:
根据安徽公共资源交易集团有限公司战略规划,集团下属全资子公司安徽诚信项目管理有限公司和安徽省政采项目管理咨询有限公司进行吸收合并,并更名为“安徽公共资源交易集团项目管理有限公司”。
现将招标文件代理机构由“安徽诚信项目管理有限公司”变更为“安徽公共资源交易集团项目管理有限公司”。
二、关于投标投标保证金账户说明:
本项目投标保证金账户仍按原招标文件执行(户名为安徽诚信项目管理有限公司)。
第二部分:招标答疑

1.招标文件P5页中及 P56页中投标人业绩要求如下截图:
(1)请问投标人业绩要求时间是否以竣工验收时间为准?
答:投标人业绩要求时间如下:履约完成的以竣工验收时间为准,正在履约的以合同签订时间为准。
(2)请问市政道路工程施工业绩包含桥梁工程是否认可?
答:予以认可。
2、招标文件投标人须知条款号1.3.2中计划工期:360日历天,计划开工日期:2022年4月30日(具体开工日期以开工通知为准),计划竣工日期:2023年4月25日,
根据计算计划竣工日期为2023年4月24日,请核实。
答:本项目计划竣工日期修改为:2023年4月24日。
第三部分:招标需求
一、招标范围:
按业主要求,现对本项目招标工程量清单、最高投标限价编制作出如下补充:本项目分为一个标段,主要包括以下内容:
(1)NP2地块支路:包含两条道路,分别为云舒路(将军岭路-侯店路)和沐春巷(磨子潭路-云舒路)。其中云舒路(将军岭路-侯店路)总体走向自西向东,路线起点位于将军岭路东侧辅道,桩号为K0+030,终点位于侯店路,桩号为K0+380,里程全长0.35km。道路标准横断面:4.5m人行道+11m机非混行车道+4.5m人行道=20m。沐春巷(磨子潭路-云舒路)总体走向自北向南,路线起点位于磨子潭路,桩号为K0+007.5,终点位于云舒路,桩号为K0+290,里程全长0.283km。道路标准横断面:4.0m人行道+机动车7m+4.0m人行道=15m。主要建设内容包括:土方工程、道路工程、排水工程、交通工程、照明工程、绿化工程等,具体内容详见设计图纸及清单。单位工程包括:
1)土方工程:设计图纸施工范围内的各专业工程(含道路、排水、其他管线、绿化、交通、照明等)土石方开挖、回填、外弃以及路基处理等所有内容。
2)道路工程:设计图纸施工范围内机非混行车道、人行道、侧石及附属等所有内容。
3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。
4)交通工程:设计图纸施工范围内电子警察、监控、信号灯、交通标志牌、交通标线,管道敷设及手孔井等所有内容。
5)照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具、路灯配电箱采购安装等所有内容。
6)绿化工程:设计图纸施工范围内树池、苗木等。
图纸已设计不在本次招标范围的:无
(2)龙河口路(天堂寨路-长宁大道):西起天堂寨路,桩号为K0+024.715,东至长宁大道,桩号为K0+994,全长约970m。道路标准横断面:4m人行道+24m 车行道+4m人行道=32m。主要建设内容包括:土方工程、道路工程、排水工程、交通工程、照明工程、电排工程、绿化工程等,具体内容详见设计图纸及清单。单位工程包括:
1)土方工程:设计图纸施工范围内的各专业工程(含道路、排水、其他管线、电排、绿化、交通、照明等)土石方开挖、回填、外弃以及路基处理等所有内容。
2)道路工程:设计图纸施工范围内机动车道、人行道、侧石、树池、围墙及附属等所有内容。
3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。
4)交通工程:设计图纸施工范围内电子警察、监控、信号灯、交通标志牌、交通标线,管道敷设及手孔井等所有内容。
5)照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具、路灯配电箱采购安装等所有内容。
6)电排工程:设计图纸施工范围内电力排管敷设、工井、手孔井等所有内容。
7)绿化工程:设计图纸施工范围内所有内容
图纸已设计不在本次招标范围的:无
(3)规划支路(华云东支路)(湖光西路-响洪甸路):北起响洪甸路,南至湖光西路,全长516.542m。道路标准横断面:3.0m人行道+9m机动车道+3.0m人行道=15.0m。主要建设内容包括:土方工程、道路工程、排水工程、交通工程、照明工程、电排工程、绿化工程等,具体内容详见设计图纸及清单。单位工程包括:
1)土方工程:设计图纸施工范围内的各专业工程(含道路、排水、其他管线、电排、绿化、交通、照明等)土石方开挖、回填、外弃以及路基处理等所有内容。
2)道路工程:设计图纸施工范围内机动车道、人行道、侧石、围墙拆除恢复及附属等所有内容。
3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。
4)设计图纸施工范围内电子警察、监控、信号灯、交通标志牌、交通标线,管道敷设及手孔井等所有内容。
5)照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具、路灯配电箱采购安装等所有内容。
6)电排工程:设计图纸施工范围内电力排管敷设、拉管施工、工井等所有内容。
7)绿化工程:设计图纸施工范围内所有内容
图纸已设计不在本次招标范围的:无
(4)高新智谷东支路(柏堰湾路-明珠大道):总体走向自北至南,路线起点位于柏堰湾路,桩号为K0+008,终点位于明珠大道,桩号为K0+893.1,里程全长0.885km。道路标准横断面:3.5m人行道+11m机非共板+3.5m人行道=18m。主要建设内容包括:土方工程、道路工程、排水工程、交通工程、照明工程、绿化工程等,具体内容详见设计图纸及清单。单位工程包括:
1)土方工程:设计图纸施工范围内的各专业工程(含道路、排水、其他管线、绿化、交通、照明等)土石方开挖、回填、外弃以及路基处理等所有内容。
2)道路工程:设计图纸施工范围内机非混行车道、人行道、侧石、隔离护栏及附属等所有内容。
3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。
4)设计图纸施工范围内电子警察、监控、信号灯、交通标志牌、交通标线,管道敷设及手孔井等所有内容。
5)照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具、路灯配电箱采购安装等所有内容。
6)绿化工程:设计图纸施工范围内所有内容
图纸已设计不在本次招标范围的:现状中压DN300燃气管道迁改。
(5)祥生支路(高新智谷东支路-文曲路):总体走向自西至东,路线起点位于高新智谷东支路,桩号为K0+009,终点位于文曲路 ,桩号为K0+242.5,里程全长0.234km。道路标准横断面:4m人非共板+1.5m绿化带+7m机动车+4m人非共板+1.5m绿化带=18m。主要建设内容包括:土方工程、道路工程、排水工程、交通工程、照明工程、绿化工程等,具体内容详见设计图纸及清单。单位工程包括:
1)土方工程:设计图纸施工范围内的各专业工程(含道路、排水、其他管线、绿化、交通、照明等)土石方开挖、回填、外弃以及路基处理等所有内容。
2)道路工程:设计图纸施工范围内人非共板、人行道罩面、机动车道、侧石及附属等所有内容。
3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。
4)设计图纸施工范围内电子警察、监控、信号灯、交通标志牌、交通标线,管道敷设及手孔井等所有内容。
5)照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具等所有内容。
6)绿化工程:设计图纸施工范围内所有内容
图纸已设计不在本次招标范围的:无
(6)荣盛项目南支路(高新智谷东支路-文曲路):总体走向自西至东,路线起点位于高新智谷东支路,桩号为K0+009,终点位于文曲路 ,桩号为K0+242.5,里程全长0.234km。道路标准横断面:3.5m人行道+11m机非共板+3.5m人行道=18m。主要建设内容包括:土方工程、道路工程、排水工程、交通工程、照明工程、绿化工程等,具体内容详见设计图纸及清单。单位工程包括:
1)土方工程:设计图纸施工范围内的各专业工程(含道路、排水、其他管线、绿化、交通、照明等)土石方开挖、回填、外弃以及路基处理等所有内容。
2)道路工程:设计图纸施工范围内机非混行车道、人行道、侧石、古树保护及附属等所有内容。
3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。
4)设计图纸施工范围内电子警察、监控、信号灯、交通标志牌、交通标线,管道敷设及手孔井等所有内容。
5)照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具等所有内容。
6)绿化工程:设计图纸施工范围内所有内容
图纸已设计不在本次招标范围的:无
(7)菖蒲路(规划支路-石莲南路):本次设计菖蒲路为高新区内东西向支路,西起规划支路,东至石莲南路,道路全长约394.12米。道路标准横断面为:1m绿篱带+2m人行道+3.5m非机动车道+2m绿化带+7.5m机动车道×2+2m绿化带+3.5m非机动车道+2m人行道+1m绿篱带=32m。主要建设内容包括:土方工程、道路工程、排水工程、交通工程、照明工程、电排工程、绿化工程等,具体内容详见设计图纸及清单。单位工程包括:
1)土方工程:设计图纸施工范围内的各专业工程(含道路、排水、其他管线、电排、绿化、交通、照明等)土石方开挖、回填、外弃以及路基处理等所有内容。
2)道路工程:设计图纸施工范围内机动车道、非机动车道、人行道、侧石、高压铁塔保护及附属等所有内容。
3)排水工程:设计图纸施工范围内雨水系统、污水系统,主要含管道敷设、检查井、雨水口、出水口、井圈加固等所有内容。
4)设计图纸施工范围内电子警察、监控、信号灯、交通标志牌、交通标线,管道敷设及手孔井等所有内容。
5)照明工程:设计图纸施工范围内管线预埋,电缆、灯杆灯具、路灯配电箱采购安装等所有内容。
6)电排工程:设计图纸施工范围内电力排管敷设、工井、手孔井等所有内容。
7)绿化工程:设计图纸施工范围内所有内容
图纸已设计不在本次招标范围的:长宁大道至规划支路(包含规划支路交口)。
(8)阳光电源三期项目地块土方平整:项目位于明珠大道与石莲南路交口西南角,占地面积约196亩。项目场地填方约20955.3m3,挖方约267470.4m3。主要建设内容为土方工程,具体内容详见设计图纸及清单。单位工程为:
1)土方工程:设计图纸提供的土石方开挖、回填、外弃等所有内容。
(9)西支路(燕子河路-习友路):道路为南北走向,北起燕子河路南侧5+64.78,南至习友路,全长约448.211m,城市支路,设计时速30km/h。红线宽度15m,横断面布置为:3m人行道+5m车行道*2+2m人行道。包含道路、排水、交通、照明、电排工程、绿化工程、含望江西路至燕子河路东侧人行道和两侧绿化。单位工程包括:
1)大型土石方工程:包括土方挖、填、外弃、外借等图纸设计范围内的所有内容;
2)道路工程:包含路基、路面、人行道及附属工程等图纸设计范围内的所有内容;
3)排水工程:包含雨污水管道、检查井、雨水口等图纸设计范围内的所有内容;
4)交通工程:交通标志标线标牌及杆件基础工程等设计图纸范围内所有工程;交通信号、监控、电子警察、反向卡口等工程设计图纸范围内所有工程。
5)照明工程:包含路灯基础、灯杆、灯具、光源、路灯安装、灯杆灯具中的引下线、穿管线、电缆、过路管、配电箱、接地及施工后期的穿线、调试等设计图纸范围内所有工程。
6)绿化工程:包含图纸设计范围内的所有内容。
7)电力排管工程:包括排管、工井、手孔井、与现状排管衔接等图纸设计范围内的所有内容。
8)施工范围内综合管线沟槽余土外运及回填:包含给水工程、弱电工程、燃气工程等其他综合管线沟槽余土外运及回填,工程量为西支路1620m3。纵向沟槽回填材料采用6%灰土,横向过路沟槽采用C25商品砼包封(厚度20cm)。投标人根据设计图纸,自行踏勘现场,综合考虑报价,标后不予调整。
(10)南支路(将军岭路-鸡鸣山路):道路为东西走向,西起将军岭路,东至鸡鸣山路,全长约932m,城市支路,设计时速30km/h。红线宽度15m,横断面布置为:3m人行道+4.5m车行道*2+3m人行道=15m。包含道路、排水、交通、照明、电排工程、绿化工程。单位工程包括:
1)大型土石方工程:包括土方挖、填、外弃、外借等图纸设计范围内的所有内容;
2)道路工程:包含路基、路面、人行道及附属工程等图纸设计范围内的所有内容;
3)排水工程:包含雨污水管道、检查井、雨水口等图纸设计范围内的所有内容;
4)交通工程:交通标志标线标牌及杆件基础工程等设计图纸范围内所有工程;交通信号、监控、电子警察、反向卡口等工程设计图纸范围内所有工程。
5)照明工程:包含路灯基础、灯杆、灯具、光源、路灯安装、灯杆灯具中的引下线、穿管线、电缆、过路管、配电箱、接地及施工后期的穿线、调试等设计图纸范围内所有工程。
6)绿化工程:包含图纸设计范围内的所有内容。
7)电力排管工程:包括排管、工井、手孔井、与现状排管衔接等图纸设计范围内的所有内容。
8)施工范围内综合管线沟槽余土外运及回填:包含给水工程、弱电工程、燃气工程等其他综合管线沟槽余土外运及回填,工程量为南支路3348m3。纵向沟槽回填材料采用6%灰土,横向过路沟槽采用C25商品砼包封(厚度20cm)。投标人根据设计图纸,自行踏勘现场,综合考虑报价,标后不予调整。
(11)北侧支路(城西桥家园西支路-将军岭路):道路为东西走向,西起将军岭路,东至城西桥家园西支路,全长约160m,城市支路,设计时速20km/h。红线宽度15m,实施宽度17m(南侧借用建筑绿地2米),横断面布置为:4.0m(机非并板)+3.5m(车行道)*2+6.0m(机非并板)=17.0m。包含道路、排水、交通、照明工程、绿化工程。单位工程包括:
1)大型土石方工程:包括土方挖、填、外弃、外借等图纸设计范围内的所有内容;
2)道路工程:包含路基、路面、人行道及附属工程等图纸设计范围内的所有内容;
3)排水工程:包含雨污水管道、检查井、雨水口等图纸设计范围内的所有内容;
4)交通工程:交通标志标线标牌及杆件基础工程等设计图纸范围内所有工程;交通信号、监控、电子警察、反向卡口等工程设计图纸范围内所有工程。
5)照明工程:包含路灯基础、灯杆、灯具、光源、路灯安装、灯杆灯具中的引下线、穿管线、电缆、过路管、配电箱、接地及施工后期的穿线、调试等设计图纸范围内所有工程。
6)绿化工程:包含图纸设计范围内的所有内容。
7)施工范围内综合管线沟槽余土外运及回填:包含给水工程、弱电工程、燃气工程等其他综合管线沟槽余土外运及回填,工程量为北侧支路576m3。纵向沟槽回填材料采用6%灰土,横向过路沟槽采用C25商品砼包封(厚度20cm)。投标人根据设计图纸,自行踏勘现场,综合考虑报价,标后不予调整。
图纸上已设计,但不计入本次招标范围的有:管线综合包含的给水工程、弱电工程、燃气工程等安装工程不在招标范围内,但沟槽余土外运及回填在招标范围内。
二、暂定项目:
(一)以下项目按照业主要求,以暂定工程量计入分部分项工程量清单,投标人综合考虑报价,标后按实际工程量结算。
1.1西支路d1400过路管暂定长度32m、d1400混凝土出水口暂定2处,包含土方工程、垫层、基础、管道安装、混凝土施工等所有内容。
1.2南支路照明配电箱进线VV-1kV 4x50+1x25、PE保护管De90暂定1000米计入,包含土方工程、保护管安装、电缆敷设等所有内容。
(二)按照业主要求,暂列金额分别为NP2地块内部支路30万元(云舒路30万元、沐春巷0万元)、 龙河口路(天堂寨路-长宁大道)50万元、规划支路(又名华云东支路)30万元、智谷东支路(柏堰湾路-明珠大道)30万元、祥生支路(高新智谷东支路-文曲路)15万元、荣盛项目南支路(高新智谷东支路-文曲路)15万元、菖蒲路(规划支路-石莲南路):30万元、城西桥周边支路中西支路(燕子河路-习友路) 50 万元、南支路(将军岭路-鸡鸣山路) 0 万元、北侧支路(城西桥家园西支路-将军岭路) 0 万元,分别计入各单位工程“01大型土石方工程”单位工程其他项目清单,暂列金额另计取税金,投标人应按招标人所列的金额计入投标总价。
(三)执行暂估价的材料、设备、专业工程及其金额如下:
1、材料的名称、规格型号、金额:无
2、设备的名称、规格型号、金额:无
3、专业工程名称、工程内容、金额:无
上述明细投标人应按招标人所列的金额计入投标总价。
4、发包人供应材料、工程设备的采购、保管费,控制价中不再另行计取费用,投标人在总报价中综合考虑此费用。
三、按项列入清单的内容,标后不予调整:
以下项目按照业主要求,按项计入,投标人自行踏勘现场,综合考虑报价,中标后不予调整。

施工范围内拆除工程:包括施工范围内及沿线所有地上、地下附着物(含道路及附属、各类杆管线、检查井、交通标志牌、交通信号、电警、监控、挡车柱、围墙、挡墙、护坡、广告牌、建筑垃圾、生活垃圾、基础、建筑物、构筑物、化粪池、垃圾池、各类圬工、拆迁后遗留的的房屋砼地坪及基础等)拆除及挖运(清单中列明具体工程量的拆除内容除外)。此项费用分别按1项列入NP2地块内部支路、龙河口路、规划支路、高新智谷东支路、祥生支路、荣盛项目南支路、菖蒲路等道路土石方单位工程清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。
杆管线保护及加固:包括施工范围内各种杆管线(包含但不限于雨污水、供电、弱电、供水、燃气、供热、交通、照明、国防光缆等)的保护及加固,地下管线物探及明挖探查保护,中标人如在进场施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标人负责。杆管线保护及加固方案需经设计、监理、建设单位、产权单位确认后方可实施(清单中列明具体工程量的保护加固内容除外)。NP2地块内部支路、龙河口路、规划支路、高新智谷东支路、祥生支路、荣盛项目南支路、菖蒲路等道路土石方单位工程清单投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。
1、检查井井筒升降、更换井盖座、加固:施工范围内各类检查井井筒的升降、更换井盖座(给水、燃气、弱电、供热及与现状道路衔接处原有各类检查井),车行道上更换宽边防沉降重型球墨铸铁井盖座、检查井井周加固等(加固参见排水设计图纸,不含已列清单项的雨污水检查井)。NP2地块内部支路、龙河口路、规划支路、高新智谷东支路、祥生支路、荣盛项目南支路、菖蒲路等道路土石方单位工程清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。
2、高新智谷东支路弱电迁改在招标范围,费用9.5万,按1项计入土石方清单中,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。
3、雨污水新旧管道接驳:新建排水管道接入现状排水管网,包含沟槽土方挖、填、弃、检查井井壁开孔、修复,以及既有管道的清淤等全部工作内容。此项费用分别NP2地块内部支路、龙河口路、规划支路、高新智谷东支路、祥生支路、荣盛项目南支路、菖蒲路等道路土石方单位工程清单,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。
4、西支路与习友路管廊两侧排桩凿除:习友路管廊两侧为排桩,与现状雨污水、电排等衔接需要凿除排桩,按照1项5万元列入007电排工程-西支路(燕子河路-习友路)单位工程分部分项清单中,投标人综合考虑,自行报价,标后不予调整。
四、补充图纸及修改图纸的说明:
本工程在第一次发放图纸后,有设计答疑和设计修改通知单,清单控制价编制以上传系统设计图纸和设计修改通知单为准,具体详见图纸目录。
五、总承包服务费:无
六、温馨提示:投标人投标报价还须仔细阅读本项目招标文件,慎重报价。
1、排水工程地下管线竣工检测费、排水管道检测(含CCTV)等,不列入清单,投标人应结合图纸和合肥地方规定综合考虑报价,清单中不单独列项,结算时不予调整。
2、临时交通组织设施:施工过程中必须确保全线道路交通出行通畅,沿线各交口均设置通告牌、引导牌及太阳能蓄电池临时信号灯,各交口安排交通疏导员协助指挥交通,临时通道须硬化、保证夜间照明及封闭围挡,人行、车行采用隔离栏隔离;施工区域全封闭围挡(考虑工作面不同,重复设置的围挡)。必须根据并满足招标人对施工现场交通组织要求,公益广告布置满足招标人要求,投标人需充分考虑围挡费用,围挡上应按照市质安站要求全线设置喷淋降尘系统,确保每日正常使用,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑在报价中,清单中不单独列项,结算时不予调整。
3、各种管线施工配合:投标人须积极配合路幅内各种管线施工,严格按照招标人要求做好各项配合工作,对于其他分包及参建单位,中标人需及时无偿提供施工场地、材料堆放场地、施工临时用水用电、进出场道路等;同时,中标人需对相关单位施工完成的检查井、管道等进行保护,避免施工造成损坏,损坏部分由中标人负责修复。对于预埋管线因回填操作不当或其他原因,造成管线损坏(含有关工井破坏恢复),需重新更换所产生的二次开挖回填仍然由中标人实施;另外,投标人报价中应包括交叉施工降低施工效率所产生的费用,清单中不单独列项,结算时不予调整。
4、水电接引,含变压器购买及架设、报装费、配套杆线以及与供电、供水部门协调开通、挂表、下火以及报装期间、水电接引完成之前的发电机发电等一切费用,由投标单位自行踏勘现场后,自行架设,水电接引方案必须符合临时用电相关要求及招标人同意后方可实施,建设单位会同监管部门定期检查,投标人根据施工方案和图纸并结合现场踏勘情况综合考虑考虑在报价中,清单中不单独列项,结算时不予调整。
5、围堰、筑坝及导流,施工结束后需全部拆除,按原貌恢复,投标人根据图纸并结合现场情况后综合考虑在报价中,清单中不单独列项,结算时不予调整。
6、排水、降水,投标人根据图纸并结合现场情况后综合考虑在报价中,清单中不单独列项,结算时不予调整。
7、因施工过程中,因管道间距过小采取的必要保护措施。此项费用,清单不单独列项,费用包含在报价中。
8、施工便道:中标人必须沿线企业、周边居民交通出行,按招标人或地方政府要求修建临时道路解决交通出行问题,以及自身施工时必要的便道,包括涉及到的道口开设、绿化迁移、杆管线迁移、便道建设、日常维护、标识标牌安装、形象宣传、围挡、绿植、排水、车辆冲洗平台、临时用地等工作由中标人负责实施,以及承担相关手续办理涉及的行政缴费、建设费用、各项协调费用等。此项费用,清单不单独列项,费用包含在报价中。
9、因施工导致现有道路、绿化破坏并恢复的费用,清单不单独列项,费用包含在报价中。
10、因现场施工需要,对排水沟槽两侧采取的支护以及沟槽底的不良地基处理。此项费用,清单不单独列项,费用包含在报价中。
11、交通工程清单未计零星材料及辅材(包含本项目施工必须的清单未计零星材料及辅材)、脚手架及现场吊装费、第三方检测(委托检测单位依据相关标准、项目设计文件等对项目质量、安全、功能等进行全方位检验,主要包括对道路交通信号灯系统、闯红灯自动记录系统、道路车辆智能检测记录系统、监控系统、机动车违法停车自动记录系统、LED交通诱导系统、智能升降式限高控制系统、机房、施工外场、各种杆件、标牌等除业主方委托外的全部第三方检测费用),清单不单独列项,费用包含在报价中。
12、因现场施工需要,对照明路灯的供电报装及亮灯费所产生的费用,清单不单独列项,费用包含在报价中。
13、施工现场不允许出现外露土方,道路沿线边坡、便道拆除后均需复绿,裸土覆盖、复绿须满足招标人要求和合肥市相部门管理规定,清单中不单独列项,结算时不予调整。
14、施工现场由于原状地貌发生变化新增的土方挖运费用,投标人自行勘察现场,充分考虑,红线范围内的场地因此增加的土方挖运等费用不再另行计量,中标公示结束后,投标人负责看护。
15、项目红线外部分段落土方高差较大,投标人应充分考虑季节性施工带来的雨水冲刷,保证道路范围内及管廊、小区等周边构筑物水系畅通,保证雨水不进入道路范围,并保证不因水涝而影响周边居民及企业的正常生活与出行,特殊情况下造成抽排等相关费用,投标人在报价时应充分考虑,清单不单独列项。因投标人原因造成损失的,由投标人无偿修复,费用自理,相关费用综合考虑,不单独列项目,请投标人务必谨慎报价。
16、砼管材进场后每批次需要随机抽取不少于1节进行破坏性试验,检测配筋、强度,所需管材费用投标人在投标报价中综合考虑。
17、车行道范围内的检查井加固,砼浇筑时需采用钢模立模板浇筑砼。
18、专项施工方案论证:投标人应充分熟悉设计图纸,对业主按规定可能要求做专家论证的施工方案,由投标人自行按照相关规定进行组织审图和专家论证等工作,经论证通过的专项方案须报经建设单位、监理单位等单位审核。投标人自行报价,涉及的一切相关费用(如专家论证费、审图费等)均包含在相应的子目中,投标人综合考虑,清单不单独列项。
19、本工程施工过程中可能与周边建设项目存在交叉影响,施工中需充分考虑施工的安全性和周边项目、建筑(构筑物)安全,采取相应的工程措施,所产生费用,投标人应自行勘察现场,综合考虑在投标报价中。
20、按照城创公司智慧工地管理要求(详见“高新城创智慧工地平台市政工程建设标准”),涉及终端设备、项目端软件系统、项目端控制中心、数据连接等,智慧工地项目端接入及应用相关费用综合考虑在项目整体报价中,清单不单独列项。中标后必须接受业主对智慧工地网络系统管理。
21、现状道路、绿化拆除与恢复(含侧石):路面按新建道路结构恢复(含交口、管廊连接范围供水、燃气、供热管道沟槽回填施工后路面恢复),清单不单列项,费用综合考虑在投标报价中。
22、各类综合管线新建检查井(燃气、给水、弱电等,现状雨污水、电排、交通、照明)及各类现状保留利用检查井的升降、井圈加固及井盖座更换(位于机动车道上须更换为宽边防沉降井盖,产权单位自行提供的井盖除外,清单已列明工程量的除外):检查井升降材料采用C30钢筋砼,升降高度自行考虑,西支路、南支路、北侧支路清单不单列项,费用综合考虑在投标报价中。
23、各种现有杆管线(强弱电、通讯、供水、燃气、供热、管廊等)支撑、保护、加固等:中标单位制定加固保护措施,并征得产权单位同意后方可施工(对于覆土低于70cm的以及进入结构层的管线均采用C20砼满包),施工过程中造成地下管线损坏,不得以未提供管线图纸或管线图纸不详等其他理由向建设单位索赔,维修费用由中标单位负责,费用综合考虑在投标报价中。
24、光纤租赁费用:租赁光纤,光纤带宽需满足设计及使用要求,时间为项目质保期,多出费用由施工单位自理。
25、临边建筑物、现状围墙(挡墙)加固保护:受临边建筑物、现状围墙(挡墙)等施工的影响,道路清表及沟槽土石方无法正常放坡施工,施工期间必须保证建筑物、围墙(挡墙)的安全,采用钢板桩临时防护与支护。支护专项方案需经专家论证后方可实施。上述费用含在综合报价中,投标人须充分考虑,清单不单独列项,决算时不予调整。
26、与现状工井沟通:包含排管接入现状工井墙体拆除与恢复及现状排管破除等费用,清单不单列项,费用综合考虑在投标报价中。
27、雨污水新旧管道接驳:新建排水管道接入现状排水管网,包含沟槽土方挖、填、弃、检查井井壁开孔、修复,以及既有管道的清淤等全部工作内容。此项费用西支路、南支路、北侧支路清单不单列项,费用综合考虑在投标报价中。
28、市场价格波动调整合同价格的约定: 水泥稳定碎石、沥青混凝土、水泥混凝土,具体调整范围详见《可调整价差人工和主要材料一览表》中约定的可调整价差主要材料 。
第四部分 :设计文件及技术补充说明
一、共性问题
1、本项目土方开挖、运输及运距
(1)本项目土石方工程量清单(除补遗另有说明外)土方计算参照土方断面图及施工图设计说明,以及土方利用、余土外弃、缺方内运方案计算土方工程量。设计测绘地貌与施工现状地貌可能存在有差异,请投标人自行踏勘现场,投标人中标后不得因设计测绘地貌与施工现状地貌有差异要求变更,投标人须根据设计图纸充分勘察现场综合考虑报价,结算时不予调整。
(2)本项目最高投标限价余土外弃运距:阳光电源三期项目地块土方平整最高投标限价按9公里计取;NP2地块内部支路、龙河口路最高投标限价按10公里计取;规划支路(华云东支路)、高新智谷东支路、祥生支路、荣盛项目南支路、菖蒲路最高投标限价按15公里计取,投标人应自行踏勘现场并结合项目周边取、弃土点情况(含临时占地)及管理部门相关要求,综合考虑报价,费用包干,中标后不予调整。
(3)本项目取土点、弃土点不指定,弃土区必须按要求指定场地和标高进行平整,最高投标限价渣土费按3.75元/m3计取,土方运输过程中产生的涉及渣土消纳处置、土场费、土源费、保洁费、渣土费、渣土场维护费、运输通道修建及维护及相关管理部分收取的管理费等所有费用均由投标人自行考虑并含在投标报价中,中标后不得以任何理由提出索赔。
2、交通标志杆件均采用热镀锌后喷塑处理,杆件颜色由业主确定,投标人自行考虑综合报价,标后不予调整。
3、路灯灯杆、灯臂及灯具加工成型经酸洗后,内外热镀锌防腐处理,表面静电喷塑,颜色及灯型由业主确定,投标人自行考虑综合报价,标后不予调整。
4、绿化工程:绿化工程执行以下标准。图纸与标准不符以标准为准。
(1)绿化工程施工参照合肥市绿化施工导则、合肥市行道树施工导则、合肥市绿化养护导则,养护等级二级,成活养护期1个月,保存养护期1个月,日常管理养护期24个月。
(2)乔木树穴尺寸标准:乔木树池按1.2米换填,灌木树池按1米深换填;其它乔木按1.5m×1.5m×1m换填,灌木按1m×1m×0.7m换填,绿化带平均按20cm清表,按20cm种植土回填。
(3)乔灌木树穴回填按含15%泥炭土和种植土拌和后回填,色块地被按表层20cm深土壤的15%泥炭土拌和;草坪不考虑泥炭土改良。
(4)为打造精品工程,图纸设计中的所有苗木均应为精品苗木,进场均需满足业主要求,投标人在投标报价中应充分考虑苗木价格风险,合理报价。
(5)本项目胸径(干径):乔木主干高度在1.2m处的树干直径;地径:树木的树干贴近地面处0.3m高处的直径。
(6)本项目乔木采用杉木桩四角支撑,小头不小于6cm。绑扎处增加软垫物,增加脚桩,灌木采用一字杉木支撑,小头不小于6cm。绑扎处增加软垫物。
(7)施工范围内的绿地保洁包含在绿地养护中,费用由投标人综合考虑在报价中,清单不再单独列项,结算时不再调整。
(8)施肥标准:施工期间施一次基肥,乔木250g/株·次,花灌木150g/株·次施肥。养护期内一年两次(4月、11月份)追肥,按乔木250g/株·次,花灌木150g/株·次,色块30g/㎡·次,草坪10g/㎡·次施肥或追肥,肥料须为缓释复合肥,且复合肥品牌须经发包方确认。
二、个性问题
(一)NP2地块内部支路(云舒路、沐春巷)
1、道路工程
(1)请设计单位明道路设计中道路挖方、反挖土方、沟槽挖方是否可以作为路堤、路床、灰土回填的填筑材料。
答:除云舒路红线外沟塘回填、沐春巷素土回填土方利用道路挖方和路床反挖土方外,其余挖方根据土质情况须全部弃除。
(2)请设计单位明路基及基底处理工程数量表(SG-LJ-02)与路基每公里土石方数量汇总表(SG-DL-11)、耕地填前夯实数量表(SG-DL-12)不一致,以哪个为准。
答:以路基每公里土石方数量汇总表(SG-DL-11)、耕地填前夯实数量表(SG-DL-12)为准。
(3)请设计单位明确沟塘处理的挖淤、回填和路基及基底处理工程数量表中的断面方是否重复。
答:不重复。
(4)请设计单位明确沟塘处理是否考虑围堰,如考虑请明确工程数量。

答:云舒路起点处(K0+053-K0+150)沟塘考虑围堰。
(5)设计说明1.5.1(7)明确机动车道满铺玻纤格栅,设计大样图和工程数量表没有该工程量,请设计单位明确。
答:本次设计机动车道取消玻纤格栅。
(6)请设计单位明确沐春巷路基及基底处理工程数量表中的挖方和混凝土路面拆除是否重复。
答:挖方和混凝土路面拆除量重复。
(7)沐春巷人行道设计说明和路面结构大样图均有满铺玻纤格栅和彩桨罩面,工程数量表没有该工程量,请设计单位明确。
答:本次设计人行道取消玻纤格栅和彩浆罩面。
(8)设计说明中1.3.4中沐春巷人行道明确伸缩缝处铺设1.5m宽抗裂贴,请设计单位明确伸缩缝布置数量。
答:伸缩缝按5m一道布置,抗裂贴宽度改为1m。
(9)请设计单位明确云舒路、沐春巷与小区、幼儿园出入口是否考虑衔接。
答:项目施工范围为道路红线。
(10)设计说明明确透层、封层采用一体化施工,大样图中为透层采用慢裂型乳化沥青PC-2,封层采用改性乳化沥青表面处治,请设计单位明确透、封层具体做法。
答:分两层施工。
(11)设计单位提供浸水护坡人行道护栏具体做法及材质。
答:取消浸水护坡和人行道护栏。
(12)设计说明和工程量表明确下面层是AC-20C沥青混凝土,设计大样图为AC-20C(SBS),请设计单位明以哪个为准。
答:以设计大样图为准,均采用SBS改性沥青。
(13)设计单位明确绿化带拆除改路的拆除深度是否按新建道路结构层计取。
答:按新建道路标准计取。
(14)设计单位明确沥青面层是否采用玄武岩沥青混凝土。
答:上面层采用玄武岩改性沥青混凝土。
(15)请设计单位明确其它综合管线的沟槽挖填是否放在本次招标范围。
答:本道路其他管线只有给水管道,挖填可按底宽0.9m,覆土深度1.2m,管线长度按道路长度的1.1倍计算,回填材料为6%灰土(180°砂包管由产权单位施工),挖除的土方不利用,过路管覆土深度低于0.7m须考虑C20混凝土包封,此工程量包死,投标人自行踏勘现场结合图纸考虑报价,中标后不予调整。
(16)设计单位明确路床灰土和排水沟槽回填灰土的灰剂量。
答:均采用6%石灰土。
(17)设计单位明确云舒路设计修改通知中超宽碾压5000m3的回填材料。
答:红线外沟塘回填,利用道路挖方和路床反挖土方。
(18)设计单位明确沐春巷设计修改通知中破除混凝土面板和路面破除混凝土面板是否重复。
答:重复。
(19)设计单位明确沐春巷设计修改通知中软弱土换填680m3是否可以利用道路挖方。
答:可利用道路挖方和路床反挖土方。
2、排水工程

(1)请问该段雨水管道计入云舒路(将军岭路—侯店路)还是沐春巷(磨子潭路—云舒路)。
答:计入沐春巷(磨子潭路—云舒路)。

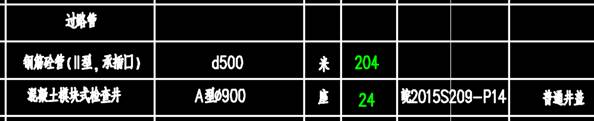

(2)请设计单位明确云舒路(将军岭路—侯店路)、沐春巷(磨子潭路—云舒路)雨水口连接管连接方式。
答:雨水口连接管采用Ⅱ级承插式钢筋混凝土管,雨水管道采用Ⅱ级承插式钢筋混凝土排水管,水泥砂浆接口,但每20m管段长度设置一个柔性接口,且柔性接口部位的现浇混凝土基础应用变形缝分离。接口做法参见图集06MS201-1页23。雨水管材及管道接口以本次清单答疑为准。
(3)请设计单位明确云舒路(将军岭路—侯店路)现状道路拆除的材质及规格,恢复工程量是否已包含在道路工程中。
答:云舒路YY1位置雨水现状井需废除重建,该处沥青混凝土道路需破除恢复。破除恢复按新建道路结构层材质及规格。恢复工程量未计入道路工程,计入排水工程数量表。
(4)请设计单位提供云舒路(将军岭路—侯店路)、沐春巷(磨子潭路—云舒路)现状9孔弱电满包混凝土大样图。
答:经复核,云舒路与将军岭路交口现状10孔弱电覆土1.5m,可不采取保护措施;沐春巷与磨子潭路交口现状弱电规格为移动200X200(4孔)、电信300X100(3孔)、有线电视200×100(2孔),均采用混凝土满包保护处理,弱电排管两侧及顶部采用C20混凝土包封,厚度15公分。
(5)请设计单位明确云舒路(将军岭路—侯店路)排水数量表(图号SG-GP-07)中其他工程量与盖板涵大样图(图号SG-GP-15)不一致时以哪个为准。
答:以排水工程数量表(图号SG-GP-07)为准。
(6)请设计单位明确云舒路(将军岭路—侯店路)、沐春巷(磨子潭路—云舒路)一块盖板涵的台身混凝土是否应为0.48*0.24*2+0.24*0.11*2=0.2832 m³。
答:已复核,一块盖板涵的台身混凝土体积为0.2832m³。

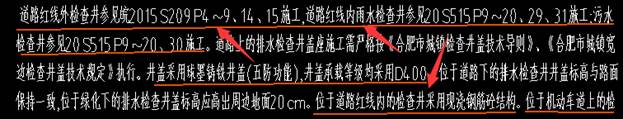

(7)请设计单位明确检查井井盖规格型号。
答:除行车道采用D400宽边井盖外,其余均采用D400重型球墨铸铁五防井盖,井盖花饰、文字等由建设单位确定。
3、交通工程
(1)请设计单位提供云舒路(将军岭路-侯店路)、沐春巷(磨子潭路-云舒路)标志牌立柱包封处理宽度。
答:包封宽度为四周各大于法兰盘10cm。
(2)设计说明中交通标志板厚度与交通底板大样图中厚度不一致,具体以哪个为准。
答:以交通底板大样图中厚度为准。
(3)图纸中仅有拓扑图及平面布置图,无法准确计量线缆工程量,是否以材料清单工程量为准。
答:以材料清单工程量为准。
(4)高清监控系统(交警)、电子警察及共用设备无线缆工程量,是否需要。
答:需要,采用6类非屏蔽双绞电缆,每套100米。
(5)请设计单位智能交通系统是否需要考虑系统集成费用。
答:该路段不考虑。
(6)请设计单位明确管线手井设施和交口其他设备中,具体拉管路段、拉管管材及做法。
答:是,拉管路段为:云舒路侯店路交口南北两侧,DE100的PE管;磨子潭路沐春巷交口东西两侧,DE100的PE管。
(7)交警监控系统平面图有L杆,而工程量表无L杆,请明确是否需要L杆,若需要,请明确具体做法及工程量。
答:工程量表中,监控杆件~含基础接地一项为L杆件,具体做法为横臂4米,杆高8米,详见大样图,沐春巷量表工程量修改为2个;
(8)云舒路交警信号控制系统平面图与清单工程量表工程量不一致,请设计单位明确以哪个为准。
答:以下列工程量清单为准;
4、照明工程
(1)请设计单位明确热镀锌焊接钢管(接线电缆)DN100长1200m,是否取消。
答:取消热镀锌焊接钢管(接线电缆)DN100长1200m。
(2)沐春巷路灯大样图为10m单臂路灯,材料表名称是12m高单臂路灯,请设计单位明确以哪个为准。
答:10m单臂路灯。
(3)请设计单位明确拆除电缆过路及套管管道材质及管径,手孔井材质。
答:套管为PE管,管径63,手孔井材质C25砼。
(4)请设计单位明确云舒路照明工程平面图第4页中新建过路电缆及套管人行道拉管施工和接线手井做法。
答:取消拉管和接线手井。
(5)请设计单位明确路灯线缆规格。
答:ZR-YJV-1KV-5*6调成ZR-YJV-1KV-5*10电缆。
(二)龙河口路(天堂寨路-长宁大道)
1、道路工程
(1)请设计单位明本条道路道路挖方、反挖土方、沟槽挖方(排水、电排、其他管线)是否可以作为路堤、路床、灰土回填的填筑材料。
答:道路挖方、反挖土方、排水沟槽挖方完全利用,其余土方不利用。
(2)设计图纸未提供沟塘处理工程数量表,请设计单位明确清淤、40cm片石打底的工程量。
答:按沟塘处理面积,清淤按1.5m计算,片石打底按40cm计算。
(3)设计说明和道路设计结构图(二)中的大样图中路缘石均采用C40混凝土材质,道路设计结构图(二)说明备注采用花岗岩材质,请设计单位明确以哪个为准。
答:芝麻灰花岗岩侧石。
(4)清表统计表中扣减沟塘清淤量3762m3,按答疑淤泥厚度1.5m计算清淤量为8868m3,请设计单位明确是否清淤量均在清表土方中。
答:已包含在清表土方中。
(5)请设计单位提供沟塘处理中双向钢塑复合土工格栅的工程数量。
答:20451平方。
(6)请设计单位明确沟塘处理是否考虑围堰,如考虑请明确工程数量。
答:无需围堰。
(7)设计图纸填浜路基处理图中有浆砌块石护坡设计,请设计单位明确本项目是否需要护坡,如需要请提供工程数量。
答:沟塘已回填,无需考虑。
(8)请设计单位明确路面接头是否为天堂寨路106m,长宁大道24.5m。
答:双塘路15米,长宁大道25米。
(9)请设计单位明确路面满铺玻纤格栅的规格参数。
答:
(10)设计单位明确沥青面层是否采用玄武岩沥青混凝土。
答:上面层采用玄武岩改性沥青混凝土。
(11)请设计单位明确其它综合管线的沟槽挖填是否放在本次招标范围。
答:本道路其他管线包括给水、燃气、弱电三种管道,挖填可按底宽0.9m,覆土深度1.2m,管线长度按道路长度的1.1倍计算,回填材料为6%灰土(180°砂包管由产权单位施工),挖除的土方不利用,过路管覆土深度低于0.7m须考虑C20混凝土包封,此工程量包死,投标人自行踏勘现场结合图纸考虑报价,中标后不予调整。
(11)请设计单位明确道路图纸和补充材料表侧石规格不一致,以哪个为准。
答:以补充材料表为准。
2、排水工程
(1)请设计单位提供顶管井井周回填具体做法及回填材质。
答:采用6%石灰土回填。
(2)请设计单位明确检查井井盖规格型号。
答:除行车道采用D400宽边井盖外,其余均采用D400重型球墨铸铁五防井盖,井盖花饰、文字等由建设单位确定。
3、绿化工程
(1)绿化平面图中绿化树池分为1.5m*1.5m树池和条形树池,设计图纸只提供1.5m*1.5m树池的做法,请设计单位明确条形树池做法。
答:形树池做法与单体树池做法相同。条形树池按长14000mm、宽1500mm、深1200mm开挖。
(2)道路平面图树池间距和绿化图纸不一致,以哪个为准。
答:以绿化图纸为准。
4、照明工程
(1)路灯电缆保护管材料表名称为PE管,但规格栏为HDPE管,以何为准。
答:采用PE管。
(2)请设计单位明确照明工程中路灯控制柜进线电缆保护管尺寸。
答:PE90.
5、交通工程
(1)图纸中仅有拓扑图及平面布置图,无法准确计量线缆工程量,是否以材料清单工程量为准。
答:以材料清单工程量为准。
(2)图纸有机非分隔护栏大样图,请设计单位明确机非分隔护栏设置长度。
答:1800m。
(三)规划支路(湖光西路-响洪甸路)
1、道路工程
(1)请设计单位明本条道路道路挖方、反挖土方、沟槽挖方是否可以作为路堤、路床、灰土回填的填筑材料。
答:全部弃置。
(2)请设计单位明确道路挖方总量(道路挖方和路基处理清除土方)是否已包含路床反挖工程量,如不包含请设计单位提供路床反挖工程数量。
答:已包含。
(3)请设计单位明确路侧厂区出入口顺接长度。
答:施工至道路红线处。
(4)设计说明和路面结构图中结构不一致,请设计单位明确以哪个为准。设计说明5.4.4.4明确透层油施工后满铺玻纤格栅,结构图没有,请设计单位明确玻纤格栅是否施工。
答:以道路结构图为准。不需要做玻纤格栅。
(5)现场勘查发现路侧有围墙,请设计单位明确如何处理。
答:围墙长度140m须拆除重建,做法详见挡墙大样图。
(6)请设计单位明确水泥稳定碎石和低剂量水泥稳定碎石。
答:水泥稳定碎石水泥剂量5%,低剂量水泥稳定碎石水泥剂量3%。
(7)设计单位明确沥青面层是否采用玄武岩沥青混凝土。
答:上面层采用玄武岩改性沥青混凝土。
(8)请设计单位明确其它综合管线的沟槽挖填是否放在本次招标范围。
答:本道路其他管线包括给水、燃气、弱电三种管道,挖填可按底宽0.9m,覆土深度1.2m,管线长度按道路长度的1.1倍计算,回填材料为6%灰土(180°砂包管由产权单位施工),挖除的土方不利用,过路管覆土深度低于0.7m须考虑C20混凝土包封,此工程量包死,投标人自行踏勘现场结合图纸考虑报价,中标后不予调整。
2、排水工程
(1)请设计单位明确规划支路(湖光西路-响洪甸路)破路恢复规格及材质,恢复道路是否已包含在道路工程中。
答:规划支路(湖光西路-响洪甸路)破路恢复500平方米计入,破除恢复按新建道路结构层材质及规格,未包含在道路工程中。
(2)请设计单位明规划支路预留管道做法是否按照雨污水主管道。
答:做法同雨污水主管道。
(3)请设计单位明确检查井井盖规格型号。
答:除行车道采用D400宽边井盖外,其余均采用D400重型球墨铸铁五防井盖,井盖花饰、文字等由建设单位确定。
(4)请设计单位明确排水沟槽灰土回填的灰剂量。
答:采用6%石灰土。
3、绿化工程
(1)道路平面图树池和绿化图纸不一致,以哪个为准。
答:以绿化图纸为准。
4、交通工程
(1)系统集成费用是否按项计入。
答:请按照目前最新图纸调整,本项不再计入。
(2)请明确管线手井中,具体拉管路段、拉管具体做法。
答:信号监控设施设计总说明中已提供拉管工程量,本次拉管主要用于响洪甸路现状交口位置。
(3)纸中仅有拓扑图及平面布置图,无法准确计量线缆工程量,是否以材料清单工程量为准。
答:相关工程量详见信号监控设施总说明清单部分。
(4)高清监控系统(交警)、电子警察及共用设备无线缆工程量,是否需要。
答:需要,采用6类非屏蔽双绞电缆,电子警察每套100米;高清监控为1050米。
(5)请设计单位明确单柱式△70cm标志牌工程量。
答:3套。
5、电排工程
(1)手孔井垫层混凝土强度等级是否为C15。
答:手孔井垫层混凝土强度等级为C15。
(2)请设计单位明确排管底部纵筋是否为。
答:是
(四)高新智谷东支路(柏堰湾路-明珠大道)
1、道路工程
(1)请设计单位明本条道路道路挖方、反挖土方、沟槽挖方是否可以作为路堤、路床、灰土回填的填筑材料。
答:排水沟槽按70%利用,道路挖方、反挖土方合计利用8618.4m3。
(2)请设计单位明路基及基底处理工程数量表(SG-LJ-02)与路基每公里土石方数量汇总表(SG-DL-11)、耕地填前夯实数量表(SG-DL-12)不一致,以哪个为准。
答:以路基每公里土石方数量汇总表(SG-DL-11)、耕地填前夯实数量表(SG-DL-12)为准。
(3)请设计单位明确沟塘处理的挖淤、回填和路基及基地处理工程数量表中的断面方是否重复。
答:不重复。
(4)设计说明1.2.3路基处理方案中明确沟塘底部采用40cm碎石回填,设计大样图和量表均为20cm碎石垫层,请设计单位明确以哪个为准。
答:沟塘底部采用20cm碎石垫层。
(5)请设计单位明确沟塘处理是否考虑围堰,如考虑请明确工程数量。
答:不考虑围堰。
(6)请设计单位明确路基及基地处理工程数量表中的挖方和混凝土路面拆除是否重复。
答:挖方和混凝土路面拆除量重复。
(7)人行道设计说明和路面结构大样图均有满铺玻纤格栅和彩桨罩面,工程数量表没有该工程量,请设计单位明确。
答:本次设计人行道取消玻纤格栅和彩浆罩面。
(8)请设计单位明确人行道混凝土伸缩缝布置数量。
答:伸缩缝按5m一道布置,抗裂贴宽度改为1m。
(9)请设计单位明确道路与小区出入口、规划支路三是否考虑衔接。
答:项目施工范围为道路红线。
(10)设计说明明确透层、封层采用一体化施工,大样图中为透层采用慢裂型乳化沥青PC-2,封层采用改性乳化沥青表面处治,请设计单位明确透、封层具体做法。
答:分两层施工。
(11)设计说明和工程量表明确下面层是AC-20C沥青混凝土,设计大样图为AC-20C(SBS),请设计单位明以哪个为准。
答:以设计大样图为准,均采用SBS改性沥青。
(12)设计单位明确沥青面层是否采用玄武岩沥青混凝土。
答:上面层采用玄武岩改性沥青混凝土。
(13)请设计单位明确其它综合管线的沟槽挖填是否放在本次招标范围。
答:本道路其他管线只有给水管道,挖填可按底宽0.9m,覆土深度1.2m,管线长度按道路长度的1.1倍计算,回填材料为6%灰土(180°砂包管由产权单位施工),挖除的土方不利用,过路管覆土深度低于0.7m须考虑C20混凝土包封,此工程量包死,投标人自行踏勘现场结合图纸考虑报价,中标后不予调整。
(14)设计单位明确路床灰土和排水沟槽回填灰土的灰剂量。
答:均采用6%石灰土。
(15)设计单位明确沐春巷设计修改通知中破除混凝土面板和路面破除混凝土面板是否重复。
答:重复。
2、排水工程
(1)请设计单位明确高新智谷东支路雨水口连接管连接方式。
答:雨水口连接管采用Ⅱ级承插式钢筋混凝土管,雨水管道采用Ⅱ级承插式钢筋混凝土排水管,水泥砂浆接口,但每20m管段长度设置一个柔性接口,且柔性接口部位的现浇混凝土基础应用变形缝分离。接口做法参见图集06MS201-1页23。雨水管材及管道接口以本次清单答疑为准。
(2)请设计单位提供高新智谷东支路现状24孔电力管道保护、现状24孔通信管道保护大样图。
答:高新智谷东支路现状24孔电力管道、现状24孔通信管道规格为1200×800,采用混凝土满包保护处理,电力排管两侧及顶部采用C20混凝土包封,厚度15公分。
(3)请设计单位明确高新智谷东支路排水数量表(图号SG-GP-07)中其他工程量与盖板涵大样图(图号SG-GP-15)不一致时以哪个为准。
答:以排水工程数量表(图号SG-GP-07)为准。
(4)请设计单位明确高新智谷东支路一块盖板涵的台身混凝土是否应为0.48*0.24*2+0.24*0.11*2=0.2832 m³。
答:已复核,一块盖板涵的台身混凝土体积为0.2832m³。
(5)请设计单位明确检查井井盖规格型号。
答:除行车道采用D400宽边井盖外,其余均采用D400重型球墨铸铁五防井盖,井盖花饰、文字等由建设单位确定。
3、交通工程
(1)高新智谷东支路(柏堰湾路-明珠大道)道路工程平面图明确柏堰湾路(创新大道-文曲路)段设置455m隔离护栏,交通工程数量表为460m,该两个工程量是否冲突,如不冲突,具体以哪个为准。请提供护栏详图。
答:以平面图为准,补充护栏大样图。
(2)请设计单位提供高新智谷东支路(柏堰湾路-明珠大道) 标志牌立柱包封处理宽度。
答:包封宽度为四周各大于法兰盘10cm。
(3)设计说明中交通标志板厚度与交通底板大样图中厚度不一致,具体以哪个为准。
答:以交通底板大样图中厚度为准。
(4)图纸中仅有拓扑图及平面布置图,无法准确计量线缆工程量,是否以材料清单工程量为准。
答:以材料清单工程量为准。
(5)高清监控系统(交警)、电子警察及共用设备无线缆工程量,是否需要。
答:需要,采用6类非屏蔽双绞电缆,每套100米。
(6)智能交通系统是否需要考虑系统集成费用。
答:考虑。
(7)请明确管线手井设施和交口其他设备中,具体拉管路段、拉管管材及做法。
答:是,拉管路段为:长安路交口处过路段,DE100的PE管。
(8)交警监控系统平面图有L杆,而工程量表无L杆,请明确是否需要L杆,若需要,请明确具体做法及工程量。
答:工程量表中,监控杆件~含基础接地一项为L杆件,具体做法为横臂4米,杆高8米,详见大样图。
(9)交通信号控制系统机动车信号灯倒计时器工程量表为11个,平面图为8个,请设计单位明确以哪个为准。
答:机动车信号灯倒计时器数量为8台。
(10)智谷东支路交警信号控制系统平面图与清单工程量表工程量不一致,请设计单位明确以哪个为准。
答:以下列工程量清单为准。
4、照明工程
(1)请设计单位明确拆除电缆过路及套管管道材质及管径,手孔井材质。
答:套管为PE管,管径63,手孔井材质C25砼。
(2)高新智谷路灯控制柜需包含电表;因系统匹配不一致,该条道路路灯控制柜取消远程智能设备,不在招标范围,移交后由管理单位安装。
(五)祥生支路(高新智谷东支路-文曲路)
1、道路工程
(1)请设计单位明本条道路道路挖方、反挖土方、沟槽挖方是否可以作为路堤、路床、灰土回填的填筑材料。
答:根据土质情况需全部弃除。
(2)请设计单位明路基及基底处理工程数量表(SG-LJ-02)与路基每公里土石方数量汇总表(SG-DL-11)不一致,以哪个为准。
答:以路基每公里土石方数量汇总表(SG-DL-11)、耕地填前夯实数量表(SG-DL-12)为准。
(3)请设计单位明确路基及基地处理工程数量表中的清表、挖方和混凝土路面、地砖拆除是否重复。
答:重复。
(4)请设计单位明设计说明中文曲路交口破除现状大门口地砖约700m2是否已包含在路面工程数量表破除地砖工程量中。
答:重复。
(5)人行道设计说明和路面结构大样图均有彩桨罩面,工程数量表没有该工程量,请设计单位明确。
答:仅人行道做彩浆罩面。
(6)请设计单位明确道路与小区入口是否考虑衔接。
答:项目施工范围为道路红线。
(7)设计说明明确透层、封层采用一体化施工,大样图中为透层采用慢裂型乳化沥青PC-2,封层采用改性乳化沥青表面处治,请设计单位明确透、封层具体做法。
答:分两层施工。
(8)设计说明和工程量表明确下面层是AC-20C沥青混凝土,设计大样图为AC-20C(SBS),请设计单位明以哪个为准。
答:以设计大样图为准,均采用SBS改性沥青。
(9)设计大样图中明确人非分界线采用标线区分路权,路面工程数量表中为荔枝面平石(95*15*6)区分路权但没有具体做法,请设计单位明确以哪个为准。
答:采用标线区分路权。
(10)贵院设计的其他几条支路水泥稳定碎石水泥剂量为5%,低剂量水泥稳定碎石为3%,本条路水泥稳定碎石水泥剂量为4~6%,低剂量水泥稳定碎石为2~4%,请设计单位明确设计规格是否要统一。
答:规格统一,水泥稳定碎石水泥剂量为5%,低剂量水泥稳定碎石为3%。
(11)设计单位明确绿化带拆除改路的拆除深度是否按新建道路结构层计取。
答:按新建道路标准计取。
(12)设计单位明确沥青面层是否采用玄武岩沥青混凝土。
答:上面层采用玄武岩改性沥青混凝土。
(13)请设计单位明确其它综合管线的沟槽挖填是否放在本次招标范围。
答:本道路其他管线只有给水管道和企业过路管道,给水管道挖填可按底宽0.9m,覆土深度1.2m,管线长度按道路长度的1.1倍计算,回填材料为6%灰土(180°砂包管由产权单位施工),挖除的土方不利用,过路管覆土深度低于0.7m须考虑C20混凝土包封,此工程量包死,投标人自行踏勘现场结合图纸考虑报价,中标后不予调整。
(14)请设计单位曲儿与文曲路交口现状绿化带改为铺装。
答:取消,不在本次实施范围,后期文曲路人慢完善时再同步实施。
(15)设计单位明确路床灰土和排水沟槽回填灰土的灰剂量。
答:均采用6%石灰土。
2、排水工程
(1)请设计单位明确祥生支路雨水连接管连接方式。
答:雨水口连接管采用Ⅱ级承插式钢筋混凝土管,雨水管道采用Ⅱ级承插式钢筋混凝土排水管,水泥砂浆接口,但每20m管段长度设置一个柔性接口,且柔性接口部位的现浇混凝土基础应用变形缝分离。接口做法参见图集06MS201-1页23。雨水管材及管道接口以本次清单答疑为准。
(2)请设计单位明确祥生支路现状道路拆除的材质及规格,恢复工程量是否已包含在道路工程中。
答:祥生支路XY8位置雨水现状井需废除重建,该处沥青混凝土道路需破除恢复。破除恢复按新建道路结构层材质及规格。恢复工程量未计入道路工程,计入排水工程数量表。
(3)请设计单位提供祥生支路12孔通信管道保护。
答:祥生支路现状12孔通现状信管道规格为有线电视200×100(2孔)、电信300X200(6孔)、移动200X200(4孔),均采用混凝土满包保护处理,弱电排管两侧及顶部采用C20混凝土包封,厚度15公分。
(4)请设计单位明确检查井井盖规格型号。
答:除行车道采用D400宽边井盖外,其余均采用D400重型球墨铸铁五防井盖,井盖花饰、文字等由建设单位确定。
3、交通工程
(1)请设计单位明确祥生支路(高新智谷东支路-文曲路)标志牌立柱包封处理宽度。
答:包封宽度为四周各大于法兰盘10cm。
(2)图纸中仅有拓扑图及平面布置图,无法准确计量线缆工程量,是否以材料清单工程量为准。
答:以材料清单工程量为准。
(3)设计说明中交通标志板厚度与交通底板大样图中厚度不一致,具体以哪个为准。
答:以交通底板大样图中厚度为准。
(4)高清监控系统(交警)、电子警察及共用设备无线缆工程量,是否需要。
答:需要,采用6类非屏蔽双绞电缆,每套100米。
(5)智能交通系统是否需要考虑系统集成费用。
答:考虑。
(6)请明确管线手井设施和交口其他设备中,具体拉管路段、拉管管材及做法。
答:是,拉管路段为:文曲路祥生支路交口南北两侧,DE100的PE管。
(7)交警监控系统平面图有L杆,而工程量表无L杆,请明确是否需要L杆,若需要,请明确具体做法及工程量。
答:工程量表中,监控杆件~含基础接地一项为L杆件,具体做法为横臂4米,杆高8米,详见大样图;
4、照明工程
(1)请设计单位明确拆除电缆过路及套管管道材质及管径,手孔井材质。
答:套管为PE管,管径63,手孔井材质C25砼。
(2)请设计单位明确路灯线缆规格。
答:ZR-YJV-1KV-5*6调成ZR-YJV-1KV-5*10电缆。
5、绿化工程
(1)请设计单位明确树池做法。
答:祥生支无行道树树池,无碎石垫层每株榉树单设一根φ100长度1600mmPVC通气管,本条路绿化不包含树池设计。
(六)荣盛项目南支路(高新智谷东支路-文曲路)
1、道路工程
(1)请设计单位明本条道路道路挖方、反挖土方、沟槽挖方是否可以作为路堤、路床、灰土回填的填筑材料。
答:排水沟槽按70%利用,道路挖方、反挖土方合计利用4287.6m3。
(2)请设计单位明路基及基底处理工程数量表(SG-LJ-02)与路基每公里土石方数量汇总表(SG-DL-11)不一致,以哪个为准。
答:以路基每公里土石方数量汇总表(SG-DL-11)、耕地填前夯实数量表(SG-DL-12)为准。
(3)请设计单位明确沟塘处理的挖淤、回填和路基及基地处理工程数量表中的断面方是否重复。
答:不重复。
(4)设计说明1.2.3路基处理方案中明确沟塘底部采用40cm碎石回填,设计大样图和量表均为20cm碎石垫层,请设计单位明确以哪个为准。
答:沟塘底部采用20cm碎石垫层。
(5)请设计单位明确沟塘处理是否考虑围堰,如考虑请明确工程数量。
答:不考虑围堰。
(6)人行道设计说明和路面结构大样图均有满铺玻纤格栅和彩桨罩面,工程数量表没有该工程量,请设计单位明确。
答:本次设计人行道取消玻纤格栅和彩浆罩面。
(7)请设计单位明确人行道混凝土伸缩缝布置数量。
答:伸缩缝按5m一道布置,抗裂贴宽度改为1m。
(8)请设计单位明确道路与小区、社区中心出入口是否考虑衔接。
答:项目施工范围为道路红线。
(9)设计说明明确透层、封层采用一体化施工,大样图中为透层采用慢裂型乳化沥青PC-2,封层采用改性乳化沥青表面处治,请设计单位明确透、封层具体做法。
答:分两层施工。
(10)设计说明和工程量表明确下面层是AC-20C沥青混凝土,设计大样图为AC-20C(SBS),请设计单位明以哪个为准。
答:以设计大样图为准,均采用SBS改性沥青。
(11)设计单位明确沥青面层是否采用玄武岩沥青混凝土。
答:上面层采用玄武岩改性沥青混凝土。
(12)请设计单位明确其它综合管线的沟槽挖填是否放在本次招标范围。
答:本道路其他管线只有给水管道,挖填可按底宽0.9m,覆土深度1.2m,管线长度按道路长度的1.1倍计算,回填材料为6%灰土(180°砂包管由产权单位施工),挖除的土方不利用,过路管覆土深度低于0.7m须考虑C20混凝土包封,此工程量包死,投标人自行踏勘现场结合图纸考虑报价,中标后不予调整。
(12)设计单位明确古树保护的做法。
答:古树距道路红线7.5m,投标人须按照相关部分管理规定保护古树。
(13)请设计单位曲儿与文曲路交口现状绿化带改为铺装。
答:取消,不在本次实施范围,后期文曲路人慢完善时再同步实施。
(14)设计单位明确文曲路交口新增隔离护栏具体做法。
答:取消文曲路新增隔离护栏。
(15)设计单位明确路床灰土和排水沟槽回填灰土的灰剂量。
答:均采用6%石灰土。
2、排水工程
(1)请设计单位明确荣盛项目南支路雨水口连接管连接方式。
答:雨水口连接管采用Ⅱ级承插式钢筋混凝土管,雨水管道采用Ⅱ级承插式钢筋混凝土排水管,水泥砂浆接口,但每20m管段长度设置一个柔性接口,且柔性接口部位的现浇混凝土基础应用变形缝分离。接口做法参见图集06MS201-1页23。雨水管材及管道接口以本次清单答疑为准。
(2)请设计单位提供荣盛项目南支路12孔通信管道保护。
答:荣盛项目南支路14孔现状通信管道规格为有线电视200×100(2孔)、电信300X200(6孔)、移动300X200(6孔),均采用混凝土满包保护处理,弱电排管两侧及顶部采用C20混凝土包封,厚度15公分。
(3)请设计单位明确检查井井盖规格型号。
答:除行车道采用D400宽边井盖外,其余均采用D400重型球墨铸铁五防井盖,井盖花饰、文字等由建设单位确定。
3、交通工程
(1)请设计单位提供荣盛项目南支路(高新智谷东支路-文曲路)标志牌立柱包封处理宽度。
答:包封宽度为四周各大于法兰盘10cm。
(2)设计说明中交通标志板厚度与交通底板大样图中厚度不一致,具体以哪个为准。
答:以交通底板大样图中厚度为准。
(3)图纸中仅有拓扑图及平面布置图,无法准确计量线缆工程量,是否以材料清单工程量为准。
答:以材料清单工程量为准。
(4)高清监控系统(交警)、电子警察及共用设备无线缆工程量,是否需要。
答:需要,采用6类非屏蔽双绞电缆,每套100米。
(5)智能交通系统是否需要考虑系统集成费用。
答:考虑。
(6)请明确管线手井设施和交口其他设备中,具体拉管路段、拉管管材及做法。
答:是,拉管路段为:文曲路祥生支路交口南北两侧,DE100的PE管。
(7)交警监控系统平面图有L杆,而工程量表无L杆,请明确是否需要L杆,若需要,请明确具体做法及工程量。
答:工程量表中,监控杆件~含基础接地一项为L杆件,具体做法为横臂4米,杆高8米,详见大样图;
4、照明工程
(1)请设计单位明确拆除电缆过路及套管管道材质及管径,手孔井材质。
答:套管为PE管,管径63,手孔井材质C25砼。
(2)请设计单位明确路灯线缆规格。
答:ZR-YJV-1KV-5*6调成ZR-YJV-1KV-5*10电缆。
(七)菖蒲路(规划支路-长宁大道)
1、道路工程
(1)请设计单位明本条道路道路挖方、超挖土方、沟槽挖方是否可以作为路堤、路床、灰土回填的填筑材料。
答:不利用,全部弃置。
(2)请设计单位明道路总挖方量是否已包含清表、道路挖方、路床超挖土方。
答:是。
(3)请设计单位明确碎石回填560m3是沟塘回填还是路基处治。
答:路基处治。
(4)请设计单位明确本项目路基处理具体做法。
答:机动车道80cm 6%石灰土、人行道和非机动车道40cm 6%石灰土,其中桩号5+10~6+67.5段道路南侧人行道和非机动车道距离厂区挡墙近,采用浅层处理方案,采用40cm级配碎石回填共计560m3,道路填方总量包含724m3绿化带回填,其余均采用4%石灰土处理。
(5)请设计单位明确低剂量水稳水泥剂量。
答:水泥剂量3.0%。
(6)请设计单位明确非机动车道透、封层做法是否和机动车道做法相同。
答:机非车道一致,封层采用沥青表面处治,透层采用慢裂型乳化沥青PC-2。
(7)请设计单位明确侧石材质。
答:统一采用花岗岩侧石,A型侧石改为80*35*12,侧石垫层每米0.067m3。
(8)请设计单位明确路侧厂区出入口顺接长度。
答:施工至道路红线处。
(9)设计单位明确沥青面层是否采用玄武岩沥青混凝土。
答:沥青上面层采用玄武岩改性沥青混凝土,沥青下面层采用石灰岩,骨料具体指标参数见设计图纸要求。
(10)请设计单位明确其它综合管线的沟槽挖填是否放在本次招标范围。
答:本道路其他管线包括给水、燃气、弱电三种管道,挖填可按底宽0.9m,覆土深度1.2m,管线长度按道路长度的1.1倍计算,回填材料为6%灰土(180°砂包管由产权单位施工),挖除的土方不利用,过路管覆土深度低于0.7m须考虑C20混凝土包封,此工程量包死,投标人自行踏勘现场结合图纸考虑报价,中标后不予调整。
(11)设计补充:菖蒲路交口西侧电排管采用C30水泥砼包封,每米截面宽度1m,两侧高度0.5m,包封厚度0.2m,包封总长度32m,投标人根据设计图纸并结合现场情况后综合考虑报价,一次性包死,标后不再调整。
(12)设计补充:菖蒲路现状砼便道破除需经使用单位和发包人共同同意才能实施,便道迁改工程量按30米长,5米宽,30cm后道砟石考虑,投标人根据设计图纸并结合现场情况后综合考虑报价,一工程量次性包死,标后不再调整。
2、排水工程
(1)请设计单位明确菖蒲路(规划之路-石莲南路)预留管道做法是否按照雨污水主管道。
答:做法同雨污水主管道。
(2)设计单位提供菖蒲路(规划之路-石莲南路)沥青混凝土破除恢复规格及材质,恢复道路是否已包含在道路工程中。
答:菖蒲路(规划之路-石莲南路)沥青混凝土破除恢复按80平方米计入,破除恢复按新建道路结构层材质及规格,未包含在道路工程中。
(3)请设计单位明确检查井井盖规格型号。
答:除行车道采用D400宽边井盖外,其余均采用D400重型球墨铸铁五防井盖,井盖花饰、文字等由建设单位确定。
(4)请设计单位明确排水沟槽灰土回填的灰剂量。
答:采用6%石灰土。
3、交通工程
(1)请设计单位提供菖蒲路交通工程中三角形单柱式杆件详图。
答:三角形单柱式杆件参照“单柱正方形标志结构设计图”。
(2)系统集成费用是否按项计入。
答:是。
(3)请明确管线手井中,具体拉管路段、拉管具体做法。
答:菖蒲路与三星东路路口西侧、南侧,PE管DE100,壁厚8mm。
(4)请明确电子警察及共用设备中3批8芯单模光纤具体工程量。
答:450米。
(5)光纤租赁费用是否按照一项计入本次招标范围。
答:是。
(6)图纸中仅有拓扑图及平面布置图,无法准确计量线缆工程量,是否以材料清单工程量为准。
答:相关工程量详见信号监控设施总说明清单部分。
(7)高清监控系统(交警)、电子警察及共用设备无线缆工程量,是否需要?
答:需要,采用六类非屏蔽双绞线缆,每套工程量为150m。
(8)设计补充:光纤交换机取消。
4、照明工程
(1)请设计单位明细菖蒲路与规划支路现状路灯维修如何考虑。
答: 与规划路(三星东支路)现状路灯维修纳入本次实施范围,范围从铭传路至菖蒲路,更换电缆长300米,电缆规格参照菖蒲路路灯电缆。费用投标人踏勘现场情况后综合考虑报价,一次性包死,标后不再调整。
(2)设计补充:新增电源引入线VV-1KV-4*120+1*70电缆线1300米,利用既有电排管敷设,出入口采用镀锌钢管保护,工程量包死,结算不予调整。
5、绿化工程
(1)请问树穴是否设置通气管,如设置请明确规格。
答:设置10cm碎石垫层,乔木设置φ100长度1600mmPVC通气管。
(2)菖蒲路是否设置树池。
答:菖蒲路全线无树池。
(3)菖蒲路人行道两侧绿化是否在本次招标范围
答:北侧取消,南侧满铺马尼拉草皮。
(4)道路平面图树池和绿化图纸不一致,以哪个为准。
答:以绿化图纸为准。
5、电排工程
(1)请设计单位明确排管及工井沟槽回填材料。
答:采用6%石灰土回填。
(八)阳光电源三期项目地块土方平整
(1)该项目只提供预算平面图,工程量如何确定。
答:按预算图纸汇总工程量计入,项目场地填方20955.3m3,挖方267470.4m3,填方利用厂区内土质较好的挖方材料。
第三部分:设计文件及技术补充说明(西支路、南支路、北侧支路)
(一)共性问题(西支路、南支路、北侧支路)
1.本项目土方开挖、运输及运距(西支路、南支路、北侧支路)
1.1本项目工程量清单土方工程,道路工程路基开挖的所有土方均不利用,排水工程沟槽多余土方利用于路基回填,其余专业沟槽多余土方均不利用,投标人自行考虑报价,标后不予调整。
土方计算参照土方断面图及施工图设计说明,根据现场情况,工程量一次性包死,投标人须充分勘察现场综合考虑,结算时不予调整。设计测绘地貌与施工现状地貌可能存在有差异,请投标人自行踏勘现场。投标人中标后不得因设计测绘地貌与施工现状地貌有差异要求变更。
1.2本项目最高投标限价西支路和南支路余土外弃运距按10公里计算,北侧支路余土外弃运距按1公里计算,借土运距西支路、南支路和北侧支路按1公里计算;投标人应自行踏勘现场并结合项目周边取、弃土点情况以及管理部门相关要求,综合考虑报价,费用包干,中标后不予调整。
1.3本项目土方运输中产生的涉及渣土消纳费、土场费、土源费、保洁费及相关管理部门收取的维护费、管理费等所有费用均由投标人自行考虑并含在投标报价中,中标后不得以任何理由提出索赔。
1.4弃土场、临时设施(含临时占地)等均由投标人自行考虑,费用由投标人在投标报价中综合考虑,不得提出任何签证,标后不予调整。
2.请分别明确机动车道水泥稳定碎石基层和低剂量水泥稳定碎石底基层水泥含量?
答复:水泥剂量分别为5%和3%。
3.请明确道路及人行道结构做法?

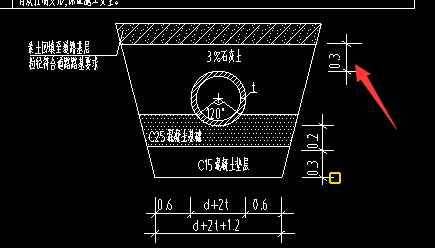

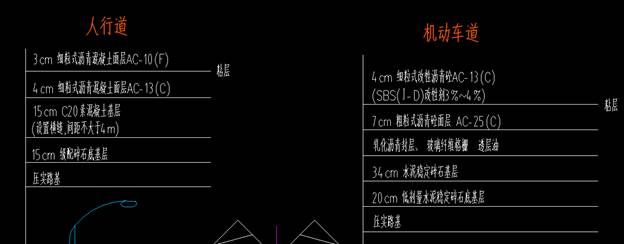

答复:西支路和南支路如下图示,砼基层表面设置粘层,0.3m宽4mm厚高聚合物现浇盲道。
4.请明确花岗岩侧缘石、车止石颜色?
答复:芝麻灰。
5.请分别提供半填半挖路段路基处理大样图中土工格栅工程量?
答复:取消设计。
6.请提供车止石颜色?
答复:芝麻灰。
7.请明确三条路机动车道结构的玻璃纤维格栅是否保留?
答复:机动车道结构玻璃纤维格栅取消。
8.请明确交通工程、照明工程、电排管材沟槽回填材料?
答复:同路基回填要求,清单按照6%石灰土考虑。
9.三条路的交通标牌基础砼材质设计不一致,如何考虑?
答复:交通标志及智能交通设施杆件基础采用C30商品砼现浇,基础下方铺设10cm厚C20混凝土垫层。
10.请明确排水管道基础以外回填材料?
答复:回填材料同道路,清单按照4%石灰土考虑。
11.电排位于快车道下面,警示桩如何考虑;
答复:不考虑。
(二)个性问题
西支路(燕子河路-习友路):
道路工程
1.1请提供本路段现状拆除工程量及拆除结构材质?
答复:习友路交口绿化带拆除125m2。
1.2西支路与习友路管廊相交处是否考虑压密注浆?
答复:不考虑。
1.3请提供西支路与习友路管廊相交处路基处理钢塑格栅工程量?
答复:做法按照施工图说明第6页,钢塑格栅工程量按照130平方米计列。
1.4设计说明道路起终点接现状习友路,该段道路位于原非机动车道、人行道部分,路基处理如下:超挖至路床顶面下1.1m处,先铺设30cm碎石,然后用80cm6%灰土回填至路床顶,与现状机动车道相接参照新旧路面搭接大样图处理。请明确30cm碎石工程量?
答复:习友路交口碎石工程量按照40立方米。
1.5请明确沟塘排水工程量?
答复:3108m3。
排水工程
1.1设计说明9.管道基础位于回填土段或沟塘处,应清除淤泥、腐植土至原状土,再用10%石灰土回填至管基,回填土需分层 夯实,密实度≥95%。其余沟槽回填采用6%灰土回填,沟槽顶以上部分采用路基回填材料。回填密实度要求详见《给水排水管道工程施工及验收规范》有关条文规定。现状破路沟槽采用级配碎石回填至路床顶,结构层同原道路。此项如何考虑?
答复:清单控制价不单独列项,投标人根据设计图纸,自行勘察现场,综合考虑在报价中,中标后不作调整。现状破路沟槽回填采用C20砼回填至水稳顶,沥青结构层同原道路。
1.2设计说明13.由于受到道路纵坡及埋深的影响,设计各类管道之间的间隙控制有限,施工时要严格控制标高,否则容易发生管道交叉相碰现象。当垂直净距小于0.3米时,中间用砂填充,填充面积为3DX3D(D为管道直径),填砂厚度从下面管道顶至上面管道顶。此项如何考虑?
答复:清单控制价不单独列项,投标人根据设计图纸,自行勘察现场,综合考虑在报价中,中标后不作调整。回填采用C20砼包封。
1.3设计说明16.施工时如对道路及管线等损坏,应按原状进行恢复。此项如何考虑?
答复:施工前应对现状道路及管线进行加固保护,若损坏,须按原状进行恢复。清单控制价不单独列项,投标人根据设计图纸,自行勘察现场,综合考虑在报价中,中标后不作调整。
1.4排水-02主要材料表(西支路)中,如下截图所示,请分别明确具体做法?
答复:清单控制价不单独列项,投标人根据设计图纸,自行勘察现场,综
合考虑在报价中,中标后不作调整。
1.5排水平面图中,标注已设计管道是否在招标范围内?
答复:不在招标范围。
1.6请明确八字进出水口采用何种材质?
答复:C30砼,做法参见06MS201-9P5。

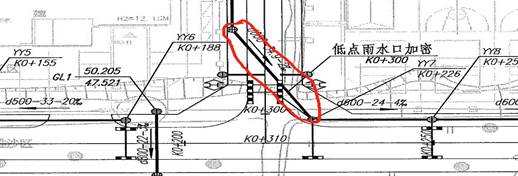

1.7燕子河路、习友路现状雨污水检查井如何改造?
答复:现状雨污水检查井位于机动车道范围内按拆除新建钢筋砼检查井考虑,同时检查井盖座采用宽边型五防重型球墨铸铁井盖座,雨水检查井1座,污水检查井2座,规格对应设计图纸管径。
南支路(将军岭路-鸡鸣山路):
道路工程
1.1请提供本路段现状拆除工程量及拆除结构材质?
答复:交口衔接均为新老路衔接,拆除工程量按照老路破除计算。
1.2图号“道路-17-2-1”土方计算表挖方总量32010m3与(1)道路挖方量16936m3及(2)路基清除土方量15010m3之和31946m3不一致,请予以明确。其挖方工程量是否包含路基处理需反挖工程量?
答复:以分项工程量为准,挖方工程量包含反挖工程量。
1.3交口阴影范围列入本次施工范围的机动车道及人行道是否考虑侧石安砌及机动车道、人行道路基处理?
答复:均考虑。
1.4请明确沟塘排水工程量?
答复:1500m3。
排水工程
1.1排水设计说明6.检查井施工:道路红线外检查井及道路红线内检查井做法不明确,请予以明确。
答复:红线内采用现浇钢筋混凝土检查井,红线外采用模块式检查井,详见排水施工说明。
1.2图号“排水-02”主要材料表中的雨水边沟参见图集07J306-P20为排水井做法不是排水沟做法,请明确雨水边沟参见图集07J306具体页码。
答复:雨水边沟采用临时土明渠,做法采用边坡比1:2,渠道底宽1.5米,起点渠深0.5米。
1.3预留过路管两端是否设置检查井?如设置检查井,请明确具体做法。
答复:设检查井。
1.4南支路排水平面图中以下“雨1-雨29-原将军令路DY79-1”两段管道是否在本次招标范围?
答复:在。
1.5南支路排水沟槽开挖是否涉及道路破复,如涉及道路破复,请明确道路破复工程量及结构做法。
答复:道路破除恢复做法及工程量详见道路施工说明。
1.6侯店路现状雨污水检查井如何改造?管道如何连接?
答复:现状雨污水检查井位于机动车道范围内按拆除新建钢筋砼检查井考虑,同时检查井盖座采用宽边型五防重型球墨铸铁井盖座,雨水检查井2座,污水检查井2座,规格对应设计图纸管径。原鸡鸣山路、将军岭路预留检查井按拆除新建考虑,同时更换为五防重型球墨铸铁井盖座。绿线内管道采用素土回填,管道垫层及基础按设计图纸施工。

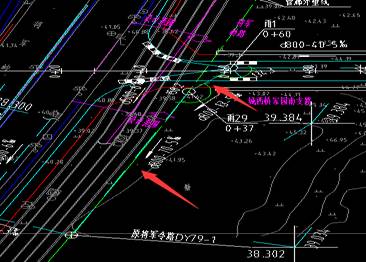

1.7将军岭路原DY79-1至雨29段、鸡鸣山路原西雨62-1至雨24段是否在招标范围内?
答复:在招标范围内。
1.7.1将军岭路原DY79-1拆除新建(检查井盖座采用五防重型球墨铸铁),至雨29段采用素土回填,垫层及基础按设计图纸施工,素土回填压实度满足设计要求。
1.7.2鸡鸣山路原西雨62-1、原鸡鸣山路42-1拆除新建(检查井盖座采用五防重型球墨铸铁),原西雨62-1至雨24段、原鸡鸣山路42-1至污15段采用素土回填,垫层及基础按设计图纸施工,素土回填压实度满足设计要求。
北侧支路(城西桥家园西支路-将军岭路):
道路工程
1.1请提供本路段现状拆除工程量及拆除结构材质?
答复:约35平方米现状水泥砼施工便道。
1.2图号“道路-17-2-1”土方计算表中的挖方总量11293m3是否包含清表量、道路挖方及路基处理需反挖工程量?
答复:包含。
1.3图号“道路-17-2-1”土方计算表中“设计填方总量约4564立方米,其中:6%石灰土2096立方米,4%石灰土1856立方米,块石728立方米,填隙碎石400立方米”,填方总量与分项填方之和不一致,请予以明确。
答复:按分项总和计算。
1.4北支路的是否应考虑管廊回填?
答复:按正常路段路基处理方式开挖,具体见道路路基处理施工图说明。因开挖深度较浅,不存在管廊两侧的土方开挖回。
排水工程
1.1排水设计总说明“7、管道基础”、沟槽回填与管道基础处理示意图不一致,请予以明确。
答复:d≤500的钢筋砼承插管基础采用C25混凝土满槽包封至管顶;d>500的钢筋砼承插管基础采用120度混凝土基础,参见06MS201-1P17;位于杂填土段的雨、污水管道在上述管道基础下,增加10cmC15混凝土垫层+15cmC25钢筋混凝土基础,其中钢筋采用单层双向,Φ12mm螺纹钢,间距15cm。
1.2请明确图号排水-01-03-03主要材料表中“道路破复”的结构做法。
答复:道路破除恢复按照将军岭路路面结构进行恢复,将军岭路路面结构如下。
1.3排水设计总说明“13、设计道路北侧新建一条土质B0.3mH0.3m土质明渠,位置根据现场情况而定,长度暂列130m。”,其暂列130m土质明渠是否列入本次招标范围?
答复:不列入。
1.4请明确排水平面图设计“检查井改造,路面整体铣刨”的路面整体铣刨工程量及结构恢复做法。
答复:铣刨面积200m2,铣刨现状上面层后随北支路沥青上面层统一摊铺。
交通工程
1.1请明确交通标志工程量表中如何考虑?
交通设施杆件拆除、移位 |
含标志牌杆件及基础 |
项 |
1 |
答复:清单控制价不单独列项,投标人根据设计图纸,自行勘察现场,综合考虑在报价中,中标后不作调整。
西支路、南支路、北侧支路照明、交通工程、电排工程、绿化工程
1、照明工程:
1.1北支路照明图纸中为设计手孔井,但材料表中有一个手孔井,是否按材料表中的计入?
答复::取消手孔井。
1.2北支路照明材料表中关于灯具迁移所需要的配管、配线工程量及管线型号是否按材料表中的计入?
答复:是。
1.3北支路照明图纸平面图中未设计过路钢管,材料表中有10米的工程量,是否按材料表中的计入?
答复:取消此过路钢管。
1.4请明确北支路、南支路迁移后的路灯基础做法是否同单挑路灯的基础做法?
答复:是。
1.5南支路路灯迁移后所增加的管线型号是否参照北支路管线型号计入,增加的工程量如何计入?
答复:是,增加的工程量按80米计入。
1.6南支路照明图纸中中杆灯基础采用C25商品砼,北支路基础采用C30商品砼,是否统一为C30商品砼?
答复:是。
1.7如图所示,南支路该处的手孔井与拉管是否计入?
答复:计入,且拉管长度计至两边的设计范围线处。
1.8南支路材料表的配电箱进线热镀锌焊接钢管是否计入?
答复:不计入。
1.9由于本次西支路招标范围为燕子河路-习友路段,本次是否仅计入照明配电箱2#路灯回路内容,包含下图所示部位的手孔井及管道也在本次招标范围内(不含照明配电箱及箱内元器件等内容)?
答复:是,其中管路管采用拉管施工,且拉管长度计至两边的设计范围线处。

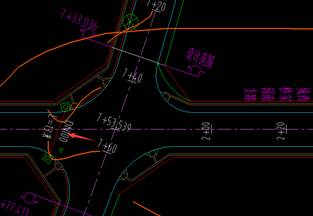

1.10如图所示,西支路平面图中的下方手孔井及过路管是否在本次招标范围内?
答复:在。
1.11过路钢管是否采用C20素混凝土包封?
答复:是。
1.12、照明图纸中的拉管材质采用镀锌钢管是否合理?
答复:拉管为高强度PE管。

2、交通信号及监控工程:
2.1南支路交通监控材料表中的手孔井数量与图纸数量不一致,是否按材料表计入?
答复:以cad版交通平面图实际发生为准。
2.2如图所示,南支路平面图纸上在范围外的两处监控是否计入?
答复:计入。
2.3如图所示,南支路与侯店路交口箭头所示位置的两处人行灯是否计入?
答复:计入,人行灯4个,人行灯杆件1套,下方的人行灯附着在已有的路灯灯杆上,手孔井2个。
2.4南支路与西支路材料表中的拉管是否计入?
答复:不计入。
2.5摄像机是否需单独配置存储卡?
答复:不需要。
2.6倒计时器参数是否有误?
答复:交通信号倒计时显示器的字体尺寸应满足以下要求:1)适用于Φ400mm信号灯,悬臂式交通信号倒计时显示器数字间距108-130mm,字宽260mm~270mm,字高470mm~490mm,笔划宽度48~55mm;2)适用于Φ400mm信号灯,柱式交通信号倒计时显示器字宽170mm~180mm,字高310mm~320mm,笔划宽度10~20mm;若数字间距不低于15mm,则字宽130mm~140mm,字高260mm~270mm,笔划宽度10~20mm。
2.7西支路交通信号杆件与监控杆件基础垫层为C15素混凝土垫层,南支路基础垫层为C20素混凝土垫层,是否统一为为C20素混凝土垫层?
答复:是
2.8西支路车行灯杆件材料表是4个,平面图只有两个,是否有误?
答复:以4个计入,其中预留了2套。
2.9如图所示,西支路材料表中该三种电缆线及材料表中的48芯光缆工程量是否有误,本次招标范围为燕子河路-习友路段?
答复:按材料表中的量计入。
2.10如图所示,该图例代表一台信号机还是2台?
答复:2台,其中1个为信号机机柜,1个为电子警察机柜(预留用于交通监控、电子警察存储及传输设备的存放)。
2.11如图所示,西支路该交口的交通信号灯是否在本次招标范围内?

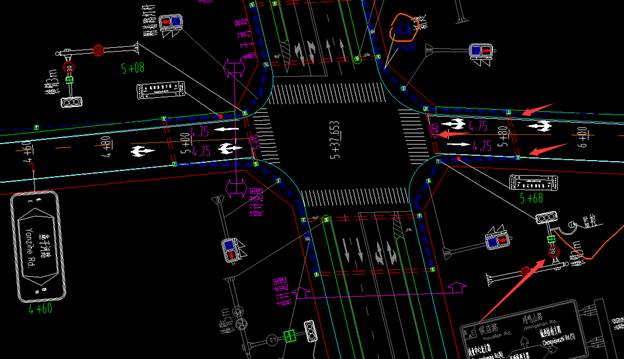

答复:西支路交通监控从习友路算至桩号5+61处,(西支路与燕子河路交口北口车行灯及灯上上内容不计入,交口四处人行灯都不计入,增加的圆盘灯及倒计时器不计入,取消信号控制机及遥控器)本次交口仅计入箭头所指的车行灯杆件(含基础、杆件上内容)及箭头所指位置的两处手孔井,预埋管线算至桩号5+61处(箭头处车行灯下方的手孔井之间的管线需计入),交口处监控(电子警察机柜)需计入。
2.12北支路交通材料表中的光纤租赁费如何记取,按多少个月租赁?
答复:38个月。
2.13北支路交通监控设备表中‘设备拆除及迁移’这一项是否计入,若计入清单如何记取?
答复:不计入。
2.14北支路交通监控中的抓拍系统里面的监控杆件大样图是否按照交警监控杆件大样图做?
答复:是。
3、电排工程:
3.1绿线处排管及工井施工有何要求?
答复:绿线处排管及工井回填采用素土,排管包封、工井按图纸施工。
西支路
3.2明确一下改造工井的尺寸,井盖类型(特别是管廊连接处的改造井)?
答复:与燕子河路、习友路各1个改造工井,按照拆除原手孔井,新建四通工井实施。
南支路:
3.3明确一下改造工井的尺寸,井盖类型(特别是管廊连接处的改造井),与南支路交口的工井改造什么内容?
答复:南支路与西支路交口1个工井改造不考虑,与将军岭路和鸡鸣山路共2和工井改造计入,按照拆除原手孔井,新建四通工井实施。
4、绿化工程:
4.1请明确现场是否需要换填泥炭土,如需换填,请提供换填泥炭土的工程量?
答复:需要换填,换填土方614m³,其中15%为泥炭土,其中西支路换填263.43m³,南支路换填314.85m³,北支路换填35.28m³。马尼拉草坪不考虑泥炭土改良。
4.2绿化树池的碎石垫层工程量表中的数量和图纸测量不一致,请问下以哪个为准?
答复:以树池详图中工程量为准。
招标人名称:合肥高新城创建设投资有限公司
地址:长江西路2221号
联系人:伍学进
联系方式:0551-65393637
招标代理:安徽诚信项目管理有限公司
地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼
联系人:张工
联系方式:0551-66223672
2022年4月15日
