涡阳县紫气东来二期、八里丁二期、东风佳苑小区电梯采购及安装-3标段项目招标文件补疑1
2020BFWAZ01355-3
第一部分:投标人疑问答复内容
1.招标文件P5页,投标截止时间2020年11月05日,因贵单位此次招标三个标段(相当于三个独立的项目),数量大、规格多、评审流程繁复,时间过于紧迫;为了能够提供更仔细和准确的投标方案,开标时间可否做适当的延长?
答:不予调整,按招标文件执行。
2.招标文件P7页设备付款方式,1、设备款:具体项目合同签订后支付设备价款30 %的预付款(付款前需提供等额保函),货到现场并验收合格后再支付设备价款40%价款,安装完成并验收合格后设备价款支付至85%,审计完成后支付至审计价的97%,剩余尾款作为质保金,质保期满后退还(无息)。
问:因该项目合同金额较大,若按招标付款方式,对于生产厂家垫款压力大,建议为:1、设备款:具体项目合同签订后支付设备价款5 %的预付款(付款前需提供等额保函),发货前30天支付设备价款的65%,审计完成后支付至审计价的97%,剩余尾款作为质保金,质保期满后退还(无息)。
答:不予调整,按招标文件执行。
3.招标文件P33页,相关要求2、(包括:1、机房、井道、井底清理维护及照明;2、洞口封堵(含电梯门框与土建门洞之间洞口封堵),洞口封堵方案须符合相关规范要求并经审批后实施; 4、井底缓冲墩砌筑,电梯井道及机房开洞、开槽、封堵、开关预留;
问:1)安装前的机房、井道、井底清理应由总包单位负责;安装后的机房、井道、井底清理安装单位负责;
2)洞口封堵、4、井底缓冲墩砌筑,安装单位不负责土建内容,请改为由总包单位负责。
答:不予调整,按招标文件执行。
4.招标文件P37页4.9,安装验收合格后完善“电梯轿厢内部板材防护”(使用18mm 厚 E0 级板材).
问:请问E0级是什么级别?我国的新强制国标GB18580-2017,并没有E0级,还请明确或更改。
答:E0级环保标准相比较E1级更高,不予调整,按招标文件执行。
5.招标文件P37页,5.1轿厢、轿门、门套做法要求: 电梯:轿厢壁、轿门采用普通高级发纹不锈钢;厅门门套采用 304 发纹不锈钢,其余层厅门均采用不锈钢烤漆门套。
问:轿厢壁、轿门采用普通高级发纹不锈钢,能够明白;但“厅门门套采用 304 发纹不锈钢,其余层厅门均采用不锈钢烤漆门套”理解较为模糊,因不锈钢烤漆材质的成本远远大于304发纹不锈钢材质的成本,招标单位想表达的是不是:首层厅门门套采用 304 发纹不锈钢,其余层厅门门套均采用钢板喷涂;或是首层厅门门套采用 304 发纹不锈钢,其余层厅门门套均采发纹不锈钢?请明确。
答:首层厅门门套采用304发文不锈钢,其余层厅均采用不锈钢烤漆门套,所有门套为大门套。
6. 招标文件P37页装潢要求5.1,所有门套为大门套。
问:1)电梯公司只是专业生产、销售、安装、维修电梯的公司,对于电梯的大门套装修、土建封堵开凿并不专业;电梯的大门套都是由业主单位根据自己的建筑风格自行装修,建议由业主自行负责。
2)若非要电梯厂家负责,请明确大门套材质及需包门套的墙体厚度,以便计量核价。
答:由中标人负责,若中标人不具备相关资质,须委托具有相关资质的单位来负责相关施工内容,费用包含在投标报价中,投标人自行考虑。投标人根据图纸及自行踏勘现场,自行考虑距离或计价量。
7.招标文件P33页2)电梯中五方对讲、监控、预警设备、机房照明等各项设备(包含此部分设备至控制室的所有所需连接电缆和电线或者无线连接设施),及在电梯井中的的弱电线、电缆安装、控制面板洞口等。
问:电梯中五方对讲、监控至控制室的连接线,应由弱电单位负责,若需电梯厂家负责,请提供每台电梯至控制室的距离或计价量。
答:由中标人负责,若中标人不具备相关资质,须委托具有相关资质的单位来负责相关施工内容,费用包含在投标报价中,投标人自行考虑。投标人根据图纸及自行踏勘现场,自行考虑距离或计价量。
8.招标文件P33页4)电梯安装后,须无偿提供业主在其它工程验收中使用。
问:根据《中华人民共和国特种设备安全法》及相关法律法规规定,未经政府单位验收合格的特种设备不能使用,建议验收合格后提供业主使用。
答:电梯安装并经监督检验合格后,须无偿提供业主在其它工程验收中使用。
9.招标文件P33页,本招标文件《电梯技术规格一览表》所列电梯井道“提升高度、井道尺寸、基坑深度、层高、提升速度”等数据如与招标人提供的每栋楼土建施工图(建筑、结构)电梯井道设计尺寸不符,则以后者为准并要求投标人在投标报价中综合考虑,中标后价格一律不予调整。
问:请提供该项目的CAD建筑施工图纸,下载的招标文件中没有图纸。
答:本项目所有图纸均已上传,请投标人自行在补图端口下载。
10.招标文件第34页相关要求第9条:投标人须在投标文件中明确拟派本项目负责人,否则投标无效:(1)投标文件中须提供投标人为其缴纳的2019年7月1日以来(任意一个月的社保证明材料)。
问:此项目需要投标人安排项目负责人进驻项目现场以确保电梯供货安装在规定时间内保质保量的完成,考虑到后期需要长期驻场,项目负责人应根据项目地点,就近安排人员负责,招标文件此条要求建议修改为:投标文件中须提供投标人或投标人在安徽区域内的分公司为其缴纳的2019年7月1日以来(任意一个月的社保证明材料)。
答:社保证明材料要求已在投标人须知前附表有详细表述,按招标文件执行。
11.此项目开标时间为2020年11月5日,答疑截止日期为2020年10月25日。
问:因此次项目标段多电梯梯量较大,核查建筑图、询价、制作投标文件等耗时长,且答疑文件涉及电梯配置,会对投标报价造成影响建议改为澄清说明文件下发日起15个工作日后定为开标日。
答:不予调整,按招标文件执行。
12.招标文件未明确安装税率需明确税率。
答:按国家相关法律法规执行,投标人自行考虑。
13.招标文件中2个标段均有幼儿园餐梯设计,因大部分制造商均为客梯、货梯、扶梯制造商,请问餐梯是否可由我司代采国内知名品牌餐梯并同时提供该品牌公司相关资质文件以满足招标要求?
答:投标人自行考虑,满足招标文件要求即可。
14.招标文件有要求无障碍担架电梯配置另需明确无障碍电梯需配置的功能与装饰。
答:投标人自行考虑,满足招标文件要求即可。
15.招标文件第33页第二条:电梯中五方对讲、监控、预警设备、机房照明等各项设备(包含此部分设备至控制室的所有所需连接电缆和电线或者无线连接设施),及在电梯井中的的弱电线、电缆安装、控制面板洞口等。
问:需明确轿厢监控到控制室连接设施的材质以及距离。
答:此项内容由中标人负责,若中标人不具备相关资质,须委托具有相关资质的单位来负责相关施工内容,费用包含在投标报价中,投标人自行考虑。投标人根据图纸及自行踏勘现场,自行考虑距离或计价量。
16.招标文件第36页1.17 电梯五方对讲系统(小区值班室共用一台对讲主机)
问:有线五方通话一般为1对24,是否可采用无线五方通话。
答:投标人自行考虑,满足招标文件要求即可。
17.中标后安装合同能否与当地分公司签订。
答:不予调整,按招标文件执行。
18.关于贵司提供的建筑图段紫气东来安置区有19#-31#楼栋图纸,是否考虑本次投标范围报价内;八里丁安置区只能找到商业3#楼,住宅4#、11#、10#楼建筑图纸,东风佳苑只有B地块住宅:B1#、B2#、B4#、B5#;B3#建筑图纸;商业:BS2-BS5建筑图纸,其中住宅图纸文件名与子项目名称不一,其余建筑图纸均未找到,需提供剩余建筑图纸。
![]() |
答:(1)紫气东来安置区19#-31#楼栋不在本次招标范围;
(2)八里丁安置小区详见上传的图纸,按招标文件执行;

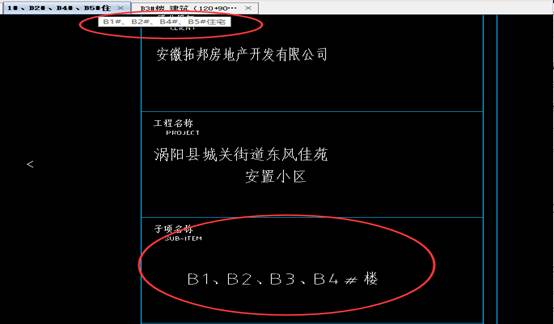

(3)东风佳苑安置小区B地块住宅:B1#、B2#、B4#、B5#建筑图纸名称以文件名为准;其余图纸已提供,详见上传的图纸,按招标文件执行。
19.招标文件电梯技术规格一览表井道尺寸与建筑蓝图不一的,以规格表为准还是建筑图,请明确。
答:以图纸为准,详见图纸要求。
20.招标文件商业部分电梯层站仅3层、4层站,招标文件要求速度1.75m/s,因为楼层较低,电梯运行时速度未达1.75m/s,就要降速停梯,比较浪费资源。建议商业部分电梯速度改为1.0m/s即可满足使用。
答:不予调整,按招标文件执行。
21.招标文件中评分项第12条,制造厂家配套的安装机构技术实力方面,制造商分公司具有安装维修A级资质并持证运营满4年,我司为2020年10月份复审资质,现根据《市场监管总局关于特种设备行政许可有关事项的公告》规定复审后,取得A2安装资质,是否能满足A级满4年的要求?
答:若制造商分公司资质证书因过期已按新规换取新证,则运营年限以旧证颁发日期为起点开始计算。
22. 第五章 评标办法,9.3 商务部分得分计算
依据通过初审的有效投标人名单,其投标人的商务部分得分按照以下方式计算:
商务部分
价格分统一采用有效最低价法,即满足招标文件要求且投标 价格最低的投标报价为评标基准价,其价格分为满分。其他 投标人的价格分统一按照下列公式计算:投标报价得分= (评标基准价/投标报价)×40%×100
我司建议:
1)因为此项目为政府重点安置项目,为了保证所选品牌的可靠性,建议优中选优,技术分得分前三名或者前五名进入商务标评审,这样基本保证国际一线品牌入选,保证产品质量的稳定性,避免后期运行的各种问题。商务评分依目前评分方式。
2)因为电梯品牌较多,各种品牌定位不同,国际一线品牌或者国际知名八大品牌、十大品牌与国内的小品牌之间价格差别较大,以目前的评分方式,小品牌最低价中标的优势明显,之前在各地因为最低价中标,安置房电梯的产品质量良莠不齐,出现了很多问题。为了避免此问题,建议改为限定八大品牌或十大品牌中:价格最低的投标报价为评标基准价,其价格分为满分。其他 投标人的价格分统一按照下列公式计算:投标报价得分= (评标基准价/投标报价)×40%×100
3)价格分统一采用有效平均价法,即满足招标文件要求且所有品牌,去掉一个最高价,去掉一个最低价,取投标报价平均价为评标基准价,其价格分为满分。其他 投标人的价格分统一按照下列公式计算:
投标报价得分= |(投标报价-评标基准价/评标基准价)|×40%×100
答:不予调整,按招标文件执行。
23.在招标文件第7、8页——第二章、9、“付款方式:1、设备款:具体项目合同签订后支付设备价款 30%的预付款(付款前需提供等额保函),货到现场并验收合格后再支付设备价款40%价款,安装完成并验收合格后设备价款支付至 85%,审计完成后支付至审定价的 97%,剩余尾款作为质保金,质保期满后退还(无息)。2、安装款:安装进场后7日内付安装价款 30%,安装完成并验收合格支付至安装价款 85%,审计完成后支付至审定价的 97%,剩余尾款等质保期结束后一次性付清(无息)。……”
问:本次投标由于梯台量多,考虑到厂家生产、安装及管理的运营成本,建议适当调整付款方式:1、具体项目合同签订后支付设备价款 30%的预付款(付款前需提供等额保函),货到现场前30日内再支付设备价款40%价款,安装完成并验收合格后设备价款支付至 85%,审计完成后支付至审定价的 97%,剩余尾款作为质保金,质保期满后退还(无息)。2、安装款:安装进场后7日内付安装价款50%,安装完成并验收合格支付至安装价款 85%,审计完成后支付至审定价的 97%,剩余尾款等质保期结束后一次性付清(无息)。
答:不予调整,按招标文件执行。
24.招标文件第32、33页——第四章、一、“1.投标总价作为评标、定标的依据。投标总报价包括设备在安装前、中、后发生的各种相关费用。其中包括设备(包含:设备基价、设备层差费、功能、装饰标配价、井道尺寸等原因的定制费)、装卸费、运输费、保管费、保险费、安装调试费(包括安装基价、安装层差费、临时维保期费用、脚手架、电梯预埋件、井道照明及爬梯、水电费、人员食宿、交通)、检测验收费、取证费、电梯轿厢内部板材防护、技术服务费、售后维保费、质保期内年检费用及所有税费和乙方在安装过程中发生的其它相关费用(包括:1.机房、井道、井底清理维护及照明;2.洞口封堵(含电梯门框与土建门洞之间洞口封堵),洞口封堵方案须符合相关规范要求并经审批后实施;3.施工用水电使用费;4.井底缓冲墩砌筑,电梯井道及机房开洞、开槽、封堵、开关预留;5.电梯基坑及机房爬梯、护栏制作安装等)。上述工程由中标人和施工总包方协商处理,费用由中标人承担,费用包含在投标人投标总价中,中标后不予调整。”
问:因电梯安装单位不具备土建施工资质,为了施工质量及安全,总包单位应按电梯深化设计图纸进行施工,并在电梯到货之前与电梯安装单位办理交接,至少交接符合政府部门验收要求的电梯机房、井道及底坑;且电梯中标单位向总包单位交纳总包服务费,故建议明确如下:
①上述提到的电梯预埋件需在土建施工时按电梯深化图纸进行预埋,故建议由总包单位按电梯深化设计图纸进行预埋;
②上述提到的洞口封堵,井底缓冲墩砌筑,电梯井道及机房开洞、开槽、封堵、开关预留均属于土建或总包施工范围,故建议由总包单位按电梯深化设计图纸完成;
③建议明确施工用水电使用费标准,按实际用量或安装费的0.7%交纳均可;
④爬梯及护栏制作安装,建议由总包单位按电梯深化设计图纸完成。
答:由中标人负责,若中标人不具备相关资质,须委托具有相关资质的单位来负责相关施工内容,费用包含在投标报价中,投标人自行考虑。
25.招标文件第32、33页——第四章、一、1、“同时中标人还须承担以下工作,所产生的费用包含在投标人投标总价中:1)电梯控制箱至强电井内供电箱之间的连接电缆等安装工作及其它附属工作。2)电梯中五方对讲、监控、预警设备、机房照明等各项设备(包含此部分设备至控制室的所有所需连接电缆和电线或者无线连接设施),及在电梯井中的弱电线、电缆安装、控制面板洞口等。”
问:以上工程范围属于强电、弱电及总包施工范围,应划分明确,建议调整如下:
同时中标人还须承担以下工作,所产生的费用包含在投标人投标总价中:
1)电梯控制箱至电梯机房配电柜之间的连接电缆及安装工作。
2)电梯中五方对讲(不含电梯机房至监控室之间的连接电缆及安装)、轿厢监控接口。
答:此项内容由中标人负责,若中标人不具备相关资质,须委托具有相关资质的单位来负责相关施工内容,费用包含在投标报价中,投标人自行考虑。投标人根据图纸自行考虑距离或计价量。
26.在招标文件第42页——四、电梯技术规格一览表——1标段(紫气东来小区)电梯一览表中所有住宅电梯提升速度为1.5m/s。
问:考虑到各楼层提升高度不一样,提升高度较高的楼层如果梯速较慢,乘客在轿厢内或电梯厅里等待的时间较长,影响乘客的乘坐体验,建议将住宅1#-17#的梯速改为1.75m/s。
答:不予调整,按招标文件执行。
27.在招标文件第51页——技术部分详细评审表——12、制造厂家配套的安装机构技术实力问:根据《特种设备生产和充装单位许可规则》(TSG 07-2019),安装资质过期的已按新规换取新证,故建议将“制造商分公司具有安装维修A 级资质证书”调整为:制造商分公司具有安装维修A级或安装(含修理)A2级及以上资质证书。
答:若制造商分公司资质证书因过期已按新规换取新证,则运营年限以旧证颁发日期为起点开始计算。
28.在招标文件第15页32特别提醒中:投标人提供的营业执照、资质证书、安全生产许可证、安全生产考核合格证书、注册建造师证书、安全生产考核合格证书等证书证件应在有效期内,若法律法规或发证机构或相关主管部门另有约定的,从其约定。
问:安全生产考核合格证书:是指根据中华人民共和国住房和城乡建设部令第17号,《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》的有关规定,建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定,必须持证上岗。而我司作为电梯制造厂商,无安全生产许可证及安全生产考核合格证书,建议取消此项要求。
答:本项目未要求投标文件中提供安全生产许可证。
29.在招标文件第55页——第六章合同——第二条“2、总价应包含货物及所需附件购置费、包装费、运输费、人工费、保险费、安装调试费、各种税费、资料费、售后服务费及合同实施过程中的不可预见费用等全部费用。”
问:不可预计费用十分广泛,投标人难以预估,建议调整为:总价应包含货物及所需附件购置费、包装费、运输费、人工费、保险费、安装调试费、各种税费、资料费、售后服务费及合同实施过程中因乙方自身问题而产生的费用。
答:不予调整,按招标文件执行。
30.在招标文件第58页——第六章合同——第十条“8.关于项目负责人每月在施工现场的时间要求:驻场时间每月不少于 22 天,每天在岗工作时间不得少于 8 小时。……”
问:本条要求过于苛刻,派遣驻场的项目负责人不可控因素较多,例如(事假、病假、年假等),为了保证人性化工作,可否改为:关于项目负责人或项目负责人指定人员每月在施工现场的时间要求:驻场时间每月不少于 22 天,每天在岗工作时间不得少于 8 小时。
答:不予调整,按招标文件执行。
31.招标文件p43页一标段“涡阳县紫气东来安置小区二期”幼儿园1台0.2T餐梯速度0.5m/s和二标段“八里丁安置区二期” 幼儿园1台0.1T餐梯速度0.4m/s,两者速度不一样,餐梯最大运行速度就是0.4m/s,建议招标人将紫气东来安置小区幼儿园餐梯速度更改为0.4m/s,请招标人采纳。
答:不予调整,按招标文件执行。
32.招标文件p42-46页“电梯技术规格一览表”中3标段里面都有消防电梯,一般都是指具有消防功能的电梯,请问招标人本项目中的消防电梯是不是也是指具有消防功能的电梯?
答:以图纸为准,详见图纸要求。
33.在“第四章招标需求,三、电梯的技术参数、功能及配置要求,5.1轿厢、轿门、门套做法要求”中,要求“厅门门套采用304发纹不锈钢,其余层厅门均采用不锈钢烤漆门套”。
使用场景上,不锈钢经过化学处理,已能达到耐腐蚀耐高温的要求。采购成本上,不锈钢表面非常光滑,烤漆对工艺及材料的要求非常高,会导致成本大额增加。因此,请问贵方能否将本条修改为“厅门门套采用304发纹不锈钢,其余层厅门均采用不锈钢门套”或“厅门门套采用304发纹不锈钢,其余层厅门均采用喷涂钢板门套”?
答:首层厅门门套采用304发文不锈钢,其余层厅均采用不锈钢烤漆门套,所有门套为大门套。
34.在“第四章招标需求,四、电梯技术规格一览表,一标段紫气东来小区参数表”中,所有电梯在所有层站停靠,如1#住宅电梯停站为21站。
但根据贵方提供的土建蓝图,1#、4#、5#、13#、15#、19#、20#、21#、23#共计9栋住宅18台电梯全部在2F不停层,蓝图显示2F为物业用房或社区服务用房或者社区文娱室。请问,以上8栋住宅共18台电梯在2F是否停站?
答:以图纸为准,详见图纸要求。
35.在“第四章招标需求,四、电梯技术规格一览表,一标段紫气东来小区参数表”中,商业S3#中两台电梯为3层站。
但根据贵方提供的土建蓝图,西边一台无障碍客梯为2层站,请问,该台电梯以3层站为准还是以2层站为准?
答:以图纸为准,详见图纸要求。
36.在“第四章招标需求,四、电梯技术规格一览表,一标段紫气东来小区参数表”中,幼儿园餐梯速度要求0.5m/s。
各个厂家餐梯速度一般都为0.4m/s,如果使用0.5m/s速度的话,不仅与0.4m/s速度并无显著差异,且需非标设计,增加额外成本,请问,餐梯速度能否与二标段八里丁小区幼儿园餐梯速度保持一致,修改为0.4m/s?
答:不予调整,按招标文件执行。
37.在“第四章招标需求,四、电梯技术规格一览表,三标段东风佳苑小区参数表”中,住宅A7电梯停站为24站。
但根据贵方提供的土建蓝图,住宅A7电梯停站为23层23站,包含地下1层,地上22层。请问,该楼栋电梯停站以哪个为准?
答:以图纸为准,详见图纸要求。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
招标人名称:涡阳县重点工程建设管理服务中心
地址:涡阳县城管大楼4楼
联系人:宋工
联系方式:0558-2861571
招标代理:安徽诚信项目管理有限公司
地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼
联系人:李工
联系方式:0551-66223921、66223831
2020年10月29日
