一、原公告主要信息
原项目名称: 长鑫存储研发楼项目供配电工程及长鑫人才社区项目供配电工程
原项目编号: 2022BFFAZ01862
原公告日期: 2022年08月19日
二、公告内容(更正事项、内容及日期等)
长鑫存储研发楼项目供配电工程及长鑫人才社区项目供配电工程1标段招标文件补疑2
2022BFFAZ01862-1
第一部分:工程量清单、最高投标限价内容
1.根据招标文件及编制答疑,配电房内设备基础、地坪回填、地坪漆、盖板、除湿机、空调在报价范围,但清单并未体现,请问是否清单漏项?
答:已核无误,设备基础详见土建部分电缆沟(清单317-320项)及安装部分基础槽钢(清单125项),地坪回填详见地面装饰(清单314项),地坪漆详见招标补疑设计文件及技术补充说明中第11条,盖板详见电缆沟钢板(清单313项),除湿机、空调见招标补疑设计文件及技术补充说明中第10条。
2.本次招标,是否配电房低压出线不在报价范围之内?
答:不在,具体详见招标补疑中招标范围第2条。
3.清单中有1#开闭所至3#开闭所高压电缆WDZN-YJY22-20KV-3×300共计162.24米,经我司测量,计算1#、3#配电房内及上楼层路径为225.5米,请问清单是否有误?
答:复核无误,以发布的招标工程量清单为准。
第二部分:招标文件补充内容
1.招标文件“商务及技术文件详细评审标准”中
项目管理
人员配备
|
4分
|

1.投标人拟派项目负责人具有机电相关专业中级及以上工程师职称的,得2 分。
2.投标人拟派技术负责人具有机电相关专业中级及以上工程师职称的,得2分。
注:
1.本项满分4分;
2.投标文件中须提供证书 扫 描 件;
3.同一人不得担任多个岗位,不重复计分,仅按最高项计一次分。
|
调整为
项目管理
人员配备
|
4分
|
1.投标人拟派项目负责人具有机电工程相关专业或电力工程相关专业或输变电工程相关专业中级及以上工程师职称的,得2 分。2.投标人拟派技术负责人具有机电工程相关专业或电力工程相关专业或输变电工程相关专业中级及以上工程师职称的,得2分。注:
1.本项满分4分;
2.投标文件中须提供证书 扫 描 件;
3.同一人不得担任多个岗位,不重复计分,仅按最高项计一次分。
|
2.招标文件“商务及技术文件详细评审标准”中
施工方案
|
6分
|

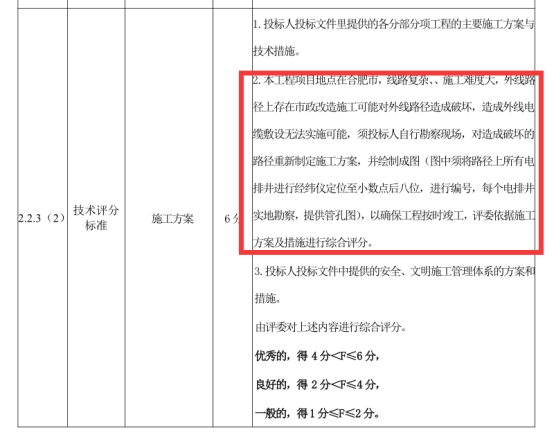

1.投标人投标文件里提供的各分部分项工程的主要施工方案与技术措施。
2.本工程项目地点在合肥市,线路复杂、、施工难度大,外线路径上存在市政改造施工可能对外线路径造成破坏,造成外线电缆敷设无法实施可能,须投标人自行勘察现场,对造成破坏的路径重新制定施工方案,并绘制成图(图中须将路径上所有电排井进行经纬仪定位至小数点后八位,进行编号,每个电排井实地勘察,提供管孔图),以确保工程按时竣工,评委依据施工方案及措施进行综合评分。
3.投标人投标文件中提供的安全、文明施工管理体系的方案和措施。
由评委对上述内容进行综合评分。
优秀的,得 4分<F≤6分,
良好的,得 2分<F≤4分,
一般的,得1分≤F≤2分。
未提供的不得分。
|
调整为
施工方案
|
6分
|
1.投标人投标文件里提供的各分部分项工程的主要施工方案与技术措施。
2.本项目变电所进线均来自厂内的220KV变电站,外线经厂区内部敷设至本项目,需经室外管架安装桥架、需经洁净室吊顶内敷设电缆等;存在较多高空作业和无尘室环境作业等,请自行设计施工组织方案。
3.投标人投标文件中提供的安全、文明施工管理体系的方案和措施。
由评委对上述内容进行综合评分。
优秀的,得 4分<F≤6分,
良好的,得 2分<F≤4分,
一般的,得1分≤F≤2分。
未提供的不得分。
|
3.招标文件“商务及技术文件详细评审标准”中
项目负责人业绩
|
6分
|
2017年1月1 日以来(以竣工验收时间为准),投标人拟派项目负责人在中华人民共和国境内(不含港澳台)具有供配电工程业绩,且单个合同总金额不少于2400万元。每提供1个符合上述要求的业绩得3分,本项目满分6分。
注:
1.本项最多计取2个业绩得分;
2.投标人应按下列规定提供业绩证明资料:
(1)合同;
(2)供货安装完毕并验收合格的相关证明文件(如工程竣工验收报告或竣工验收备案表或电力主管部门签章的竣工验收移交报告等);
3.业绩合同可提供包含甲乙方、项目负责人(或项目负责人)姓名、项目名称、合同总金额、合同签订时间、合同供货范围、合同签字盖章页等关键内容的关键页的扫描件;
4.以上涉及到的材料扫描件信息应完整或能充分反映评审因素。如均未能明确反映出招标文件所要求的内容的(如合同总金额、项目负责人(或项目负责人)姓名、合同内容等),应另附买方(或合同甲方)出具的证明资料予以明确说明。
5.供配电工程不包括:电力排管项目、高压架空线项目、光伏(或风电或火电等)发电工程项目;
6.拟派项目负责人须在对应业绩中担任项目负责人(或项目负责人)。
|
调整为
项目负责人业绩
|
6分
|
2017年1月1 日以来(以竣工验收时间为准),投标人拟派项目负责人在中华人民共和国境内(不含港澳台)具有供配电工程业绩,且单个合同总金额不少于2400万元。每提供1个符合上述要求的业绩得3分,本项目满分6分。
注:
1.本项最多计取2个业绩得分;
2.投标人应按下列规定提供业绩证明资料:
(1)合同;
(2)供货安装完毕并验收合格的相关证明文件(如工程竣工验收报告或竣工验收备案表或电力主管部门签章的竣工验收移交报告等);
3.业绩合同可提供包含甲乙方、项目负责人(或项目负责人)姓名、项目名称、合同总金额、合同签订时间、合同供货范围、合同签字盖章页等关键内容的关键页的扫描件;
4.以上涉及到的材料扫描件信息应完整或能充分反映评审因素。如均未能明确反映出招标文件所要求的内容的(如合同总金额、项目负责人(或项目负责人)姓名、合同内容等),应另附买方(或合同甲方)出具的证明资料予以明确说明。
5.供配电工程不包括:电力排管项目、高压架空线项目、光伏(或风电或火电等)发电工程项目;
6.拟派项目负责人须在对应业绩中担任项目负责人(或项目经理)
|
4.招标文件“投标人须知前附表”中
付款方式
|
1.预付款为合同金额10%,合同签订且收到等额预付款保函后30天内支付;
2.进度款按月计量,完成当月进度款审核后且收到等额增值税发票后60天内支付当期审定产值的80%;
3.项目竣工验收合格后且收到等额增值税发票后60天内支付至已完工程合同价款的85%(不含暂列金);
4.结算审计完成后且收到等额增值税发票后60天内支付至审定总价的97%;
5.缺陷责任期届满后60天内发包人无息返还剩余质保金。
|
调整为:
付款方式
|
1.预付款为合同金额10%,合同签订且收到等额预付款保函后30天内支付;
2.进度款按月计量,完成当月进度款审核后且收到等额增值税发票后60天内支付当期审定产值的80%;
3.项目竣工验收合格后且收到等额增值税发票后60天内支付至已完工程合同价款的85%(不含暂列金);
4.结算审计完成后且收到等额增值税发票后60天内支付至审定总价的97%;
5.缺陷责任期届满后60天内发包人无息返还剩余质保金。
备注:如承包人采用无条件见索即付“银行保函或保证保险等方式”提交等额工程质量保证金,则在工程竣工结算完成后招标人应付至最终结算价款的100%(无息)。
|
5.招标文件“合同条款及格式”中
“二、合同工期
工期总日历天数:303 天。其中:
1)外电路由:
计划开工日期:2022年9月1日(具体开工日期以开工通知为准)。
计划竣工日期:2022年9月30日。
2)配电房工程:
计划开工日期:2023年1月1日(具体开工日期以开工通知为准)。
计划竣工日期:2023年6 月30 日。”
调整为:
“二、合同工期
工期总日历天数:289天。其中:
1)外电路由:
计划开工日期:2022年9月15日(具体开工日期以开工通知为准)。
计划竣工日期:2022年9月30日。
2)配电房工程:
计划开工日期:2023年1月1日(具体开工日期以开工通知为准)。
计划竣工日期:2023年6 月30 日。”
第三部分:投标人疑问答复内容
1.关于的长鑫存储研发楼项目供配电工程及长鑫人才社区项目供配电工程的疑问
商务及技术文件详细评审标准 对于“项目管理人员”职称的评审要求如下:

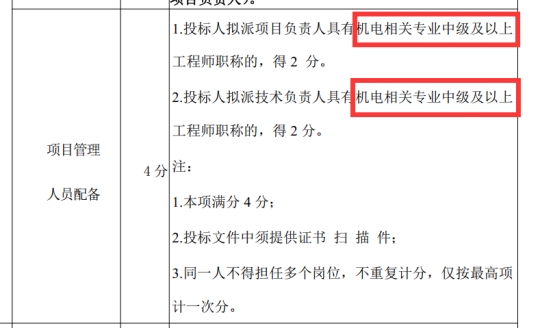

“项目负责人具有机电相关专业中级及以上工程师”,请问工程系列的工程师是否满足要求?
“技术负责人具有机电相关专业中级及以上工程师”,请问输变电及用电工程专业能否满足要求?
答:见本补疑第二部分。
2.商务及技术文件详细评审标准中要求:2.本工程项目地点在合肥市,线路复杂、施工难度大,外线路径上存在市政改造施工可能对外线路径造成破坏,造成外线电缆敷设无法实施可能,须投标人自行勘察现场,对造成破坏的路径重新制定施工方案,并绘制成图(图中须将路径上所有电排井进行经纬仪定位至小数点后八位,进行编号,每个电排井实地勘察,提供管孔图),以确保工程按时竣工,评委依据施工方案及措施进行综合评分。
问:本标段自内部220kV变电站至研发楼电缆敷设全部采用桥架敷设,路径全部位于项目内部,且本标段招标文件、图纸、清单中无任何关于市政管线、电排井的施工内容,无法提供管孔图,以上评分设置不符合现场实际,请依照项目实际情况设置评分项。
答:见本补疑第二部分。
3.在长鑫存储研发楼项目供配电工程及长鑫人才社区项目供配电工程-1标段招标文件“商务及技术文件详细评审标准”中第2.2.3(2)技术评分标准施工方案中有第2条“本工程项目地点在合肥市,线路复杂、施工难度大,外线路径上存在市政改造施工可能对外线路径造成破坏,造成外线电缆敷设无法实施可能,须投标人自行勘察现场,对造成破坏的路径重新制定施工方案,并绘制成图(图中须将路径上所有电排井进行经纬仪定位至小数点后八位,进行编号,每个电排井实地勘察,提供管孔图),以确保工程按时竣工,评委依据施工方案及措施进行综合评分。”而本标段为长鑫存储研发楼项目供配电工程,变电所的两路进线均取自厂区红线范围内的220KV变电站,路径采用的是桥架,在图纸和清单上也均没有采用电排井,所以也不存在对每个电排井实地勘察,也就无法提供管孔图,请确定此条评审标准是否删除。
答:见本补疑第二部分。
4.贵方提供的招标文件“商务及技术文件详细评审标准”内容如下:
问1:招标文件资质要求为:具备电力工程施工总承包叁级及以上资质,同时本项目为供配电工程项目(供配电工程属于电力工程),为了更好的服务于本项目,请问项目负责人及技术负责人提供电力工程相关专业或者机电工程相关专业中级及以上的工程师职称证是否满足打分要求?
答:见本补疑第二部分。
问2:请问“商务及技术文件详细评审标准”项目负责人业绩要求第6条“6.拟派项目负责人须在对应业绩中担任项目负责人(或项目负责人)。”是否存在描述错误?是否可以修改为“6.拟派项目负责人须在对应业绩中担任项目负责人(或项目经理)”?
答:见本补疑第二部分。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
招标人名称:长鑫新桥存储技术有限公司、合肥长鑫科技服务有限公司
地址:合肥市经济技术开发区空港工业园兴业大道388号
联系人:陈工
联系方式:0551-6718988-2935
招标代理:安徽公共资源交易集团项目管理有限公司
地 址:合肥市滨湖新区南京路2588号(徽州大道与南京路交口)六楼
联系人:张工
联系方式:0551-66223668、66223831
2022年9月1日
三、附件
答疑发布日期:2022年09月01日
