一、原公告主要信息
原项目名称: 新站高新区新店花园二期安置房项目(A、B、C、D、E、F)地块土地出让和工程建设
原项目编号: 2020BFXBZ02257
原公告日期: 2020年08月12日
二、公告内容(更正事项、内容及日期等)
新站高新区新店花园二期安置房项目土地出让和工程建设招标文件补疑3
项目编号:2020BFXBZ02257-1、-2、-3
各投标人:
一、招标人重要提示:
根据招标文件要求,对于投标人或投标人的母公司或投标人的全资子公司或投标人的绝对控股子公司(要求控股比例达到67%及以上)或投标人全资子公司的全资子公司或投标人全资子公司的绝对控股子公司(要求控股比例达到67%及以上)或投标人同一绝对控股母公司(要求控股比例达到67%及以上)下的平行公司等关联公司是否能同时参与本项目同一标段投标,按补疑2中第9条答复执行。
二、招标文件修改项:
1、招标文件中第六章9.2.2综合部分详细评审指标中: 投标人或投标人的母公司或投标人的全资子公司或投标人的绝对控股子公司(要求控股比例达到67%及以上)或投标人全资子公司的全资子公司或投标人全资子公司的绝对控股子公司(要求控股比例达到67%及以上)或投标人同一绝对控股母公司(要求控股比例达到67%及以上)下的平行公司具备,此项证明资料须市场监管部门盖章。同时须书面承诺满足招标文件要求,格式自拟,并加盖投标单位公章,如中标后查出造假行为,将取消中标资格,并追究相应责任。
2、招标文件中第六章9.2.2综合部分详细评审指标中:资产负债率—评估投标人偿债能力和持续经营能力,以经审计的2015 年以后最新一期(含2015年)的财务报告为准,具体澄清如下:
最新一期财务报告指经审计的2019年度财务报告,如投标人无2019年度财务报告的,可提供2018年度财务报告,以此类推,直至2015年度的财务报告。投标人如提供的财务报告非2019年度的,则须同时提供承诺书,承诺所提供年度财务报告为投标人最新一期,承诺书格式自拟,如中标后发现存在造假或隐瞒行为,则取消中标资格,并追究相关责任。
3、本项目推荐品牌中,电梯品牌由“上海三菱 菱云LEHY-3、天津OTIS(奥的斯)GEN2-COMFORT、蒂森克虏伯 GL、迅达 Schindler(5200)、上海永大 e"IQ-R、康力电梯 KLK1金燕”修改为“电梯:上海三菱 菱云LEHY-3、天津OTIS(奥的斯)GEN2-COMFORT、蒂森克虏伯 GL、迅达 Schindler(5200)、上海永大 e"IQ-R、通力电梯 N MiniSpace R”。
4、本项目投标人若因业绩过大,无法上传投标系统的,投标人可另行提交纸质版投标文件,仅限于住宅类项目业绩及装配式建筑项目业绩评审项,其余评审项须在投标文件中上传,住宅类项目业绩及装配式建筑项目业绩评审项封套参考补疑1中第3条答复。
5、本项目关于装配式业绩涉及装配率指标评审的,装配率以业绩所在地标准为准。
三、投标人疑问答复:
1、P94装配式建筑项目业绩中要求已完工装配式建筑项目的装配率不低于30%,在建装配式项目中没有对于装配率的要求。
请问:在建项目的装配率是否有要求。
答:在建项目要求为装配式建筑。
2、各个项目是否涉及合肥当地的独有税种?如存在特有税种,是什么税种,比例怎样?
答:投标人自行考察,慎重报价。
3、开标现场递交的纸质版“竞买人报名资料”因多数要求为原件,可否不编制页码?是否需要胶装,若需要胶装,请提供封面格式?是否单面打印即可?。
答:无需胶装,单面打印即可。
4、招标文件P93页,评审指标“开发建设或施工总承包住宅类项目业绩”下要求:
注:a.竣工验收报告需加盖项目业主单位或合同甲方公章(证明材料已有项目业主或合同甲方公章的除外),否则评标委员会不予认可。如果业绩合同和项目已完成的证明材料中的合同总金额、总建筑面积等合同要素不一致的,以项目已完成的证明材料为准。
b.如投标人提供的上述1要求的业绩证明材料均未能明确反映出招标文件所要求的内容的(如合同总投资金额、总建筑面积等),应另附证明材料予以明确证明,须加盖项目业主单位公章,否则评标委员会不予认可。
某业绩施工合同上能反映合同总金额及总建筑面积,但竣工验收报告是由多个单位工程的竣工验收报告组成的,没有直接写出项目的总建筑面积,但每个单位工程竣工验收报告能反映该单位工程的建筑面积,将这些单位工程建筑面积累加即为该项目的总建筑面积,请问该业绩是否认可?
答:认可。
5、招标文件P96页表格下方黑体字有以下叙述:“……,若非投标人本身具有的,
须在投标文件中提供相关证明材料,并书面承诺满足招标文件要求,格式自拟,
加盖投标人公章。”请问该“相关证明材料”可否为企业在全国企业信用信息公
示系统中的基础信息网页截图加盖公章的扫描件?
答:参照本补疑二、招标文件修改项中第1条执行。
6、招标文件中:投标人或投标人的母公司或投标人的全资子公司或投标人的绝对控股子公司(要求控股比例达到 67%及以上)或投标人全资子公司的全资子公司或投标人全资子公司的绝对控股子公司(要求控股比例达到 67%及以上)或投标人同一绝对控股母公司(要求控股比例达到 67%及以上)下的平行公司具备下列条件:
疑问:1)需要出具何种材料证明以上关系?是否以国家企业信用信息公示系统截图为准?还是以政府有关部门出具的“工商企业信息咨询服务中心”的证明文件为准?
2)具备以上关系时,不同企业的业绩和荣誉得分是否合并计算?
3)若提供业绩的单位为非开发企业,如施工总承包单位,是否可以不提供“建设工程规划许可证”和“土地出让合同”?
答:1)答:参照本补疑二、招标文件修改项中第1条执行。
2)业绩和荣誉得分的相关约定,招标文件中已明确。
3)详见补疑1。
7、招标文件第72页“25.3.1条投标文件未经投标单位盖章和单位负责人签字”;问是否每页都需投标单位盖章和单位负责人签字
答:并非每页,按招标文件执行。
8、招标文件第87、88页”初审表 第17条”地块接受承诺函“与第20条要求提交的”书面承诺”与第48页”是否为同一承诺,是否需重复递交。
答:非同一承诺,均需递交。
9、招标文件第64页第2.7条业绩:投标人与其关联公司(如母公司、分公司、全资子公司、控股子公司、同一法定代表人的公司)之间签订的合同,均不予认可(招标文件另行约定的除外)。第64页第4.1.1条“除非招标文件认可,否则母、子公司之间的业绩、资质不得互用”。第88页第9.2.2条综合部分详细评审指标中:投标人或投标人的母公司或投标人的全资子公司或投标人绝对控股子公司(要求控股比例达到67%及以上)或投标人全资子公司的全资子公司或投标人全资子公司的绝对控股子公司(要求控股比例达到67%及以上)或投标人绝对控股母公司(要求控股比例达到67%及以上)下的平行公司具备的房屋建筑工程(不含厂房)项目质量和安全荣誉证明、住宅类项目业绩、装配式建筑项目业绩均可得分。
疑问:本项目的投标人与其关联公司(如母公司、分公司、全资子公司、控股子公司、平行子公司、同一法定代表人的公司)之间业绩、资质、荣誉证明是否认可?母公司、分公司、全资子公司、控股子公司、平行子公司之间的业绩、资质是否可以互用?
答:招标文件第六章已阐述清楚,请仔细阅读并理解招标文件。
10、招标文件中第四章投标人须知一、总则2.7业绩:投标人与其关联公司(如母公司、分公司、全资子公司、控股子公司、同一法定代表人的公司)之间签订的合同,均不予认可(招标文件另行约定的除外)。
问:本项目投标人开发(或代建)住宅类项目与其关联公司(如母公司、分公司、全资子公司、控股子公司、同一法定代表人的公司)之间签订的合同是否认可?
答:招标文件第六章已阐述清楚,请仔细阅读并理解招标文件。
11、招标文件要求:投标人或投标人的母公司或投标人的全资子公司或投标人的绝对控股子公司(要求控股比例达到 67%及以上)或投标人全资子公司的全资子公司或投标人全资子公司的绝对控股子公司(要求控股比例达到 67%及以上)或投标人同一绝对控股母公司(要求控股比例达到67%及以上)下的平行公司。
问:以上关系得证明材料是否以国家企业信用信息公示系统为准并提供网上截图?
答:参照本补疑二、招标文件修改项中第1条执行。
12、招标文件评标办法9.2.2综合部分详细详审指标表中,房屋建筑工程(不含厂房)项目质量证明评审内容中“自2015年1月1日以来,获省级奖项的(如黄山杯、省级优质工程等),每个得1 分”,请问,此处省级获奖项目中是否包含省级安全文明示范工地奖项或省级安全文明标准化工地奖项?因为国家级奖项中包含了国家级安全文明示范工地奖项。
答:省级奖项包含省级安全类所有奖项,国家级奖项包含国家级安全类所有奖项。
13、招标文件中第80页说明第二条,地块红线范围内所有建筑、绿化、配套等,包括但不限于:住宅楼、居委会、活动室、卫生服务站、公共厕所、地下车库等非经营性公建设施,除住宅楼外其余全部无偿移交新站高新区管委会。请问在无偿移交过程中是否需要缴纳土地增值税、增值税、契税、印花税等税费?如缴纳,各项税费的计算规则是什么?
答:本项目涉及的所有税费均已按总回购价格全部计取,计算规则按照现行法律法规执行,涉及的所有税费由中标人负责缴纳。
14、招标文件中第27页第7条,同步修建的配套建设项目,建成并经竣工验收合格后,要无偿移交地块所在地政府或开发区管委会,不动产产权须直接登记至地块所在地政府或开发区管委会指定单位,涉及的所有税费由中标人负责缴纳。
问:请问无偿移交地块所在地政府或开发区管委会,不动产产权须直接登记至地块所在地政府或开发区管委会指定单位过程中会产生哪些税费,各项税费的计算规则是什么?
答:本项目涉及的所有税费均已按总回购价格全部计取,计算规则按照现行法律法规执行,涉及的所有税费由中标人负责缴纳。
15、装配式建筑项目在建业绩如果按照招标文件中要求提供的材料,并不能证明该项目是在建中的装配式建筑项目,是否可以提供加盖项目业主单位公章的材料加以证明?
答:证明材料中须建设单位与设计单位盖章确认。
16、招标文件第3页招标公告部分,欢迎具备条件的国内投标人参加投标,因我司营业执照上的类型是有限责任公司(外国法人独资),企业注册地是国内、法定代表人具有中华人民共和国国籍、公司章程里面表明我司为中国企业法人、且我司具有中华人民共和国境内房地产开发资质,请问是否满足投标资格要求?
答:满足。
17、招标文件中要求资产负债率要以经评审的2015年以后最新一期(含2015年)的财务报告为准,请问财务报告是否是指审计报告?如是,我司的审计报告页数较多,为了便于评审,是否可以提供审计报告关键页加以证明?
答:按招标文件执行,需提供财务报告。
18、招标文件中要求项目业绩需要提供施工合同,因施工合同的页数较多,且提供的业绩也较多,是否可以提供施工合同主要内容的关键页?
答:可以,提供的内容应能满足评审需求。
19、封套内容有无要求?如有,请提供。
答:详见补疑1答复。
20、招标文件92页中,装配式在建项目需要提供土地出让合同,但因我司有些项目获得土地时间比较久远,导致土地出让合同上面的名称、地点等和施工合同与项目施工许可证并不能完全一一对应,请问是否可以提供加盖项目业主单位公章的材料加以证明?
答:可以。
21、竞买人报名资料和电子投标文件的封面有无格式要求?如有,请提供。
答:详见补疑1答复。
22、请问投标人授权代表有无具体要求?可否为符合招标文件要求的投标人及其关联单位的员工?
答:授权代表须为投标单位自有人员。
23、招标文件中P88页,初审表中第4条,未在招标文件获取截止日前完成招标文件规定获取手续的,请问此获取手续是否指标书费用支付回执?
答:是的,支付标书费用即完成招标文件获取手续。

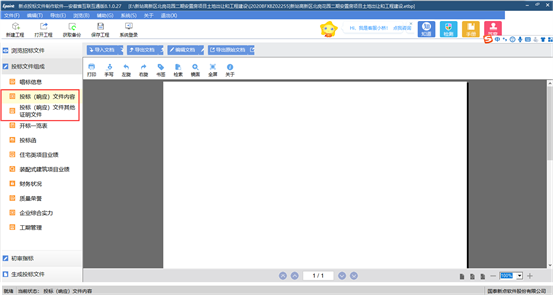

24、标书制作软件中投标文件组成部分,投标(响应)文件内容、投标(响应)文件内容两项中应填写哪部分内容?
投标文件制作工具中的投标文件组成项,“投标(响应)文件内容”和“投标(响应)文件其他证明文件”,因招标文件内未对其进行针对性的要求,请问该两项应导入何种文件内容,若以承诺形式是否符合评审要求?
注:因涉及投标文件制作工具,招标文件内未涉及其组成部分,所以选用了截图以明示,请贵单位理解。
答:如无要求可不填写。
25、招标文件中建设标准相关设计要求:所有拟优化的图纸均需得到招标人和原设计院的认可。投标时所提交的优化方案是否必须得到招标人和原设计院的认可?如不得到原设计院对优化方案的认可,在开标评分时关于优化方案的分值(21分)不得分?
答:不需要。
26、招标文件中关于综合部分评审指标装配式优化设计:本项目建设时装配率不小于30%的要求,是要求总建筑面积的30%?还是住宅总建筑面积的30%?还是对每一栋单体的装配率都不小于30%?明确以什么面积为基础计算30%的装配率?
答:以合肥市城乡建设局下发的2020版的装配式建筑相关文件为准。
27、招标文件91页中,房屋建筑工程(不含厂房)项目质量和安全荣誉证明,要提供自2015年1月1日以来,获得的奖项,此奖项证明需要提供获奖证书和建设工程规划许可证,因证明资料上的日期不一致,请问是否以获奖证书上的日期为准?
答:日期以获奖证书上的日期为准。
28、招标文件93页中,装配式建筑在建业绩要以2015年1月1日以来的项目,但在提供的证明材料中,需要提供施工合同、土地出让合同、项目施工许可证等,因每个资料上面的日期不一样,请问是以哪个时间为准?
答:以施工合同日期为准。
29、招标文件第94页中,装配式建筑项目业绩的证明材料需要提供施工合同和项目施工许可证,施工合同上的总建筑面积包含工程各单体面积之和及部分不计入施工许可证单位的零星工程,而办理施工许可证是以政府行政主管部门审批的工程规划许可上的面积为依据,所以就导致施工许可证上的总建筑面积比施工合同上的总建筑面积要小一些,请问是否以施工许可证上的总建筑面积为准?
答:以施工许可证上总建筑面积为准。
30、开标当天,设计优化方案是否需要投标人现场汇报?
答:无需现场汇报。
31、招标文件第六章评标办法9.2.2综合部分详细评审指标中的商务标部分是否需在第八章投标文件格式第七项有关证明文件中体现?
答:不需要,在开标一览表中体现即可。
32、9.2.2综合部分详细评审指标,绿化景观(4分)部份,绿化景观设计布局合理、能够与小区建筑风格协调;充分利用地形、合理进行竖向设计。在附件当中,原景观施工图已绘制完毕,此项得分是指在原景观施工中进行优化?还是重新进行方案施工图设计?
答:投标人自行考虑。
33、标书要求中标人完成建筑方案节能审查要求。
疑问:此项目已经完成施工图设计,此项工作应该在施工图前完成,此项是否不需要?
答:中标后需要。
34、招标文件业绩证明中要求提供竣工验收证明材料,竣工验收证明材料中是否本身具有建设单位、设计单位、监理单位、施工单位等四家单位的盖章?如果四家单位盖章不齐可否直接作为证明材料?
答:不可以。
35、据了解,政府出具的竣工验收证明材料中没有建设单位、设计单位、监理单位、施工单位等四家的盖章,是否就不能够直接作为证明材料,是否还需要再找这四家单位盖章?
答:详见补疑1第14条答复。
36、第一章 投标邀请(招标公告)一、项目名称及内容中 5.项目概况:A地块用地面积总图为:49239.46㎡,招标文件为:47738.11㎡;总建筑面积总图为:136936.18㎡,招标文件为:135038.02㎡;住宅建筑面积总图为:90594.68㎡,招标文件为:92006.12㎡;配套商业面积总图为:534.91㎡,招标文件为:2132.02㎡。B地块用地面积总图为:23904.18㎡,招标文件为:23733.89㎡;总建筑面积总图为:66652.66㎡,招标文件为:66720.13㎡;住宅建筑面积总图为:46206.84㎡,招标文件为:46836.56㎡;配套商业面积总图为:434.01㎡,招标文件为:1418.4㎡。地下车库面积由于总图中含有主楼部分地下室的面积,无从考证。
答:用地界线及面积以招标文件为准。A地块配套商业面积总图为:534.91㎡,招标文件为:2132.02㎡,534.91㎡是商业部分建筑面积,不包括物业管理,文体活动用房、消防控制室、门卫等公共服务配套设施,招标文件2132.02㎡包括商业部分及公共服务配套设置部分面积,余地块相同。
37、新店花园二期C、D地块未见总图指标。
答:可根据规划设计条件及施工图核算指标。
38、新站高新区北新店花园二期安置房项目1标段招标文件第六章9.2.2综合部分详细评审指标表中,“投标人同一绝对控股母公司(要求控股比例达到67%及以上)下的平行公司”中“绝对控股比例”如何解读?公司法对绝对控股及控股比例没有明确定义,但根据公司法第四十三条 股东会会议作出修改公司章程、增加或者减少注册资本的决议,以及公司合并、分立、解散或者变更公司形式的决议,必须经代表三分之二以上表决权的股东通过。根据这条的解释,通过出资额占公司资本总额超过67%、直接持股比例超过67%、直接持股加通过控股子公司持股比例大于67%及通过投资关系、协议能实际支配公司行为的人,即能达到能行使三分之二以上表决权效果的,均可认为绝对控股比例达到67%以上(三分二以上)。
答:此项证明材料须市场监管部门盖章,同时需书面承诺满足招标文件要求,格式自拟,并加盖投标单位公章,如中标后查出造假行为,将取消中标资格,并追究相应责任。
39、本项目纸质版招标文件与电子标中招标文件格式完全不同,具体以哪个为准,请明确。
答:请明确格式哪里不同。
40、标书14页第12条,要求中标人完成建筑方案节能审查要求。
疑问:此项目已经完成施工图设计,此项工作应该在施工图前完成,此项是否不需要?
答:中标后需要。
41、标书P90页综合部分详细评审指标:
1)施工图优化设计(7分)栏规定,针对已提供的施工图,在其合理性、经济型、安全性等方面进行优化设计。
疑问:此项优化是否只针对单体施工图,还是含景观、水电气配套工程所有的已提供施工图的图纸内容,标书后面要求了景观、室外水电等优化内容。其具体深度要求参照什么标准,还是按照P130页的设计方案中要求执行?优化是结构模型计算的基础上进行,是否能提供施工图结构的计算模型和计算书?
答:按招标文件要求;自行考虑。
2)装配式优化设计(6分)栏规定,针对已提供的施工图,进行装配式优化设计,使得装配率不低于30%。
疑问:因为未提供装配式的施工图,是否根据已提供的住宅施工图,仅对装配式的做法以及与单体施工图的相关联构建提出要点性优化意见,成果为文字说明加截图示意,此项是否按照《建筑工程设计文件编制深度规定》中方案深度执行?
答:按招标文件执行。
3)绿化景观(4分)栏规定,绿化、景观设计布局合理、能够与小区建筑风格协调;充分利用地形、合理进行竖向设计。
疑问:是否与前面施工图优化重复,还是此项要求针对景观方案设计进行优化?请提供景观原方案设计文本(含彩平和效果图)。
答:按招标文件要求,自行考虑。
4)水电气配套工程(4分)栏规定:水电气(供配电、供水、燃气、有线电视、通讯工程)等专项设计布置合理、完整,满足行业部门验收移交要求。
疑问:现招标提供的施工图纸,无该项目的局管供电、室外外线供电、自管供电的供电方案及供电施工图,无二次泵房至单体间的加压给水管道、室外直供进户管道图纸,无燃气、有线电视、通讯工程类相关图纸;本次设计优化项,投标方投标时是否提供水电气(供配电、供水、燃气、有线电视、通讯工程)等专项设计的设计方案、施工图,还是仅仅对于以上内容提控制性优化意见及相关设计理念?
答:按招标文件执行。
5)招标文件P90页中,水电气配套工程(4分)栏规定:充分考虑项目竖向设计,非人防地库区域合理布置配套管线,减少地库顶面覆土深度,从而减少地面管线交叉施工造成的工期延误,并节约投资成本。
疑问:现招标提供的施工图纸,无该项目的室外管线综合图,上述内容需进行室外管线综合图设计。本次设计优化项,投标方投标时是否提供室外管线综合图并进行合理化分析?
答:按招标文件执行。
6)招标文件P90页中,水电气配套工程(4分)栏规定:投标人投标时承诺采用BIM技术进行二次深化设计,优化管线位置,合理规避实施风险。
疑问:本次设计优化项,投标方投标时是否提供BIM技术的二次优化管线设计?或投标时承诺中标后采用BIM技术进行二次深化设计?
答:投标人自行考虑。
42、标书P100页第六条,建设范围和工作内容规定,乙方负责项目规划、方案设计、施工图设计、景观设计和管线综合等工作。
疑问:此项目已经完成方案及施工图设计,建设内容是否应该去掉其相关内容。
答:按招标文件执行。
43、标书P131页投标文件格式,
1)设计方案组成的第2条中描述要求,投标文件的综合说明、设计方案说明主要包含有设计理念、实施该方案的投资估算等。
疑问:a、因为针对施工图优化,是否不需要投资估算此项内容?
b、上述的“设计方案”是否指优化设计方案?
2)设计方案组成的第4条中第2小条要求,设计方案文本要求中的内容为:设计说明(含主要经济指标、工程投资估算)、区位分析图、现状照片分析、全段平面图、标准段平面图、断面图、效果图等。
疑问:以上内容主要针对规划设计方案,本次主要为针对施工图的优化设计,对于本次投标的施工图优化设计方案组成是否重新要求?
答:第八章设计方案格式仅供投标人参考,投标人须结合招标文件相关评审项编制设计方案。
44、电子版设计方案若光盘损坏,是否影响评标?若影响,投标人可否提供2张同内容的光盘以作备份?或请招标代理机构提供邮箱,由投标人上传各自加密的设计文件,以作备份?
答:按招标文件执行。
45、标书中要求针对方案有一定表述,而方案已完成报规,是否可以提供此项目的报规文本?施工图中没有CAD版带指标的总平面图,应提供。
答:方案表述投标人自行考虑,总平面图不另行提供。
46、P91:资产负债率——评估投标人偿债能力和持续经营能力,以经审计的2015 年以后最新一期(含2015 年)的财务报告为准。
疑问:最新一期是否应为2019年度财务报告?还是2015-2019任一年度即可?
答:按招标文件执行。
47、业绩中须提供竣工验收报告,是否可以竣工验收备案表代替?
答:参见补疑1第14条答复。
48、施工合同是否为备案合同?提供与业主签订的补充协议是否可以?(因为一个地块会分为N批次开工,办理N个备案合同和施工许可证,页面太多)
答:按招标文件执行。
49、第81页:报价要求,说明第2条:购买范围包括:磨店家园二期 A、E 地块红线范围内所有建筑、绿化、配套等,包括 但不限于:住宅楼、居委会、活动室、卫生服务站、公共厕所、地下车库等非经营性公建设施。除住宅楼外其余全部无偿移交新站高新区管委会
疑问:请问磨店家园二期 A、E 地块是否有误?
答:有误,现将“磨店家园二期 A、E 地块”,改为“1标段:新店花园二期A、B地块、2标段:新店花园二期C、D地块、3标段:新店花园二期E、F地块”。
50、招标文件中60㎡户型段,户数1666户,根据建筑图60A+60B楼栋建筑面积推断,户型面积存在较大偏差,其它户型段面积也存在偏差。
答:户型为新站区标准户型,投标人不得进行优化。
51、第99页:项目建设协议书第三条:购买价格,第3.(4)款:项目设计等前期费用,甲方已支付的不纳入购买价格中,已发生但未支付的费用由乙方承担。
疑问:请问已发生但未支付的费用是否可以明确?
答:
52、第116页,合肥市安置房开发建设管理办法,第五条“装配式建筑装配率(不低于 50%)”
疑问:本项目招标文件要求装配率不低于30%,是否以30%为准?
答:详见补疑1。
53、请问可否告知场外强电线路接引大体距离,或有无特殊要求?
答:自行勘察现场。
54、请问可否提供原地貌自然标高?勘察报告?
答:现状地貌自行勘察现场,提供勘探报告供参考。
55、请问回购价中包含的建安成本是否包括配套用房的家具、电器等费用?
答:以提供的图纸为准。
56、招标文件中说明规划住宅建筑面积约222833.86平方米,请问此面积是否为计容面积?
答:此面积不是计容面积。
57、请问现场中有树木需要迁移,请明确此工作内容归属
答:由中标单位承担。
58、请问现场土方、零星秧苗等是否为现状移交状态?
答:现状移交。
59、P3页第5条,项目概况中的地库建筑面积与图纸累计地库建筑面积不一致,主楼下方地库面积是否计入地库总面积?本次招标面积以招标文件面积计入还是以图纸面积计入?详细差异见下表:
地块名称 |
面积名称 |
招标文件建筑面积 |
图纸建筑面积 |
相差面积 |
C地块 |
总建筑面积 |
179127.69 |
178360.19 |
767.5 |
住宅建筑面积 |
126971.62 |
133587.25 |
-6615.63 |
|
商业建筑面积 |
2508.67 |
3628.05 |
-1119.38 |
|
公建面积 |
1886.88 |
未见图纸 |
|
|
地库建筑面积 |
47760.52 |
41144.89 |
6615.63 |
|
D地块 |
总建筑面积 |
133337.58 |
132658.15 |
679.43 |
住宅建筑面积 |
95862.24 |
100417.14 |
-4554.9 |
|
商业建筑面积 |
701.61 |
1231.83 |
-530.22 |
|
公建面积 |
1209.65 |
未见图纸 |
|
|
地库建筑面积 |
35564.08 |
31009.18 |
4554.9 |
|
总规划面积 |
312465.27 |
311018.34 |
1446.93 |
|
住宅总面积 |
222833.86 |
234004.39 |
-11170.53 |
|
地库总面积 |
83324.6 |
72154.07 |
11170.53 |
答:以招标文件中建筑面积为参考,项目竣工结算时,最终结算价格以在合肥市房产局委托的且具有法定测绘资质的测绘单位,所出具的《房产面积实测报告书》中单体住宅总计建筑面积为准,单位为平方米,精确到小数点后三位。
60、P79页第(3)条“住宅户型和面积不允许调整”
疑问:是指住宅套内面积不允许调整还是整个建筑面积不允许调整?
答:住宅套内面积不允许调整。
61、P80页第四条:报价要求的第2条购买价格中“项目开发建设中涉及到的物业维修基金未纳入购买价格组成范围”与 P81的说明第3点中标后需要填写价格组成明细表中的P83页产权登记费中又有维修基金相抵触。请明示维修基金谁付?
答:新站高新区新店花园二期安置房项目回购价格中不包含维修基金。
62、P82页中的产权登记费的契税、印花税、办证费请明示谁付?
答:产权登记费的契税、印花税、办证费等均包含在项目回购价格中,由中标人支付。
63、P82页价格组成明细表中的基础设施费中的“通风”是否指地下室防排烟系统?
答:“通风”指本项目涉及到的所有通风类相关工程。
64、P83页价格组成明细表中的税费中的水利基金是否指行政规费及报建费用中的水泥基金?
答:水利基金是专项用于水利建设的政府性基金。
65、现有地形地貌标高?七通一平情况?供电下火点位置?
答:自行现场勘查,上述内容均由中标单位负责实施。
四、本项目发布的所有补疑内容为截止8月28日前所有投标人疑问的答复,若还有疑问未回复的,请投标人及时在“投标人疑问”通道提出。
注:此补疑视同招标文件的组成部分,与招标文件具有同等法律效力。
2020年8月28日
